Diagramma di Gantt agile: come pianificare visivamente i progetti agili
Gestisci il lavoro in sprint, ti adatti rapidamente e dai importanza alla flessibilità per stare al passo con l’avanzamento del progetto. Ma la dirigenza vuole scadenze, date di rilascio e tempistiche trimestrali, preferibilmente tutte chiaramente illustrate in un piano visivo.
Se sei un project manager Agile, uno Scrum Master o un titolare, è probabile che tu abbia già affrontato questa situazione.
Il backlog grooming, le bacheche degli sprint e i grafici burndown sono ottimi strumenti per l’esecuzione quotidiana del metodo Agile. Tuttavia, non riescono a rispondere a domande di ampio respiro come: Quando la funzionalità X sarà terminata? Come si inserisce tutto questo nel quadro generale dei prossimi tre mesi?
A tal fine, i diagrammi di Gantt Agile sono la soluzione ideale. In questa guida spiegheremo cos’è un diagramma di Gantt Agile e in cosa si differenzia dalle sequenze tradizionali. Vedremo inoltre le funzionalità chiave che rendono un diagramma di Gantt “Agile” e un approccio passo dopo passo per crearne uno.
🧠 Curiosità: La storia dei diagrammi di Gantt risale agli inizi del 1900, quando Henry Gantt creò la versione originale per gestire i programmi di costruzione navale. Il suo metodo di pianificazione visiva ha poi svolto un ruolo chiave in grandi progetti come la diga di Hoover e il programma Apollo della NASA.
⭐️ Modello in primo piano
Perché utilizzare un diagramma di Gantt Agile? Perché anche i team Agile hanno bisogno di una roadmap visiva. Il modello di diagramma di Gantt semplice di ClickUp mappa l’intero ciclo di vita del progetto, dall’avvio alla chiusura. Utilizza fasi contrassegnate da colori, stati delle attività e campi relativi agli assegnatari per monitorare con precisione lo stato di ogni attività. Le dipendenze e le date di scadenza si adeguano automaticamente man mano che sposti gli elementi.
Che cos’è un grafico Gantt agile?
Un diagramma di Gantt Agile è uno strumento di pianificazione visiva per il project management Agile e combina:
- Pianificazione strutturata dei diagrammi di Gantt tradizionali (barre delle attività, scadenze, dipendenze, attività cardine)
- Flessibilità della metodologia Agile (flussi di lavoro basati sugli sprint, priorità in continua evoluzione, consegna continua)
Perché è utile per i project manager che lavorano in ambienti ibridi?
Per cominciare, quando devi rispettare una scadenza e effettuare la reportistica ai vertici aziendali, i grafici Gantt ti aiutano a visualizzare i piani dei progetti a lungo termine senza vincolare i team a processi a cascata.
Inoltre, creano una connessione tra l’esecuzione dei sprint a breve termine e gli obiettivi della roadmap a lungo termine.

I team Agile utilizzano i grafici Gantt?
Sì, ma non nel modo tradizionale e rigido. I team agili si affidano in genere a grafici burndown degli sprint, bacheche delle attività, piani di rilascio, ecc. per pianificare i progetti e visualizzarne lo stato di avanzamento. Questi strumenti funzionano bene per la pianificazione e l’esecuzione degli sprint.
Ma spesso non sono all'altezza quando è necessario pianificare su più sprint, team o parti interessate. È qui che i grafici Gantt possono essere d'aiuto.
Ecco i vantaggi offerti dall'utilizzo di un diagramma di Gantt agile per il project management:
Progetti su larga scala con dipendenze complesse
Quando si gestiscono più team, attività e release, la complessità aumenta rapidamente e, cosa peggiore, le dipendenze si estendono tra team, reparti e persino fusi orari.
Anche la sovrapposizione delle scadenze di consegna contribuisce al caos che caratterizza lo stato di avanzamento dei progetti.
Il diagramma di Gantt agile, in quanto tecnica di visualizzazione, offre una visione dall’alto verso il basso per il monitoraggio delle dipendenze tra i team e l’adeguamento delle tempistiche del progetto in tempo reale in caso di ritardi. Potrai mantenere tutti i team allineati senza bisogno di riunioni costanti o di continui scambi di comunicazioni.
Progetti che richiedono la previsione delle tempistiche e l'allocazione delle risorse
Alcuni progetti non possono essere gestiti con un approccio del tipo «vedremo come fare, sprint dopo sprint». È necessario pianificare in anticipo perché:
- Gli stakeholder vogliono conoscere le sequenze di consegna
- Il tuo team di sviluppo sta lavorando a diversi progetti e ha bisogno di allocare le risorse in modo efficiente per ciascuno di essi
- Le approvazioni dipendono dal numero di dipendenti, dalle stime di capacità o dall'approvazione dei contratti
- Le persone o gli strumenti chiave sono disponibili solo in determinati momenti
Il vantaggio di utilizzare un grafico Gantt nei progetti Agile è che consente di assegnare le attività tenendo conto di tutti i fattori sopra citati.
💡 Consiglio da esperto: non sai da dove iniziare? Scopri come creare un diagramma di Gantt adatto al tuo flusso di lavoro Agile per pianificare lanci interfunzionali o mappare il rilascio di nuove funzionalità nel corso di un trimestre.
Organizzazioni con esigenze diversificate da parte degli stakeholder
Quando il tuo team lavora con più parti interessate, ogni gruppo ha aspettative diverse:
- I team addetti alla conformità richiedono date di consegna fisse per gli audit o le comunicazioni alle autorità di regolamentazione
- Il reparto marketing deve effettuare la sincronizzazione del lancio dei prodotti con i calendari delle campagne, a volte con mesi di anticipo
- La dirigenza si aspetta una visione chiara delle attività cardine del progetto, dei rischi e dello stato previsto per poter prendere decisioni
Un grafico Gantt Agile mostra loro come si prevede che si svolga il lavoro, con la consapevolezza che si tratta di una stima e che verrà aggiornato regolarmente.
❌ Quando è meglio evitare i grafici di Gantt Agile?
- Se utilizzati in modo errato, i grafici Gantt possono indurre i team a dedicarsi eccessivamente alla pianificazione iniziale, ricadendo in mini-waterfall all’interno dei sprint
- Quando i tuoi progetti sono in continua evoluzione: se il tuo team lavora con un flusso Kanban o su attività sperimentali di ricerca e sviluppo, le sequenze rigide creeranno un falso senso di prevedibilità
- Gli sviluppatori e i team di prodotto che lavorano all’interno degli sprint di solito non controllano la vista Gantt ogni giorno. Per loro, le bacheche Scrum, le viste del backlog o gli elenchi di attività rappresentano un’opzione migliore
📚 Per saperne di più: Modelli gratis per la gestione delle attività su ClickUp ed Excel
Caratteristiche principali dei diagrammi di Gantt Agile
Alcune caratteristiche consentono a un diagramma Gantt di funzionare bene in un processo Agile.
Ecco gli elementi più comuni da individuare (e implementare):
- Barre delle attività: le attività sono rappresentate da barre orizzontali che coprono il periodo compreso tra la data di inizio e la data di fine. Queste possono includere informazioni specifiche dell’Agile, come user story, story point Agile, epica, priorità o il team responsabile
- Dipendenze: rappresentate da frecce, consentono di collegare le attività tra loro — ad esempio, l’attività B attende il completamento dell’attività A prima di poter iniziare. I diagrammi di Gantt Agile dovrebbero consentire un facile aggiornamento dei collegamenti tra le attività e disporre di funzionalità/funzioni come la riprogrammazione automatica. Pertanto, se l’attività A subisce un ritardo di tre giorni, anche l’attività B viene automaticamente posticipata di tre giorni. Ciò facilita il project management Agile.
- Attività cardine: I grafici delle attività cardine indicano i principali punti di controllo del progetto, come la fine di un ciclo di rilascio, una revisione da parte degli stakeholder o una consegna chiave. Nei diagrammi Gantt, le attività cardine sono rappresentate da simboli a forma di rombo e aiutano tutti a coordinarsi in base alle date critiche
- Sprints: appaiono sul grafico come blocchi temporali, solitamente della durata di 1-4 settimane. Ogni sprint raggruppa una serie di user story o attività che il team si impegna a completare entro quel lasso di tempo. Gli sprint aiutano a individuare lo "scope creep" prima che i problemi si aggravino a macchia d'olio.
- Pianificazione drag-and-drop: un diagramma di Gantt Agile intuitivo dovrebbe consentirti di riprogrammare le attività, modificare i confini degli sprint o riassegnare il lavoro trascinando gli elementi direttamente sulla Sequenza, con pochi clic e senza bisogno di scrivere codice
- Collaborazione in tempo reale: poiché i tuoi grafici di Gantt Agile saranno utilizzati come punto di riferimento da più team, dovrebbero consentire a tutti di aggiornare gli stati, commentare le attività e modificare le dipendenze
- Filtraggio delle informazioni: i diagrammi di Gantt efficaci ti consentono di concentrarti su ciò che conta. Ad esempio, potresti applicare un filtro per visualizzare solo le attività di un team o solo la Sequenza della versione corrente. Oppure potresti attivare/disattivare i fine settimana e i giorni festivi per visualizzare solo i giorni lavorativi.

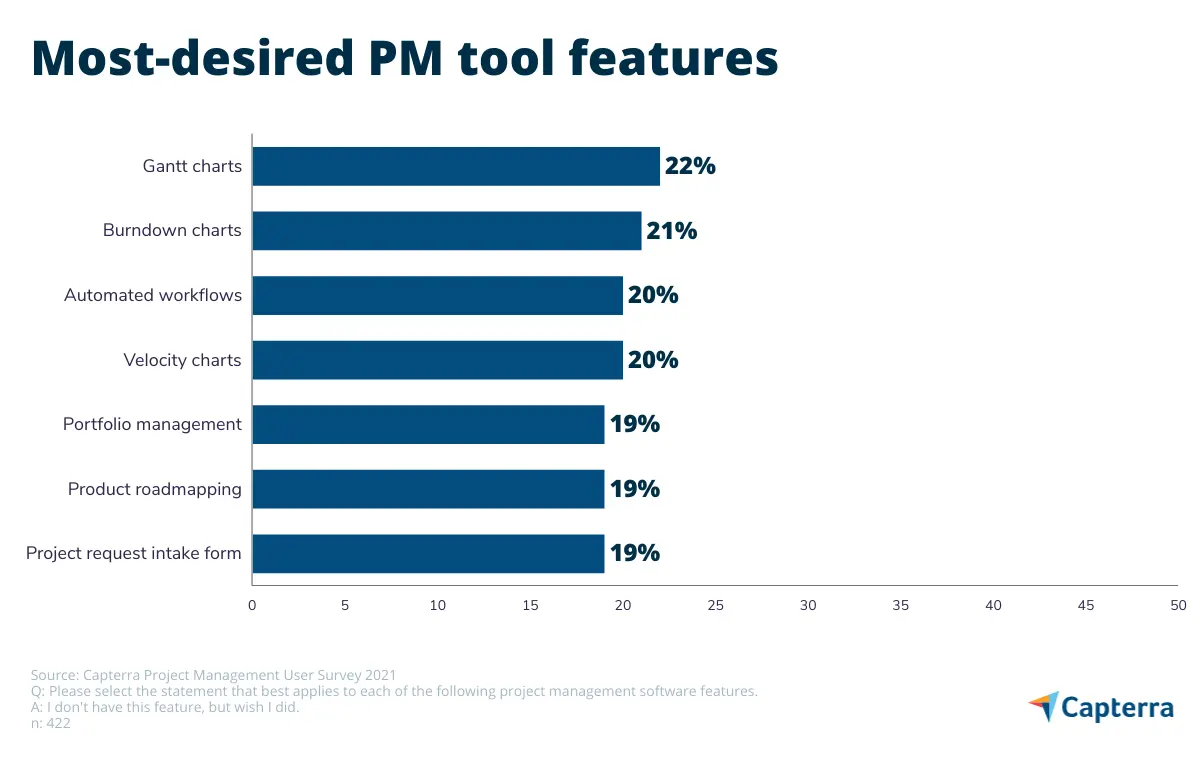

👀 Lo sapevi? Secondo il rapporto di ricerca di mercato sui software di project management di Capterra, il 22% degli utenti di software considera i diagrammi di Gantt come la funzionalità/funzione più desiderata, seguita a ruota dai grafici burndown.

⚡ Archivio modelli: Modelli di diagrammi Gantt per progetti
Grafico di Gantt agile vs. grafico di Gantt tradizionale
Sebbene sia i processi Agile che quelli a cascata utilizzino i diagrammi di Gantt e condividano molti elementi simili, gli approcci differiscono in modo significativo. Ecco un confronto diretto:
| Aspetto | Grafico di Gantt tradizionale (metodo a cascata) | Grafico di Gantt agile |
| Approccio alla pianificazione del piano | Pianificazione iniziale: l’intero progetto viene mappato con date fisse e sequenze di attività, a volte con mesi o addirittura un anno di anticipo | Pianificazione iterativa: viene definita una sequenza di alto livello, ma i dettagli vengono pianificati in sprint brevi (da 1 a 4 settimane). Le attività future rimangono stime approssimative che vengono perfezionate nel corso del tempo |
| Livello di dettaglio | Molto dettagliato: A ogni attività e attività secondaria vengono assegnate una data e una durata, creando un grafico enorme ma complesso con centinaia (o migliaia) di righe | Approccio di alto livello (macro): anziché elencare ogni singola attività, raggruppa il lavoro in epiche, funzionalità/funzioni o risultati principali. Il monitoraggio dettagliato avviene nel backlog o nella bacheca delle attività |
| Coinvolgimento del team | Orientato al responsabile della pianificazione: Creato e gestito dal project manager. Spesso i team hanno poca voce in capitolo sul piano e aggiornano lo stato delle loro attività solo quando richiesto | Collaborativo: Il team contribuisce a definire e aggiornare il diagramma di Gantt, soprattutto durante la pianificazione degli sprint. I membri possono modificare le attività quando l’ambito cambia o le stime si rivelano errate. |
| Gestione del cambiamento | Resistenza al cambiamento: l'aggiornamento di un'attività può richiedere il ricalcolo di molte altre. Di conseguenza, i team potrebbero continuare a lavorare con piani obsoleti solo per evitare complicazioni | Si adatta al cambiamento: il grafico viene aggiornato continuamente durante le revisioni dei sprint o ogni volta che cambiano le priorità |
| Utilizzo | Statico: Spesso si tratta di un documento di riferimento statico, che può essere esaminato durante le riunioni settimanali sullo stato di avanzamento o nella reportistica, ma non viene consultato quotidianamente dal team | Dinamico e integrato: i team lo consultano durante le riunioni standup o lo utilizzano nelle retrospettive per discutere su come adeguare i piani degli sprint futuri. È integrato con il loro sistema di gestione delle attività |
| Integrazione con Scrum | Non applicabile: Il modello Waterfall non prevede eventi Scrum | Perfettamente integrato: le sequenze del diagramma di Gantt si evolvono attraverso la pianificazione degli sprint, le riunioni quotidiane, le revisioni degli sprint e le retrospettive |
⚡ Archivio modelli: Modelli Agile per progetti in ClickUp, Excel e Fogli Google
Come creare un grafico Gantt agile (passaggio dopo passaggio)
Se hai mai provato a creare un diagramma di Gantt in Excel mentre gestivi gli sprint, sai bene di cosa si tratta: date obsolete, dipendenze errate, file denominati "Versione 12. 3_final_FINAL. xlsx".
Il monitoraggio dello stato di avanzamento dei progetti richiede molto tempo ed è soggetto a errori.
ClickUp, il primo spazio di lavoro convergente basato sull’intelligenza artificiale al mondo, è spesso considerato uno degli strumenti preferiti dai project manager.
Con la soluzione di project management di ClickUp, per creare diagrammi di Gantt Agile non è necessario destreggiarsi tra fogli di calcolo. Puoi trascinare e rilasciare le sequenze, spostare automaticamente le dipendenze e collaborare in tempo reale con il tuo team.
ClickUp è la migliore piattaforma ALM Agile per i team che desiderano gestire documenti, sprint e collaborazione in un unico posto. Combina la gestione delle attività, le lavagne online, la chat, i diagrammi di Gantt e le funzionalità di IA in uno spazio di lavoro personalizzabile e senza codice. Ciò significa niente più sprechi di tempo e lavoro superfluo.
Ecco come puoi creare un grafico Gantt che si adatti al tuo processo Agile.
Passaggio 1: Definire l'ambito del progetto
Un ambito di progetto ben definito garantisce una chiara comprensione di:
- Obiettivi principali: Qual è l’obiettivo finale di questo progetto? Quale problema state risolvendo o quale opportunità state cogliendo?
- Risultati chiave: I prodotti che il progetto deve realizzare, quali funzionalità/funzioni, documenti, moduli o report
- Elementi inclusi e non inclusi nell’ambito del progetto: Indica chiaramente cosa fa parte del progetto e cosa no, per evitare lo "scope creep"
Supponiamo che tu stia sviluppando un MVP per un nuovo progetto relativo a una nuova app mobile per la condivisione di ricette:
| Dettagli del progetto | Descrizione |
|---|---|
| Obiettivo principale | Lanciare un MVP di un'app mobile per la condivisione di ricette entro il 31 ottobre 2025, per verificare l'interesse del mercato e raccogliere il feedback degli utenti in vista di futuri miglioramenti |
| Risultati chiave | App iOS funzionante, app Android funzionante, modulo di registrazione utente, modulo di creazione/salvataggio delle ricette, ecc. |
| Elementi inclusi nell'ambito | – Registrazione utente – Creazione/salvataggio di ricette – Ricerca di base – Sfoglia per categoria – App mobili (iOS e Android) |
| Elementi non inclusi nell'ambito del progetto | – Recensioni e valutazioni degli utenti – Condivisione sui social – Supporto per ricette video – Modalità offline – Notifiche push – Versione web dell’app |
Ecco come ClickUp può aiutarti

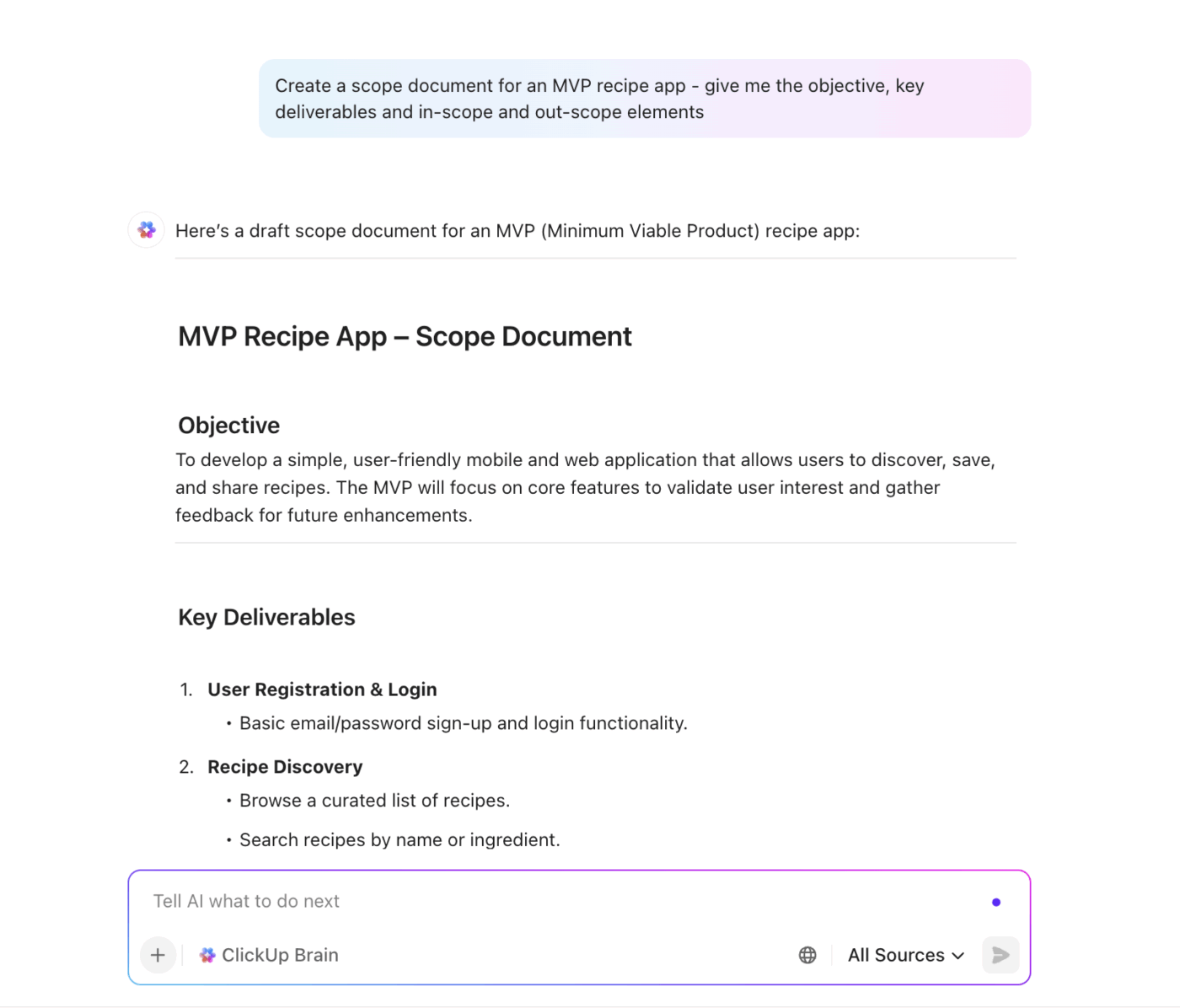

L'assistente AI integrato di ClickUp, ClickUp Brain, ti aiuta a passare dall'ideazione alla creazione di una roadmap di prodotto.

Ecco come:
- Riassumi istantaneamente i requisiti del progetto: incolla gli appunti delle riunioni o i risultati dei brainstorming e ClickUp Brain li trasformerà in una dichiarazione di ambito, evidenziando obiettivi, risultati chiave e altro ancora.
- Genera automaticamente una bozza di brief di progetto o di documento di ambito: Chiedi a Brain di “Creare un documento di ambito per un’app di ricette MVP” e ti fornirà un punto di partenza che potrai poi perfezionare
- Suggerisci i limiti dell'ambito sulla base di progetti simili: Chiedi a Brain di estrarre il contesto da progetti o documenti precedenti e di suggerire cosa includere (o meno) in questo progetto

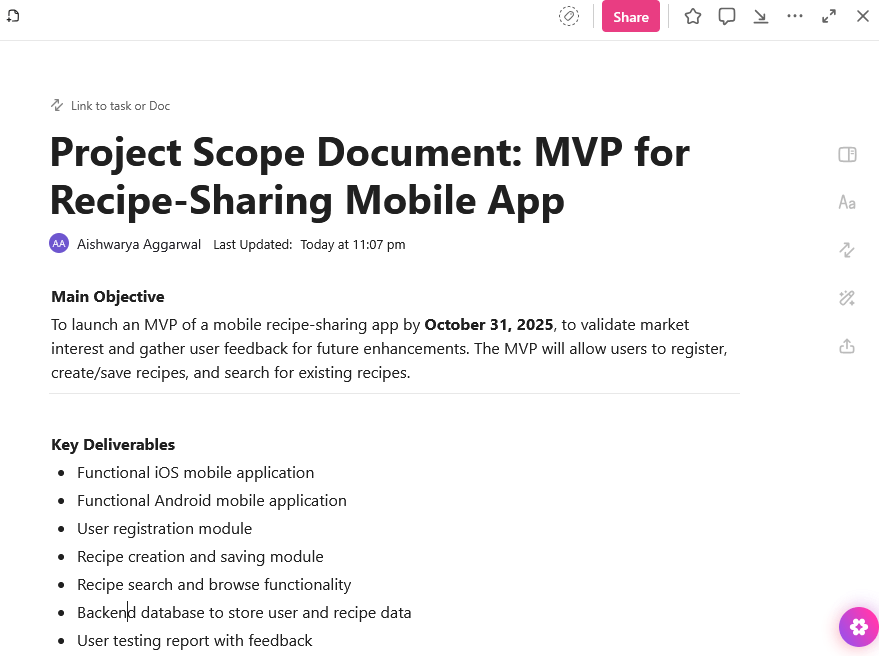

- Collabora direttamente all’interno di ClickUp Docs: scrivi l’ambito del progetto in Docs e usa ClickUp Brain per riformulare, chiarire o suddividere le sezioni in base ai diversi destinatari, come i team tecnici, gli stakeholder o i tester
💡 Bonus: Se vuoi potenziare al massimo la tua esecuzione Agile:
- Importa istantaneamente i dettagli degli sprint, gli ostacoli, le user story e i documenti da ClickUp, GitHub, Google Drive e altre piattaforme
- Porre domande come “Cosa sta causando un blocco nello Sprint 3?” o “Riassumi il feedback dell’ultima demo”
- Generazione di retrospettive sugli sprint, piani di capacità o bozze di user story con un unico prompt
- Usa la funzione " Talk to Text " per porre domande, dettare e comandare il tuo lavoro con la voce, senza usare le mani, ovunque ti trovi
- Sostituisci decine di strumenti di IA scollegati tra loro, come ChatGPT, Claude e Gemini, con un'unica soluzione contestuale e pronta per l'uso nell'azienda
Prova ClickUp Brain MAX : la super app basata sull’intelligenza artificiale che ti capisce davvero, perché conosce il tuo lavoro. Dimentica la confusione degli strumenti di IA: usa la tua voce per portare a termine il lavoro, creare documenti, assegnare attività ai membri del team e molto altro ancora.
Inoltre, ClickUp Docs funge da unica fonte di riferimento per il tuo team nella gestione dell'ambito del progetto. Man mano che il progetto evolve, il documento rimane sincronizzato con la tua area di lavoro.
In questo modo, l'ambito di lavoro, gli aggiornamenti e i piani degli sprint rimangono accessibili, modificabili e allineati tra i vari team.

⚡ Archivio modelli: Modelli gratis di Sequenza di progetto in Word, Excel e ClickUp
Passaggio 2: Definisci le attività cardine, gli epic e la durata delle attività
Ci sono tre elementi che svolgono un ruolo fondamentale nel tuo piano di esecuzione, indipendentemente dal tipo di grafico di Gantt che stai realizzando.
I grafici delle attività cardine nei progetti Agile indicano gli eventi imprescindibili, le scadenze o i risultati chiave nella Sequenza del progetto.
Esempi di attività cardine per l’MVP di un’app di ricette:
- 📌 1 agosto: avvio del progetto
- 📌 25 settembre: congelamento delle funzionalità/funzioni
- 📌 1 ottobre: avvio dei test interni
- 📌 31 ottobre: lancio su App Store e Play Store
Per supportare queste attività cardine, è necessario creare degli epic. Si tratta di funzionalità/funzioni orientate agli obiettivi che sono troppo ampie per essere completate in un unico sprint. Suddividile in user story o attività più piccole che il tuo team di sviluppo possa portare a termine in iterazioni.
| Epica | Funzionalità |
| Creazione della ricetta | – Aggiungi una nuova ricetta – Effettua una modifica su una ricetta esistente – Elimina una ricetta – Aggiungi ingredienti – Aggiungi istruzioni per passaggio |
Infine, assegnerai date di inizio e di scadenza a ciascuna attività in base alla sua complessità. Questo ti aiuterà a:
- Traccia sequenze precise nella vista Gantt
- Individua le sovrapposizioni di lavoro o i ritardi
- Visualizza in che modo ogni attività contribuisce al raggiungimento del tuo prossimo traguardo di attività cardine
Ecco come ClickUp può aiutarti

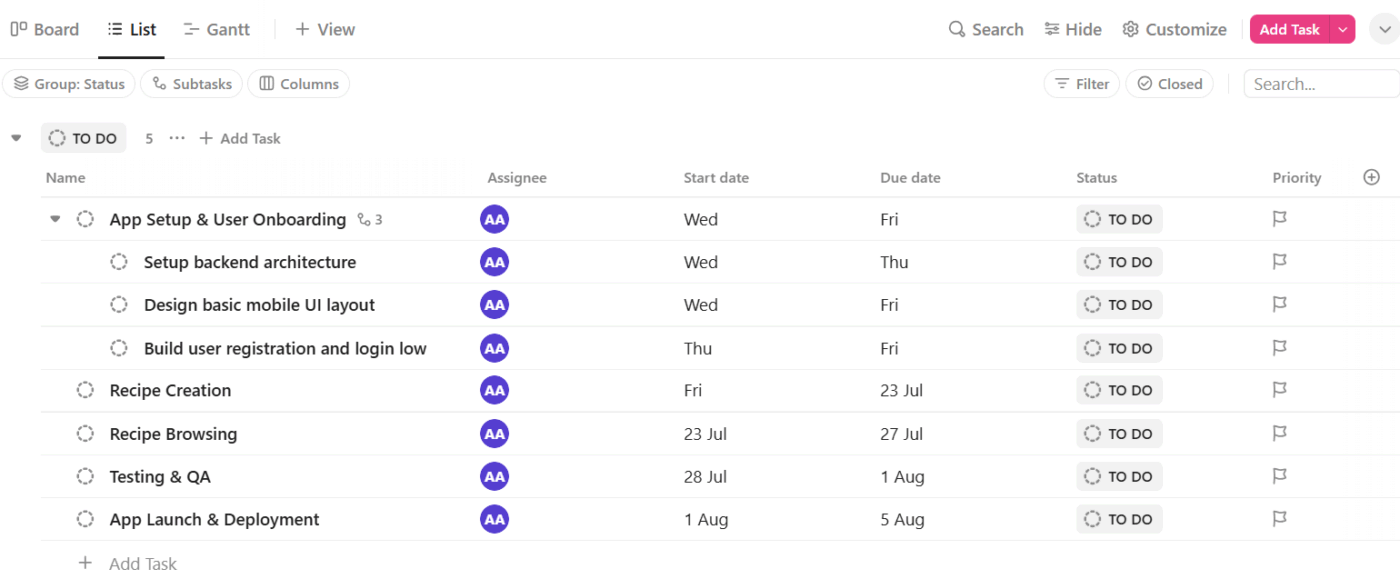

La vista Elenco di ClickUp ti offre un layout pulito e verticale in cui puoi visualizzare tutte le tue epiche in un unico posto. Vai alla vista Elenco nel tuo spazio di lavoro di ClickUp e aggiungi ogni epica come attività. Quindi, suddividi ogni attività in attività secondarie.

Puoi anche utilizzare i campi personalizzati di ClickUp per impostare le date di inizio e di scadenza. Inoltre, aggiungi campi relativi a priorità, stato e allineamento alle attività cardine per monitorare l'urgenza e lo stato di avanzamento delle attività.
🎥 Guarda: Come utilizzare la vista Gantt (ClickTip)

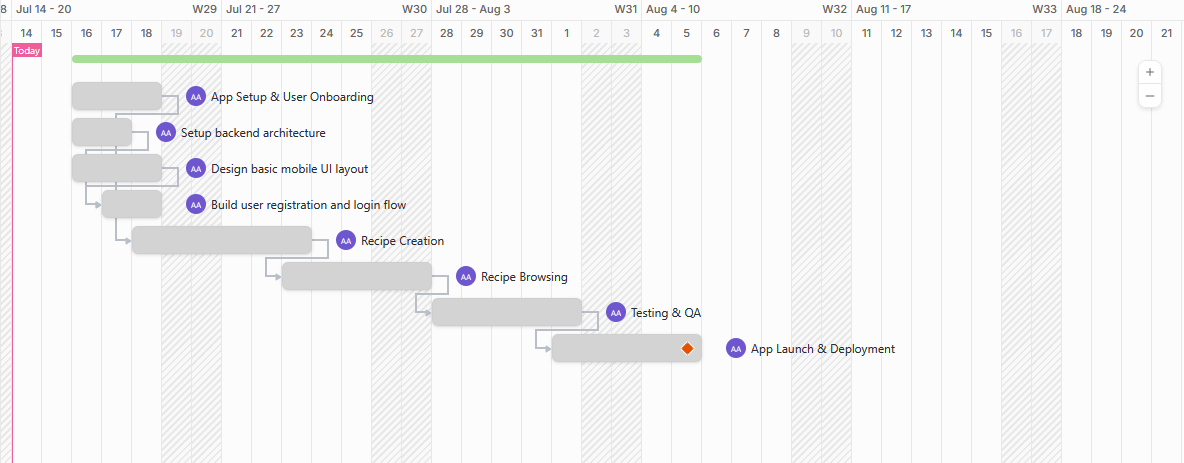

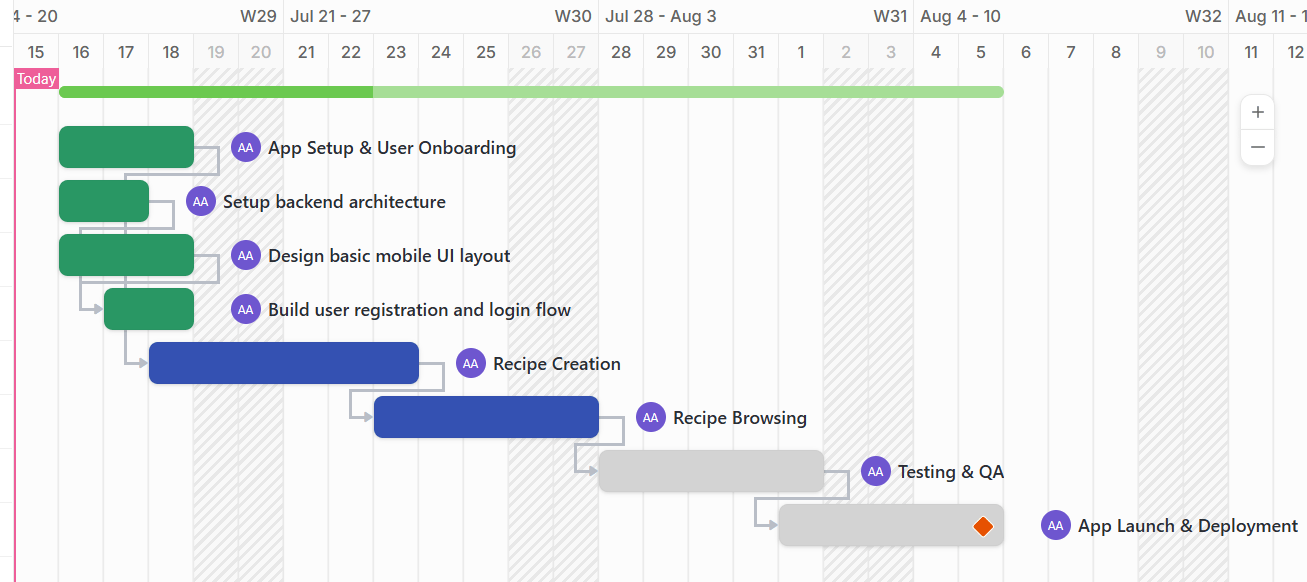

Passaggio 3: Crea il tuo grafico di Gantt Agile
È giunto il momento di visualizzare il tuo piano generale su una Sequenza grazie al software per diagrammi di Gantt di ClickUp.

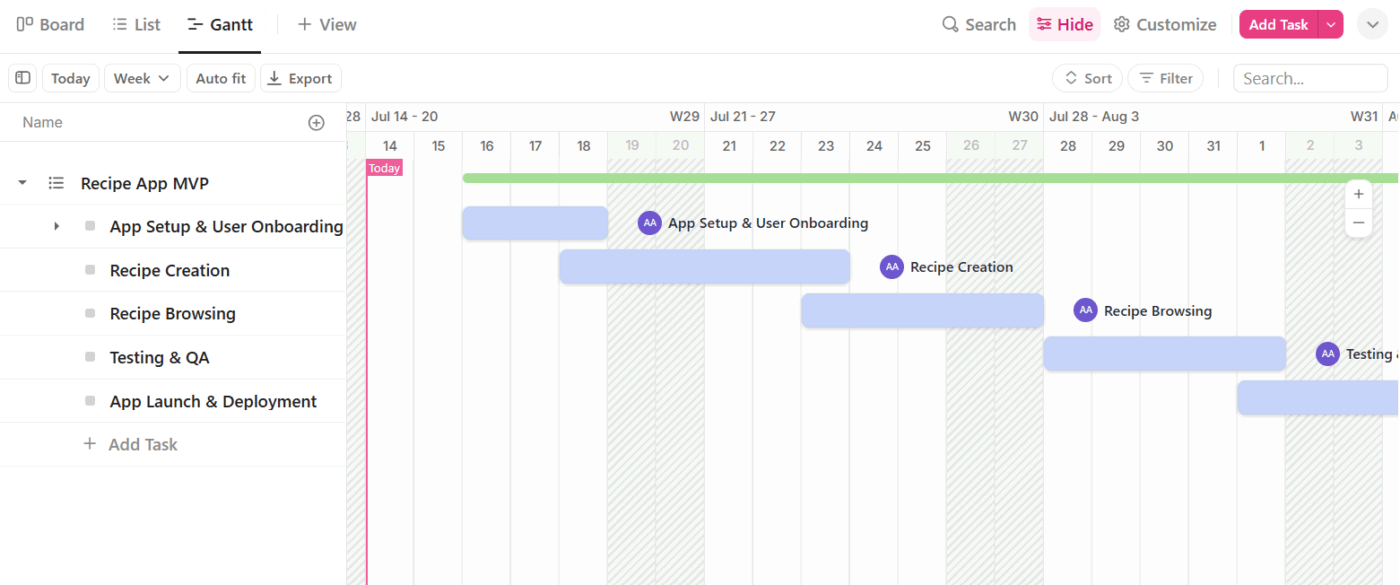

1. Passa alla vista Gantt: All'interno della tua area di lavoro, seleziona l'elenco che desideri includere (Recipe App MVP). Quindi, fai clic su + Vista e seleziona Gantt.
ClickUp genererà automaticamente il tuo diagramma di Gantt in base all'epic e alle attività secondarie che hai indicato nella vista Elenco.

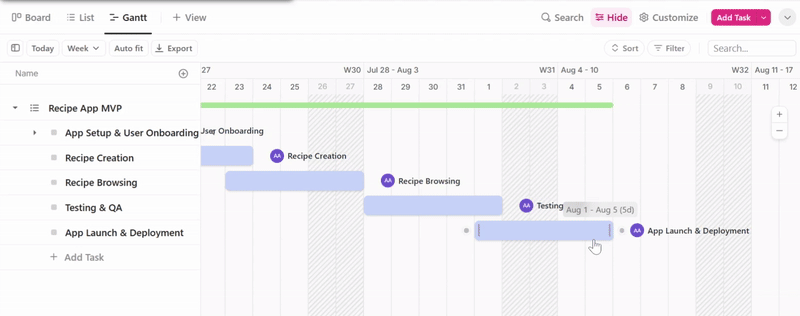

2. Aggiungi le attività cardine: Nel grafico di Gantt, fai clic con il tasto destro del mouse su Tipo di attività → Attività cardine. In questo modo le attività pertinenti vengono convertite in attività cardine di ClickUp, che appaiono nel grafico come icone a forma di rombo. In questo modo:
- Il tuo team può vedere immediatamente quali momenti critici si stanno avvicinando
- Puoi organizzare gli sprint e le attività in modo da rispettare le scadenze chiave senza sorprese dell'ultimo minuto

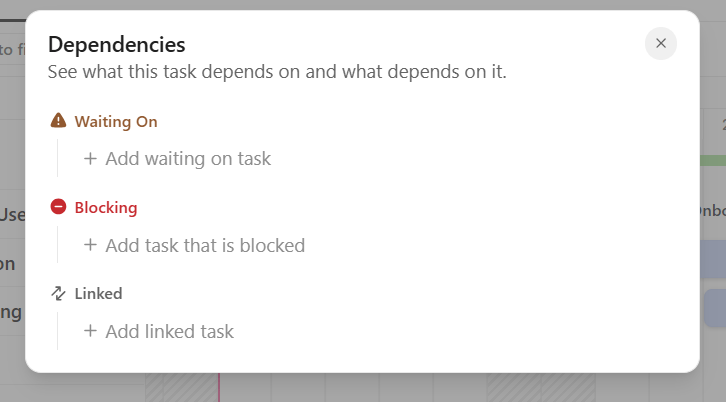

3. Crea dipendenze: Le dipendenze di ClickUp ti consentono di collegare attività che dipendono l'una dall'altra. Puoi vedere esattamente quale attività deve essere completata prima che un'altra possa iniziare. E individuare gli ostacoli che potrebbero ritardare lo sprint successivo.
Per impostare le dipendenze, fai clic con il tasto destro del mouse su una barra attività che desideri collegare a un'altra barra → fai clic su Dipendenze. Vedrai due tipi:
- In attesa di: questa attività non può iniziare finché un'altra non è terminata
- Blocco: questa attività impedisce l'avvio di un'altra attività

Ecco alcuni esempi di dipendenze per il progetto MVP dell’app Recipe:
| Attività | Tipo di dipendenza | Dipende da | Perché è importante |
| Creazione della ricetta | In attesa di | Configurazione dell’app e onboarding degli utenti | Gli utenti devono effettuare l'accesso prima di poter creare e salvare le ricette. |
| Sfoglia le ricette | Blocco | Test e controllo qualità | Il team di controllo qualità ha bisogno che questa funzionalità/funzione venga completata per testare l'esperienza di navigazione completa. |
| Test e controllo qualità | Blocco | Lancio e implementazione dell'app | Il lancio dell'app dovrà attendere fino a quando il reparto QA non avrà confermato che tutte le funzionalità/funzioni funzionano come previsto. |
Una volta aggiunte, vedrai delle frecce tra le barre delle attività. Ripeti il processo per un numero qualsiasi di attività che desideri, in modo da mappare l'intera sequenza.

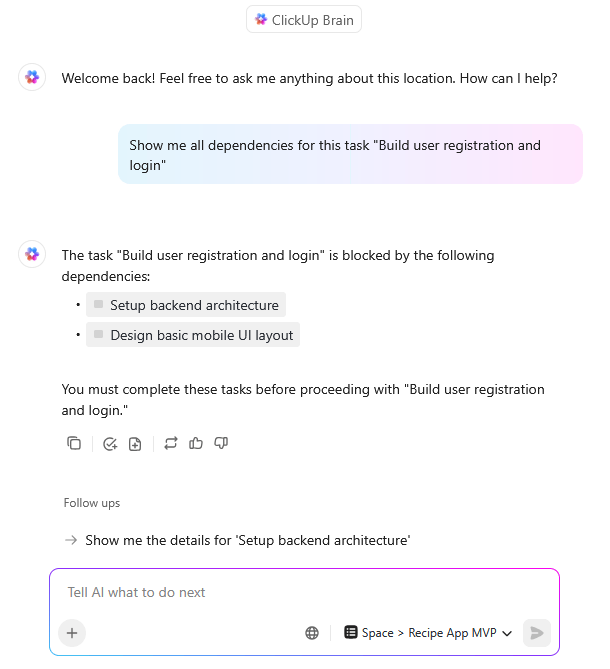

💡 Suggerimento da esperto: Sebbene i diagrammi di Gantt Agile ti aiutino a visualizzare le dipendenze tra le attività, usa ClickUp Brain per riassumere istantaneamente ciò che un'attività sta aspettando, ciò che sta bloccando e ciò a cui è collegata. Questo ti evita di tracciare manualmente le frecce e accelera il processo decisionale.
Alcuni esempi di prompt:
- Quali dipendenze potrebbero ritardare il lancio previsto per il 31 ottobre?
- Quali attività sono bloccate a causa di questo?
- Mostra tutte le dipendenze relative a questa attività

Passaggio 4: Integra gli sprint
Poiché il tuo team Agile lavora in sprint, ogni sprint dovrebbe concludersi con un risultato tangibile: una funzionalità testata, un miglioramento funzionale o un modulo pronto per il lancio.
Ecco come si presentano gli sprint di 2 settimane:
| Sprints | Date | Risultati attesi |
| 1 | 5 agosto – 16 agosto | – Configurazione del framework backend (Node.js, Firebase, ecc.) – Flusso di registrazione/accesso degli utenti – Layout di base dell’interfaccia utente mobile |
| 2 | 19 agosto – 30 agosto | – Modulo “Aggiungi ricetta” – Salva la ricetta nel profilo dell’utente – Carica ingredienti e istruzioni |
Il software di project management Agile di ClickUp ti consente di integrare gli sprint in due modi:
- Elenchi degli sprint all’interno di una cartella: crea elenchi separati per ogni sprint all’interno di una cartella dedicata agli sprint nella tua area di lavoro, ad esempio “Sprint 1 – 5–16 agosto”, “Sprint 2 – 19–30 agosto”. Quindi, sposta le attività dall’elenco degli Epic all’elenco dello sprint pertinente. Infine, passa alla vista Gantt all’interno della cartella Sprint per ottenere una sequenza visiva

- Campo personalizzato "Sprint": mantieni tutte le attività all'interno dei tuoi elenchi di Epic e assegnagli un tag utilizzando un campo a tendina denominato "Sprint" (ad es. Sprint 1, Sprint 2, Sprint 3). In seguito, nella vista Gantt, potrai raggruppare o filtrare per sprint.
💡 Suggerimento da esperto: utilizza i modelli di pianificazione degli sprint per disporre di una struttura già pronta con cui dare il via a ogni sprint.
Questi includono in genere:
- Campi precompilati relativi agli obiettivi degli sprint e alla pianificazione della capacità
- Sezioni dedicate agli elementi del backlog, alle attività in corso nello sprint e agli elementi bloccati
- Spazio per aggiungere titolari delle attività, stime e dipendenze
- Un layout di sequenza che puoi integrare facilmente nel tuo diagramma di Gantt

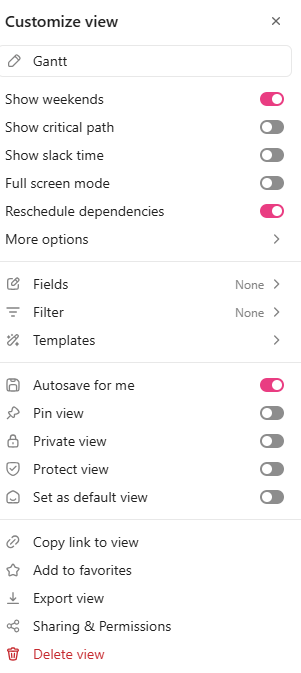

Passaggio 5: Personalizza il tuo grafico di Gantt Agile
Questo passaggio prevede la personalizzazione del diagramma di Gantt in modo che si adatti al tuo flusso di lavoro Agile. Dopo aver aperto la vista Gantt, fai clic sul pulsante Personalizza situato sul lato destro dello schermo.

🎥 Guarda: I 2 modi migliori per sfruttare al meglio il diagramma di Gantt
Oltre a rinominare il grafico, puoi:
- Attiva l’opzione Riprogrammazione dipendenze. Quando sposti un’attività di due giorni più avanti, ClickUp adeguerà automaticamente tutte le attività dipendenti
- Applica una codifica a colori in base allo stato, alla priorità o all’Elenco. I gruppi di attività contrassegnati da colori diversi facilitano la lettura del grafico e consentono di identificare, ad esempio, quale team è impegnato in quale sprint

- Attiva/disattiva l'opzione Mostra percorso critico per evidenziare la catena di attività che influisce direttamente sulla data di completamento del tuo progetto
- Utilizza l'opzione Condivisione e autorizzazioni per decidere chi può visualizzare o modificare il diagramma di Gantt. In questo modo si evitano modifiche accidentali o accessi non autorizzati
📮 ClickUp Insight: Il 31% dei manager preferisce le bacheche visive, mentre altri si affidano a diagrammi di Gantt, dashboard o viste delle risorse.
Ma la maggior parte degli strumenti ti costringe a scegliere una sola opzione. Se la visualizzazione non corrisponde al tuo modo di pensare, diventa solo un ulteriore ostacolo.
Con ClickUp, non devi scegliere. Passa da diagrammi di Gantt basati sull’IA a bacheche Kanban, dashboard o alla vista del Carico di lavoro con un solo clic. E con ClickUp AI, puoi generare automaticamente viste o riepiloghi personalizzati in base a chi li sta visualizzando, che si tratti di te, di un dirigente o del tuo designer.
💫 Risultati concreti: CEMEX ha accelerato il lancio dei prodotti del 15% e ha ridotto i ritardi nella comunicazione da 24 ore a pochi secondi grazie a ClickUp.
Passaggio 6: Monitoraggio, adattamento e comunicazione
I piani Agile non sono mai statici, e nemmeno il tuo grafico di Gantt dovrebbe esserlo.
Utilizzalo quindi come strumento di pianificazione in tempo reale per:
- Monitora lo stato di avanzamento durante gli eventi Scrum: nella revisione dello sprint, mostra alle parti interessate cosa è terminato (barre verdi), cosa è in corso e quanto manca al raggiungimento delle attività cardine
- Adatta le tempistiche con la funzione "trascina e rilascia" di ClickUp: hai una nuova funzionalità ad alta priorità? Aggiungila e ClickUp sposterà automaticamente le altre attività per adattarsi. Un'attività è in ritardo? Allunga la sua barra e osserva come le attività dipendenti si riprogrammano automaticamente
Poiché i team Agile traggono vantaggio dal feedback rapido e dalla collaborazione in tempo reale, con Clickup SyncUps puoi partecipare immediatamente a videochiamate o chiamate audio direttamente dalla tua area di lavoro.

Utilizza la condivisione dello schermo per esaminare le bacheche degli sprint, la gestione del backlog o gli ostacoli. Trasforma le discussioni in azioni concrete collegando le attività durante la chiamata e mantieni tutti allineati grazie alle riunioni registrate e ai riassunti generati dall'IA.
I membri del team che lavorano in modo asincrono possono commentare le registrazioni e mettersi al passo senza rallentare la consegna. I SyncUp mantengono fluida la comunicazione Agile, senza distoglierti dal lavoro.
💡 Suggerimento da esperto: Abbina il tuo diagramma di Gantt alla vista "Carico di lavoro" di ClickUp per individuare tempestivamente eventuali sovraccarichi. Ad esempio, se uno sviluppatore ha tre attività da svolgere in una settimana, il sistema lo segnala in modo che tu possa riassegnare o adeguare i compiti prima che ciò causi un blocco dello stato di avanzamento.
Vantaggi e svantaggi dell’utilizzo dei grafici Gantt nell’Agile
Sebbene abbiamo constatato i vantaggi dell’utilizzo dei diagrammi di Gantt per la gestione delle attività nei flussi di lavoro Agile, è giusto considerare anche i loro limiti.
| ✅ Vantaggi | ❌ Contro |
| Migliore comunicazione con le parti interessate: Non tutte le parti interessate hanno familiarità con le bacheche Scrum o i grafici burndown. L’uso dei diagrammi di Gantt con la metodologia Agile mostra loro sequenze chiare, del tipo “Funzionalità A terminata a marzo, test ad aprile”. | Sovraccarico di lavoro nella manutenzione: Se il tuo strumento Gantt non è integrato o dotato di automazioni, l'aggiornamento manuale delle sequenze diventa dispendioso in termini di tempo. |
| Sincronizzazione tra i team: evidenziano le dipendenze tra i team e rendono più facile individuare tempestivamente eventuali problemi di coordinamento. Ciò è particolarmente utile in configurazioni Agile su larga scala. | Rischio di una comunicazione ridotta all’interno del team: l’Agile si basa su conversazioni e collaborazione quotidiane. Se un project manager apporta aggiornamenti senza il contributo del team, la confusione è inevitabile. |
| Flessibilità grazie a strumenti moderni: Gli strumenti di project management come ClickUp rendono i diagrammi di Gantt flessibili e facili da gestire. Offrono collaborazione in tempo reale, pianificazione tramite drag-and-drop e adeguamenti automatici. | Non ideali per la gestione quotidiana delle attività: i diagrammi di Gantt sono ottimi per la pianificazione a livello macro, ma non mostrano cosa è in corso, cosa è bloccato o cosa è terminato oggi. Per il lavoro quotidiano avrai bisogno di bacheche Scrum o Kanban. |
⚡ Archivio modelli: Modelli gratis di pianificazioni di progetto in Excel e ClickUp
Impara a utilizzare i grafici di Gantt Agile dall’inizio alla fine con ClickUp
Sebbene spesso considerati troppo rigidi per il project management agile, con il giusto approccio i diagrammi di Gantt aiutano i team a visualizzare le dipendenze, ad allinearsi sulle sequenze e a gestire il coordinamento tra i team.
Con ClickUp puoi creare facilmente diagrammi di Gantt, aggiornare le sequenze man mano che il lavoro procede e effettuare il monitoraggio delle dipendenze senza perdere di vista il quadro generale.
Grazie alla funzionalità "trascina e rilascia", puoi riorganizzare le priorità durante lo sprint. Con gli adeguamenti automatici delle dipendenze, quando le date cambiano, le attività a valle si spostano di conseguenza, mantenendo la precisione della tua pianificazione.
Sei pronto a creare grafici di Gantt Agile più intelligenti? Registrati gratis su ClickUp per iniziare.
