Planning

Comment suivre les efforts prévus par rapport aux efforts réels pour obtenir de meilleures informations

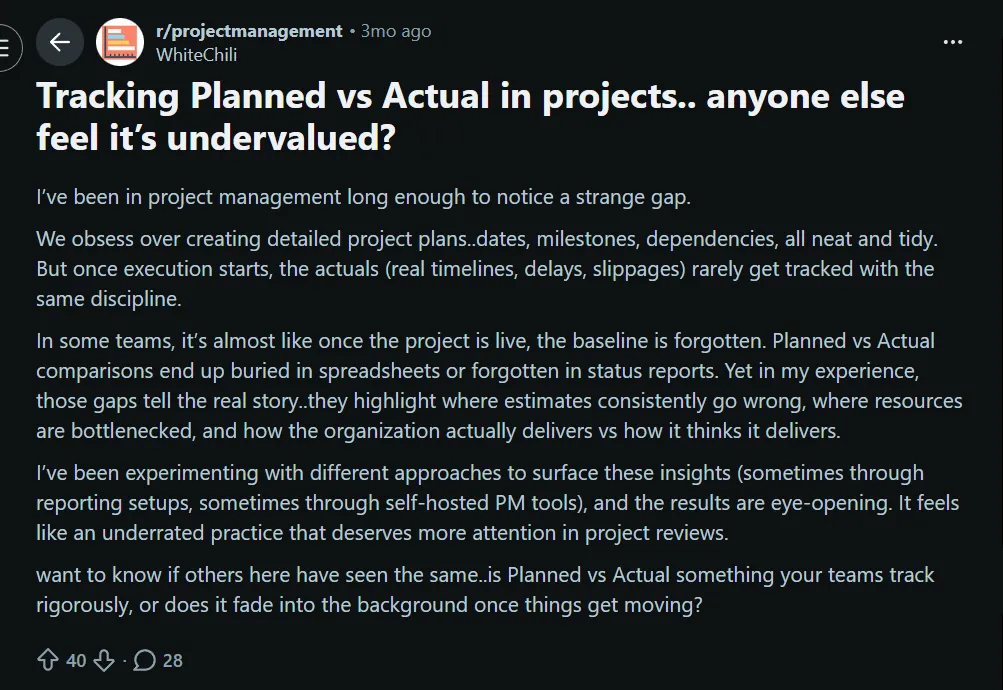

Ce post Reddit résume une tendance que presque tous les chefs de projet ont déjà observée : le décalage entre la minutie avec laquelle nous planifions et la désinvolture avec laquelle nous évaluons ce qui se passe réellement.

Message Reddit traitant des efforts prévus par rapport aux efforts réels
via Reddit

Nous élaborons des plans rigoureux, effectuons des prévisions pour chaque jalon et déclarons la réussite du lancement. Puis, l'exécution commence et le suivi passe au second plan, noyé dans des feuilles de calcul ou oublié dans les mises à jour. Mais c'est précisément dans ces écarts entre les attentes et la réalité que se trouvent les informations les plus utiles.

Dans cet article, nous vous montrerons exactement comment suivre les efforts prévus par rapport aux efforts réels et repérer les écarts dans les estimations. Vous découvrirez également comment ClickUp vous aide à saisir les efforts réels et à transformer ces informations en une planification plus intelligente.

C'est parti ! 💪

Qu'est-ce que l'effort prévu par rapport à l'effort réel ?

L'effort prévu par rapport à l'effort réel (également appelé analyse des écarts) est un indicateur de performance qui mesure l'alignement entre ce qui devait être fait et ce qui s'est réellement passé pendant l'exécution.

Il examine deux éléments clés :

1. Effort prévu

Également appelé « calendrier de référence », l'effort prévu représente le temps et les ressources estimés nécessaires à la réalisation d'une tâche, d'un sprint ou d'un projet.

Elle est établie pendant la phase de planification en fonction de facteurs tels que la complexité, la portée, les données des projets antérieurs et la disponibilité des ressources. Cette valeur planifiée sert de point de référence pour évaluer les performances et prévoir les charges de travail.

2. Effort réel

L'effort réel reflète le temps et les efforts réellement consacrés à l'achevement d'une tâche ou d'un projet. Il prend en compte tout le processus, du début à la fin, y compris le travail imprévu ou supplémentaire qui est apparu en cours de route.

Cela reflète la manière dont le travail s'est déroulé dans la pratique, au-delà des hypothèses formulées lors de la planification.

Comprendre les écarts d'effort

La différence entre l'effort prévu et l'effort réel est appelée « écart d'effort ». Vous la calculez sous forme de pourcentage ou de différence absolue afin de voir dans quelle mesure vos estimations étaient erronées.

Un écart faible indique une estimation précise et des processus stables, tandis qu'un écart important peut indiquer une sous-estimation, un glissement de périmètre ou des inefficacités.

Les écarts d'effort ont une forme directe sur :

  • Planification des capacités : lorsque les efforts réels dépassent systématiquement les prévisions, la capacité utilisable de votre équipe diminue et ses membres commencent à prendre trop d'engagements, à s'épuiser ou à ne jamais atteindre les objectifs de livraison prévus.
  • Fiabilité de l’échéancier : les estimations erronées entraînent des retards aux jalons clés. Si vous prévoyez toujours 40 heures mais en fournissez 50, vous dépassez le budget horaire et ne respectez pas vos engagements de livraison.
  • Moral de l'équipe : les équipes qui se trompent constamment dans leurs estimations ressentent une pression et remettent en question leur planification. Un suivi clair des écarts permet d'obtenir un retour d'information honnête et aide les équipes à améliorer la fiabilité de leurs estimations.

🧠 Anecdote : les archéologues ont découvert des milliers d'ostraca (morceaux de poterie utilisés comme des post-it) dans le village de Deir el-Medina, sur lesquels étaient consignés toutes les informations, depuis les présences quotidiennes et les congés maladie jusqu'aux quotas de matériaux et aux attributions de tâches. Les travailleurs étaient organisés en équipes structurées appelées « gangs » et « phyles », chacune dotée de sa propre hiérarchie.

La différence entre les estimations prévues et les efforts réels enregistrés

Voici une comparaison directe pour que tout soit clair :

AspectEffort prévuEffort réel
ObjectifGuider les décisions, allouer la capacité, réaliser des prévisions sur les livraisonsMesurer ce qui s'est réellement passé
Source de véritéPlans de projet, outils d'estimation et sessions de planification de sprintRelevés de temps, mises à jour des tâches et systèmes de suivi logiciels
Niveau de certitude Prédictif et sujet à des incertitudesDéfinitif et fondé sur des preuves
AdaptabilitéPeut être révisé pendant la planification ou à des moments clés.Fixé une fois le travail terminé (historique)
Rôle dans l'analyse des performancesSert de référence pour évaluer les écarts.Sert de point de comparaison pour valider les estimations.

🔍 Le saviez-vous ? Le cerveau humain a tendance à faire preuve d'« optimisme », ce qui nous pousse à croire que nous sommes plus rapides, plus intelligents ou plus efficaces que nous ne le sommes en réalité.

Pourquoi le suivi des efforts prévus par rapport aux efforts réels améliore la livraison des projets

Voici comment le suivi des efforts améliore les performances de livraison :

  • Améliore la précision de la planification future : fournit aux responsables des données concrètes pour affiner les modèles d'estimation. Au fil du temps, cela permet d'obtenir des prévisions plus fiables, des calendriers de livraison réalistes et des charges de travail équilibrées.
  • Permet une détection proactive des problèmes : agit comme un avertissement précoce, mettant en évidence les écarts par rapport au calendrier ou les estimations irréalistes avant qu'ils ne se transforment en dépassements de budget pour un projet.
  • Optimise l'utilisation des ressources : révèle si les membres de l'équipe sont surchargés ou sous-utilisés.
  • Renforce la responsabilité et la transparence : renforce l'appropriation et favorise la confiance mutuelle au sein de l'équipe en lui donnant une visibilité sur l'avancement et les défis d'un projet.
  • Permet une prise de décision fondée sur les données : fournit des indicateurs quantifiables qui facilitent la prise de décisions éclairées. Qu'il s'agisse de demander un budget supplémentaire, de redimensionner un sprint ou de réviser les délais, les responsables peuvent justifier les changements à l'aide de preuves empiriques.
  • Renforce la confiance des parties prenantes : démontre votre maîtrise de la planification et de l'exécution. Les clients et les dirigeants gagnent en confiance lorsqu'ils constatent des mesures cohérentes et des explications rationnelles.

🔍 Le saviez-vous ? Avant l'apparition des horloges mécaniques, les moines du Moyen Âge utilisaient des horloges à bougie: des bougies marquées de repères permettant d'estimer la durée du travail.

Quelles sont les causes des différences entre les efforts prévus et réels ?

Il est essentiel de comprendre pourquoi les efforts prévus et les efforts réels divergent, car si vous ne diagnostiquez pas les causes profondes, vous continuerez à répéter les mêmes erreurs d'estimation. ➿

1. Estimation optimiste (erreur de planification)

Les équipes sous-estiment souvent la complexité ou les risques, car elles planifient en se basant sur le scénario le plus optimiste plutôt que sur la réalité. La recherche en psychologie appelle cela le « sophisme de la planification », un biais cognitif courant qui pousse les planificateurs à sous-estimer les retards passés.

2. Modifications de la portée

Même les plus petites modifications apportées aux exigences au cours d'une phase ajoutent silencieusement du travail, augmentant ainsi l'effort au-delà des estimations initiales. Le glissement de périmètre comprend toute la coordination, les retouches et les tests supplémentaires qui accompagnent les changements.

3. Disponibilité des ressources et interruptions

Les membres de l'équipe sont amenés à accomplir des tâches imprévues, à participer à des réunions, à fournir de l'assistance ou à faire face à des urgences. Et chaque interruption ajoute des heures imprévues.

4. Complexité cachée

Les inconnues (problèmes d'intégration, installation de l'environnement, retards liés aux dépendances) n'apparaissent souvent qu'une fois le travail commencé, ce qui augmente l'effort réel. De plus, des exigences ambiguës, incomplètes ou changeant fréquemment rendent difficile toute prévision fiable de l'effort nécessaire.

5. Techniques d'estimation peu fiables

Les efforts sont souvent estimés à partir d'approximations, d'analogies incomplètes ou de méthodes incohérentes, ce qui introduit une erreur systématique avant même que le travail ne commence.

Les équipes dont la gestion de projet et les processus d'estimation standardisés laissent à désirer ont tendance à systématiquement sous-estimer ou surestimer les délais.

6. Expérience limitée des estimateurs

Il existe un écart évident si vos estimations proviennent de personnes ayant une expérience limitée dans le domaine, sur le plan technique ou en matière de projets. Le manque de familiarité avec le débit réel, les outils ou les dépendances de l'équipe fausse également les estimations par rapport à la réalité.

🧠 Anecdote : des recherches montrent que les équipes améliorent la précision de leurs estimations lorsque davantage de personnes sont impliquées, mais que la précision diminue à nouveau si trop de personnes participent. C'est sur ce principe que repose le Planning Poker dans Agile.

Indicateurs à suivre pour comparer les efforts prévus et réels

La véritable valeur réside dans le suivi des indicateurs qui expliquent pourquoi les efforts ont dévié, comment cela a affecté la livraison et quels changements cela a entraîné en aval, au niveau des calendriers, des coûts, des ressources et des résultats commerciaux.

Décomposons les indicateurs clés à suivre pour le suivi. ⚒️

Indicateurs clés de mesure de l'effort

Ces indicateurs de performance comparent les efforts que vous aviez prévu de consacrer à ceux que vous avez réellement fournis. Ils constituent la base de toute analyse des écarts.

1. Écart d'effort (%)

L'écart d'effort correspond à la différence en pourcentage entre l'effort réel et l'estimation initiale. Cela facilite la comparaison de la précision entre les tâches, les équipes ou les projets de différentes tailles.

🧮 Formule : Écart d'effort (%) = (Effort réel − Effort prévu) ÷ Effort prévu × 100

👀 Comment interpréter :

  • Valeur positive : effort supérieur à celui prévu (sous-estimation)
  • Valeur négative : moins d'efforts que prévu (surestimation)
  • Près de zéro : estimation précise

📮 ClickUp Insight : Alors que 40 % des employés consacrent moins d'une heure par semaine à des tâches invisibles au travail, 15 % d'entre eux perdent plus de 5 heures par semaine, soit l'équivalent de 2,5 jours par mois !

Cette perte de temps apparemment insignifiante mais invisible pourrait lentement miner votre productivité. ⏱️

Utilisez le suivi du temps et l'assistant IA de ClickUp pour découvrir précisément où disparaissent ces heures invisibles. Identifiez les inefficacités, laissez l'IA automatiser les tâches répétitives et regagnez un temps précieux !

2. Heures prévues par rapport au temps réel passé

Cet indicateur compare les heures estimées avec la durée enregistrée pour les tâches, les sprints ou les projets. Il met rapidement en évidence les écarts causés par les interruptions, les retouches, les réunions ou un périmètre flou.

Voici comment le calculer :

  • Heures prévues : somme des efforts estimés
  • Temps réel : somme du temps suivi ou enregistré

Comparez ensuite les deux au fil du temps ou par type de travail.

💡 Conseil de pro : utilisez les relevés de temps ClickUp pour comparer les heures prévues et les heures réelles après leur soumission et leur verrouillage. Lorsque les membres de l'équipe soumettent leurs relevés de temps, celles-ci sont verrouillées et transmises pour approbation, ce qui vous permet d'effectuer vos comparaisons sur la base de données finalisées et vérifiables.

Relevés de temps ClickUp : suivez les données réelles par rapport au temps prévu pour toutes les tâches et tous les sprints.
Filtrez vos relevés de temps par tâche, sprint ou projet pour repérer rapidement les cas où le temps suivi dépasse systématiquement les estimations grâce à ClickUp Timesheets.

Indicateurs de calendrier et de temps

Ces indicateurs vous aident à établir une connexion entre les différences d'efforts et les performances de l'échéancier du projet, afin que vous puissiez voir la quantité de travail effectuée et son impact sur l'échéancier et la livraison.

3. Écart par rapport au calendrier (SV)

La variance de calendrier vous indique si le travail que vous avez achevé jusqu'à présent est en avance ou en retard par rapport à ce que vous aviez prévu à un moment donné. Elle fait partie de la gestion de la valeur acquise (EVM), une méthode permettant de quantifier la progression par rapport à une base de référence.

🧮 Formule : SV = valeur acquise (EV) − valeur planifiée (PV)

  • La valeur planifiée (PV) correspond à la quantité de travail que vous pensiez avoir terminé à ce stade, exprimée en termes de valeur (par exemple, en heures ou en coût budgété).
  • La valeur acquise (EV) correspond à la quantité de travail achevé jusqu'à présent, toujours en termes de valeur, par rapport à votre plan initial.

👀 Comment interpréter :

  • Un SV positif signifie que le travail terminé est supérieur à celui prévu (vous êtes en avance sur le calendrier).
  • Une SV négative signifie que le travail terminé est inférieur à celui prévu (vous êtes en retard).
  • Un SV nul signifie que vous êtes parfaitement dans les temps.

4. Index de performance du calendrier (SPI)

Le SPI reprend le concept du SV et le transforme en un ratio. Au lieu de comparer les progrès planifiés et réels, il montre l'efficacité avec laquelle vous progressez par rapport au plan.

🧮 Formule : SPI = valeur acquise (EV) ÷ valeur planifiée (PV)

👀 Comment interpréter :

  • SPI > 1 signifie que vous achevez le travail plus rapidement que prévu (en avance sur le calendrier).
  • SPI = un signifie que vous êtes dans les délais
  • Un SPI inférieur à un signifie que vous achevez le travail plus lentement que prévu (retard sur le calendrier).

5. Durée du cycle

La durée du cycle mesure le temps réel écoulé entre le début et la fin d'un élément, une fois que le travail a commencé. Elle indique la vitesse à laquelle le travail progresse dans votre flux de travail. Des durées de cycle plus courtes signifient généralement moins de goulots d'étranglement et une livraison plus prévisible.

Voici comment cela fonctionne :

  • Démarrez le chronomètre lorsqu'une tâche passe au statut « en cours » ou « actif ».
  • Arrêtez-vous lorsque vous atteignez « terminé » ou « achevé ».
  • Le temps entre ces deux points correspond à la durée du cycle.

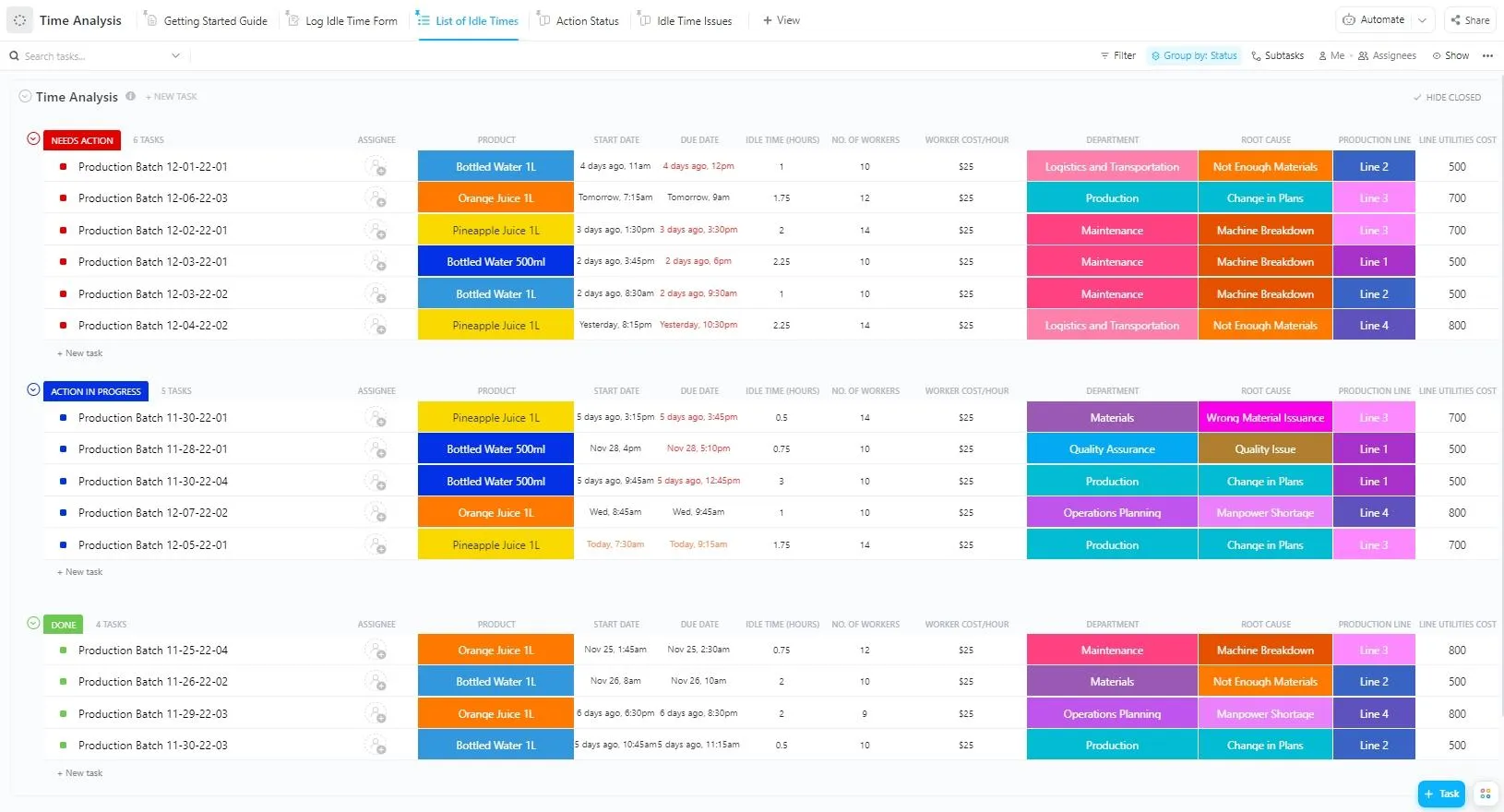

🚀 Avantage ClickUp : suivez la durée du cycle ainsi que les efforts, la progression et les indicateurs de livraison grâce aux tableaux de bord ClickUp.

Vous pouvez combiner plusieurs vues dans un seul tableau de bord et voir en temps réel l'impact des écarts d'effort sur le flux. Cela aide les responsables à repérer le travail bloqué, les goulots d'étranglement émergents ou les ralentissements avant qu'ils ne se transforment en engagements non tenus.

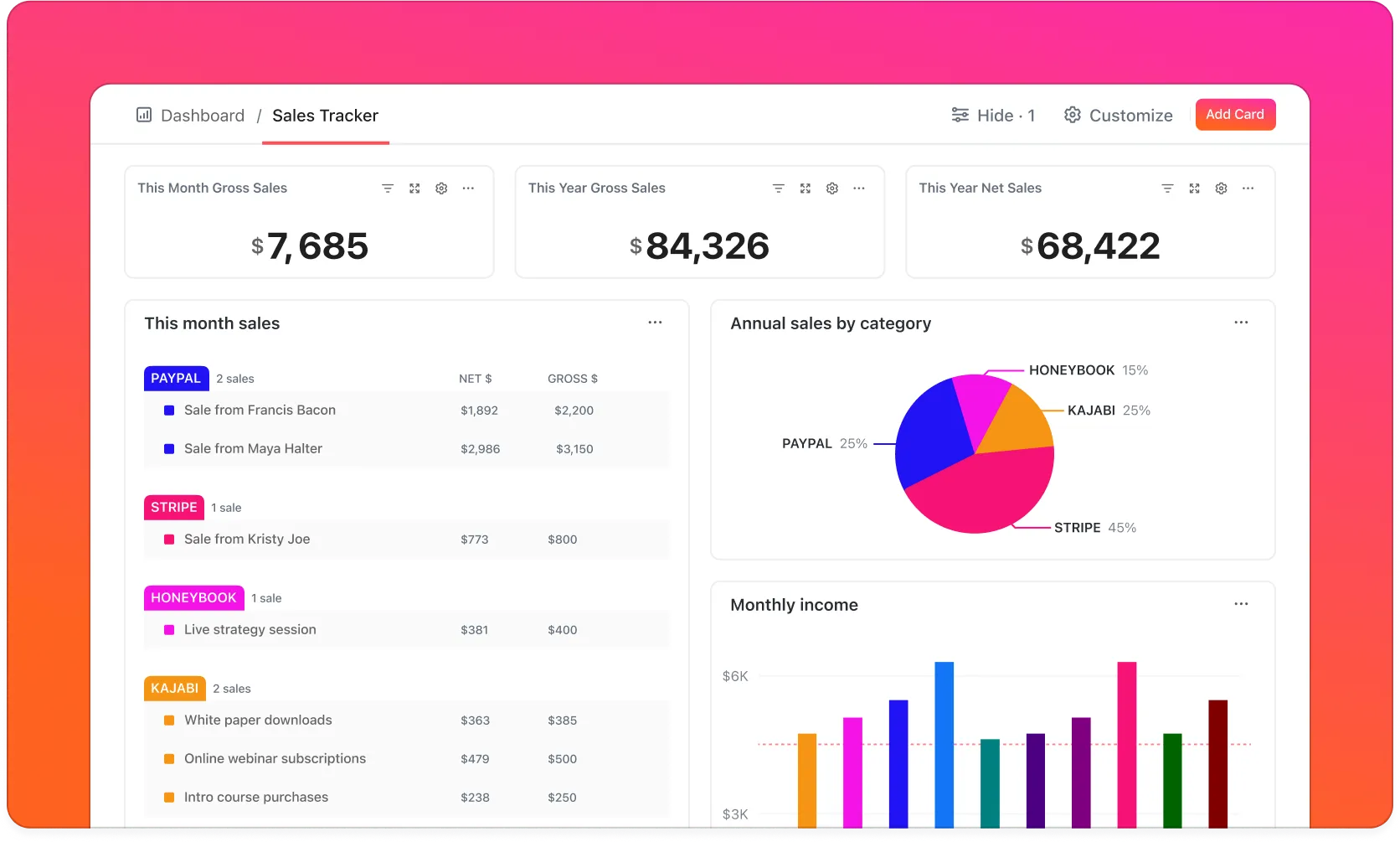

Créez des tableaux de bord ClickUp qui reflètent la réalité du travail en affichant simultanément les estimations de durée, le suivi du temps, la charge de travail et la vélocité.
Créez des tableaux de bord ClickUp qui reflètent la réalité du travail en affichant simultanément les estimations de durée, le temps suivi, la charge de travail et la vélocité.

6. Débit ou vitesse

Le débit et la vélocité mesurent tous deux le rendement, mais ils proviennent de perspectives légèrement différentes :

  • Le débit correspond au nombre de tâches achevées au cours d'une période donnée (par exemple, les tâches par semaine), ce qui en fait une mesure simple du taux de livraison.
  • La vitesse est un concept agile qui résume la quantité de travail (souvent en points d'histoire ou en unités définies) qu'une équipe achevait au cours d'un sprint ou d'une itération. Elle donne une idée de la capacité au fil du temps.

Vous vous sentez submergé par les tâches ? Découvrez une méthode simple en sept étapes pour rester maître de votre travail avec ClickUp. 👇🏼

Indicateurs de coût et de budget

Lorsque l'effort dépasse les attentes, les coûts augmentent généralement. Ces indicateurs établissent un lien entre la variance de l'effort et l'impact financier.

1. Écart de coût (CV)

La variance des coûts permet de déterminer si la valeur du travail achevé justifie les dépenses engagées.

🧮 Formule : CV = valeur acquise (EV) – coût réel (AC)

👀 Comment interpréter :

  • CV positif : en dessous du budget
  • CV négatif : dépassement du budget

2. Index de performance des coûts (CPI)

Cet index mesure l'efficacité avec laquelle l'argent est dépensé par rapport à la valeur fournie. Le CPI est utile pour réaliser une prévision du coût final du projet si les tendances actuelles se maintiennent.

🧮 Formule : CPI = EV/AC

👀 Comment interpréter :

  • CPI > one : rentabilité
  • CPI = un : dans les limites du budget
  • CPI < un : dépassement budgétaire

🧠 Anecdote : Le processus structuré et reproductible consistant à organiser une session « leçons apprises » a pris forme dans les années 1980, fortement inspiré du modèle officiel d'analyse après action (AAR) de l'armée américaine.

Indicateurs de ressources et d'efficacité

Ces indicateurs permettent de déterminer si les écarts d'effort sont dus à un déséquilibre de la charge de travail ou à des problèmes de capacité.

1. Taux d'utilisation des ressources

Quelle part de la capacité disponible est réellement utilisée ?

🧮 Formule : Utilisation = heures réellement travaillées/capacité disponible x 100

👀 Comment interpréter :

  • Très élevé : risque d'épuisement professionnel
  • Très faible : sous-utilisation ou inefficacité de la planification

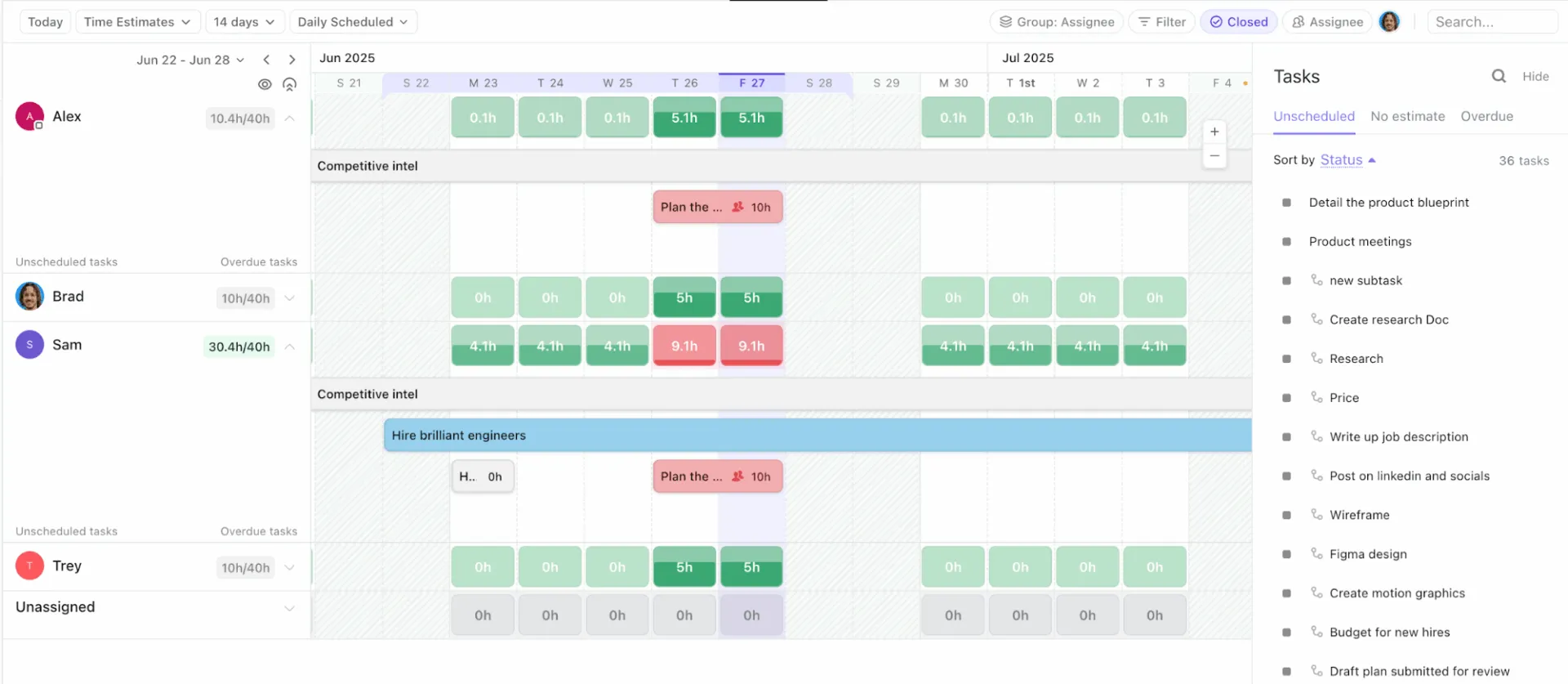

💡 Conseil de pro : ajoutez la vue « Charge de travail » de ClickUp à votre environnement de travail et visualisez les efforts assignés par rapport à la capacité disponible pour les individus ou les équipes. Au lieu de se fier uniquement aux pourcentages d'utilisation, les responsables peuvent voir visuellement quand les employés sont surchargés ou ont une charge de travail inégale.

Vue Charge de travail ClickUp : équilibrez la capacité entre les équipes de projet afin de respecter des échéanciers réalistes.
Rééquilibrez le travail dès le début, avant que la forte utilisation ne se traduise par des dépassements d'efforts, des retards ou un épuisement professionnel, grâce à la vue Charge de travail de ClickUp.

Comment suivre les efforts prévus par rapport aux efforts réels : étape par étape

Maintenant que vous comprenez pourquoi le suivi des efforts est important, quelles sont les causes des écarts et quels indicateurs surveiller, il est temps de passer à l'action.

Cette section présente une approche pratique, étape par étape, pour suivre les efforts prévus par rapport aux efforts réels dans des flux de travail réels.

Au fil de votre lecture, vous découvrirez également comment ClickUp vous aide en tant que premier espace de travail convergent basé sur l'IA au monde. Ses capacités d'IA sont directement intégrées à votre travail afin que vos tâches, documents, discussions et flux de travail restent connectés, vous évitant ainsi de devoir changer de contexte. 🤩

Étape n° 1 : définir clairement l'effort prévu

Avant de commencer l'exécution, vous devez obtenir une réponse claire à une question : Combien d'efforts pensons-nous que ce travail va demander ?

L'effort prévu est un engagement documenté, exprimé en temps, en capacité ou en effort relatif, qui peut ensuite être comparé à la réalité. Ainsi, sans estimation définie, les dépassements apparaissent comme des surprises plutôt que comme des signaux.

L'effort prévu doit être :

  • À définir avant le début des travaux
  • Défini au niveau d'une tâche ou d'un élément de travail
  • Cohérence entre les types de travail similaires
Réduisez les écarts en aval en vous assurant que la précision des estimations est appliquée là où cela compte le plus à l'aide du modèle de matrice d'impact des efforts ClickUp.

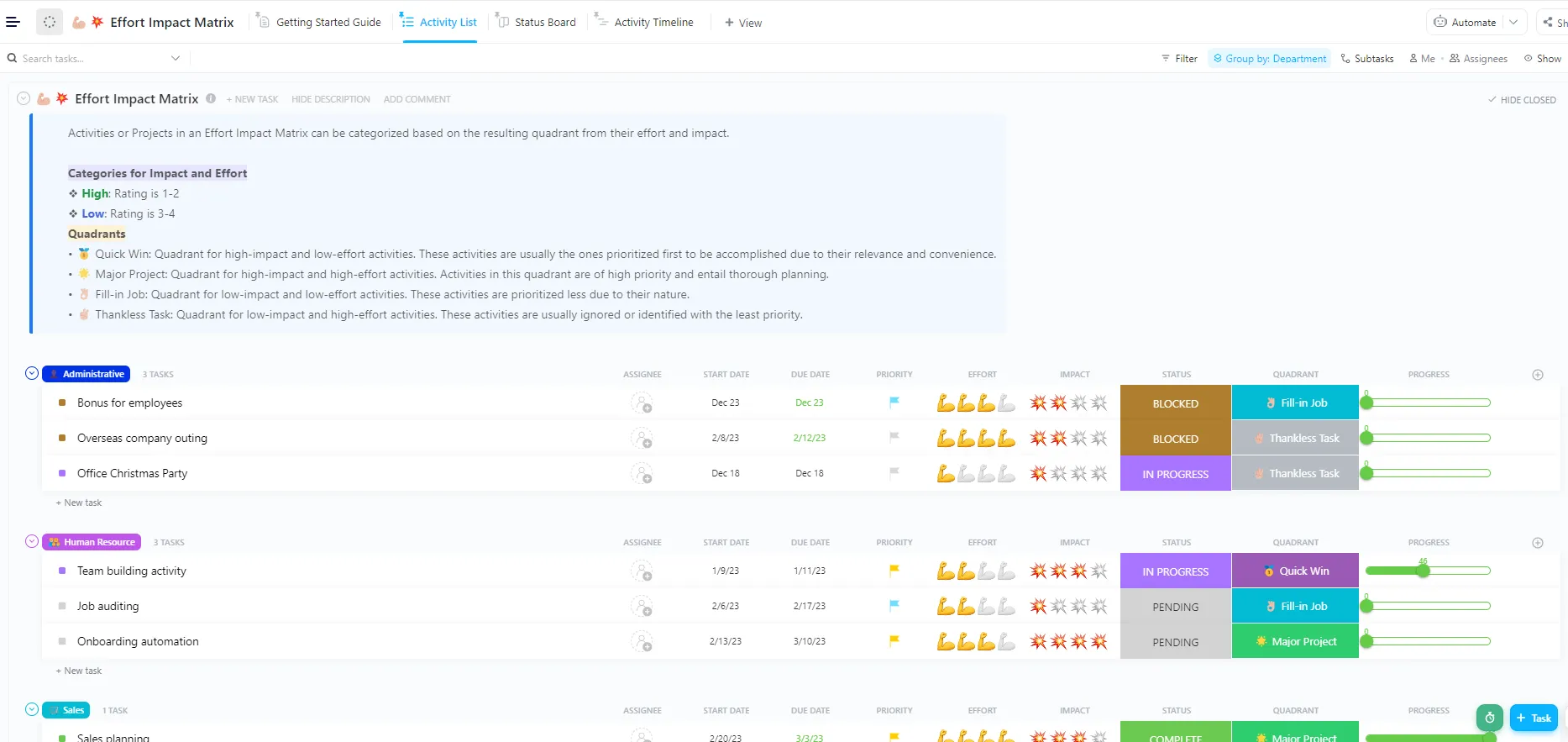

Avant d'attribuer du temps ou des points, les équipes ont souvent besoin de savoir clairement quels travaux méritent une estimation plus précise. Le modèle de matrice d'impact des efforts ClickUp vous aide à cartographier visuellement les tâches ClickUp à venir en fonction de l'effort prévu et de l'impact sur la livraison.

Utilisez-le pour identifier le travail à fort impact et à fort effort qui nécessite une analyse plus approfondie et des estimations plus précises. Il vous aide également à éviter de consacrer trop de temps à l'estimation de tâches à faible impact ou exploratoires.

Utilisez-le pour :

  • Classez les tâches par catégorie pour les identifier facilement grâce aux champs personnalisés ClickUp tels que Département, Effort, Impact, Quadrant et Progression.
  • Passez d'une vue ClickUp à l'autre, telles que la liste des activités, le tableau de bord et l'échéancier des activités.
  • Marquez les statuts des tâches ClickUp, tels que Bloqué, Achevé, En cours et En attente, pour suivre la progression des tâches.
  • Mettez en évidence le travail critique pour la livraison qui doit être planifié plus tôt ou prévu avec une marge.

🚀 Avantage ClickUp : documentez la durée prévue d'une tâche avant de commencer à travailler grâce aux estimations de durée ClickUp. Vous pouvez ajouter une estimation de durée directement sur chaque tâche ClickUp, définir le nombre d'heures de travail par jour et choisir le mode d'affichage des estimations.

Estimations ClickUp : comparez l'effort initialement prévu avec les budgets prévus au niveau des tâches et des sprints.
Définissez des estimations de durée différentes par personne et évitez les estimations forfaitaires grâce à ClickUp Estimates

Étape n° 2 : considérez le plan initial comme une base de référence

Une fois le travail commencé, l'effort prévu doit rester intact. Modifier les estimations en cours d'exécution masque les écarts et supprime la responsabilité du processus de planification.

Bien sûr, les plans peuvent changer, mais les modifications doivent être suivies séparément, et non écrasées.

Pour les équipes qui utilisent des cycles de livraison agiles ou même semi-structurés, les sprints ClickUp sont conçus pour verrouiller l'effort prévu au bon moment. Au début d'un sprint, l'effort est défini à l'aide de points de sprint ou d'estimations de durée.

ClickUp vous permet ensuite de verrouiller cette prévision, en utilisant l'une des deux méthodes suivantes :

  • Confirmer manuellement un sprint : une fois la planification du sprint achevée, vous pouvez confirmer le sprint à partir de l'en-tête Sprint et verrouiller l'effort total prévu. Les nouveaux points ou estimations ajoutés par la suite ne modifient pas les prévisions initiales, ce qui permet de conserver votre base de référence.

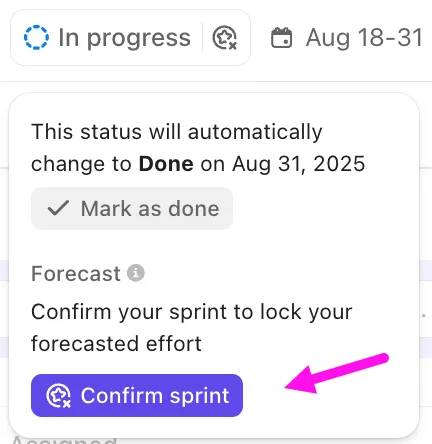

Cliquez sur Confirmer le sprint pour vous assurer que toutes les tâches, tous les propriétaires et toutes les estimations sont finalisés.
Vérifiez votre plan de sprint dans ClickUp pour vous assurer que toutes les tâches, tous les propriétaires et toutes les estimations sont finalisés.
  • Verrouillez automatiquement une prévision : si toute votre équipe termine systématiquement sa planification avant le début du sprint, vous pouvez configurer ClickUp pour verrouiller la date de début et l'heure du sprint. Le système enregistre le total des points de sprint ou des estimations de durée à ce moment-là et les utilise comme référence fixe.

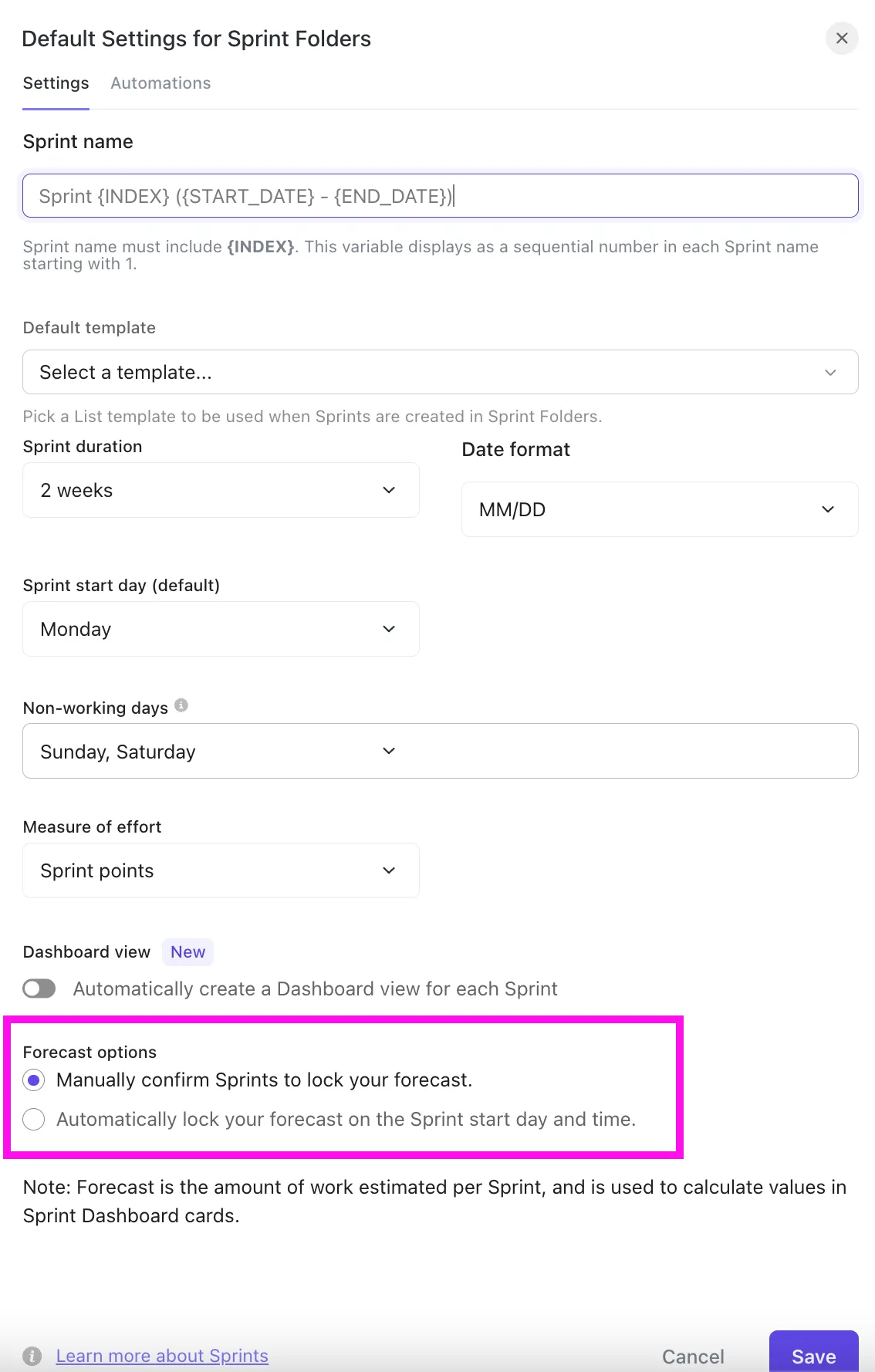

Contrôlez la manière dont les prévisions de sprint sont verrouillées par une modification en cours.
Contrôlez la manière dont les prévisions de sprint sont verrouillées en effectuant des modifications sur les paramètres de sprint par défaut de votre environnement de travail ClickUp.

Pour les équipes non agiles, les journaux d'audit ClickUp fournissent un historique clair des modifications apportées et de leur date. Ils enregistrent les modifications clés, notamment :

  • Mises à jour des tâches, telles que les changements d'assignation, les changements de statut personnalisé et les modifications des valeurs des champs personnalisés.
  • Création, suppression ou déplacement de listes, de dossiers et d'espaces
  • Actions des utilisateurs liées à des dates, des rôles et des résultats spécifiques
Journaux d'audit ClickUp : assurez la traçabilité et la gouvernance des processus et des changements similaires.
Consultez les journaux d'évènements détaillés qui enregistrent la date, l'utilisateur, le rôle, l'action et le statut de chaque modification à l'aide des journaux d'audit ClickUp.

Étape n° 3 : enregistrer les efforts réels au fur et à mesure que le travail avance

L'un des moyens les plus rapides de fausser l'effort réel est lorsque les équipes se basent sur leurs souvenirs de fin de sprint plutôt que sur des données en temps réel. Il est donc important de saisir l'effort le plus près possible du temps réel et avec le moins de friction possible.

Voici comment procéder :

  • Demandez aux membres de l'équipe d'enregistrer leur temps dès qu'ils modifient le statut d'une tâche, plutôt que d'attendre la fin de la journée ou du sprint.
  • Conservez l'enregistrement des actions dans le même outil que celui utilisé pour le travail, afin que personne n'ait à changer de système juste pour enregistrer son effort.
  • Définissez des attentes claires , telles que « mettre à jour les efforts au moins deux fois par jour », et renforcez-les lors des comptes rendus quotidiens et des revues de sprint.

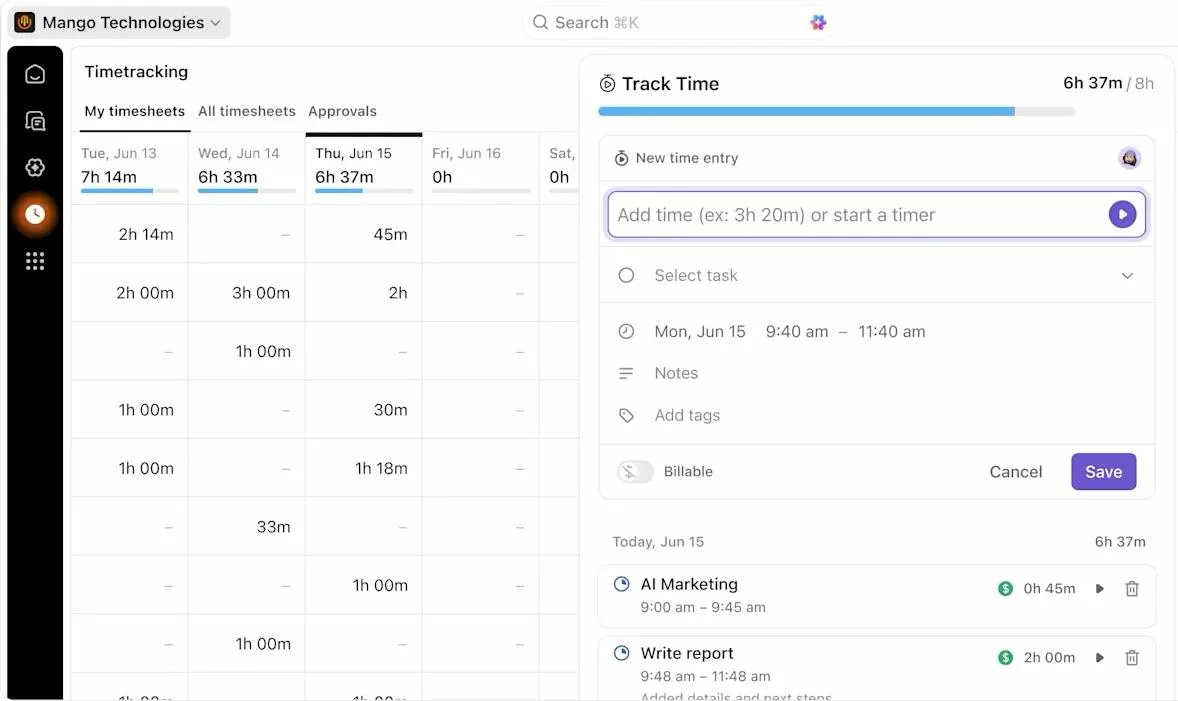

ClickUp Suivi du temps est spécialement conçu pour ce type de saisie en temps réel. Les membres de l'équipe peuvent démarrer et arrêter les chronomètres à partir de la tâche ClickUp elle-même, utiliser un chronomètre global ou ajouter du temps rétroactivement si nécessaire.

Le suivi du temps peut être effectué depuis un ordinateur de bureau, un appareil mobile, le Web ou l'extension Chrome, ce qui vous permet de calculer les heures de travail quel que soit votre lieu de travail.

Suivi du temps ClickUp : capturez les efforts réels pour surveiller les dépenses réelles au fur et à mesure de l'avancement du travail.
Cumulez le temps passé sur les sous-tâches et les travaux connexes avec le suivi du temps de ClickUp et visualisez l'effort total pour les livrables plus importants sans avoir à effectuer d'agrégation manuelle.

Écoutez Alistair Wilson, consultant en transformation numérique chez Compound, expliquer comment ClickUp les a aidés :

Nous avons examiné plusieurs options et avons estimé que, dans l'ensemble, ClickUp nous offrait la combinaison idéale entre puissance et flexibilité. Nous devions également résoudre le problème du suivi du temps afin de pouvoir mesurer et suivre les temps de travail des prestataires externes sans avoir recours à des applications et services externes supplémentaires. Le suivi du temps natif de ClickUp fonctionne de manière transparente sur les mobiles, les tablettes et les ordinateurs de bureau.

Nous avons examiné plusieurs options et avons estimé que, dans l'ensemble, ClickUp nous offrait la combinaison idéale entre puissance et flexibilité. Nous devions également résoudre le problème du suivi du temps afin de pouvoir mesurer et suivre les temps de travail des prestataires externes sans avoir recours à des applications et services externes supplémentaires. Le suivi du temps natif de ClickUp fonctionne de manière transparente sur les mobiles, les tablettes et les ordinateurs de bureau.

💡 Conseil de pro : enregistrez les changements d'effort au fur et à mesure qu'ils se produisent tout au long du sprint à l'aide de la fiche de rapport de tâche ClickUp Sprint. Parfois appelée « rapport say-do », elle montre exactement comment votre engagement initial a évolué pendant l'exécution.

Fiches de rapport ClickUp Sprint : résumez l'état de la livraison à l'aide de comparaisons réelles claires par sprint.
Capturez automatiquement les changements réels apportés aux sprints grâce aux cartes de rapport de sprint ClickUp

Étape n° 4 : comparez les efforts prévus et réels à des niveaux significatifs

Les comparaisons entre les efforts prévus et réels ne sont utiles que si vous les analysez au bon niveau d'effort. L'examen du total d'un seul projet masque généralement la réalité. Il vaut mieux décomposer les efforts afin d'identifier les écarts par rapport aux estimations, leurs causes et les changements à apporter la prochaine fois.

Commencez au niveau des tâches et recherchez les modèles suivants :

  • Quels types de tâches dépassent systématiquement les estimations ?
  • Les intégrations, les tests, les révisions ou les refactorisations à faire prennent-elles plus de temps que prévu ?
  • Certaines tâches sont-elles sous-estimées, quel que soit le travail effectué sur elles ?

Ensuite, regroupez les données relatives aux tâches au niveau de la phase ou du projet, par exemple, découverte, conception, construction, test et déploiement.

Ici, l'objectif est de mettre en évidence les problèmes structurels liés à la livraison :

  • La découverte continue-t-elle à s'étendre au-delà de son champ d'application initial ?
  • Les tests nécessitent-ils régulièrement plus d'efforts que prévu ?
  • Les étapes avancées du projet compensent-elles les erreurs d'estimation commises au début ?

Lorsqu'une phase dépasse systématiquement les délais, vous pouvez réagir en apportant des corrections ciblées, telles que des critères de sortie plus clairs, des phases limitées dans le temps et un champ d'application plus restreint, plutôt que de laisser le travail ouvert.

Enfin, comparez les efforts au niveau de l'équipe ou des rôles. Agrégez les efforts prévus et réels en fonction des critères suivants :

  • Rôle (conception, front-end, back-end, assurance qualité, opérations)
  • Équipe ou fonction
  • Collaborateurs spécialisés ou généralistes

👀 Bonus : essayez ce modèle !

Une fois que vous commencez à comparer les efforts prévus et réels pour différentes tâches, phases et rôles, les nombres bruts peuvent sembler écrasants. Le modèle d'analyse du temps ClickUp vous aide à organiser ces données afin de mettre en évidence des tendances.

Mettez en évidence les inefficacités telles que les temps morts, les retouches ou les rôles surchargés qui n'apparaissent pas dans les totaux du projet grâce au modèle d'analyse du temps ClickUp.

Grâce à ce modèle, vous pouvez :

  • Suivez la progression des efforts grâce aux statuts personnalisés de ClickUp tels que Action en cours, Terminé et Action requise afin de voir clairement où le travail a été interrompu, prolongé ou doit être retravaillé.
  • Saisissez des données à l'aide de champs personnalisés tels que Heures d'inactivité, Coût horaire par employé, Service et Nombre d'employés afin de comprendre pourquoi certaines tâches ou certains rôles ont dépassé le temps imparti.
  • Analysez les dépassements à l'aide de vues personnalisées spécialement conçues, telles que la vue des problèmes de temps d'inactivité, la vue du statut des actions et la liste des temps d'inactivité.

🚀 Avantage ClickUp : une fois que vous savez comment comparer les efforts prévus et réels, les cartes Sprint ClickUp vous permettent d'analyser les efforts au niveau des tâches, des phases et des équipes à l'aide de données en temps réel qui restent connectées au travail lui-même.

Par exemple, la carte ClickUp Sprint Burnup Card est idéale pour comprendre chaque jour les écarts entre la réalité et le plan initial.

Carte de suivi ClickUp Sprint : suivez l'évolution de la portée et la progression du projet parallèlement aux calendriers MS Project.
Identifiez les problèmes systémiques tels que les ajouts tardifs au périmètre ou les réestimations chroniques grâce à la carte ClickUp Sprint Burnup.

Ensuite, la carte Sprint Burndown de ClickUp se concentre sur la discipline d'exécution, en montrant l'efficacité avec laquelle le travail planifié est réellement achevé au cours du sprint.

Carte Burndown Sprint ClickUp : surveillez le travail restant en fonction de votre structure de répartition du travail.
Obtenez le pourcentage cumulé des efforts achevés par rapport au plan initial grâce à la carte Sprint Burndown de ClickUp.

Au début du sprint, le diagramme commence avec 100 % de l'effort prévu restant. À mesure que les tâches sont achevées, la ligne représentant l'effort restant descend vers zéro.

Étape n° 5 : examiner les écarts pendant l'exécution

Les écarts d'effort ne sont utiles que s'ils permettent de modifier les décisions. Lorsque les équipes attendent la fin d'un sprint ou d'un projet pour comparer l'effort prévu à l'effort réel, elles ont déjà perdu toute chance d'influencer le résultat.

Le véritable avantage réside dans l'examen des écarts pendant que le travail est encore en cours, lorsqu'il est encore possible d'ajuster la portée, le déroulement ou les attentes.

Les écarts précoces ne se traduisent pas toujours par un dépassement des délais. Le plus souvent, ils se manifestent par des signaux subtils au niveau de l'exécution :

  • Le travail commence, mais ne se termine pas au rythme prévu.
  • L'effort restant reste stable pendant plusieurs jours
  • Les tâches exigeantes dominent la seconde moitié du sprint.
  • L'équipe semble « occupée », mais les efforts achevés sont en retard par rapport au plan.

L'examen de ces écarts en cours d'exécution permet aux équipes :

  • Distinguez les problèmes de planification des problèmes d'exécution.
  • Ajustez les attentes en matière de livraison avant que la confiance ne s'érode.
  • Évitez de concentrer le travail dans les derniers jours du sprint.

💡 Conseil de pro : utilisez la carte de vélocité ClickUp pour déterminer si ce que vous observez est un problème ponctuel lié au sprint ou s'il s'agit d'une tendance plus générale. Au lieu de réagir isolément à chaque écart, comparez la progression actuelle du sprint à la vélocité moyenne de votre équipe sur les 3 à 10 derniers sprints.

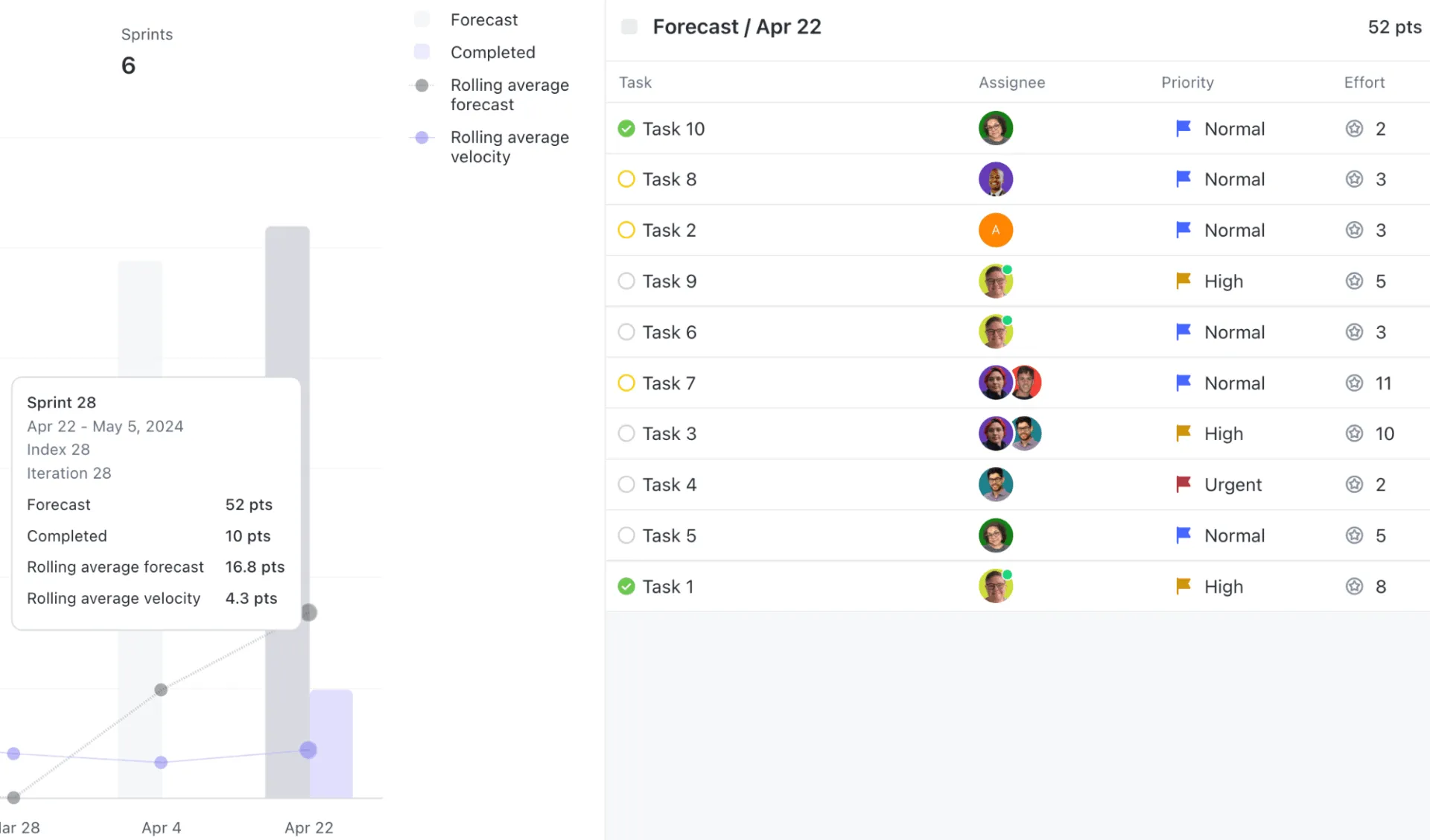

Carte de vélocité ClickUp : évaluez les modèles de livraison à l'aide de normes reconnues par l'organisme de gestion de projet.
Ouvrez la vue Affichage détaillé de n'importe quel sprint sur la carte ClickUp Velocity pour voir instantanément les tâches, les propriétaires, les priorités et l'effort qui se cachent derrière les nombres.

Voici comment cela apporte plus de clarté lors des revues à mi-sprint :

  • Si l'estimation de durée pour la réalisation est bien inférieure à la vitesse moyenne mobile, le problème est probablement lié à l'exécution.
  • Si la vélocité moyenne mobile est systématiquement inférieure à l'effort de prévision, le problème relève alors de questions systémiques, telles que la surestimation.
  • Si les barres de prévision restent élevées alors que le travail achevé reste stable sur plusieurs sprints, cela indique un goulot d'étranglement persistant dans la livraison.

Étape n° 6 : utilisez les données historiques sur les efforts fournis pour améliorer les estimations futures

C'est là que le suivi des efforts prévus par rapport aux efforts réels porte enfin ses fruits.

Sans boucle de rétroaction adéquate, les équipes répètent les mêmes hypothèses optimistes et traitent les estimations erronées comme des incidents isolés plutôt que comme des signaux. Lorsque vous examinez plusieurs projets ou sprints, des tendances commencent à émerger qui ne sont pas visibles dans les livraisons individuelles :

  • Certains types de travail dépassent systématiquement leurs estimations initiales.
  • Certaines équipes ou certains rôles terminent leur travail conformément au planning, tandis que d'autres dépassent régulièrement les délais.
  • Les petites tâches ont tendance à être terminées de manière prévisible, tandis que les tâches de taille moyenne présentent le plus de variations.
  • Le travail « simple » impliquant des dépendances externes prend souvent plus de temps que prévu.

Utilisez ces données pour recalibrer les estimations de performances futures, définir des limites de capacité plus réalistes, décider où le travail doit être davantage décomposé et ajouter intentionnellement des marges de sécurité.

💡 Conseil de pro : il peut être difficile de donner du sens aux données historiques sur les efforts déployés dans les sprints, les projets et les équipes. ClickUp Brain apporte ici une réelle valeur ajoutée.

L'IA contextuelle de ClickUp est directement intégrée à votre environnement de travail. Contrairement aux outils génériques de gestion du temps basés sur l'IA, elle comprend vos tâches, vos estimations de durée, vos statuts, vos données de sprint et votre historique d'activité.

ClickUp Brain : centralisez les connaissances et les informations à l'aide d'outils que les équipes migrent depuis Microsoft Project.
Extrayez les informations les plus importantes des notes de revue de sprint avec ClickUp Brain

Cela vous aidera à :

  • Produisez des résumés clairs de l'ensemble des sprints ou des projets, en rassemblant les efforts prévus et réels, les obstacles et les résultats de livraison.
  • Examinez vos données historiques afin de recalibrer les estimations des projets futurs et de décider où le travail doit être décomposé.
  • Déployez ClickUp Agents pour surveiller et interpréter en continu les modèles d'effort à travers les sprints et les types de travail en fonction de vos invitations et instructions.

Vous pouvez également utiliser ClickUp Docs pour documenter les rétrospectives de sprint, les revues, les résumés et les décisions concernant les tampons, les changements de périmètre ou la répartition des tâches. Ensuite, ClickUp Brain peut extraire les informations clés du document, résumer les données historiques et mettre en évidence les thèmes récurrents.

Voici comment vous pouvez mettre à profit les capacités d'IA de ClickUp AI :

Exemples concrets de suivi des efforts prévus par rapport aux efforts réels

Le suivi des efforts prévus par rapport aux efforts réels n'a de sens que lorsque vous voyez comment cela se traduit dans des scénarios de livraison réels.

Les exemples suivants montrent comment différentes équipes utilisent les comparaisons d'efforts pour mettre en évidence les risques liés à la livraison, expliquer les plans manqués et améliorer la précision des estimations au fil du temps.

Comparaison des points de story prévus et de la vélocité réelle dans les équipes Agile

Dans la livraison agile, les points d'histoire représentent l'effort prévu ou la complexité estimée par une équipe pour un ensemble d'histoires utilisateur ou d'éléments de backlog. La vélocité, quant à elle, mesure le nombre de points d'histoire que l'équipe achevait au cours d'un sprint.

Si les points d'histoire prévus d'une équipe dépassent systématiquement sa vélocité achevée, cela indique que les estimations sont trop optimistes, ce qui entraîne des risques pour le calendrier et des engagements instables.

📌 Exemple : Au début d'une initiative Agile, une équipe planifie 40 points d'histoire pour un sprint. À la fin du sprint, elle a achevé 28 points, ce qui donne une vélocité de 28. Au cours des 3 ou 4 sprints suivants, l'équipe termine systématiquement entre 26 et 30 points.

Ce modèle révèle que le plan initial n'était pas fondé sur la réalité. Les équipes peuvent ajuster leurs engagements futurs à une bande de vélocité réaliste (par exemple, 26-30).

Suivi des heures prévues par rapport aux heures enregistrées dans les calendriers de projet

Si une initiative est planifiée en heures, la comparaison de ces estimations avec la durée réelle enregistrée révèle dans quelle mesure l'exécution a correspondu au plan.

📌 Exemple : un plan de projet prévoit 120 heures pour la conception, 240 heures pour le développement et 80 heures pour les tests.

À la fin du travail :

  • Conception : 140 heures enregistrées (+16 %)
  • Développement enregistré : 260 heures (+8 %)
  • Tests enregistrés : 100 heures (+25 %)

< planned hours, you may be overestimating and compressing capacity unnecessarily. And if actual hours > Cette analyse des écarts montre que les tests constituent le plus grand écart d'estimation. Si les heures réelles dépassent les heures prévues, vous devrez probablement revoir votre processus de planification ou examiner les catégories de travail cachées.

🚀 Avantage ClickUp : la comparaison entre l'effort prévu et l'effort réel ne fonctionne pas si le travail réel n'est jamais pris en compte. La fonctionnal ité Talk to Text de ClickUp BrainGPT permet de combler cette lacune en transformant les mises à jour vocales en données structurées et traçables, directement là où le travail est effectué.

ClickUp BrainGPT : générez des résumés contextuels et des recommandations directement dans votre environnement de travail ClickUp.
Saisissez les efforts au fur et à mesure qu'ils sont effectués, ce qui rend les comparaisons entre les efforts prévus et réels plus précises grâce à la fonction Talk to Text de ClickUp BrainGPT.

Lors des comptes rendus de sprint, des revues de sprint ou des vérifications à mi-sprint, les membres de l'équipe peuvent simplement parler des obstacles, de la progression, des retouches ou des changements de portée. Talk to Text convertit ces discussions en texte clair et contextuel dans ClickUp. Il met automatiquement les notes en forme, relie les tâches ClickUp pertinentes et ajoute des @mentions ou des suivis pendant que vous parlez.

Par exemple, lors de l'examen de la progression d'un sprint, un responsable de livraison peut utiliser Talk to Text pour décrire les changements survenus en cours de sprint, tels que « cycle de contrôle qualité supplémentaire » et « retard du fournisseur ». BrainGPT transforme instantanément ces informations en une documentation structurée liée au sprint. Au fil du temps, ces transcriptions constituent une source d'informations précieuse pour améliorer les estimations futures, l'analyse de la vélocité et les prévisions de livraison.

Identifier les schémas chroniques de sous-estimation au sein des équipes

Au sein de plusieurs équipes et cycles, certains types de travail (par exemple : intégrations, corrections de bogues et documentation) peuvent systématiquement dépasser les estimations initiales. Lorsque vous agrégez les données relatives aux efforts au fil du temps, ces tendances apparaissent clairement et créent des opportunités d'amélioration systémique.

📌 Exemple : En plus de cinq cycles :

  • Le développement des fonctionnalités respecte systématiquement les estimations à ±5 % près.
  • Le travail d'intégration dépasse de 30 à 40 % à chaque fois.
  • La documentation est sous-estimée d'environ 50 %.

Les schémas chroniques indiquent un biais d'estimation, et le fait de corriger ces biais améliore considérablement la précision de la planification future.

Utiliser les écarts d'effort pour améliorer la planification future des capacités

À elle seule, la variance des efforts explique les performances passées. Mais lorsqu'elle est utilisée de manière cohérente au fil du temps, elle devient l'un des indicateurs les plus fiables pour l'allocation des ressources. Deux équipes ayant la même disponibilité peuvent avoir des capacités adéquates très différentes si l'une d'elles dépasse régulièrement les estimations ou achève le travail tardivement dans le cycle en raison de diverses contraintes de temps.

📌 Exemple : si une équipe affiche systématiquement un écart de -15 % (elle consacre 15 % d'efforts supplémentaires par rapport à ce qui était prévu), les planificateurs :

  • Ajustez à la baisse les prévisions de capacité futures en fonction de ce facteur.
  • Intégrez des marges de sécurité dans vos validations afin de protéger les dates de livraison.
  • Redistribuez les charges de travail ou ajoutez des capacités interfonctionnelles.

Si une équipe fonctionne avec un écart de +10 % (nécessite moins d'efforts que prévu), les planificateurs peuvent ajuster les estimations à la hausse ou expliquer pourquoi du temps a été gagné (par exemple, gains d'efficacité ou simplification des tâches).

🔍 Le saviez-vous ? Francesco Cirillo a inventé la technique Pomodoro dans les années 1980, non pas pour améliorer la productivité, mais pour réduire l'anxiété liée au temps. Le timeboxing est devenu par hasard l'un des moyens les plus simples de comparer les efforts prévus et réels.

Bonnes pratiques pour un suivi précis des efforts et une réduction des écarts

Explorons les habitudes pratiques et les comportements de planification qui vous aideront à produire des estimations plus fiables et à réduire les surprises lors de la livraison, pour une amélioration continue.

  • Estimations fondées sur des preuves : exploitez les données historiques des projets ou Sprints passés pour étayer vos estimations plutôt que de vous fier uniquement à votre intuition. Standardisez la manière dont vous enregistrez les performances passées.
  • Essayez différentes techniques : ne restez pas par défaut à une seule méthode. Combinez l'estimation ascendante avec des techniques d'estimation de projet telles que « l'estimation en trois points (optimiste/probable/pessimiste) » et « l'avis d'expert ».
  • Faites de l'estimation un travail d'équipe : impliquez les développeurs, les concepteurs, les responsables de l'assurance qualité et les opérations dans l'estimation du travail. Les contributions interfonctionnelles réduisent les angles morts qui font souvent que l'effort réel dépasse l'effort prévu.
  • Documentez explicitement les hypothèses et les contraintes : consignez les hypothèses concernant la portée, les dépendances, les niveaux de compétence et les risques. Le suivi dès le départ vous aidera à comprendre pourquoi des écarts sont apparus par la suite.
  • Calibrez et adaptez les prévisions futures en fonction des tendances : utilisez les tendances en matière de variance des efforts pour ajuster la vélocité, la capacité ou les niveaux de réserve pour les sprints ou les phases futurs.

🔍 Le saviez-vous ? Votre cerveau est plus doué pour se souvenir du temps que quelque chose a pris auparavant que pour deviner le temps que cela prendra. C'est pourquoi le suivi des efforts réels est indispensable ; cela vous permet de réajuster vos estimations futures.

Erreurs courantes qui conduisent à un suivi inexact des efforts prévus par rapport aux efforts réels

Même les projets bien planifiés ne parviennent pas toujours à suivre l’effort avec précision.

Nous allons ici passer en revue les erreurs qui faussent l'effort prévu par rapport à l'effort réel et expliquer comment les corriger afin d'améliorer en permanence la fiabilité des estimations et des livraisons.

ErreurSolution
Incapacité à saisir tous les efforts réels (les réunions, les révisions, les tâches administratives et les retouches ne sont souvent pas enregistrées)Incluez tous les efforts pertinents en définissant des catégories (par exemple, retouches, assistance, recherche) dans votre pratique de suivi afin que les chiffres réels reflètent les efforts réels.
Ignorer les dépendances externes et leur impact sur l'effortCartographiez explicitement les dépendances dans la planification et ajoutez un délai de contingence basé sur les retards historiques avec ces fournisseurs ou processus.
Ne laissez pas la dérive des objectifs se cacher dans les totaux d'effortsDéfinissez le périmètre de référence au début et séparez les réévaluations ou les travaux supplémentaires, afin que les comparaisons entre les efforts prévus et réels restent significatives.
Ne pas mettre à jour les estimations lorsque le contexte du projet changeRéexaminez et réajustez les estimations lorsque les exigences changent ou que des inconnues apparaissent ; liez les mises à jour des estimations aux jalons importants.
Ignorer les biais cognitifs dans l'estimation (ancrage, optimisme excessif)Formez vos équipes aux biais courants et utilisez des techniques d'estimation structurées telles que le Planning Poker ou les prévisions basées sur les données pour contrer les jugements subjectifs.

Réduisez l'effort réel de planification avec ClickUp

Les estimations des efforts prévus par rapport aux efforts réels échouent parce que les données sont dispersées à trop d'endroits, sont mises à jour trop tardivement ou ne sont jamais reliées au plan initial.

ClickUp rassemble la planification, l'exécution et l'analyse réelle dans un système connecté. Vous bénéficiez de ClickUp Sprints pour respecter vos engagements initiaux et de ClickUp Suivi du temps pour enregistrer les efforts au fur et à mesure que le travail avance.

Les tableaux de bord transforment les données brutes en une visibilité en temps réel sur les tâches, les équipes et les échéanciers. Et ClickUp Brain relie le tout en résumant les tendances, en mettant en évidence les modèles de variance et en transformant les efforts historiques en conseils.

Inscrivez-vous gratuitement à ClickUp dès aujourd'hui ! ✅

Foire aux questions

Voici quelques-unes des questions les plus fréquemment posées au sujet de TOPIC.

L'effort prévu par rapport à l'effort réel est la comparaison entre l'effort que vous avez estimé pour le travail (en heures, en points d'histoire ou en autres unités) et l'effort réellement dépensé lorsque le travail a été terminé. Il met en évidence les cas où les estimations étaient exactes et ceux où l'exécution a différé du plan.

La précision des efforts est mesurée en comparant les efforts prévus aux efforts réels, souvent sous forme de variance en pourcentage : « (Efforts réels – Efforts prévus) ÷ Efforts prévus x 100 ». Une variance plus faible indique un meilleur alignement entre les estimations et la réalité.

Les systèmes de gestion de projet et de suivi du temps tels que ClickUp vous permettent d'enregistrer les estimations de durée, de consigner le temps réel et de signaler les différences dans des tableaux de bord ou des rapports.

Les estimations diffèrent souvent en raison d'un biais d'optimisme, d'une complexité cachée, d'interruptions, de dépendances ou de risques inconnus. Les gens ont tendance à imaginer des conditions idéales et à négliger la variabilité du monde réel, un phénomène décrit comme le sophisme de la planification.

Les équipes améliorent leurs estimations en exploitant les données historiques de livraison, en intégrant des perspectives interfonctionnelles et en affinant leurs techniques d'estimation. Il est également préférable d'examiner les écarts passés afin d'éclairer les estimations futures. L'apprentissage continu et l'analyse rétrospective peuvent contribuer à affiner la précision.
