Surface campaign insights, feedback, and workload risks across teams with Brain²
Marketing

Wydajność agencji marketingowej: gdzie faktycznie trafia Twoja marża

Projekt nie do końca pasuje do profilu działalności, ale trudno odmówić takich przychodów. Jeśli prowadziłeś agencję lub pracowałeś w takiej, na pewno nie raz byłeś świadkiem podejmowania takiej decyzji.

Najbardziej oczywistym źródłem strat są zlecenia, które nie pasują do profilu działalności. Mniej oczywiste straty pojawiają się nawet w przypadku projektów, które idealnie pasują do profilu działalności. Dodatkowa poprawka pozostaje niezafakturowana. Jedno opóźnienie w zatwierdzeniu zaburza harmonogram na następny tydzień. Twój zespół jest zajęty, a marże się zmniejszają.

Łatwo jest uznać te przypadki za odosobnione, ale dane wskazują inaczej. W badaniu agencji przeprowadzonym przez Ignition 78% agencji stwierdziło, że rzadko lub tylko czasami nalicza opłaty za prace wykraczające poza zakres zlecenia. A 57% oszacowało, że rozszerzanie zakresu zlecenia kosztuje je od 1 000 do 5 000 dolarów miesięcznie.

Wydajność agencji może wydawać się celem, którego granice ciągle się zmieniają. Jednak w rzeczywistości sprowadza się ona do tego, jaka część wykonanej pracy faktycznie zostaje zafakturowana. Niniejszy przewodnik śledzi przebieg projektu od pierwszej oferty aż po ostateczną płatność i wskazuje, gdzie występują straty.

W skrócie

Pełny kalendarz wskazuje, że agencja ma zlecenia. To, czy praca ta jest opłacalna, zależy od pięciu etapów: sprzedaży, określenia zakresu, harmonogramu, realizacji i fakturowania.

Należy monitorować pięć wskaźników: stopień wykorzystania zasobów, stopień realizacji, marżę projektową, przychód na pracownika oraz marżę netto. Jeśli projekty nie osiągają zakładanej marży, należy prześledzić przyczynę straty aż do pierwszego punktu, w którym plan przestał odpowiadać rzeczywistemu przebiegowi prac.

Może to wynikać z niedoszacowania ceny sprzedaży, nieprecyzyjnego zakresu zlecenia, obciążenia harmonogramu, niezaliczonych poprawek lub zakończonej pracy, która nigdy nie trafiła na fakturę. Rozwiązanie powinno skupiać się na usunięciu pierwszej usterki w procesie przekazywania zadań.

Czym jest wydajność agencji marketingowej?

Wydajność agencji marketingowej mierzy, jak skutecznie agencja przekształca opłacane obciążenie w przynoszącą zysk pracę dla klientów. Obciążenie to obejmuje godziny rozliczeniowe, ale także przeglądy przez kierownictwo, zarządzanie projektami, poprawki, koordynację oraz czas przestoju, za który agencja nadal płaci. Patrząc wyłącznie na wyniki, pomija się wszystkie te elementy.

Zespół może dostarczyć dwa razy więcej materiałów, a mimo to negatywnie wpłynąć na marżę projektu, jeśli praca wymaga dodatkowych godzin pracy specjalistów wyższego szczebla lub trzech rund bezpłatnych poprawek. Podobnie osiągnięcie 90% wykorzystania zasobów poprzez pracę w weekendy nie poprawia kondycji firmy. Zespół przepracował nadgodziny, po których będzie musiał się zregenerować, a czas ten zostanie odrobiony w przyszłych tygodniach lub przełoży się na wypalenie zawodowe.

Czas pracy agencji nie może być również zachowany na później. Godzina, która nie została wykorzystana w tym tygodniu, nie może zostać sprzedana w następnym miesiącu. A poprawka, która nie została zaznaczona jako wykraczająca poza zakres projektu, zazwyczaj nie może zostać zafakturowana po jego zakończeniu.

Warto zatem zadać sobie pytanie: jaka część opłaconego obciążenia przełożyła się na rentowną, rozliczalną pracę?

Gdzie dochodzi do spadku wydajności agencji?

Każdy projekt przechodzi przez pięć etapów: sprzedaż, określenie zakresu, harmonogramowanie, realizacja i fakturowanie.

Wszystkie te elementy tworzą łańcuch od pierwszej oferty do końcowej faktury. Mogą one pomóc w ustaleniu, na którym etapie projektu doszło do straty pieniędzy, ale tylko wtedy, gdy traktuje się je jako etapy przekazywania zadań.

Obietnica złożona podczas sprzedaży staje się kosztorysem podczas ustalania zakresu projektu. Kosztorys przekształca się w plan zatrudnienia. Plan zatrudnienia przekłada się na pracę wykonaną przez zespół, a ta praca ostatecznie staje się fakturą.

Przy każdym przekazaniu projektu założenia mogą ulec zmianie. Klient dodaje kolejnego interesariusza. Praca wyceniona dla stratega średniego szczebla zaczyna angażować starszego kierownika projektu. Żadna z tych zmian niekoniecznie musi zniweczyć projekt. Problem pojawia się, gdy zmienia się zakres prac, ale cena i zakres pozostają takie same.

Aby ustalić, gdzie to miało miejsce, sprawdź osobno każde przekazanie zadania.

LinkSprawdź toDane, które warto wykorzystać
SprzedaneCzy wynagrodzenie, oś czasu i obiecany rezultat były uzasadnione przed rozpoczęciem realizacji zlecenia?Oferta, model wyceny, historia rabatów, oczekiwana marża
ZakresCzy w kosztorysie uwzględniono poprawki, zależności, spotkania i weryfikację przez kierownictwo wyższego szczebla?Zakres prac, pierwotna wycena, wnioski o zmiany
ZaplanowaneCzy zadania zostały przydzielone osobom, które faktycznie dysponowały odpowiednim czasem i umiejętnościami?Plan wydajności, obciążenie pracą, urlop, nakładające się zobowiązania
ZrealizowaneW jakich przypadkach rzeczywisty wysiłek przekroczył kwotę przewidzianą w wycenie projektu?Rejestry czasu pracy, historia zmian, porównanie kosztorysu z rzeczywistymi kosztami, struktura ról
ZafakturowaneCzy agencja naliczyła opłaty za wszystkie zrealizowane usługi i ściągnęła kwoty wynikające z wystawionych faktur?Odpisy, niezafakturowane nadwyżki, rabaty, zaległe faktury

Załóżmy, że kampania została sprzedana za 20 000 dolarów przy założeniu, że jej realizacja zajmie 120 godzin, z uwzględnieniem dwóch rund poprawek. Do momentu zamknięcia projektu zespół przepracował 155 godzin. Stwierdzenie „projekt się przedłużył” prawie nic nie mówi. Trzeba przyjrzeć się temu, co zmieniło się w trakcie realizacji.

Być może w zakresie zlecenia nie określono, co uznaje się za poprawkę. Albo zespół wykonał dodatkową pracę bez zgłaszania zlecenia zmiany, a dział finansowy odpisał różnicę, ponieważ klient nigdy nie zatwierdził nadwyżki. Są to bardzo różne problemy i wymagają różnych rozwiązań.

Jak mierzy się wydajność agencji marketingowej?

Pięć punktów przekazania pokazuje, w których momentach zmieniła się ekonomika projektu. Pięć wskaźników wyjaśnia, ile kosztuje ta zmiana oraz czy to samo dzieje się w innych projektach.

Są to: wykorzystanie rozliczalne, realizacja, marża projektu, przychód na pełny etat oraz marża netto. Każdy z tych wskaźników przedstawia działalność z innej perspektywy i każdy z nich może wprowadzać w błąd, jeśli analizuje się go osobno.

WskaźnikFormułaCo to oznaczaUwaga naWartości porównawcze
Wykorzystanie czasu rozliczeniowegoGodziny rozliczeniowe ÷ godziny dostępne × 100Jaka część obciążenia płatnych zasobów jest wykorzystywana do realizacji zleceń klientów?Zbyt niski: nadwyżka obciążenia produkcyjnego lub słaby portfel zleceń. Zbyt wysoki: wypalenie zawodowe i brak możliwości opóźnieńWiększość agencji ustala cel na 70–89% ( SparkToro )
RealizacjaRzeczywista wartość zafakturowana ÷ standardowa wartość rozliczeniowa × 100Jaka część dostarczonej wartości przekłada się na przychody podlegające rozliczeniu?Odpisy, rabaty, zakres prac pokryty z własnych środków oraz nadmierny zakres usługŚledź zmiany w czasie
Marża projektu(Przychody z projektu − bezpośrednie koszty realizacji) ÷ przychody z projektu × 100Czy samo zlecenie przynosi zyskKlienci lub rodzaje projektów konsekwentnie nie osiągają wyznaczonych celówŚrednio 35% ( Promethean Research )
Przychód na jednego pracownika zatrudnionego w pełnym wymiarze czasu pracyRoczne przychody ÷ łączna liczba etatówJaka jest kwota wsparcia, jaką agencja zapewnia dla jednego pracownikaLiczba pracowników rośnie szybciej niż przychodyŚledź zmiany w czasie
Marża nettoZysk po opodatkowaniu ÷ przychody × 100To, co pozostaje po pokryciu wszystkich kosztów działalnościKoszty ogólne pochłaniają marże z realizacji zleceń, które w innym przypadku byłyby wysokieŚrednio 13%; 19% w przypadku studiów zatrudniających poniżej 10 pracowników, 8% w przypadku agencji zatrudniających ponad 50 pracowników ( Promethean Research )

Notatka: Aby zapoznać się z innymi wskaźnikami poza tymi pięcioma, zapoznaj się z naszym zestawieniem kluczowych wskaźników efektywności (KPI) dla agencji marketingowych.

Analizuj wykorzystanie zasobów i realizację zleceń łącznie

Wskaźnik wykorzystania pokazuje, ile czasu zespół poświęca na pracę dla klientów. Wskaźnik realizacji pojawia się nieco później i pokazuje, jaką część tej pracy agencja faktycznie fakturowała. Analizując je łącznie, można dostrzec zespół, który wydaje się być w pełni zajęty, ale poświęca swój czas na zadania, które agencja później odpisuje.

Szybki sposób na zrozumienie tych dwóch danych:

  • Wysokie wykorzystanie zasobów + wysoka realizacja: Zespół jest zajęty, a wykonana praca jest fakturowana
  • Wysokie wykorzystanie zasobów + niska realizacja: Sprawdź zakres, wycenę i odpisy
  • Niskie wykorzystanie zasobów + wysoka realizacja: Praca jest dobrze płatna, ale jest jej za mało
  • Oba wskaźniki spadają: Należy zwrócić uwagę zarówno na popyt, jak i na ekonomię realizacji zleceń

Jaki cel w zakresie wykorzystania zasobów powinna przyjąć agencja?

Zacznijmy od roli. Specjalista ds. realizacji poświęca więcej czasu w tygodniu na pracę dla klientów niż dyrektor kreatywny, który dodatkowo weryfikuje projekty, zarządza zespołem i pomaga pozyskiwać nowych klientów.

W badaniu agencji przeprowadzonym przez SparkToro 39% agencji, które wyznaczyły cele dotyczące wykorzystania zasobów, dążyło do osiągnięcia poziomu 70–79% w przypadku typowego członka średniego szczebla. Kolejne 35% dążyło do osiągnięcia poziomu 80–89%.

Oblicz cel na podstawie liczby godzin, które każda osoba ma faktycznie do dyspozycji po odliczeniu urlopu wypoczynkowego i dni świątecznych. Dla osoby dysponującej 1 840 godzinami cel na poziomie 75% oznacza około 1 380 godzin rozliczeniowych rocznie.

Bardziej szczegółowo omawiamy te obliczenia w naszym przewodniku po wskaźnikach i metodach wykorzystania zasobów.

Śledź marżę projektu przy każdym zleceniu

Marża projektu pokazuje, czy każde zlecenie przyniosło zysk po pokryciu kosztów wynagrodzeń pracowników i podwykonawców, którzy je zrealizowali.

Marża projektowa w wysokości 35% oznacza, że z każdego 100 dolarów zapłaconych przez klienta po odliczeniu bezpośrednich kosztów realizacji pozostaje 35 dolarów. Te 35 dolarów musi jeszcze pokryć Wszystko, co agencja płaci: sprzedaż, kierownictwo, finanse, oprogramowanie, powierzchnię biurową oraz czas pracy zespołu, który nie podlega rozliczeniu.

Firma Promethean Research ustaliła, że wśród 59% agencji, które prowadziły śledzenie tego wskaźnika, średnia marża na projekcie wynosiła 35%. Patrząc z szerszej perspektywy, średnia marża netto po opodatkowaniu w całym sektorze agencji wyniosła 13%. Oznacza to, że w przypadku typowego projektu około 22 z każdych 35 centów przeznacza się na funkcjonowanie agencji, a 13 centów stanowi zysk.

Ta różnica wyjaśnia, dlaczego marża projektowa ma znaczenie. Firma Promethean odkryła również, że agencje, które nie prowadzą śledzenia na poziomie projektów, zazwyczaj dostrzegają ten problem dopiero wtedy, gdy pojawia się on w rachunku zysków i strat, po podjęciu decyzji dotyczących wyceny, zakresu prac lub obsady kadrowej.

Aby przeprowadzać śledzenie, skorzystaj z tej listy kontrolnej podczas zamknięcia projektu. Zanotuj, który punkt spowodował największy spadek marży. Następnie zaktualizuj kosztorys dla kolejnego podobnego projektu.

SprawdźPorównajJeśli wyniki odbiegają od normy, sprawdź
GodzinySzacowana liczba godzin a zarejestrowana liczba godzin w poszczególnych fazachZakres lub realizacja
Rola mixPlanowane godziny w podziale na role a rzeczywiste godziny w podziale na role (szczególnie czas pracy pracowników wyższego szczebla)Zaplanowane
PoprawkiLiczba rund poprawek w zakresie projektu a liczba zrealizowanych rundZakres
Zmiany zakresuZatwierdzone zlecenia zmian a dodatkowa praca zrobiona bez zleceniaZrealizowane lub zafakturowane
Koszty zewnętrzneZakładane koszty wykonawców i narzędzi a koszty rzeczywisteSprzedane lub zakrojone na określoną skalę
FakturowaniePraca zrealizowana a praca zafakturowana, powiększona o ewentualne odpisyZafakturowane

Warto wykorzystać wskaźnik przychodów na pracownika, aby sprawdzić, czy zatrudnienie się opłaca

Przychód na jednego pracownika zatrudnionego w pełnym wymiarze godzin (FTE) to całkowity roczny przychód podzielony przez liczbę pracowników zatrudnionych w pełnym wymiarze godzin. Załóżmy, że agencja zatrudniająca 20 pracowników w pełnym wymiarze godzin osiąga rocznie 3 miliony dolarów przychodu. Jej przychód na jednego pracownika w pełnym wymiarze godzin wynosi 150 000 dolarów. Z tej kwoty 150 000 dolarów należy pokryć wynagrodzenia, świadczenia i udział w kosztach ogólnych każdej osoby, a to, co pozostaje, stanowi zysk.

Wskaźnik ten jest najbardziej przydatny jako wskaźnik trendu. Jeśli liczba pracowników rośnie, a przychód na jednego pełnoetatowego pracownika spada, oznacza to, że agencja zatrudnia nowych pracowników szybciej niż zwiększa przychody. Należy sprawdzić stopień wykorzystania zasobów, cennik, strukturę usług oraz to, ile czasu pracownicy wyższego szczebla poświęcają na zadania o niższej wartości.

Tendencja ta była widoczna w całej branży w ubiegłym roku. W raporcie Promethean Research z 2026 r. przychód na jednego pracownika zatrudnionego w pełnym wymiarze godzin spadł po raz pierwszy od lat, co badacze zinterpretowali jako spadek wydajności na znacznej części rynku.

W przypadku agencji intensywnie korzystających z mediów przychody brutto mogą zawyżać tę liczbę. Wydatki reklamowe klientów i inne koszty stron trzecich są księgowane jako przychody, ale agencja nie zatrzymuje tych pieniędzy. Zamiast tego należy stosować wskaźnik przychodu brutto agencji (AGI) na pełny etat (FTE): najpierw należy odliczyć koszty przelewane, a następnie podzielić pozostałą kwotę przez łączną liczbę pełnych etatów.

Czy szybsze tempo pracy faktycznie oznacza wyższą wydajność?

Nie zawsze tak jest. Szybsza praca poprawia przychód na jednego pełnoetatowego pracownika tylko wtedy, gdy agencja zatrzymuje część zaoszczędzonego czasu, a klienci dążą do czegoś zupełnie przeciwnego.

W badaniu przeprowadzonym przez AgencyAnalytics wśród 494 agencji marketingowych 44% respondentów stwierdziło, że klienci oczekują obecnie szybszej realizacji zleceń, a 30% uznało, że klienci postrzegają usługi agencji jako tańsze niż rok temu, najprawdopodobniej dlatego, że zakładają, że AI powinna obniżyć opłaty agencyjne.

Właściciel jednej z agencji zadał na Reddicie pytanie, nad którym zastanawia się wielu: skoro AI potrafi już wykonać znaczną część pracy „szybciej i taniej, zachowując podobną jakość”, czy agencje powinny przekazać te oszczędności klientom, czy też zatrzymać je dla siebie, aby chronić marże?

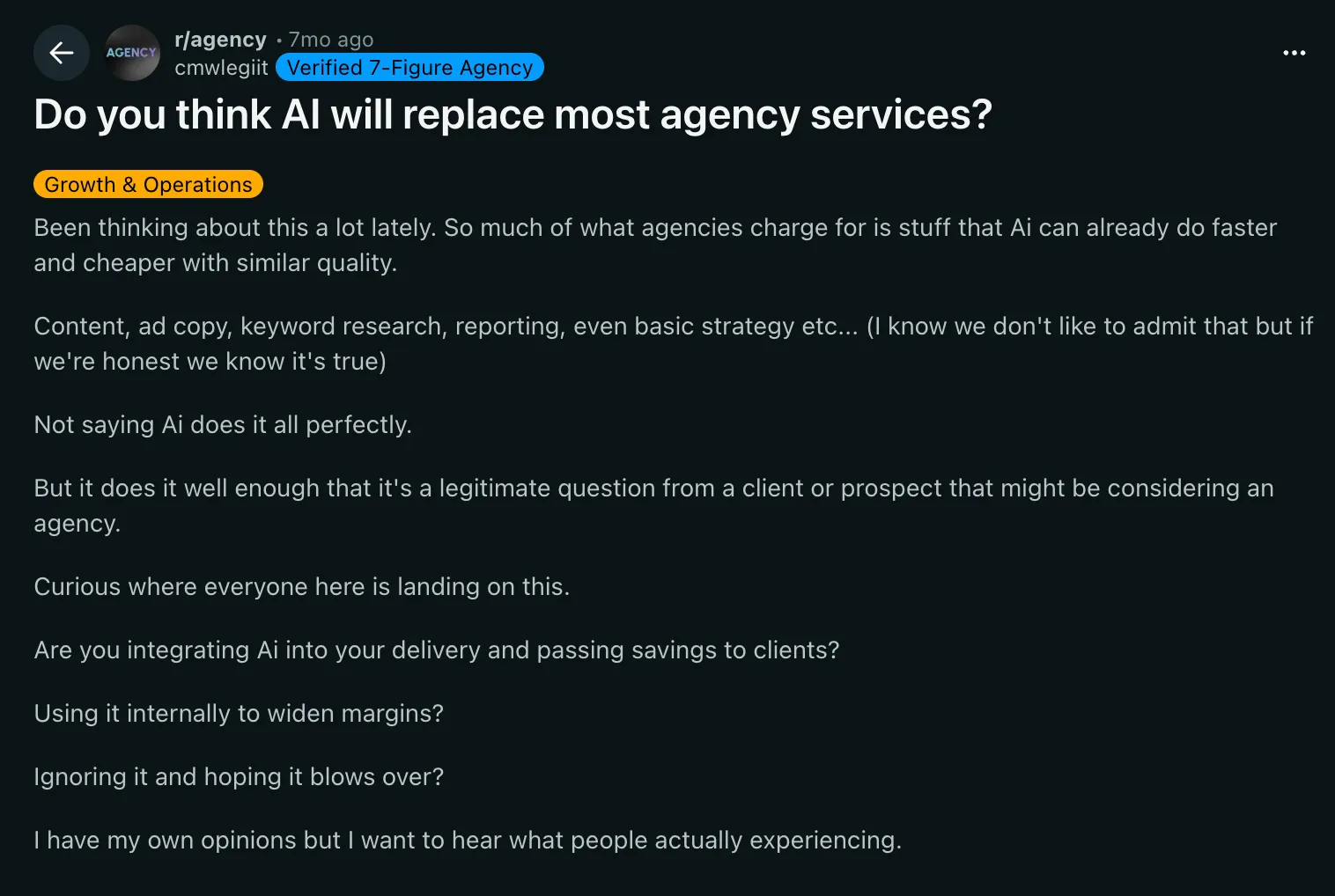

źródło: Reddit: Wydajność agencji marketingowej
źródło: Reddit

Żadna z tych strategii nie sprawdza się samodzielnie. Jeśli agencja przekaże oszczędności klientom, jej wynagrodzenie spadnie proporcjonalnie do zmniejszenia wysiłku. Jeśli natomiast zatrzyma je dla siebie, nie reinwestując w prace o wyższej wartości, klienci w końcu zauważą, że płacą tę samą stawkę za mniej czasu poświęconego na realizację zlecenia.

AI może wyeliminować obciążenia administracyjne związane z podejmowaniem decyzji. Zysk osiąga poziom marży tylko wtedy, gdy agencja jest w stanie go zrealizować dzięki wyższym cenom, mniejszej liczbie poprawek lub zleceniom, których zespół nie byłby w stanie podjąć wcześniej.

Przeanalizuj marżę netto, aby sprawdzić, czy koszty ogólne rosną szybciej niż przychody

Pierwsze cztery wskaźniki dotyczą czasu, rozliczeń, projektów oraz przychodów na osobę. Marża netto jest jedynym wskaźnikiem, który uwzględnia koszty ogólne.

Koszt ten ma tendencję do wzrostu wraz z rozwojem agencji. Wyobraźmy sobie agencję, która zarabia 3 miliony dolarów i wydaje 600 000 dolarów na koszty ogólne, co oznacza, że 20% przychodów przeznacza się na prowadzenie działalności. Rok później przychody wynoszą 3,5 miliona dolarów, a koszty ogólne 875 000 dolarów, czyli 25%. Marże projektowe mogą wyglądać dokładnie tak samo, ale marża netto spada o pięć punktów procentowych. Firma Promethean Research zaobserwowała ten sam wzorzec w całej branży: studia zatrudniające mniej niż 10 pracowników osiągały w 2025 roku średnią marżę netto na poziomie 19%, podczas gdy agencje zatrudniające 50 lub więcej pracowników osiągały średnio 8%.

Rosnący udział kosztów ogólnych nie oznacza automatycznie, że należy ciąć koszty. Zatrudnienie nowego sprzedawcy, kierownika ds. finansów lub wdrożenie nowego systemu zarządzania projektami może być przemyślaną inwestycją. Zdecyduj z wyprzedzeniem, ile czasu musi upłynąć, zanim przychody nadążą za wydatkami. Marża netto pokaże, czy tak się stało.

Zapoznaj się z raportem: Przychody mogą rosnąć, podczas gdy marże pozostają na niezmienionym poziomie. W naszym najnowszym raporcie dotyczącym rentowności agencji analizujemy, w jaki sposób agencje restrukturyzują swoje modele operacyjne, aby zniwelować tę lukę.

Jak poprawić wydajność agencji marketingowej

Najskuteczniejszym sposobem na poprawę wydajności agencji marketingowej jest śledzenie projektu od pierwszej oferty aż po realizację i fakturowanie oraz usprawnianie każdego etapu przekazywania zadań na tej drodze.

1. Wyznacz cel marży i punkt interwencji

Przed rozpoczęciem projektu należy odnotować wynagrodzenie, przewidywane koszty realizacji, planowaną liczbę godzin, wydatki na podwykonawców oraz cel marży. Następnie należy ustalić, do jakiego poziomu marża może spaść, zanim konieczne będzie ponowne przeanalizowanie projektu.

Aby oszacować marżę w trakcie realizacji projektu, należy zsumować koszt już zarejestrowanych godzin z szacowanym kosztem pozostałej pracy, a następnie porównać tę sumę z wynagrodzeniem. Jeśli projekt został wyceniony z marżą 35%, a obecnie prognozowana marża wynosi 30%, zespół powinien ponownie przeanalizować zakres projektu, skład zespołu, oś czasu lub wycenę przed przystąpieniem do realizacji pozostałej części projektu.

Próg ten powinien odzwierciedlać powód, dla którego agencja podjęła się realizacji projektu. Może ona zaakceptować niższą marżę, aby zbudować strategiczne relacje z klientem, wejść na nowy rynek lub zdobyć doświadczenie w zakresie usługi, którą planuje sprzedawać w przyszłości. Należy odnotować powód oraz wysokość marży, z której agencja jest gotowa zrezygnować.

Dzięki temu, gdy zespół analizuje prognozę, może odróżnić planowany kompromis od projektu, który faktycznie ma problemy.

2. Stwórz bazę danych wycen na podstawie zakończonych projektów

Baza danych kosztorysów to bieżąca ewidencja rzeczywistych kosztów zrealizowanych projektów, uporządkowana według rodzaju prac. Pomaga ona sporządzać kolejne kosztorysy w oparciu o rzeczywiste dane, a nie przypuszczenia. Może to być po prostu arkusz kalkulacyjny lub tabela.

Za każdym razem, gdy projekt zostaje zamknięty, należy wpisać wyniki z listy kontrolnej zamknięcia projektu w sekcji dotyczącej marży projektu. Należy uwzględnić jeszcze dwie informacje: ile czasu zajęło uzyskanie zatwierdzeń od klienta oraz główny powód ewentualnej znacznej rozbieżności między kosztorysem a rzeczywistymi kosztami.

Gdy zgromadzisz już od trzech do pięciu podobnych projektów, poszukaj powtarzających się wzorców i zaktualizuj kolejną wycenę. Jeśli 5 projektów stron docelowych konsekwentnie wymaga 18 godzin pracy projektowej, a szablon zakłada 12, zmień szablon.

3. Sprawdź obciążenie przed ustaleniem terminu realizacji

Nawet rzetelna wycena może spowodować opóźnienie lub przekroczenie budżetu, jeśli osoby potrzebne do jej realizacji są już zajęte. Należy zaplanować obciążenie operacyjne przed ustaleniem terminu realizacji, kiedy jeszcze można zmienić zakres prac lub skład zespołu.

Należy zacząć od faktycznej dostępności każdej osoby, a nie od jej 40-godzinnego tygodnia pracy.

Z analizy Rize dotyczącej monitorowanego czasu pracy w agencjach wynika, że sama koordynacja (komunikacja, e-maili, spotkania, zarządzanie zadaniami i sprawy administracyjne) zajmowała około 7 godzin tygodniowo na osobę. Odliczając ten czas, a także urlop, prezentacje ofert, zadania związane z zarządzaniem oraz bieżące zobowiązania wobec klientów, otrzymujemy czas, jaki dana osoba może faktycznie poświęcić na nowy projekt.

Część tego czasu pozostaw nieprzydzieloną. W pełni zapełniony harmonogram nie pozostawia miejsca na opóźnienia w zatwierdzaniu, zwolnienia lekarskie, pilne problemy klientów ani zadania, których realizacja wykracza poza szacowany czas. Pamiętaj, aby umieścić te wolne terminy w jednym wspólnym widoku, tak aby zespoły sprzedaży i obsługi klienta mogły je sprawdzić przed ustaleniem terminów.

Wskazówka dla profesjonalistów: Jeśli planowanie zasobów nadal opiera się na liczbie pracowników i arkuszu kalkulacyjnym, wypróbuj szablon planowania zasobów ClickUp. Oferuje on widoki obciążenia pracą, kalendarza, wykresu Gantta i inne, które pomagają dopasować zadania do dostępnych zasobów.

4. Zdecyduj, w jaki sposób będą obsługiwane zmiany zakresu zlecenia, zanim jeszcze do nich dojdzie

Za każdym razem, gdy klient prosi o wykonanie dodatkowej pracy, wykonaj jedną z tych trzech czynności:

  • Jeśli nowe zlecenie musi zostać zrealizowane natychmiast, zamień je na coś, co już znajduje się w zakresie projektu
  • Jeśli to może poczekać, przenieś to na późniejszy etap lub kolejne zlecenie
  • Jeśli klient chce jedno i drugie, należy wycenić dodatkową pracę w ramach zlecenia zmian i ponownie uzgodnić termin realizacji.

Agencja może również zdecydować się na pokrycie kosztów pracy z własnej kieszeni, aby chronić powiązania z klientem lub naprawić własny błąd. Jest to decyzja o charakterze komercyjnym. Wybory te stają się jednak trudniejsze, gdy okazuje się, że sam pierwotny brief był błędny.

Klient z branży produkcyjnej zatrudnił agencję Coalbanks Creative do realizacji wideo rekrutacyjnego. Po trzech tygodniach produkcji zespół odkrył, że podstawowym problemem była rotacja pracowników. Coalbanks opisała później to ponowne rozpoczęcie projektu jako błąd kosztujący 8 000 dolarów i usprawniła swój proces analizy potrzeb klienta. Lepszy proces analizy pozwala wykryć takie niedopasowanie na wcześniejszym etapie.

5. Ujednolicenie tego, co stało się przewidywalne

Włącz powtarzające się kroki do domyślnych cykli pracy, w tym pytania rozpoznawcze, sekwencję zadań, wyceny, etapy zatwierdzania, kontrole jakości, poprawki i raportowanie.

Niech wyjątki będą wskazówką do usprawnienia procesu. Jeśli pracownicy regularnie muszą obchodzić szablon, należy ustalić, co się zmieniło. Przestarzały proces również kosztuje czas, zwłaszcza gdy każdy kierownik zarządzający projektami musi samodzielnie wprowadzać te same korekty.

W raporcie ZenPilot „State of Agency Operations”, na podstawie 2 893 zakończonych odpowiedzi, stwierdzono, że udokumentowane procesy i odpowiedzialność korelowały z bardziej niezawodną realizacją zadań (0,59). Dobrze zorganizowane narzędzia wykazały nieco wyższą korelację, wynoszącą 0,65.

Dane te wskazują na korelację, a nie na związek przyczynowo-skutkowy, ale potwierdzają pewną tezę. Ludzie potrzebują niezawodnego sposobu na wykonywanie powtarzających się kroków, aby mogli skupić swoją uwagę na kontekście klienta i decyzjach kreatywnych.

6. Każda kluczowa decyzja powinna być rejestrowana w jednym systemie ewidencyjnym

Dokumentacja tworzona na poszczególnych etapach projektu ma równie duże znaczenie, co same etapy.

Jeśli klient przesuwa termin uruchomienia o tydzień, kto jest odpowiedzialny za aktualizację harmonogramu realizacji? Jeśli prośba o zmianę wydłuża czas realizacji o sześć godzin, w jaki sposób dział finansowy dowiaduje się, jaką kwotę należy zafakturować? Jeśli zatwierdzenie przychodzi za pośrednictwem e-maila, skąd zespół produkcyjny wie, że można kontynuować pracę?

Odpowiedzi na te pytania znajdują się w poniższej tabeli.

InformacjeGdzie jest to rejestrowaneKto to aktualizujeKiedy
Uzgodniony zakres usług i cennikUmowa lub zakres pracKierownik ds. klientówZa każdym razem, gdy zatwierdzana jest zmiana
Zadania, właściciele i terminy realizacjiSystem zarządzania pracąKierownik projektuGdy plan realizacji ulega zmianie
Zatwierdzenia przez klientaZadanie lub dokument, którego dotyczy zatwierdzenieKtokolwiek otrzyma zatwierdzenieGdy tylko wpłynie
Kosztorysy i poświęcony czasSystem śledzenia czasu pracyKażdy członek zespołuCodziennie lub co tydzień
Faktury i status płatnościSystem księgowyFinanseW każdym cyklu rozliczeniowym

Zdecyduj, gdzie będą rejestrowane wszystkie decyzje dotyczące zakresu, czasu lub kosztów, i jasno określ zasady aktualizacji danych. Osoby, które są zależne od zatwierdzeń i dokumentacji, powinny mieć do nich łatwy dostęp.

Na przykład, zanim dział finansowy zatwierdzi fakturę, właściciel projektu musi uzgodnić zatwierdzone wnioski o zmiany, nadwyżki podlegające rozliczeniu, wydatki oraz wykonaną pracę z ostatecznym zakresem projektu. Jeśli coś odpisze, musi odnotować powód.

7. Buduj zasięg klientów w oparciu o czas poświęcony na kluczowe zadania

Realizacja zleceń ulega spowolnieniu, gdy od wszystkich osób obsługujących danego klienta oczekuje się, że będą przez cały dzień śledzić wiadomości.

Z danych zebranych przez Rize wynika, że wysyłanie wiadomości zajmowało agencji więcej czasu w ciągu tygodnia niż spotkania: około 2,4 godziny na osobę w porównaniu z 1,7 godziny poświęcanej na spotkania i rozmowy telefoniczne. Każda przerwa wydłuża czas pracy produkcyjnej, co później przekłada się na rzeczywisty czas pracy przekraczający pierwotne szacunki.

Aby tego uniknąć, zespół kreatywny może zarezerwować czas od 10:00 do 13:00 na realizację zadań, podczas gdy kierownik ds. klienta zajmuje się komunikacją na Slacku i w e-mailach. Problemy związane z trwającą kampanią, błędy publikacyjne lub blokady związane z zatwierdzeniem, które uniemożliwiają realizację zadania tego samego dnia, są natychmiast eskalowane. Ogólne uwagi czekają do zakończenia tego przedziału czasowego.

Należy jasno określić oczekiwania, np. „Odpowiadamy na wiadomości w ciągu dwóch godzin roboczych, a wszelkie sprawy mające wpływ na trwającą kampanię lub uruchomienie w tym samym dniu będą natychmiast eskalowane”. Obowiązki te mogą być rozdzielane na zmianę między właścicieli klientów lub kierowników projektów. Należy zapewnić, aby aktualny właściciel, czas reakcji oraz zasady eskalacji były widoczne dla całego zespołu obsługującego klienta.

Jak to wygląda w przypadku różnych rodzajów agencji

W pięcioosobowym studiu konflikt związany z obciążeniem można rozwiązać w trakcie jednej rozmowy. W przypadku 500-osobowej firmy ta sama decyzja może wymagać konsultacji z kilkoma zespołami, budżetami i szczeblami raportowania. Zapoznaj się z poniższymi przykładami dotyczącymi zarówno modelu operacyjnego, jak i skali działalności.

Agencje kreatywne i medialne

Agencje zajmujące się marketingiem efektywnościowym i mediami potrzebują wystarczającej elastyczności, aby móc dostosowywać się do zmian priorytetów klientów, struktury kanałów komunikacji lub wydatków.

Należy skupić główny zespół na stałej pracy, a w okresach wzmożonego popytu zwiększać obciążenie produkcyjne. Wspólny specjalista, wykonawca zewnętrzny lub mniejszy zespół elastyczny mogą zaspokoić tymczasowe zapotrzebowanie bez konieczności przekształcania każdego pracowitego kwartału w kolejną stałą rekrutację.

Należy również zwracać uwagę na ekonomię agencji równolegle z wynikami kampanii. Nawet bardzo dobry wynik dla klienta może spowodować większe obciążenie zasobami strategicznymi lub specjalistycznymi, niż przewiduje model biznesowy w zakresie wsparcia.

Podczas cotygodniowego przeglądu należy odpowiedzieć na trzy pytania:

  • Czy wydatki, struktura kanałów lub priorytety klientów uległy zmianie na tyle, by wymagało to modyfikacji planu zatrudnienia?
  • Czy skład zespołu jest nadal dostosowany do zakresu zadań, czy też realizacja projektów pochłania obciążenie strategiczne?
  • Czy w następnym okresie konto będzie wymagało większego obciążenia, mniejszej ilości zasobów czy też innego zestawu umiejętności?

Przykład: Apollo Partners, 11–50 pracowników

Niezależna agencja medialna Apollo Partners określa się jako „mała z założenia”. Założyciel Eric Perko powiedział serwisowi LBB, że dzięki niewielkim rozmiarom agencja zachowuje elastyczność, pozwala starszym specjalistom pozostawać blisko realizacji projektów i działa bez biurokracji charakterystycznej dla znacznie większych sieci.

Wniosek: Obciążenie nie zawsze musi rosnąć wraz z obrotami. Mniejszy zespół ds. mediów może zachować tempo pracy i zaangażowanie kierownictwa, jeśli model operacyjny zostanie zaprojektowany z uwzględnieniem tego ograniczenia.

Niezależne agencje kreatywne

W przypadku mniejszych agencji kreatywnych trudniejszym zagadnieniem kadrowym jest to, które kompetencje zasługują na stałe miejsce w zespole.

Należy zatrzymać pracowników, którzy stanowią trzon agencji, posiadają wiedzę o klientach i zajmują się stałymi zleceniami. Następnie warto zapewnić sobie niezawodny dostęp do specjalistów, których umiejętności są potrzebne sporadycznie. Mogą to być specjaliści od tworzenia stron internetowych, badań, produkcji, copywritingu, animacji lub innych niszowych kompetencji.

Zewnętrzni współpracownicy wymagają takiej samej dbałości jak pracownicy wewnętrzni. Należy śledzić, kto już zna standardy agencji, do jakich projektów się nadaje oraz ile czasu potrzebuje każda osoba na wdrożenie, zanim będzie mogła wnieść swój wkład. Specjalista, który szybko się wdraża, ale potrzebuje, aby główny zespół wyjaśniał mu każdą decyzję, nie wnosi tak dużego obciążenia, jak sugeruje liczba pracowników.

Przykład: Skaggs Creative, siedmioosobowy zespół

Nowojorska agencja Skaggs Creative przedstawiła niedawno w wywiadzie dla Founder Reports swój siedmioosobowy zespół. Jej model realizacji projektów łączy dwóch starszych projektantów, jednego młodszego projektanta, dwóch freelancerów oraz długoletnich partnerów zewnętrznych zajmujących się programowaniem backendowym, copywritingiem i badaniami rynkowymi. Niektóre z tych powiązań z programistami trwają już ponad dekadę.

Wniosek: Mały zespół podstawowy nie musi oznaczać ograniczonych możliwości. Długotrwałe powiązania z ekspertami mogą zapewnić agencji kreatywnej szeroki zakres usług bez konieczności przebudowywania zespołu przy każdym zleceniu.

Agencje oferujące kompleksowe usługi

W agencjach oferujących pełen zakres usług wydajność w dużym stopniu zależy od współpracy między zespołami. Działy kreatywny, medialny, CRM, analityczny, produkcyjny i strategiczny mogą osiągać swoje własne cele, podczas gdy szerszy kontekst projektu wymyka się z pola widzenia. Potrzebna jest jedna osoba, która będzie miała własność nad całościowym zakresem projektu i jego aspektem komercyjnym.

Zadbaj o to, by zależności między zespołami były widoczne jeszcze przed rozpoczęciem realizacji. Jeśli dział mediów potrzebuje materiałów kreatywnych do wtorku, dział CRM potrzebuje danych o odbiorcach do czwartku, a oba działy są uzależnione od zatwierdzenia przez klienta, wówczas terminy te powinny znaleźć się w tym samym planie.

W skali tej rentowność wymaga również szerszego widoku. Należy najpierw przeanalizować klienta jako całość, a następnie przyjrzeć się poszczególnym liniom usług w ramach tego klienta. Jedna z dziedzin może pochłaniać znacznie więcej wysiłku niż planowano, podczas gdy ogólny wynik dla danego klienta nadal wydaje się zadowalający.

Przykład: Ovative Group, ponad 500 pracowników

Ovative Group to niezależna firma zajmująca się mediami, analityką i kreacją w całym cyklu marketingowym, zatrudniająca ponad 500 pracowników. W miarę rozwoju agencji zespoły gromadziły arkusze kalkulacyjne, wątki e-mailowe i rozproszone narzędzia związane z pracą dla klientów. Przede wszystkim ucierpiała na tym widoczność projektów.

Firma Ovative przeniosła te zadania do ClickUp, zapewniając kadrze kierowniczej i liderom zespołów wspólny widok na stan projektów, obciążenie pracą, wąskie gardła i postępy. Zmiana ta przyczyniła się do 30-procentowego wzrostu wydajności zespołów oraz 50-procentowego zmniejszenia liczby błędów podczas tworzenia reklam.

Wniosek: Gdy agencja zaczyna koordynować pracę setek osób zajmujących się mediami, kreacją, pomiarem wyników i realizacją zleceń dla klientów, widoczność między zespołami staje się częścią obciążenia realizacyjnego. Opóźnienie w jednej dziedzinie musi zostać zidentyfikowane, zanim stanie się problemem dla wszystkich pozostałych.

Jak korzystamy z tego systemu w ClickUp

Śledzenie wydajności agencji marketingowej staje się trudniejsze, gdy zakres zadań, obciążenie, czas i realizacja są rozdzielone między różne narzędzia. Każde przekazanie zadania stwarza kolejną okazję do utraty kontekstu i kolejny krok, zanim ktokolwiek będzie mógł sprawdzić, co się zmieniło.

Korzystamy z ClickUp, aby zgromadzić te elementy pracy w jednym obszarze roboczym. Nasze własne zespoły marketingowe działają w ten sposób na co dzień, a te same ustawienia przekładają się w naturalny sposób na działalność agencji, gdzie priorytety ulegają zmianom, specjaliści są udostępniani, a marże zależą od wczesnego wykrywania problemów.

Oto jak to robimy:

Trzymaj plan obok wyników pracy, które z niego wynikają

Nasz zespół przechowuje szczegóły kampanii, dokumenty robocze, materiały kreatywne oraz końcowe wyniki pracy w tej samej przestrzeni roboczej ClickUp. Po zaplanowaniu kampanii dzielimy ją na zadania ClickUp, przypisujemy właścicieli i terminy, a także korzystamy z pól niestandardowych i statusów, aby zapewnić kontekst potrzebny pracownikom podczas realizacji.

Zatwierdzony brief lub zakres prac może znajdować się w ClickUp Docs obok zadań służących do jego realizacji. Gdy coś się zmienia, umowa i prace, których to dotyczy, znajdują się na tyle blisko siebie, że można je aktualizować razem. Ta bliskość jest kluczowa.

Przydzielaj, sprawdzaj i zarządzaj zadaniami ClickUp za pomocą zadań ClickUp
Przydzielaj, sprawdzaj i zarządzaj zadaniami ClickUp za pomocą zadań ClickUp

Sprawdź obciążenie agencji, zanim zlecimy jej więcej pracy

Widoki „Obciążenie pracą” i „Zespół” w ClickUp pomagają nam planować zasoby marketingowe i monitorować obciążenie zespołu w kontekście bieżących zadań. Gdy na jedną osobę spada jednocześnie kilka wymagających zadań, możemy dostrzec tę sytuację na tyle wcześnie, aby przenieść zadania, zanim termin stanie się ostrzeżeniem.

Widok obciążenia pracą w ClickUp pozwala dopasować szacowany czas realizacji zadań do możliwości każdej osoby, uwzględniając harmonogramy pracy, urlopy i dni wolne.

Zrównoważ zasoby marketingowe za pomocą ClickUp obciążenia pracą, uwzględniając możliwości, harmonogramy i urlopy: Wydajność agencji marketingowej
Zrównoważ zasoby marketingowe za pomocą ClickUp obciążenia pracą, uwzględniając możliwości, harmonogramy i urlopy

Po rozpoczęciu realizacji zlecenia zarejestrowany czas pracy może być zestawiony z tymi szacunkami.

Obejrzyj: Wydajność agencji nie powinna wynikać z wyciskania z zespołu większej liczby godzin pracy. Ten przewodnik pokazuje, w jaki sposób agencje mogą usprawnić planowanie, widoczność i zarządzanie obciążeniem pracą bez przekształcania wzrostu wydajności w wypalenie zawodowe.

Pozwól Brain² zająć się tym, co trzeba zrobić

Włączenie chatbota do cyklu pracy jest łatwe. Zależało nam jednak na AI, które rozumiałoby otaczający go kontekst. Nasz zespół wykorzystuje Brain² do podsumowywania wątków z opiniami, gromadzenia informacji o kampaniach oraz wyciągania wniosków z retrospektyw. W ramach zespołów międzyfunkcyjnych używamy go również do identyfikowania zagrożeń związanych z obciążeniem i zależnościami, które wymagają uwagi.

Dzięki Brain² możesz uzyskać wgląd w wyniki kampanii, opinie oraz ryzyko związane z obciążeniem pracą w poszczególnych zespołach Teams
Dzięki Brain² możesz uzyskać wgląd w wyniki kampanii, opinie oraz ryzyko związane z obciążeniem pracą w poszczególnych zespołach Teams.

Podczas przeglądu działalności agencji można w ten sposób wykryć zaległe zatwierdzenia, projekty zbliżające się do wyznaczonych limitów budżetowych lub przyczyny opóźnień w realizacji, zanim ktoś poświęci pół godziny na ręczne zebranie informacji.

A gdy te same zadania się powtarzają, do akcji wkraczają Super Agenci ClickUp. Są to kontekstowi współpracownicy oparci na sztucznej inteligencji, którzy mogą uruchamiać cykle pracy, korzystając z tych samych informacji z obszaru roboczego, z których już korzysta zespół. Na przykład narzędzie do wykrywania rozszerzania zakresu projektu (Scope Creep Detector) może śledzić dodatki w stosunku do pierwotnego zakresu projektu, zanim dodatkowa praca zniknie w procesie realizacji.

Zbierz wszystkie sygnały dotyczące marży w jednym widoku

Korzystamy z pulpitów nawigacyjnych ClickUp, aby zebrać w jednym miejscu informacje o pracy stojącej za liczbami. Karty raportowania czasu mogą wyświetlać zarówno szacowany, jak i zarejestrowany czas, pogrupowane według zespołu, projektu lub zlecenia klienta, natomiast karty raportów rozliczeniowych pozwalają oddzielić czas rozliczalny od nierozliczalnego.

Gdy potrzebujemy obliczeń związanych z konkretnym cyklem pracy, pola formułowe mogą współpracować z takimi polami jak „Czas zarejestrowany”, „Szacowany czas”, liczby i wartości walutowe.

Najlepsze rozwiązanie dla: agencji obsługujących wielu klientów, korzystających ze wspólnych specjalistów oraz realizujących cykliczne cykle pracy, które wymagają połączenia zakresu prac, obciążenia, harmonogramów, zatwierdzeń i raportowania w jednym obszarze roboczym.

Pomiń ten punkt, jeśli: Prowadzisz bardzo małą firmę, realizującą zaledwie kilka prostych projektów, a obecne ustawienia pracy zapewniają Ci już rzetelny widok obciążenia pracą i realizacji zadań bez konieczności przeprowadzania skomplikowanych uzgodnień.

Dowiedz się, gdzie trafia marża

Wybierz jeden projekt, który został zrealizowany w bieżącym kwartale i porównaj cenę, którą za niego ustaliłeś, z rzeczywistymi kosztami.

Przyjrzyj się liczbie godzin, rundom poprawek, prośbom o zmiany oraz wszystkim odpisanym kosztom. Największa rozbieżność wskaże Ci, gdzie należy wprowadzić pierwszą zmianę: w szablonie kosztorysu, w weryfikacji obciążenia przed commitowaniem terminu przez dział sprzedaży czy w zasadach postępowania z dodatkowymi zleceniami.

Aby sprawdzić, jak duża jest ta różnica w skali całej agencji, wprowadź swoje dane do kalkulatora rentowności agencji. Wprowadź liczbę pracowników, stawkę rozliczeniową, stopień wykorzystania zasobów oraz wykorzystywane narzędzia, a narzędzie oszacuje, ile marży tracisz każdego roku i na co większość tej kwoty jest wydatkowana.

Najczęściej zadawane pytania dotyczące wydajności agencji marketingowej

Jak śledzić rentowność agencji przed zakończeniem projektu?

Nie czekaj na ostateczny rachunek zysków i strat. Porównaj aktualną liczbę zarejestrowanych godzin w projekcie, strukturę ról, koszty podwykonawców, zatwierdzone zmiany zakresu oraz przewidywane przychody z pierwotną wyceną, póki prace są jeszcze w toku. Celem jest wykrycie projektu, który odbiega od planu na tyle, że konieczna jest interwencja.

Czy agencje powinny prowadzić śledzenie czasu pracy, jeśli pobierają opłaty ryczałtowe lub stałe?

Tak, wewnętrznie. Śledzenie czasu pracy nie musi decydować o tym, ile klient płaci. Pokazuje ono, ile kosztuje agencję wykonanie danego zlecenia. Ryczałt w wysokości 10 000 dolarów może wydawać się korzystny, dopóki nie okaże się, że obsługa danego konta konsekwentnie pochłania znacznie więcej czasu strategów, kreatywnych lub kadry kierowniczej, niż zakładała pierwotna wycena.

Czy e-maile od klientów, spotkania i zarządzanie kontami powinny być traktowane jako praca podlegająca rozliczeniu?

Jest to wciąż aktualna kwestia wśród właścicieli agencji, nawet po wielu latach działalności. Odpowiedź zależy od modelu wyceny. W przypadku zleceń rozliczanych według czasu i materiałów można bezpośrednio fakturować spotkania, rozmowy telefoniczne i zarządzanie kontem, o ile pozwala na to umowa. W przypadku umów ryczałtowych i projektów o stałej opłacie koszty te są często wliczone w uzgodnioną cenę. Niezależnie od tego, należy wewnętrznie prowadzić śledzenie czasu. Jeśli czynności te zajmują 10–15 godzin miesięcznie, należy je zaliczyć do kosztów obsługi klienta, nawet jeśli nigdy nie pojawiają się jako oddzielne pozycje na fakturze. O tym, co zostanie zafakturowane, decyduje możliwość rozliczenia. Jednak przy analizie rentowności nadal należy uwzględnić wykonaną pracę.

Jak często agencja powinna analizować rentowność projektów?

Co tydzień należy analizować sygnały dotyczące realizacji, a co miesiąc – wyniki finansowe. Co tydzień należy zwracać uwagę na przekroczenia kosztorysów, rozszerzenia zakresu prac, zmiany w zasobach, opóźnienia w zatwierdzaniu oraz prace niezafakturowane, póki jest jeszcze czas na podjęcie odpowiednich działań. Pod koniec miesiąca lub po zakończeniu projektu należy porównać te sygnały z przychodami i bezpośrednimi kosztami realizacji.

Czy wydajność agencji należy mierzyć w odniesieniu do pracowników, klientów czy linii usług?

Zacznij od poziomu klienta lub projektu. To właśnie tam możesz sprawdzić, czy opłacone obciążenie przekształciło się w rentowną pracę. Następnie wykorzystaj pozostałe dwa wskaźniki jako narzędzia diagnostyczne. Wskaźniki dotyczące pracowników, takie jak wykorzystanie zasobów, pokazują, czy dobrze wykorzystujesz dostępne zasoby, natomiast rentowność linii usług ujawnia, czy realizacja konkretnej oferty jest konsekwentnie trudniejsza lub droższa.
