Wellingtone houdt sinds 2016 enquêtes onder projectprofessionals, en gedurende die hele periode zijn de twee grootste uitdagingen altijd dezelfde gebleven: slecht opgeleide projectmanagers en het proberen te veel projecten tegelijk te leiden. In het rapport van 2026 was de opleiding eindelijk zo ver verbeterd dat dit punt naar de achtste plaats zakte. Het beheren van meerdere projecten is er echter niet eenvoudiger op geworden.
Het beheren van meerdere projecten houdt in dat je verschillende lopende projecten als één portfolio aanstuurt, met een gezamenlijke prioritering, gedeeld personeel en één besluitvormingsritme. Bijna elke handleiding beschouwt dit als een kwestie van zichtbaarheid, en daarom beveelt bijna elke handleiding uiteindelijk een groter dashboard aan. Zichtbaarheid helpt wel, maar het is niet het eerste wat faalt.
TL;DR: Projectmanagement van meerdere projecten is een aftrekprobleem dat zich voordoet als een kwestie van zichtbaarheid. Het nummer dat bepalend is voor je portfolio is je gelijktijdigheidslimiet, oftewel het aantal projecten waarover je in één week daadwerkelijk een beslissing kunt nemen. Alles boven die grens wordt alleen nog maar in de gaten gehouden, niet meer beheerd. In deze gids wordt uitgelegd hoe je die limiet kunt bepalen, hoe je deze bij de start van een project kunt handhaven, hoe je op een eerlijke manier kunt kiezen tussen spreadsheets en portfoliosoftware, en welke zeven stappen je projectmanagement van meerdere projecten bij elkaar houden zodra je die limiet hebt vastgesteld.
Wat houdt het beheren van meerdere projecten in?
Het projectmanagement van meerdere projecten houdt in dat je afzonderlijke projecten coördineert die strijden om dezelfde mensen, hetzelfde budget en dezelfde aandacht, terwijl je het plan van elk project intact houdt. Bij het projectmanagement van meerdere projecten blijven de projecten onafhankelijk; de beperkingen die ze delen, zijn wat je daadwerkelijk beheert.
Dat onderscheid vervaagt voortdurend, wat duur is. Een praktijkdeskundige die in de eigen bibliotheek van PMI schrijft, stelt de kwestie duidelijk aan de orde: als het enige deel dat je projecten gemeen hebben jijzelf bent, is er geen reden om hun planningen samen te voegen. Voeg je ze toch samen, dan heb je een plan opgesteld dat niemand kan lezen om een echte vraag te beantwoorden.
Drie termen worden hier door elkaar gebruikt, en als je weet welke je daadwerkelijk toepast, weet je ook welke artefacten je nodig hebt.
| Term | Wat het coördineert | Hoe succes eruitziet | Wie is er doorgaans verantwoordelijk voor? |
|---|---|---|---|
| Meerdere projecten | Onafhankelijke projecten die personeel en tijd in de kalender delen | Elk project wordt afgerond; niemand heeft dubbele afspraken | Een projectmanager of teamleider |
| Programma | Gerelateerde projecten die samen één samenhangend resultaat opleveren door verbinding te maken met elkaar | Het gecombineerde voordeel blijft bestaan, zelfs als één project vertraging oploopt | Een programmamanager |
| Portfolio | Elk project dat de organisatie heeft gekozen om te financieren | De werkverdeling sluit aan bij de strategie; werk met een lage waarde wordt geschrapt | Een PMO of portfoliomanager |
De meeste mensen die hiernaar zoeken, doen het zoals in de eerste rij staat beschreven, maar krijgen de vraag voor rapportage zoals in de derde rij.
In deze gids wordt overal het woord portfolio gebruikt, ook al zijn uw projecten waarschijnlijk geen formele portfolio in de zin van een PMO. De reden hiervoor is praktisch: zodra u mensen of beslissingen over verschillende projecten deelt, hebt u dezelfde werkwijze nodig als een portfoliomanager, maar dan zonder de bestuurslaag. U hebt een gerangschikte lijst, een capaciteitsoverzicht en een stopmechanisme nodig.
Lees ook: Projectmanagement, programma-management en portfoliomanagement: het grote geheel ontrafeld
Waarom het beheren van meerdere projecten misgaat
Het werk aan meerdere projecten mislukt op vier herkenbare manieren, en een gebrek aan inzet of hard werken is daar niet een van. Voor elk daarvan is er een andere oplossing, en daarom werkt algemeen advies niet.
De gedeelde persoon is de echte afhankelijkheid
Twee projecten kunnen duidelijke, onafhankelijke tijdlijnen hebben en toch met elkaar in conflict komen, omdat dezelfde senior engineer op het kritieke pad van beide projecten zit. Tijdlijnsoftware toont je data. Het laat zelden zien dat Priya in week 3, 4 en 7 in drie plannen de beperkende factor is. Deelnemers aan het onderzoek van Wellingtone noemen resourcebeheer een van de moeilijkste processen om ergens in het projectmanagement te integreren, omdat het conflict tussen plannen bestaat, niet binnen één plan.
De overstapkosten zijn onzichtbaar bij elk abonnement dat je hebt
Geen enkel plan bevat een post voor heroriëntatie. Uit het speciale rapport ‘2025 Work Trend Index’ van Microsoft blijkt dat werknemers tijdens de kernuren maar liefst om de twee minuten worden gestoord. In de bijbehorende enquête onder 31.000 kenniswerkers gaf 48% van de werknemers en 52% van de leidinggevenden aan dat het werk chaotisch en gefragmenteerd aanvoelt. Voeg een derde project toe aan iemands takenpakket, en je hebt niet een derde van de werklast toegevoegd. Je hebt een nieuwe reeks contexten toegevoegd die ze elke keer dat ze terugkomen opnieuw moeten laden.
Rapportage slokt de tijd op die je juist wilde besparen
Hoe meer projecten je beheert, hoe meer tijd je elke week kwijt bent aan het beschrijven ervan. Uit de gegevens van Wellingtone blijkt dat 72% van de respondenten elke maand een halve dag of meer besteedt aan het handmatig verzamelen van informatie over de status van de projecten. Ongeveer de helft heeft geen toegang tot realtime project-KPI's. Dat is een portfolio dat wordt beschreven in plaats van gestuurd. Een statusrapport dat met de hand door een mens wordt samengesteld, is al verouderd op het moment dat het wordt gelezen.
Niemand is bevoegd om iets tegen te houden
Dit punt richt de meeste schade aan, juist omdat het het minst zichtbaar is. Projecten worden door iedereen met een gevoel van urgentie toegevoegd, maar door bijna niemand verwijderd. Te veel teams hebben geen duidelijke methode voor selectie die ervoor zorgt dat niet elk idee in een project verandert. Zonder een remmechanisme groeit een portfolio alleen maar, en wordt de aandacht voor elk afzonderlijk project steeds dunner.
Wat verandert er als je meerdere projecten als één systeem beheert?
Door meerdere projecten als één systeem te beheren, veranderen drie dingen: projecten krijgen aandacht voordat ze tot noodsituaties uitgroeien, vertragingen bij het ene project hebben geen stille domino-effect op andere projecten meer, en nieuwe verzoeken dwingen tot een afweging in plaats van dat ze gewoon bovenop de stapel belanden. De bovenstaande faalpatronen laten zien wat er gebeurt zonder een systeem. Dit is wat er verandert als je er wel een hebt.
Moeilijke projecten krijgen aandacht
Onbeheerde portfolio’s volgen de ‘luidheidskromme’: het project dat de meeste ophef veroorzaakt, krijgt de meeste aandacht. Wanneer je meerdere projecten efficiënt beheert, verandert dit. Omdat je weet dat je beslissingsbudget beperkt is, besteed je proportioneel meer tijd aan projecten in een vroeg stadium en aan projecten die uit de koers zijn geraakt, omdat het later duur is om deze te corrigeren. Het stille project dat plotseling in week zes uit de hand loopt, is bijna altijd een project waarvoor niemand in week twee tot en met vijf beslissingstijd had ingepland.
Achterstanden in één project verspreiden zich niet langer ongemerkt naar drie andere projecten
Met een portfolio met een basislijn kun je zien dat een vertraging van een week bij Project B ertoe leidt dat de gedeelde ontwerper nu in conflict komt met de beoordelingsfase van Project D. Bij portfolios zonder basislijn wordt die vertraging onopgemerkt opgevangen: niemand merkt het totdat twee projecten in dezelfde maand uitvallen.
Op de lange termijn kan dit duur uitpakken. Als één project een week vertraging oploopt, is dat nog wel in te halen. Maar als drie projecten elk vier dagen vertraging oplopen vanwege dezelfde oorzaak, kan dat je een heel kwartaal kosten.
Nieuwe aanvragen versterken het portfolio in plaats van dit te verwateren
Zonder een intake-procedure wordt elk nieuw project gewoon toegevoegd. Met zo’n procedure wordt een nieuwe aanvraag een drijvende kracht. Het maakt de bestaande rangorde zichtbaar, dwingt tot een vergelijking (“Is dit waardevoller dan wat nu op de vijfde plaats staat?”) en schrapt soms terloops een zombieproject.
Wanneer teams een goed functionerende intake-procedure hebben, gaan gesprekken over wat er moet worden toegevoegd over in gesprekken over wat er moet worden geschrapt, en wordt het portfolio telkens scherper in plaats van breder.
De grens van gelijktijdigheid: waarom meer zichtbaarheid geen oplossing biedt voor een overbelaste projectportefeuille
Je ‘concurrency ceiling’ is het aantal projecten waarover je in één week daadwerkelijk een beslissing kunt nemen. Het gaat hier om ‘beslissen’, niet om ‘bijhouden’. Alles wat boven die grens ligt, wordt alleen nog maar in de gaten gehouden in plaats van beheerd.
Dit is de andere kijk op de zaak die velen over het hoofd zien. Ze gaan ervan uit dat het probleem is dat je niet alles kunt overzien, en schrijven daarom een geconsolideerde weergave voor. Maar een dashboard dat 14 projecten toont aan een manager die de bevoegdheid en capaciteit heeft voor slechts vijf, lost niets op. Het maakt de overbelasting wel zichtbaar, en zichtbare overbelasting voelt nog erger, omdat je nu in realtime kunt zien welke projecten je verwaarloost.
Johanna Rothman heeft haar hele carrière aan precies dit probleem gewijd en er een boek over geschreven. Zoals ze de hele discipline beschrijft in Manage Your Project Portfolio:
Je kunt het allemaal doen. Alleen niet allemaal tegelijk.
Je kunt het allemaal doen. Alleen niet allemaal tegelijk.
Rothman stelt duidelijk dat portfoliomanagement geen ingewikkelde statistieken of complexe wiskunde vereist. Het vereist mensen die bereid zijn om werk te rangschikken van 'eerste prioriteit' tot 'nooit'. De wiskunde die er wel toe doet, is zo eenvoudig dat je die op een servetje kunt uitrekenen.
Tel de uren die je elke week daadwerkelijk beschikbaar hebt voor projectbeslissingen. Dit omvat het controleren van de status, het wegnemen van knelpunten, het heronderhandelen over de scope en het bijstellen van prioriteiten. Voor de meeste mensen die naast hun eigen deliverables ook verantwoordelijk zijn voor de oplevering van projecten, is dat vier tot zes uur, niet 40.
Schat vervolgens de besluitvormingskosten per project: ongeveer 45 minuten per week voor een project dat gestaag verloopt, en bijna twee uur voor een project dat nog in de beginfase zit, politiek gevoelig is of uit koers is geraakt. De meeste portfolio’s bestaan uit een mix. Stel dat je drie gestage projecten hebt en twee moeilijke: (3 × 0,75) + (2 × 2) = 6,25 uur aan besluitvormingskosten.
Een manager die vijf uur de tijd heeft om beslissingen te nemen, heeft die tijd al met meer dan een uur overschreden, en de moeilijke projecten zijn daar als eerste de dupe van, omdat ze de meeste aandacht nodig hebben maar juist het minst krijgen.
Het nuttige hieraan is wat het nummer met het gesprek doet. “Ik heb mijn capaciteit bereikt” is een gevoel waar een belanghebbende tegenin kan gaan. “Mijn capaciteit is vier, ik heb er acht lopen, dit zijn de vier die ik voorstel om te pauzeren” is een beslissing die ze samen met jou moeten nemen.
Wat elk systeem voor meerdere projecten nodig heeft
Ongeacht het platform waarop je het bouwt: een goed werkend systeem voor meerdere projecten bevat deze 10 elementen. Als er ook maar één ontbreekt, leidt dat tot een specifieke, voorspelbare mislukking.
- Een volledig projectoverzicht. Alle actieve projecten in één lijst, inclusief de projecten waar niemand mee heeft ingestemd
- Eén eigenaar per project. Eén persoon die de verantwoordelijkheid draagt, nooit een teamnaam
- Een expliciete rangorde. Een geordende lijst van eerste tot laatste, geen drie niveaus van ‘hoog’
- Een maximum voor gelijktijdige projecten. Het afgesproken maximum aantal projecten dat tegelijkertijd actief mag zijn
- Een overzicht van de gezamenlijke toewijzing van medewerkers. Wie is betrokken bij meer dan één project, en in welke weken
- Projectoverschrijdende afhankelijkheden. De overdrachten waarbij het ene project moet wachten op de output van een ander project
- Een uitgangssituatie per project. De oorspronkelijke data en omvang, zodat vertragingen meetbaar zijn in plaats van alleen uit het hoofd te worden onthouden
- Een intake-proces. Een vastomlijnd traject dat nieuwe verzoeken doorlopen voordat ze projecten worden
- Een stopmechanisme. Een aangewezen persoon of forum met de bevoegdheid om werken te pauzeren of stop te zetten
- Een evaluatieritme. Een vast wekelijks tijdstip waarop de rangorde daadwerkelijk mag veranderen
Het item over de basislijn is het waard om even bij stil te staan. Een derde van de respondenten in het onderzoek van Wellingtone heeft projecten zonder basislijn, waardoor de vraag “lopen we achter?” voor het hele portfolio onbeantwoordbaar blijft.
Meerdere projecten beheren in 7 stappen
Deze stappen zijn niet afhankelijk van specifieke tools. Ze werken allemaal in een spreadsheet, en ze werken nog beter met software zodra je de grens bereikt waarop een spreadsheet niet meer voldoende is.
Stap 1: Breng alle projecten in kaart en wijs voor elk project één eigenaar aan
Maak een lijst met alle lopende projecten op één pagina. Neem ook de projecten op die je als gunst hebt aangenomen, de projecten die technisch gezien zijn gepauzeerd maar waar nog steeds berichten over binnenkomen, en de projecten die je hebt geërfd. Wijs aan elk project precies één naam toe.
Deze stap verrast mensen bijna altijd, omdat het aantal hoger uitvalt dan verwacht. Een marketingmanager die zijn werklast omschrijft als “vier campagnes”, noteert doorgaans negen items zodra de vernieuwing van de website, de herziening van de periodieke nieuwsbrief en de twee leveranciersmigraties worden meegeteld. Je kunt geen maximum instellen voor een nummer dat je nog nooit daadwerkelijk hebt opgeschreven.
Stap 2: Rangschik de lijst van één tot nooit
Leg één vaste volgorde op. Als twee projecten dezelfde rangorde delen, wordt de gelijke stand later doorbroken door degene die het meest volhardend e-mailt.
Rangschik projecten op basis van de verwachte waarde en de kosten van uitstel, niet op basis van hoe dringend er om het project wordt gevraagd. De categorie ‘nooit’ is net zo belangrijk als de top. Een project dat je eerlijk hebt afgewezen, vraagt geen aandacht meer, terwijl een project dat vaag in het luchtledige blijft hangen, je steeds weer beslissingen kost.
Stap 3: Stel een maximum voor het aantal gelijktijdige projecten vast en handhaaf dit bij de intake
Bereken het maximum aan de hand van de bovenstaande ‘beslissingsuren’-formule en beschouw dit vervolgens als een vast getal. Wanneer het portfolio vol is, kan er geen nieuw project van start gaan totdat er iets is afgerond of gepauzeerd.
Dit is een ‘work-in-progress’-limiet die één niveau hoger dan taken wordt toegepast, en die dezelfde logica hanteert als Kanban-teams op een bord gebruiken. De intake-gate maakt het concreet: nieuwe verzoeken komen binnen, worden beoordeeld en verdringen iets of moeten wachten. Zonder de gate is de limiet een voorkeur. Met de gate is de limiet een regel, en wordt ‘nog niet’ een verdedigbaar antwoord in plaats van een verontschuldiging.
Stap 4: Breng de gezamenlijke medewerkers in kaart, niet de gezamenlijke tijdlijn
Maak per week een weergave van wie waar toegewezen is. Deze capaciteitsplanning is de allerbelangrijkste stap bij het werken aan meerdere projecten, en degene die de meeste teams overslaan.
Je bent op zoek naar twee dingen:
- Iedereen die voor meer dan ongeveer 80% aan projecten werkt, wat de drempel is waarbij één enkele verandering al plannen in de war kan sturen
- De specialist die in dezelfde twee weken in drie plannen voorkomt – een conflict dat in geen enkel afzonderlijk projectplan ooit aan het licht komt
In een spreadsheet is dit een tabel met aan de zijkant de namen van mensen en bovenaan de weken. In portfolio-software is het een werklastweergave. Hoe dan ook, het resultaat is hetzelfde: een korte lijst met namen om opnieuw te bespreken voordat de maand begint, in plaats van nadat deze is verstreken.
Een projectmanagementkalender waarop de deadlines van elk project worden afgezet tegen je daadwerkelijke beschikbaarheid, maakt overlappingen een week van tevoren zichtbaar in plaats van pas op de ochtend dat ze zich voordoen.
Stap 5: Maak één weergave per beslissing, niet één weergave voor alles
Ontwerp elke weergave rond de vraag die deze beantwoordt, en verwijder vervolgens alles wat niet bijdraagt aan het beantwoorden ervan. Eén enkele weergave die probeert elke doelgroep te bedienen, bedient uiteindelijk niemand.
Drie weergaven bieden een goed beeld van de meeste portfolios:
- Een weergave van de status van het projectportfolio met één rij per project, eigenaar, fase, volgende mijlpaal en een vlaggetje
- Een weergave van de capaciteit met de toewijzingen per persoon per week
- Een weergave van deze week waarin alleen de taken worden weergegeven waarvan de datum binnen de komende zeven dagen valt, voor alle projecten
Leidinggevenden lezen het eerste deel, u voert het tweede en derde deel uit. Door een vierde ‘totaalweergave’ op te bouwen, raken dashboards in de vergetelheid.
Stap 6: Voer wekelijks een ‘stop-of-doorgaan’-evaluatie uit
Reserveer elke week een vast tijdslot van 30 minuten waarin de rangorde daadwerkelijk kan veranderen en iets kan worden gepauzeerd. De vergadering heeft maar één doel: de week afsluiten met iets dat is gepauzeerd of opnieuw gerangschikt.
Op de agenda staan drie vragen. Wat is er veranderd in het overzicht van gedeelde medewerkers? Welk project vormt nu de beperkende factor? Wat stoppen of stellen we uit om de top van de ranglijst te beschermen? Als er tijdens deze vergadering nooit iets wordt gepauzeerd, is het veranderd in een statusrapportage, en dat merk je eraan dat de aandacht van de deelnemers begint af te dwalen.
Het is ook essentieel om aan te wijzen wie het project kan stopzetten. De wekelijkse evaluatie werkt alleen als iemand in de vergadering de bevoegdheid heeft om een project te pauzeren zonder dat dit verder wordt geëscaleerd. In de meeste teams is dit een directeur, een PMO-leider of een afdelingshoofd. In kleinere teams is het degene die de zeggenschap heeft over het personeelsbestand. Neem die naam op in het vaste referentiekader van de evaluatie. Als niemand in de vergadering het werk kan pauzeren, is de vergadering louter adviserend.
Stap 7: Bescherm de tijd van makers tegen de coördinatielast
Elk project dat je toevoegt, zorgt ervoor dat het aantal vergaderingen, threads en statusupdates sneller toeneemt dan dat het de output vergroot. Bundel je coördinatietaken en zorg ervoor dat de tijd die daadwerkelijk aan het werk wordt besteed, niet wordt versnipperd.
Overweeg om alle projectoverschrijdende statusbesprekingen op dezelfde twee dagen te plannen en houd de andere dagen vrij van terugkerende vergaderingen. Gebruik schriftelijke updates en asynchrone communicatie om de status te delen, in plaats van een telefoongesprek. Rothman maakt hier een nuttig onderscheid tussen contextwisseling en multitasking: contextwisseling is te doen als je elk project in een overzichtelijke staat achterlaat, terwijl je bij multitasking met alle projecten tegelijk bezig bent.
Ontwikkelaars die met drie codebases werken, lossen dit vaak op door elk project een eigen kleurenschema in de editor te geven. Het oog weet eerder dan de hersenen in welke omgeving je je bevindt. Dat neemt de omschakelingskosten niet weg, maar het verkort wel de herlaadtijd.
Hoe kies je een systeem om meerdere projecten bij te houden?
Er zijn drie praktische manieren om meerdere projecten bij te houden. Uit onderzoek van Wellingtone blijkt dat 22% van de respondenten nog steeds in Microsoft Excel plant, terwijl nog eens 11% helemaal geen projectmanagementoplossing gebruikt. Een derde van de beroepsbeoefenaars doet dit in een spreadsheet of in hun hoofd, en velen van hen redden zich prima.
| Aanpak | Waar het werkt | Waar het misgaat | Het meest geschikt voor |
|---|---|---|---|
| Spreadsheets (Excel, Google Spreadsheets) | Eén rij per project, zoveel kolommen als je wilt, geen kosten voor de installatie | Niemand werkt het bij behalve jij; er is geen verband tussen de samenvatting en het daadwerkelijke werk | Twee tot zes projecten met elk één eigenaar |
| Tools voor één project (Trello, Jira, Microsoft Project) | Uitstekend binnen de werkstroom van één project | Een projectoverschrijdende rollup is een add-on, een plug-in of een handmatige export | Teams waarvan de projecten daadwerkelijk geen gemeenschappelijke medewerkers hebben |
| Software die geschikt is voor portfoliomanagement (ClickUp, Asana, monday.com, Smartsheet, Wrike) | Overzichtsweergaven, werklast verdeeld over projecten, geautomatiseerde status | Er moet eerst een beslissing op basis van de hiërarchie worden genomen voordat het zijn vruchten afwerpt; er is meer installatie nodig dan een korte lijst rechtvaardigt | Zes of meer projecten die een deel hebben van een gezamenlijke pool van middelen |
Spreadsheets
Een spreadsheet is de snelste manier om per project een rij te maken met de eigenaar, de fase, de volgende mijlpaal en een statusindicator. Het is echt heel handig op het niveau van het overzicht.
Het probleem is eerder structureel dan technisch. De spreadsheet is een afspiegeling van de werkelijkheid en is dus slechts zo actueel als je laatste handmatige update. Gantt-grafieken voor meerdere projecten zijn mogelijk in Excel en worden vaak gemaakt, maar bewerkingen in de afhankelijkheden worden onbetrouwbaar zodra er meer dan ongeveer 15 gekoppelde taken zijn.
Meest geschikt voor: Twee tot zes projecten waarbij jij de enige bent die de overkoepelende weergave nodig heeftSla dit over als: Meer dan één persoon ervoor moet zorgen dat de gegevens kloppen, of als de projecten medewerkers delen waarvan je de capaciteit moet kunnen overzien
Hulpmiddelen voor één project
Trello, Jira en Microsoft Project blinken uit binnen de eigen werkstroom van een project. Het bordmodel van Trello is moeilijk te evenaren voor een klein team dat zichtbaar werk uitvoert, en het projectmanagementmodel van Jira is speciaal ontworpen voor technische doorvoer.
De limiet komt aan het licht: elk van deze systemen is opgezet rond het projectbord, de backlog of de planning van één project. Om het overzicht over meerdere projecten te behouden, is meestal een plug-in, een hoofdbestand of iemand nodig die elke vrijdag de gegevens naar een spreadsheet exporteert. Dat is nog wel te doen bij drie projecten, maar wordt een hele klus bij negen.
Meest geschikt voor: Teams die al diep in één ecosysteem zitten en waarvan de projecten zelden dezelfde mensen inzettenSla dit over als: Je belangrijkste vraag is “wie heeft het volgende maand te druk?”, wat een projectoverschrijdende vraag is die deze tools slechts indirect beantwoorden
Software die geschikt is voor portfolio-management
ClickUp, Asana, monday.com, Smartsheet en Wrike ondersteunen allemaal een portfoliolaag. Dit betekent een weergave waarin elk project wordt behandeld als een record met status, eigenaar en data, plus werklastweergaven die de totale toewijzingen per persoon over alle projecten heen weergeven. Dit is de categorie die vragen over meerdere projecten direct beantwoordt, in plaats van via een export.
De werkelijke kosten zitten in het vooruitdenken. Bij al deze tools moet je eerst een hiërarchie vaststellen, en een hiërarchie die in week één slecht is gekozen, is in maand zes lastig ongedaan te maken. Bij minder dan ongeveer zes projecten loont de installatie zelden de moeite.
Meest geschikt voor: Zes of meer gelijktijdige projecten die gebruikmaken van een gezamenlijke pool van middelen. Sla dit over als: Je drie projecten hebt en een spreadsheet die iedereen al leest.
Voor vergelijkingen per tool in plaats van per categorie: ons overzicht van projectmanagementsoftware voor kleinere teams richt zich op de instapmodellen. Voor een diepgaander inzicht in wat er in die laag thuishoort, zie onze uitleg over het bredere projectportfolio-managementproces.
Je kunt ook deze AI-tools overwegen om het beheer van middelen en de planning van de capaciteit voor al je projecten te verbeteren:
Hoe stel je prioriteiten bij meerdere projecten met concurrerende deadlines?
Stel prioriteiten op basis van de kosten van uitstel, niet op basis van hoe dichtbij de deadline is. Een deadline geeft aan wanneer iemand om iets heeft gevraagd; de kosten van uitstel geven aan wat er daadwerkelijk gebeurt als de deadline wordt verschoven. Dat is de enige factor die helpt wanneer twee data daadwerkelijk met elkaar conflicteren.
Als twee projecten in dezelfde week plaatsvinden, stel jezelf dan achtereenvolgens vier vragen:
- Wat gaat er mis als dit twee weken uitloopt? Een wettelijke deadline, een contractuele boete en een 'nice-to-have'-lancering zijn drie verschillende antwoorden
- Is de deadline extern of intern? Interne deadlines zijn vaak onderhandelbaar en worden zelden strikt nageleefd
- Wie wacht er nog meer verderop in het proces? Een project dat twee andere teams uit de knel helpt, heeft meer waarde dan een project dat niemand uit de knel helpt
- Kan het worden opgesplitst? Door de helft die de afhankelijkheid wegneemt te leveren, wordt het conflict vaak volledig opgelost
Leg het antwoord vervolgens gezamenlijk voor aan de belanghebbenden, in plaats van afzonderlijk. Bij concurrerende deadlines gaat het meestal om twee mensen die elk denken dat hun deadline de enige is, en het conflict wordt sneller opgelost in één ruimte dan in vier verschillende threads. De Eisenhower-matrix is een redelijke eerste filter voor de persoonlijke versie hiervan, hoewel deze zijn beperkingen heeft zodra projecten andere eigenaren hebben dan jijzelf.
Een systeem voor meerdere projecten ook na de eerste maand in stand houden
De meeste systemen voor meerdere projecten werken op de dag dat ze worden opgezet, maar verdwijnen stilletjes binnen zes weken. Met de zeven bovenstaande stappen creëer je een werkend portfolio. Deze werkwijzen zorgen ervoor dat het niet verwordt tot weer een artefact dat niemand opent.
Bepaal het plafond opnieuw wanneer de samenstelling verandert
Je maximum voor gelijktijdige projecten geldt alleen voor de huidige mix van stabiele en moeilijke projecten. Een project dat zijn laatste Sprint ingaat, een nieuwe belanghebbende die zich aansluit of een heronderhandeling over de scope kunnen er allemaal voor zorgen dat de besluitvormingskosten voor een project stijgen van 45 minuten naar twee uur. Herbereken dit minstens maandelijks en beschouw het nummer als een voortschrijdend resultaat van de wekelijkse evaluatie, niet als een eenmalige beslissing.
Wissel af wie de kaart met gedeelde personen in kaart brengt
Als slechts één persoon de weergave bijhoudt, verdwijnt het zodra diegene met verlof is of volledig in de oplevering opgaat. Wijs elke Sprint of maand een wisselende eigenaar aan. De weergave blijft actueel omdat er deze week iemands naam op staat, niet omdat iedereen evenveel waarde hecht aan de nauwkeurigheid.
Leg een basis vast voordat je vergeet wat het oorspronkelijke abonnement was
Een project dat van start gaat zonder een opgeslagen basislijn, is onmogelijk te meten zodra de eerste wijziging wordt doorgevoerd. Leg de basislijn van het project vast binnen de eerste week van de actieve werkzaamheden, zelfs als het plan nog wat ruw aanvoelt. Een ruwe basislijn waarmee je kunt vergelijken, is oneindig veel nuttiger dan een perfect plan dat je nooit hebt opgeslagen.
Controleer elke maand of er 'zombieprojecten' zijn
Projecten die drie maanden geleden zijn gepauzeerd maar nooit officieel zijn stopgezet, leiden nog steeds tot vragen, vergaderingen en een schuldgevoel. Bekijk eens per maand de onderkant van de ranglijst en vraag jezelf af: heeft iemand hierover in de afgelopen 30 dagen een beslissing genomen? Zo niet, zet het dan expliciet in de status ‘gestopt’. Een gestopt project kost niets. Een vaag voortdurend project kost aandacht telkens wanneer iemand zich afvraagt of het nog steeds doorgaat.
Scheid de rapportage-layer van de beslissingslayer
Zodra je je portfolio-weergave aan het management presenteert, ga je het optimaliseren voor een goed verhaal in plaats van voor nauwkeurigheid. Houd een overzichtelijk operationeel overzicht bij dat je de waarheid laat zien (waarschuwingen, capaciteit, belemmeringen) en een aparte laag voor projectmonitoring die belanghebbenden het verhaal vertelt. Wanneer deze twee met elkaar overeenkomen, raak je als eerste de waarheid kwijt.
Drie Portfolios, drie verschillende vormen
Dezelfde zeven stappen leiden tot zeer verschillende systemen, afhankelijk van wat de projecten delen. Hieronder ziet u hoe de artefacten eruitzien in drie veelvoorkomende gevallen.
Een bureau met zes medewerkers dat 11 client-projecten uitvoert
De beperkende factor is hier het aantal factureerbare medewerkers, en de projecten hebben een vrijwel identieke vorm. De prioriteitsfactor is voornamelijk commercieel: vaste klanten gaan voor projectklanten, en klanten in het verlengingskwartaal gaan voor de rest. Het cruciale hulpmiddel is de weergave van de capaciteit, want één ontwerper voor zeven merken vormt het volledige risico.
Het maximum aantal gelijktijdige projecten geldt hier per persoon, niet per portfolio: maximaal twee actieve clientprojecten per persoon, met een derde alleen als een van de twee zich in een evaluatiefase bevindt. Tijdens de wekelijkse evaluatie wordt scope creep opgemerkt.
Een intern productteam dat vier initiatieven uitvoert
Een intern team heeft wellicht minder projecten, maar de onderlinge afhankelijkheid is groter. Twee initiatieven wachten waarschijnlijk op hetzelfde platformwerk, waardoor afhankelijkheid tussen projecten belangrijker is dan capaciteit. De prioriteit moet worden bepaald aan de hand van de afhankelijkheidsgrafiek: wat het werk verderop in de keten het meest ontlast, krijgt voorrang, zelfs als dit voor het management het minst zichtbaar is.
Het plafond ligt laag, vaak op drie, omdat elk initiatief echte ontwerp- en engineeringinzichten vereist in plaats van louter coördinatie. Een veelvoorkomende oorzaak van mislukking is dat een platformproject minder prioriteit krijgt omdat er geen klantgerichte opleveringsdatum is, waardoor alles daarachter vastloopt.
Een bouwmanager die vijf bouwplaatsen beheert
Bij het beheren van meerdere bouwprojecten liggen de prioriteiten anders dan normaal. De gemeenschappelijke beperkingen zijn materieel, onderaannemers en inspectietermijnen, en die brengen reële volgordekosten met zich mee die software niet zomaar kan wegnemen. Een kraan die in de verkeerde week voor locatie B is geboekt, leidt tot stilstand van het personeel op locatie B en herschikte inspecties op locatie C. Het cruciale hulpmiddel is een kalender voor gedeelde middelen, waarin materieel en onderaannemers zijn opgenomen en die voorrang heeft boven de individuele planningen per locatie.
De limiet wordt zowel bepaald door de reistijd als door de tijd die nodig is om beslissingen te nemen, aangezien aanwezigheid op locatie niet te vervangen is. De wekelijkse evaluatie is hier ook echt wekelijks, omdat het weer het moeilijk kan maken om bij een langere frequentie consistent te blijven.
Vijf fouten die een portfolio met meerdere projecten ten onder laten gaan
De vijf fouten die een portfolio met meerdere projecten ten onder laten gaan, zijn: plannen samenvoegen die niets met elkaar gemeen hebben, ‘hoge prioriteit’ als een rang beschouwen, het plafond per portfolio vaststellen in plaats van per persoon, de status rapporteren in plaats van beslissingen te nemen, en plannen op 100% capaciteit. Het is de moeite waard om elk van deze fouten aan de hand van de symptomen te benoemen, want zo kun je ze herkennen. De meeste mensen die dit lezen, hebben er minstens drie gemaakt.
Plannen samenvoegen die niets anders gemeen hebben dan jou
Hoe het eruitziet: Een overkoepelend schema waarin projecten worden gecombineerd zonder gedeelde middelen of overdrachten, dat niemand opent omdat het geen antwoord biedt op de vragen die de projecteigenaren hebben.
De oplossing: Houd afzonderlijke abonnementen bij en bouw daar bovenop een dunne samenvattingslaag. Samenvoeg planningen alleen als er sprake is van een echte afhankelijkheid of een gemeenschappelijke medewerker.
'Hoge prioriteit' als rangorde beschouwen
Hoe het eruitziet: Zes projecten zijn getagd met de status ‘hoog’, en het project dat elke dag aandacht krijgt, is het project waarvan de belanghebbende het laatst een follow-up heeft gegeven.
De oplossing: Dwing een geordende lijst af. Rangnummers zijn gehele getallen, en twee projecten kunnen niet allebei derde zijn.
Stel een maximum vast voor het hele portfolio in plaats van per persoon
Hoe dit eruitziet: Het team spreekt af om het aantal actieve projecten te beperken tot acht, maar één ontwerper is nog steeds bij zes daarvan betrokken. Het maximum op portfolio-niveau kan worden gehaald, terwijl individuele medewerkers hun eigen limiet al ruimschoots hebben overschreden.
De oplossing: Stel de limiet vast op de plek waar het werk daadwerkelijk plaatsvindt. Beperk het aantal gelijktijdige projecten per persoon en laat het totale aantal projecten in het portfolio vervolgens gelijk zijn aan de som van die limieten.
Status rapportage in plaats van beslissingen nemen
Hoe het eruitziet: Een wekelijkse portfoliovergadering waarin elke eigenaar zijn of haar project toelicht, er geen herrangschikking plaatsvindt en dezelfde belemmering in de aantekeningen van drie opeenvolgende weken terugkomt.
De oplossing: Automatiseer het verslag en besteed de vergadering uitsluitend aan de beperkingen en de afwegingen.
Plannen op 100% capaciteit
Hoe dit eruitziet: Iedereen is volledig ingezet voor verschillende projecten, dus één ziektedag of één wijziging in de projectomvang heeft een domino-effect op drie plannen.
De oplossing: Plan de inzet van medewerkers op ongeveer 80% en laat bewust wat ruimte over. Binnen een portfolio met meerdere projecten is die speling het enige dat variaties kan opvangen. De 'werkstroom-efficiëntie' is de maatstaf die dit zichtbaar maakt als je je standpunt met cijfers moet onderbouwen.
Hoe je meerdere projecten beheert in ClickUp
ClickUp valt in de hierboven genoemde categorie met portfolio-mogelijkheden, en de onderdelen die van belang zijn voor het werken aan meerdere projecten worden in kaart gebracht door de elementen die in deze gids al zijn beschreven.

- ClickUp-dashboards bieden inzicht in de status van je projectportfolio. Maak per project één kaart aan met de eigenaar, de fase en de status, samengesteld op basis van realtime taakgegevens in plaats van een export van vrijdag. Dit zijn de rapporten die 72% van de professionals handmatig samenstelt

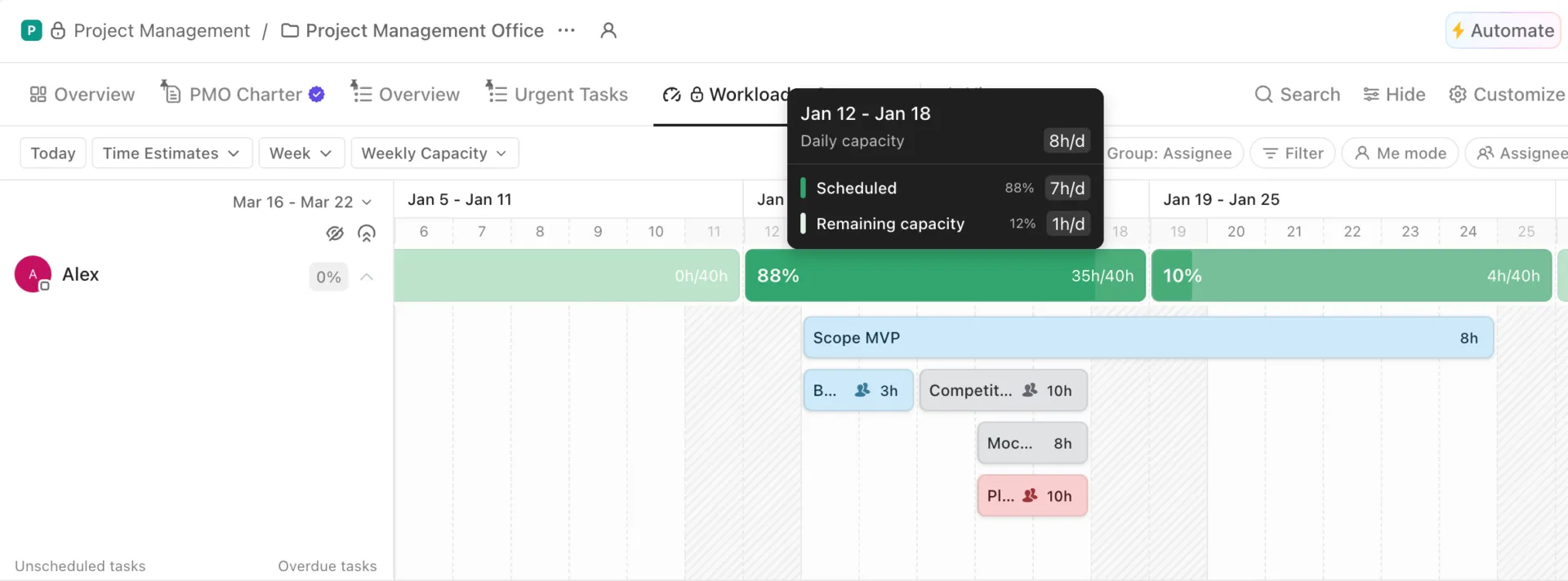

- De werklastweergave van ClickUp is het overzicht van de werkverdeling uit stap 4, waarmee je de capaciteit per persoon kunt instellen in uren, taken of story points. Overbelasting wordt weergegeven als een getal in plaats van een vaag gevoel
- Met de limieten voor lopende werkzaamheden in de Board View kun je het maximum aantal gelijktijdige projecten uit stap 3 afdwingen op het niveau dat het team daadwerkelijk ziet
- Gantt-grafieken geven projectoverschrijdende afhankelijkheden en het kritieke pad weer; dit is het element waarvan het succes of de mislukking van het hierboven genoemde voorbeeld van het productteam afhangt

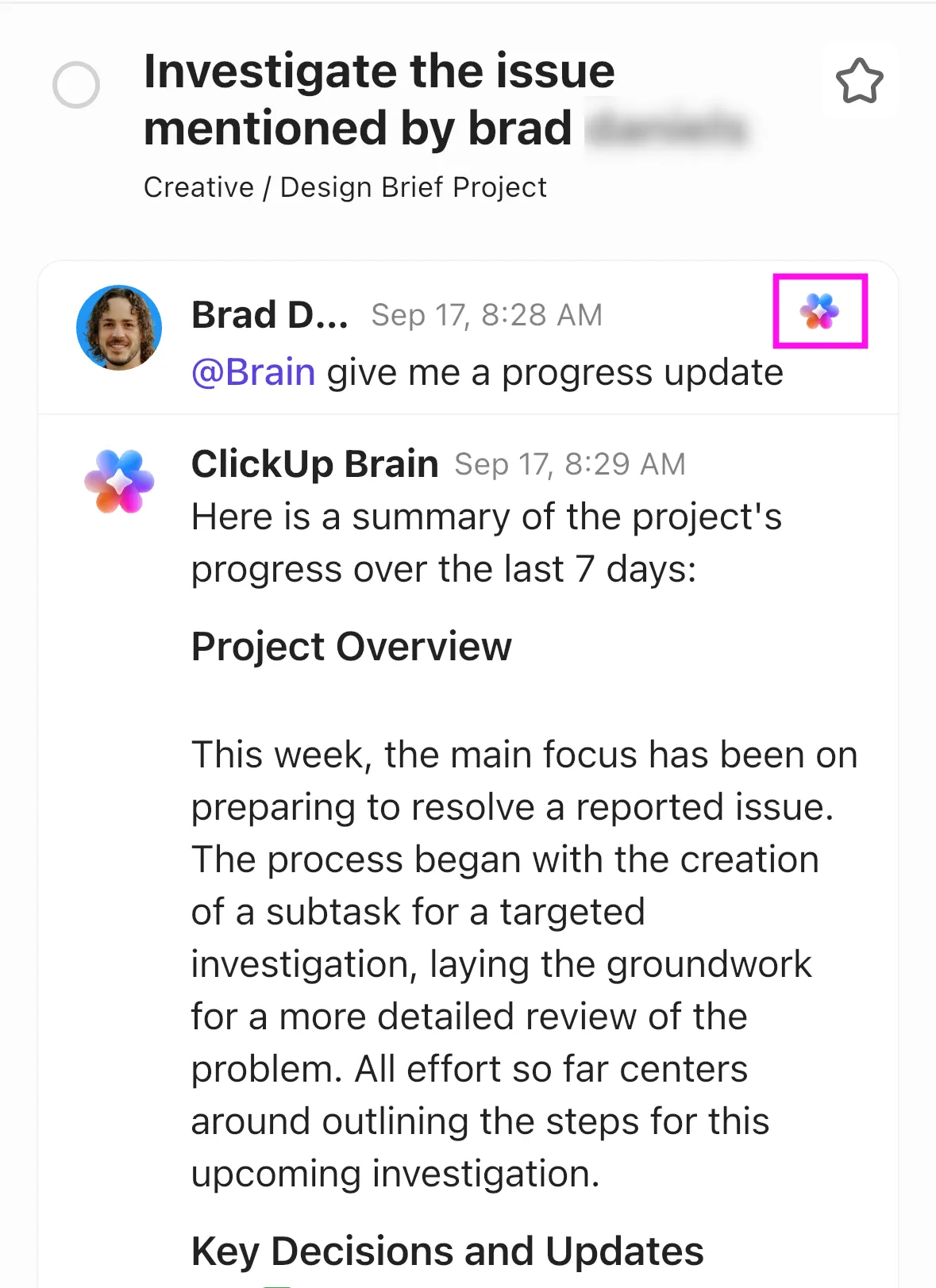

- ClickUp Brain en gespecialiseerde, autonome Super Agents beantwoorden vragen over je projectenportfolio in begrijpelijke taal. Je hoeft geen rapport meer op te stellen om te weten welke projecten achterlopen en wie daarvoor verantwoordelijk is

In de praktijk: Plus972, een brandingbureau in New York met minder dan 50 medewerkers, voert meer dan 30 gelijktijdige client-opdrachten uit in één werkruimte: drie ontwikkelingsteams, ontwerp, projectmanagement en pre-sales. De installatie volgt dezelfde werkwijzen die hierboven zijn beschreven. Elke ‘ruimte’ wordt in kaart gebracht als een echte bedrijfsfunctie, met bovenaan een portfolio-weergave, en dashboards geven in realtime inzicht in de capaciteit en knelpunten, in plaats van de reeks Slack-berichten die vroeger als statusupdate dienden.
Senior projectmanager Kateryna Brik merkt op dat het team voorheen “het bureau op schema hield door het systeem in hun hoofd te hebben.”
Eerlijke limiet
Net als elke andere tool in deze categorie vraagt ClickUp je om een hiërarchie van Spaces, mappen en lijsten vast te stellen voordat de portfolio-weergaven hun nut bewijzen. Dit betekent dat teams die overstappen van een tracker voor één specifiek doel, hun eerste week meestal besteden aan het nemen van die beslissing in plaats van aan hun projecten. Voor twee of drie projecten met elk één eigenaar levert een gedeelde spreadsheet sneller een bruikbaar overzicht op. ClickUp komt het best tot zijn recht zodra er meer projecten zijn dan mensen die ze uitvoeren en er wekelijks vragen over meerdere projecten binnenkomen.
Begin met aftrekken
Als je één ding uit dit alles meeneemt, houd dan de balans op. Schrijf elk actief project op, bereken hoeveel uur per week je daadwerkelijk hebt voor beslissingen, en deel dat. Het nummer dat je dan krijgt, is je maximum aan gelijktijdige projecten, en de projecten die daarboven liggen, worden al verwaarloosd, of je dat nu toegeeft of niet.
Doe vervolgens het moeilijkere deel. Rangschik de lijst, bepaal wie zaken kan stopzetten en reserveer een wekelijks tijdvak in de kalender waarin stopzetten is toegestaan. Uit tien jaar aan gegevens van Wellingtone blijkt dat omvang nooit een vaardigheidsprobleem was, en dat geen enkele mate van individuele competentie een portfolio kan redden dat alleen maar blijft groeien.
Zodra het plafond is vastgesteld en de rangorde vastligt, is software niet langer alleen een opslagplaats voor projecten, maar wordt het een hulpmiddel dat vragen over meerdere projecten voor je beantwoordt. Ga gratis aan de slag met ClickUp en bouw de portfolio-weergave, de werklastkaart en de wekelijkse evaluatie op in één werkruimte.
Veelgestelde vragen over het beheren van meerdere projecten
Hoeveel projecten zou één persoon tegelijkertijd moeten beheren?
De meeste mensen kunnen zonder problemen drie tot vijf gelijktijdige projecten beheren, en het exacte aantal hangt meer af van de beslissingskosten dan van de grootte van het project. Deel het aantal uren dat je wekelijks beschikbaar hebt voor projectbeslissingen door ongeveer 45 minuten per week per stabiel project, of twee uur voor een project dat nog in de kinderschoenen staat, politiek geladen is of uit koers is geraakt. Professionals die in de bibliotheek van PMI schrijven, beschrijven het leiden van drie gelijktijdige projecten als haalbaar, maar langzamer en stressvoller dan het leiden van één project.
Hoe beantwoord je de vraag “hoe beheer je meerdere projecten” tijdens een sollicitatiegesprek?
Geef een antwoord met een specifiek systeem en een concrete afweging die je hebt gemaakt, in plaats van alleen het woord ‘prioriteren’ te gebruiken. Noem het nummer van de projecten, hoe je ze hebt gerangschikt, het hulpmiddel dat je hebt gebruikt om conflicten op te sporen, en één project dat je daardoor hebt gepauzeerd of waarover je opnieuw hebt onderhandeld als resultaat. Interviewers willen testen of je met onderbouwing ‘nee’ kunt zeggen, dus een antwoord waarin je iets noemt dat je hebt stopgezet, komt sterker over dan een antwoord waarin alles is opgeleverd.
Wat is de 80/20-regel voor projectmanagers?
De 80/20-regel, of het Pareto-principe, stelt dat ongeveer 80% van het resultaat van een project voortkomt uit zo'n 20% van het werk. Toegepast op meerdere projecten betekent dit dat je de kleine groep deliverables en beslissingen moet vinden die de meeste waarde opleveren, en die als eerste moet beschermen. Beschouw het als een leidraad voor waar je je aandacht op moet richten, niet als een vaste verhouding, aangezien de verdeling per project verschilt.
Kun je meerdere projecten beheren in Excel?
Ja, en een aanzienlijk deel van de beroepsgroep doet dat: uit het onderzoek van Wellingtone uit 2026 bleek dat 22% van de respondenten nog steeds in Microsoft Excel plant. Eén werkblad met één rij per project, plus eigenaar, fase, volgende mijlpaal en statusindicator, is een volwaardig overzicht van het portfolio. Het werkt echter niet meer wanneer meer dan één persoon het actueel moet houden, of wanneer je capaciteit nodig hebt voor meerdere projecten, omdat het werkblad een handmatige kopie is van de werkelijkheid in plaats van een realtime weergave ervan.
Wat is een gantt-grafiek voor meerdere projecten?
Een gantt-grafiek voor meerdere projecten zet de tijdlijnen van verschillende projecten op één gedeelde as, zodat overlappende mijlpalen en afhankelijkheden tussen projecten samen zichtbaar zijn. Dit is het nuttigst wanneer projecten daadwerkelijk werk aan elkaar doorgeven, en het minst nuttig wanneer ze slechts parallel lopen. Beperk het tot mijlpalen in plaats van elke taak, want een gecombineerde grafiek op taakniveau wordt onleesbaar nog voordat het onjuist wordt.
