U kent dat moment wel wanneer u een projectvoorstel opstelt en alles vlot verloopt, totdat u bij dat ene item komt: projectmanagementkosten.
Plotseling bent u niet meer zeker. Brengt u een vast bedrag in rekening? Een percentage van de totale projectkosten? Moet u per uur factureren? En wat valt er eigenlijk onder projectmanagement?
Sommigen nemen de kosten stilletjes op in hun totale prijs, in de hoop dat het zich wel zal uitbalanceren. Anderen denken er te veel over na en presenteren een nummer dat niet in verhouding staat tot het werkelijke werk dat ermee gemoeid is.
De waarheid is dat projectmanagement echt, meetbaar werk is. Als u tijd besteedt aan het coördineren van belanghebbenden, het verkrijgen van goedkeuringen, het aanpassen van tijdlijnen of het zorgen dat deliverables worden opgeleverd, dan bent u bezig met projectmanagement. En dat verdient een passende vergoeding.
Deze gids helpt u om die kosten duidelijk en met vertrouwen te berekenen. We leggen uit wat projectmanagement precies inhoudt, bespreken de verschillende prijsmodellen die u kunt gebruiken en laten u eenvoudige formules zien met praktijkvoorbeelden.
Wat zijn projectmanagementkosten?
Projectmanagementkosten zijn wat u een projectmanager (of een team) betaalt voor het plannen, coördineren en begeleiden van uw project van begin tot eind. Deze kosten dekken alles, van het opstellen van tijdlijnen tot het beheren van budgetten en ervoor zorgen dat uw project binnen de perken blijft.
Als u zich afvraagt hoe u projectmanagementkosten kunt berekenen, is er geen pasklaar antwoord.
💰 Als uw projectbudget bijvoorbeeld $ 100.000 is, kan een projectmanager 5% tot 15% in rekening brengen, afhankelijk van de complexiteit en omvang.
Inzicht in projectmanagementkosten is een belangrijk onderdeel van het beheersen van projectkosten. Het helpt u binnen het budget te blijven en onaangename verrassingen halverwege te voorkomen.
⭐ Aanbevolen sjabloon
Heb je ooit urenlang geprobeerd om het kostenbeheer van een project te perfectioneren, om uiteindelijk gefrustreerd en overweldigd te raken? Met de gratis sjabloon voor projectbudgettering met WBS van ClickUp kun je projecten eenvoudig opsplitsen in beheersbare taken en nauwkeurigere kostenramingen maken.
Veelgebruikte methoden voor het berekenen van projectmanagementkosten
Er zijn verschillende prijsmodellen voor elke gelegenheid, afhankelijk van de complexiteit en duur van uw project en hoe intensief u er dagelijks bij betrokken bent.
Laten we de meest voorkomende methoden eens bekijken en bekijken wanneer ze het beste werken 👇
1. Uurtariefmethode
Dit is de meest eenvoudige aanpak, waarbij u op basis van het aantal gewerkte uren factureert. Deze methode is flexibel en nauwkeurig wanneer de omvang nog niet volledig is gedefinieerd of naar verwachting zal veranderen.
⚒️ Formule: Totale kosten = uurtarief × totaal aantal gewerkte uren
✅ Meest geschikt voor: Freelance projectmanagers of consultants die werken aan kortlopende projecten of projecten met een variabele omvang, met name in sectoren zoals creatieve dienstverlening, IT-probleemoplossing of productontwikkeling in een vroeg stadium, waar taken en tijdlijnen vaak veranderen
2. Vaste prijsstelling
U komt vooraf een totale vergoeding voor het hele project overeen. Dit prijsmodel vereist een duidelijke, vastomlijnde omschrijving van het werk en is vaak gebaseerd op historische gegevens of ervaringen uit het verleden.
⚒️ Formule: Totale kosten = vooraf vastgesteld vast bedrag (op basis van geschatte tijd × uurtarief of geleverde waarde)
✅ Meest geschikt voor: Bureaus of projectmanagers die herhaalbare, duidelijk gedefinieerde projecten beheren, zoals de implementatie van software, het plannen van evenementen of tijdlijnen voor bouwprojecten, waarbij de deliverables en fasen voorspelbaar zijn
3. Percentage van de totale projectkosten
Uw vergoeding wordt berekend als een percentage van het totale budget van het project. Deze methode zorgt voor een goede afstemming van prikkels, aangezien grotere en complexere projecten meer toezicht en coördinatie vereisen.
⚒️ Formule: Totale vergoeding = projectbudget × % vergoeding (doorgaans 5% tot 15%)
✅ Meest geschikt voor: PM's die grote kapitaalprojecten of infrastructuurprojecten beheren waarbij de budgetten aanzienlijk zijn en clients betrokkenheid gedurende de volledige levenscyclus verwachten, van inkoop en leveranciersmanagement tot rapportage aan stakeholders
4. Retainer of maandelijks tarief
De projectmanager ontvangt een consistente maandelijkse betaling gedurende een bepaalde periode. Dit model werkt goed voor doorlopende ondersteuning, langetermijnbegeleiding of wanneer de PM is geïntegreerd in het team van de client.
⚒️ Formule: Totale kosten = Maandelijks tarief × Aantal maanden
✅ Meest geschikt voor: Bedrijven met doorlopende projectcycli, zoals SaaS-startups die functies in de loop van de tijd opschalen, interne transformatieteams of PM's die afdelingsoverschrijdende initiatieven ondersteunen zonder vaste einddatum
5. Bottom-up schatting
Bij deze methode wordt het hele project opgesplitst in kleinere taken, wordt elke taak afzonderlijk geschat en worden vervolgens de kosten of de tijd samengevoegd. Deze methode is zeer gedetailleerd en vaak het meest nauwkeurig, ervan uitgaande dat u een goed beeld hebt van de volledige omvang en de kostenraming van het project.
⚒️ Formule: Totale projectraming = som van alle individuele taakramingen (taakkosten of tijd × hoeveelheid) + buffer voor onvoorziene omstandigheden
✅ Meest geschikt voor: Complexe projecten met meerdere deliverables, zoals de ontwikkeling van bedrijfssoftware, bouwprojecten of hardwareproductie, waarbij precisie en controle over individuele componenten belangrijk zijn
6. Top-down schatting
Bij de top-down projectraming begint u met het totale budget of de beperkingen van de tijdlijn en wijst u vervolgens middelen toe aan fasen of taken. Bij deze methode voor het bepalen van projectmanagementkosten worden beperkingen als input gebruikt en verdeeld over projectsegmenten.
⚒️ Formule: Totale schatting = vooraf bepaald budget of duur ÷ aantal fasen of taken (pas toewijzingen aan op basis van prioriteit of complexiteit)
✅ Meest geschikt voor: Budgetbeperkte of tijdgevoelige projecten, zoals marketingcampagnes met vaste deadlines of interne procesherzieningen, waarbij het team moet werken vanuit niet-onderhandelbare targets
Factoren die van invloed zijn op projectmanagementkosten
Wanneer u berekent hoeveel u in rekening moet brengen voor het beheer van een project (of hoeveel u ervoor moet betalen), spelen verschillende factoren een rol. Laten we deze eens nader bekijken:
1. Grootte en complexiteit van projecten
Houd bij het berekenen van projectmanagementkosten rekening met de grootte en complexiteit van het project.
📌 Een kleine marketingcampagne is veel minder uitdagend dan een groot bouwproject. Als u tientallen bewegende delen coördineert of met meerdere teams werkt, kost dat meer tijd, expertise en inspanning, wat de kosten opdrijft.
⚡ Sjabloonarchief: Om verrassingen te voorkomen, stelt u al vroeg duidelijke verwachtingen vast met een solide sjabloon voor een projectvoorstel waarin de omvang, de te leveren prestaties en de tariefstructuren worden uiteengezet.
2. Sector
Sommige sectoren vereisen nu eenmaal meer expertise, wat de projectkosten kan opdrijven.
📌 Projectmanagement in de technologie of bouw kost bijvoorbeeld meestal meer omdat er in die velden vaak strengere regelgeving, gespecialiseerde kennis en hogere risico's aan te pas komen. Vergelijk dat eens met het managen van een lokale gemeenschapsgebeurtenis, waar de zaken veel eenvoudiger liggen.
3. Duur van het project
De duur van een project heeft een directe invloed op de kosten.
📌 Als het om een kortlopend initiatief gaat, zijn de kosten wellicht lager, maar voor langlopende projecten heeft u een team nodig dat maanden of zelfs jaren aan het werk is, wat prijzig kan worden.
Bovendien geldt: hoe langer het project, hoe meer middelen er nodig zijn, en dit heeft invloed op zowel de toewijzing van middelen als de kosten.
4. Locatie
De locatie van het project speelt een grote rol.
📌 Als het een dure regio is, zoals New York of San Francisco, zullen de kosten hoger zijn. Dat komt omdat de lonen in die regio's hoger zijn!
Bij het onboarden van clients kan het ook nodig zijn om locatiegebonden uitdagingen aan te pakken, waardoor de kosten kunnen worden aangepast aan lokale factoren. Afgelegen of kleinere steden? Meestal lagere kosten.
5. Expertise en ervaring
Het niveau van expertise en ervaring kan een aanzienlijke waarde toevoegen aan projectmanagementkosten, dus het is de moeite waard om hier rekening mee te houden.
Hoe meer ervaring of specialisatie een projectmanager heeft, hoe meer hij of zij kan vragen. Als u iemand inhuurt die projecten van miljoenen dollars heeft beheerd of tal van certificeringen heeft, kunt u een hogere prijs verwachten.
🎯 Snel overzicht: Weet u niet zeker of u dit intern moet doen of externe hulp moet inroepen? Hier vindt u een gids die u helpt bepalen wanneer het uitbesteden van projectmanagement u daadwerkelijk tijd en geld kan besparen.
6. Wijzigingen in de scope
Soms wil de client meer functies toevoegen of het einddoel wijzigen. Deze wijzigingen resulteren in hogere kosten omdat de projectmanager zich opnieuw moet instellen en meer uren moet maken. Als dit gebeurt nadat u de client al hebt gefactureerd, pas dan de kosten aan om de nieuwe omvang weer te geven (aarzel niet om extra betalingen te vragen wanneer de omvang verandert).
⚡ Sjabloonarchief: Gebruik een gestandaardiseerd offerteaanvraag-sjabloon met vooraf opgestelde beoordelingsrubrieken in plaats van elke keer opnieuw te beginnen. Deze eenvoudige aanpassing verkort doorgaans de inkoopstermijn en zorgt ervoor dat leveranciers direct vergelijkbare offertes indienen.
Hoe kiest u de juiste kostenstructuur?
Het uitzoeken van de juiste tariefstructuur draait om het vinden van wat het beste werkt voor u en uw client.
We laten u enkele opties zien, zodat u kunt bepalen wat het beste bij uw project en stijl past:
Kostenstructuur | Voordelen | Nadelen | Voorbeeld |
Uurtarief | Flexibiliteit, eenvoudig bijhouden van uren, werkt goed voor ongedefinieerde projecten | Minder voorspelbaar, kan duur worden voor grotere projecten | Een consultant die een paar uur per week wordt ingehuurd voor een klein project |
Vaste vergoeding/vast tarief | Voorspelbare kosten voor de client, stimuleert efficiëntie | Risico van onderschatting, geen extra betaling voor onverwachte problemen | Een softwareontwikkelingsproject met een duidelijke tijdlijn en deliverables |
Retainer | Stemt de doelen van de projectmanager af op het budget, prestatiegericht | Het kan moeilijk zijn om de kosten aan te passen als de omvang van het project verandert, waardoor er mogelijk te weinig gebruik wordt gemaakt van de dienstverlening | Moeilijk om de uiteindelijke kosten in te schatten, minder voorspelbaar |
Percentage van de projectkosten | Brengt de doelen van de projectmanager in lijn met het budget, prestatiegericht | Moeilijk vooraf in te schatten, mogelijke conflicten over nauwkeurige kostenramingen | Een bouwproject waarbij de projectmanager een percentage van het totale budget ontvangt |
Cost-plus | Omvat werkelijke kosten, de client betaalt alleen voor wat er wordt gebruikt | Moeilijk in te schatten eindkosten, minder voorspelbaar | Een bouw- of productieproject waarbij de kosten kunnen variëren |
Mijlpaal/voortgangsbetaling | De client betaalt alleen wanneer de sleutel deliverables worden gehaald, en stimuleert zo de juiste focus | Kan betaling uitstellen als mijlpalen onduidelijk zijn of te laat worden bereikt | Een webdesignproject waarbij betalingen worden gedaan nadat elke fase is voltooid |
Op waarde gebaseerde prijsstelling | Kosten op basis van de geleverde waarde, hogere potentiële winst | Moeilijk te bepalen waarde, vereist een diepgaand begrip van de behoeften van de client | Een marketingcampagne die de verkoop van een client aanzienlijk verhoogt |
Hoe u ClickUp kunt gebruiken om PM-kosten te bepalen, bij te houden en te rechtvaardigen
U hebt uw projectmanagementkosten berekend. U hebt het juiste prijsmodel gekozen. Maar de meeste clients zullen u niet zomaar op uw woord geloven.
Ze zullen vragen stellen als:
💭 'Waarom worden er kosten in rekening gebracht voor interne vergaderingen?'💭 'Kunt u laten zien hoeveel tijd er is besteed aan coördinatie?'💭 'Dit zou een vast bedrag zijn, waarom brengt u meer in rekening?'
En tenzij u de gegevens hebt om dit te staven, worden die gesprekken al snel ongemakkelijk.
Dat is waar projectmanagementsoftware zoals ClickUp het verschil maakt. Het is dé app voor al uw werk waarmee u duidelijk de scope kunt bepalen, kosten nauwkeurig kunt bijhouden en met vertrouwen kunt factureren, of u nu per uur, per maand of per mijlpaal factureert.
Laten we eens precies bekijken hoe u dat doet 👇
Gebruik tijdregistratie om daadwerkelijk gewerkte uren vast te leggen
Als projectmanager, wanneer u per uur factureert of op basis van een vast bedrag werkt, is de belangrijkste vraag die u krijgt: 'Waar is al die tijd gebleven?
Voor die momenten en meer biedt ClickUp's Projecttijdsregistratie een nauwkeurig antwoord. U kunt de tijd rechtstreeks bijhouden op taken, subtaken, vergaderingen of zelfs communicatie met klanten, zodat u niet hoeft te gissen of aan het einde van de week handmatig urenstaten hoeft in te vullen.

Zo kunt u het gebruiken:
🔁 Flexibel tijd bijhouden, waar u ook bent: Start en stop timers rechtstreeks vanuit een taak, registreer tijd handmatig of synchroniseer tussen desktop, mobiel en web. ClickUp kan zelfs worden geïntegreerd met tools zoals Toggl, Harvest en Everhour voor nog meer flexibiliteit.
🗂 Organiseer bijgehouden tijd met aantekeningen en labels: Voeg aantekeningen toe aan tijdinvoer om uit te leggen wat er is gedaan. Gebruik labels zoals 'Gesprek met client', 'Tijdlijn planning' of 'Feedbackloop' om precies aan te geven wat meetelt voor projectmanagement.

📊 Maak en pas urenregistraties aan: Groepeer tijdregistraties per teamlid, tag, taak of datum. Met week- en maandweergaven ziet u snel wie waar tijd aan heeft besteed, ideaal voor facturering aan clients (alle directe en indirecte kosten) en interne beoordelingen.
📈 Weergave van geschatte versus daadwerkelijk geregistreerde tijd: Vergelijk hoeveel tijd u dacht dat iets zou kosten met hoeveel tijd het daadwerkelijk heeft gekost. Ideaal om overdienstverlening, scope creep of onnauwkeurigheden in het abonnement vroegtijdig op te sporen.

⚡ Sjabloonarchief: Tijd registreren is slechts de helft van het werk. De andere helft? Uw budget vanaf dag één structureren. Gebruik een sjabloon voor projectbudgetten om kostenramingen in kaart te brengen, uitgaven bij te houden en uurtarieven per taak of team vast te stellen.
Gebruik aangepaste velden en formulevelden om berekeningen uit te voeren op basis van het door u gekozen prijsmodel
U kunt aangepaste velden en formulevelden van ClickUp gebruiken om projectmanagementkosten te berekenen door een gestructureerd systeem te maken dat dynamisch kosten berekent op basis van parameters zoals projectbudget, duur of gewerkte uren.
💰 Begin met het bepalen van uw tariefstructuur: u kunt kiezen uit een vast tarief, een percentage van het totale projectbudget, uurtarieven vermenigvuldigd met de gewerkte tijd, of een gestaffeld tarief afhankelijk van de grootte of complexiteit van het project.
✍🏼 Ga naar je ClickUp-lijst of ruimte waar je projecttaken staan en voeg deze aangepaste velden toe:
- Voor op percentages gebaseerde vergoedingen: Projectbudget: Veld valuta PM-vergoeding %: Veld nummer (bijv. 10 voor 10%)
- Projectbudget: Veld valuta
- PM-vergoeding %: Nummerveld (bijv. 10 voor 10%)
- Voor berekening van het uurtarief: Gewerkte uren: Veld Nummer (u kunt dit ook vastleggen in het veld Tijd bijhouden) PM-uurtarief: Veld Valuta
- Gewerkte uren: Veld Nummer (u kunt dit ook vastleggen in het veld Tijd bijhouden)
- PM-uurtarief: Veld voor valuta
- Voor vaste kosten of complexere installaties: Vaste PM-kosten: Veld valuta Extra kosten: Veld valuta (voor aangepaste add-ons)
- Vaste PM-kosten: Veld voor valuta
- Extra kosten: Veld valuta (voor aangepaste add-ons)
- Projectbudget: Veld valuta
- PM-vergoeding %: Veld voor nummer (bijv. 10 voor 10%)
- Gewerkte uren: Nummerveld (u kunt dit ook vastleggen in het veld Tijd bijhouden)
- PM-uurtarief: Veld voor valuta
- Vaste PM-vergoeding: Veld voor valuta
- Extra kosten: Veld valuta (voor aangepaste add-ons)

🤝 Vriendelijke herinnering: u hebt alleen de velden nodig die overeenkomen met uw tariefmodel. Maak u geen zorgen over de rest.
🧮 Een formuleveld toevoegen: Klik op 'Aangepast veld toevoegen' → Selecteer Formule. Geef het veld vervolgens de naam 'Projectmanagementkosten' of 'Projectkosten' en voer een formule in op basis van uw kostenmodel:
📌 Voorbeeld: {Aantal gewerkte uren} * {Uurtarief PM}

Zodra u de waarde in beide velden hebt ingevoerd, krijgt u automatisch een berekende waarde voor uw projectkosten in het veld Formule.
💡 Pro-tip: Schakel de modus Geavanceerde editor in voor complexe berekeningen, bijvoorbeeld wanneer u een hybride model wilt gebruiken voor het berekenen van de projectkosten, en er iets staat als: IF({Project Budget} > 10000, {Flat PM Fee} + ({Project Budget} 0. 05), {Flat PM Fee} + ({Project Budget} 0. 1)).
(Hiervoor wordt 5% in rekening gebracht als het projectbudget > $10.000 is, anders 10%. )
Maak transparante offertes in documenten voor clients
Een van de snelste manieren om vertrouwen op te bouwen (en weerstand tegen uw projectmanagementkosten te voorkomen) is door precies te laten zien wat er inbegrepen is. Gebruik daarvoor ClickUp Docs om binnen enkele minuten offertes voor uw clients op te stellen.

Documenten helpen u:
✍️ Schrijf goed geformatteerde voorstellen met een duidelijk omschreven scope: Gebruik kopteksten, tabellen, inklapbare secties en callouts om tijdlijnen, deliverables, communicatiefrequentie en uw tariefstructuur weer te geven.
🔗 Koppel taken en tijdlijnen aan het voorstel: Laat clients zien hoe de scope verband houdt met het daadwerkelijke werk. Door bijvoorbeeld te koppelen aan een taak 'Tijdlijn installatie' of een terugkerende taak 'Wekelijkse rapportage', komt uw PM betrouwbaar over.
👀 Controleer zichtbaarheid en toestemming: Houd interne aantekeningen verborgen en deel alleen secties die relevant zijn voor de client. U kunt ook alleen toegang geven voor opmerkingen als u feedback van de client wilt zonder dat deze daadwerkelijk wijzigingen in het voorstel aanbrengt.
📌 Versiebeheer en live updates: U hoeft geen bijgewerkte PDF's meer te versturen of clients te vragen om 'de laatste versie te controleren'. Werk gewoon het document bij en de client ziet altijd de meest recente scope en contractvoorwaarden.
En als het schrijven van offertes u veel tijd kost, zult u ClickUp Brain geweldig vinden. De native AI-assistent van ClickUp helpt u bij het automatisch opstellen van offertes, het opsplitsen van deliverables of zelfs het herschrijven van klantgerichte antwoorden in uw eigen stijl.

📮ClickUp Insight: 62% van onze respondenten vertrouwt op conversational AI-tools zoals ChatGPT en Claude.
Hun vertrouwde chatbot-interface en veelzijdige mogelijkheden – voor het genereren van content, het analyseren van gegevens en nog veel meer – zijn wellicht de reden waarom ze zo populair zijn in diverse rollen en sectoren. Als een gebruiker echter telkens naar een ander tabblad moet schakelen om de AI een vraag te stellen, lopen de bijbehorende schakelkosten en kosten voor het wisselen van context na verloop van tijd op.
Maar niet met ClickUp Brain. Het bevindt zich in uw werkruimte, weet waar u aan werkt, begrijpt platte tekst en geeft u antwoorden die zeer relevant zijn voor uw taken! Ervaar een verdubbeling van uw productiviteit met ClickUp!
Houd budgetten bij en vergelijk ze met schattingen
ClickUp heeft een volledige suite van functies voor projectmanagementsoftware om u zichtbaarheid te geven over alle deliverables. De ClickUp-oplossing voor projectmanagement voor teams wordt geleverd met dashboards om het budgetverbruik te monitoren, meer dan 15 weergaven om in te zoomen op de scope, mijlpalen om facturering te koppelen aan levering, en meer.

Dit is wat we bedoelen ⬇️
- Bekijk wat er gepland staat en wat er daadwerkelijk gebeurt: Gebruik de aangepaste velden van ClickUp om de geschatte tijd en kosten aan elke taak toe te voegen en deze te vergelijken met de daadwerkelijk bijgehouden tijd. Gebruik de tabelweergave van ClickUp om verder te filteren op toegewezen persoon, tag of taaktype, zodat u altijd weet welke onderdelen van het project het budget overschrijden
- Krijg direct inzicht met dashboards: Gebruik live, visuele ClickUp-dashboards die de bijgehouden tijd, het verbruikte budget, de teambezetting of de kosten per mijlpaal weergeven. En als tijdlijnen verschuiven of er halverwege het project nieuwe vereisten opduiken, kunt u uw budgetten en contracten in realtime bijwerken
Om nog een stap verder te gaan, hoeft u niet langer handmatig dashboards, documenten en taken door te spitten om die ene byte informatie te vinden vlak voordat uw client synchroniseert.

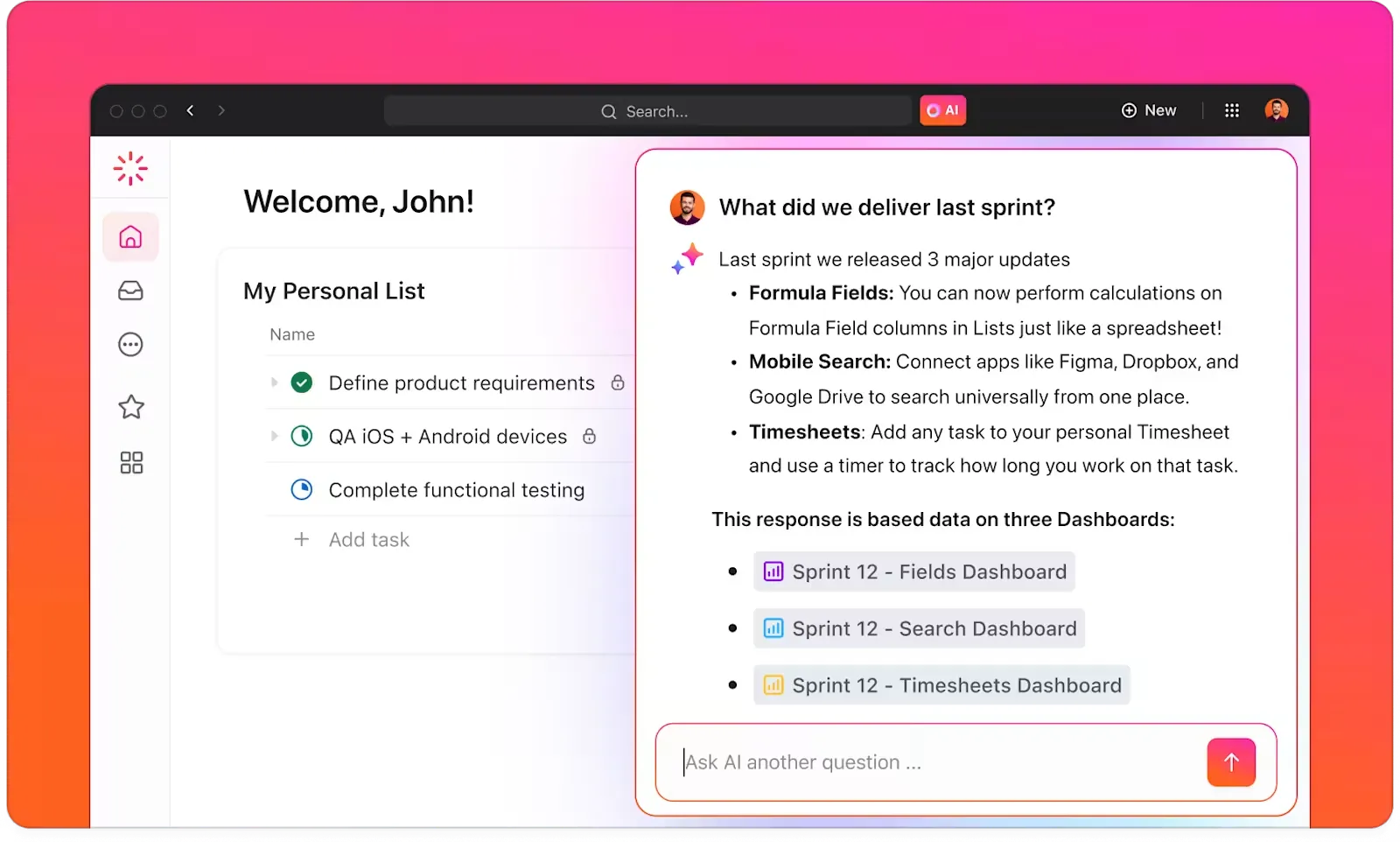

Vraag ClickUp Brain gewoon om een snelle update en laat het je hele werkruimte doorzoeken om in een oogwenk het meest relevante en actuele antwoord op je query te vinden!

Voorbeelden van scenario's voor het berekenen van projectkosten
Voelt het berekenen van projectkosten nog steeds abstract? Deze voorbeelden laten u precies zien hoe projectramingen in de praktijk werken 👇
1. Vaste vergoeding voor marketingbureau (maandelijks vast bedrag)
Stel dat u een groeiende SaaS-startup runt en consistente marketingoutput nodig hebt: blogs, SEO, contentvernieuwingen, het hele pakket. U wilt niet elke maand opnieuw onderhandelen over de scope en uw bureau wil niet voor elk Slack-bericht de uren bijhouden. In dat geval is een vast maandelijks bedrag perfect voor uw projectmanagementteam en de client.
Leveringen per maand | Geschatte waarde |
4 blogposts (1000–1500 woorden) | $ 2.000 |
SEO-onderzoek en rapportage | $1000 |
2 strategie- of evaluatiegesprekken | $500 |
Slack ondersteuning & bewerkingen | $500 |
Totale kosten | $4.000/maand |
Deze installatie biedt beide partijen voorspelbaarheid. U krijgt betrouwbare output zonder taken tot in detail te hoeven beheren. Het projectmanagementbedrijf krijgt een consistente inkomstenstroom en kan zijn bandbreedte beter plannen.
🧠 Leuk weetje: De term 'projectmanagement' werd pas populair in de jaren 50. Daarvoor waren projecten gewoon... werk. De formalisering begon in de defensie- en bouwsector.
2. Softwareontwikkeling (uurtarief + buffer)
Stel dat u een MVP voor een FinTech-product bouwt. De omvang is nog in ontwikkeling, maar u heeft drie maanden de tijd en een ontwikkelteam nodig om snel te kunnen leveren. In dit geval is een uurtariefmodel met een buffer voor onvoorziene omstandigheden veiliger dan een vaste prijs.
Rol | Uurtarief | Geschatte uren | Kosten |
Technisch leider | $ 120 | 160 | $ 19.200 |
Backend-ontwikkelaar | $100 | 160 | $ 16.000 |
Frontend-ontwikkelaar | $ 90 | 160 | $ 14.400 |
Subtotaal | $ 49.600 | ||
10% onvoorziene kosten | $ 4.960 | ||
Totale schatting | $ 54.560 |
De buffer beschermt u als tijdlijnen verschuiven of als u tijdens de Sprint uitzonderlijke gevallen ontdekt. Het houdt uw team ook gemotiveerd om efficiënt te blijven zonder te laag te offeren.
⚡ Sjabloonarchief: Gratis Microsoft Word-factuursjablonen
3. Bouwproject (percentage van de totale kosten)
Stel dat u een woningbouwer bent die een offerte maakt voor een aangepast woningbouwproject. De totale bouwkosten worden geraamd op $ 400.000. Voor de client is dat alles inbegrepen: materialen, arbeid, vergunningen. Voor u betekent het fulltime beheren van dit project gedurende 6-8 maanden toezicht, coördinatie van leveranciers, kwaliteitscontrole en het bijhouden van de tijdlijn van het project.
In plaats van een uurtarief te hanteren, kunt u projectmanagementkosten in rekening brengen als een percentage van de totale kosten (een gangbare praktijk in de bouw).
Totale projectkosten | $ 400.000 |
PM-vergoeding (10%) | $ 40.000 |
Betalingsschema | 25% vooraf, rest gekoppeld aan bouwfasen |
Dit model stemt uw incentives af op de voortgang van het project. Als de kosten stijgen door wijzigingen die door de client worden doorgevoerd, worden uw kosten proportioneel aangepast.
📌 De Big Four-bedrijven gebruiken bijvoorbeeld over het algemeen geen standaardformule voor de prijsbepaling van hun projecten. In plaats daarvan vormen ze hun tarieven rond de specifieke kenmerken van uw opdracht, zoals de omvang, de grootte van het bedrijf, de locatie en het soort resultaten dat u nastreeft.
Afhankelijk van uw behoeften kunnen zij een uurtarief hanteren, een vast projecttarief vaststellen, betalingen koppelen aan mijlpalen of zelfs hun tarief koppelen aan de resultaten die zij u helpen bereiken.
De kosten bestaan doorgaans uit:
- Samenstelling en anciënniteit van teams
- Duur van de opdracht
- Grootte van de client en branche
- Wereldwijde versus lokale levering
- Geleverde waarde versus projectmanagementinspanningen
De interne margeverwachtingen (~30-40%) en de kosten voor het inzetten van partners/experts worden ook meegenomen in de prijsbepaling.
Prijs elk project met vertrouwen met ClickUp
Er is geen standaardformule voor projectmanagementkosten, en dat maakt het juist zo moeilijk. U jongleert met verschuivende tijdlijnen, gelaagde scopes en onzichtbaar werk dat zelden het krediet (of budget) krijgt dat het verdient. En ergens tussen de kick-off call en de uiteindelijke oplevering begint de grens tussen eerlijke prijzen en te lage tarieven te vervagen.
ClickUp helpt u om orde te scheppen in die chaos.
Met tijdregistratie, aangepaste velden en formulevelden, teamoplossingen, AI en rapportage in uw werkruimte kunt u elk nummer koppelen aan de daadwerkelijke inspanning. Moet u een hogere vergoeding voor een complexe build rechtvaardigen? Laat het zien. Wilt u voorkomen dat scope creep uw marges opslokt? Signaleer het vroegtijdig. Wilt u de manier waarop u offertes opstelt voor verschillende projecten standaardiseren? Automatiseer het.
En wanneer clients vragen waarvoor ze betalen, weet u het antwoord nog voordat ze hun vraag hebben afgemaakt.
Denk er niet langer over na. Probeer ClickUp vandaag nog gratis en ervaar zelf het verschil!
Veelgestelde vragen (FAQ's)
1. Wat zijn standaard projectmanagementkosten?
Er is geen universeel vast tarief voor projectmanagementkosten. Het hangt allemaal af van het type project, de omvang en de branche. Dat gezegd hebbende, vallen de meeste PM-kosten onder een van deze gangbare structuren:
- Percentage van de projectkosten: Doorgaans 5% tot 15%, vooral in de bouw, bij evenementen en bij grootschalige implementaties
- Uur- of dagtarief: varieert van $ 50 tot $ 200+ per uur, afhankelijk van de ervaring van de PM en de complexiteit van het project
- Vast bedrag of voorschot: Wordt vaak gebruikt voor marketing-, ontwerp- of adviesprojecten waarvan de omvang voorspelbaar is
Als uw project complex of langdurig is, of als er meerdere teams en leveranciers moeten worden gecoördineerd, kunt u hogere kosten verwachten. Voor kortere of goed gedefinieerde projecten is een vast bedrag of een lager percentage wellicht geschikter.
2. Kunt u PM-kosten apart van andere diensten in rekening brengen?
Ja, dat kan – en in veel gevallen is dat zelfs aan te raden. Door projectmanagement (PM) apart in rekening te brengen, wordt de waarde van toezicht, coördinatie en oplevering die verder gaat dan het uitvoerende werk, duidelijker.
Een projectmanagementbedrijf kan bijvoorbeeld apart factureren voor ontwerpwerk en PM-tijd besteed aan telefoongesprekken met clients, tijdlijnen en feedbackcycli.
3. Moet u projectmanagement factureren als een percentage van het budget of op basis van uren?
Als uw project een duidelijke omvang en een groter budget heeft, is het eenvoudiger om een percentage in rekening te brengen en dit goed te schalen. Maar als de zaken flexibeler zijn of de PM-inspanning varieert, kies dan voor facturering op uurbasis. Kies wat u de meeste duidelijkheid en controle geeft.
