Qu'est-ce que le Slack gratuit dans la gestion de projet ? (Avec des exemples)
Gestion de projet

Qu'est-ce que le Slack gratuit dans la gestion de projet ? (Avec des exemples)

Vous avez visualisé votre projet sur un diagramme de Gantt. Toutes les dépendances sont mapperées ; le chemin critique est identifié.

Il suffit qu'une tâche prenne du retard pour que tout votre projet semble désorganisé.

C'est là que le Slack gratuit vient à votre secours. Il indique combien de temps vous pouvez retarder une tâche avant qu'elle n'affecte la suivante.

Dans les projets à forte dépendance, où une tâche bloquée peut en retarder cinq autres, le slack gratuit est un élément essentiel du contrôle des risques structurels. Il aide les gestionnaires de projet à avancer en toute confiance, non seulement en planifiant des scénarios idéaux, mais aussi en concevant des calendriers capables de résister aux scénarios imparfaits.

Dans ce guide, nous partageons tout ce que vous devez savoir sur le Slack gratuit dans la gestion de projet, avec des exemples. Nous vous montrerons également comment faire tout cela efficacement avec ClickUp.

Que signifie le terme « Slack gratuit » dans un calendrier de projet ?

Le slack gratuit, également appelé « free float », est un concept clé en gestion de projet qui désigne le temps pendant lequel une tâche peut être retardée sans impact sur les tâches qui lui succèdent immédiatement.

Voici quelques points à retenir :

  • spécifique à une tâche : *Le slack gratuit s'applique à des tâches individuelles, et non à l'ensemble du projet
  • *aucun impact sur les tâches suivantes : une tâche avec un Slack gratuit ne retardera pas la tâche suivante
  • *slack gratuit nul = tâche critique : tout retard à ce stade repousse la tâche suivante (et peut-être même l'ensemble du calendrier d'exécution du projet )

🔍 Le saviez-vous ? Le concept de marge, y compris la marge gratuite, est apparu avec le développement de la méthode du chemin critique (CPM) à la fin des années 1950 et au début des années 1960 pour répondre aux besoins complexes de planification de projets dans les secteurs de la construction et de la défense.

Pourquoi le Slack gratuit est-il important dans la gestion de projet ?

Les projets se déroulent rarement exactement comme prévu. Le slack gratuit vous permet de garder une longueur d'avance.

Voici comment cela vous aide à maintenir votre santé mentale et à prévenir les catastrophes qui pourraient faire dérailler le projet.

  • amélioration de la gestion des risques* : le Slack gratuit met en évidence les retards qui n'affecteront pas les dépendances, ce qui permet d'absorber plus facilement les contretemps sans affecter le chemin critique
  • aide à optimiser l'allocation des ressources : *Lorsque vous savez quelles tâches ont du Slack, vous pouvez réaffecter temporairement des membres de l'équipe ou des ressources sans risquer de prendre du retard. Cela est particulièrement utile lorsque vous manquez de temps ou de personnel
  • Empêche les retards en cascade : Il vous offre une marge de manœuvre indispensable. Si une tâche prend un peu de retard mais reste dans les limites de son Slack, cela ne retardera pas la tâche suivante ni votre échéancier
  • permet de mieux prévoir les échéanciers : *Vous pouvez établir des échéanciers plus réalistes en repérant les moments où il est possible de modifier ou d'absorber des retards mineurs
  • réduit les risques liés au projet et augmente la prévisibilité : *Savoir quelles tâches n'ont pas de Slack vous aide à concentrer votre attention là où elle est le plus nécessaire
  • *contrôle amélioré des projets : il est fournisseur de visibilité sur la flexibilité des tâches, permettant à vos chefs de projet de prendre de meilleures décisions lorsqu'ils sont confrontés à des changements de périmètre ou à des échéanciers serrés

Comment le Slack gratuit affecte le risque lié au projet

  • Absorbe les petits retards : les petits contretemps n'ont pas d'effet domino en aval
  • Expose les tâches fragiles : un Slack gratuit nul met en évidence les goulots d'étranglement cachés
  • agit comme un micro-tampon* : offre de l'assistance à la planification d'urgence sans réserves supplémentaires
  • réduit les conflits de ressources* : offre aux gestionnaires de projet la flexibilité nécessaire pour réattribuer le travail sans retarder les successeurs

💡 Conseil de pro : les diagrammes PERT (Program Evaluation Review Technique) vous aident à mapper les dépendances entre les tâches et à estimer les échéanciers en utilisant des durées optimistes, pessimistes et les plus probables. Une fois que vous avez visualisé les chemins et les estimations de durée, il est plus facile d'identifier où se trouve le slack, avant même de fixer les dates définitives.

Comment calculer le Slack gratuit dans un projet

Le slack gratuit est particulièrement utile lorsque vous travaillez avec des outils de planification utilisant la méthode du chemin critique ou tout logiciel gérant les dépendances entre les tâches.

Voici comment calculer le Slack gratuit, étape par étape.

Étape n° 1 : rassembler les informations relatives aux tâches

Imaginons que vous gériez l'échéancier de développement d'un produit. Cela implique les tâches suivantes dans le planning du projet:

  • Tâche A : Finaliser l'interface utilisateur de l'application mobile (début prévu le jour 1 ; durée 9 jours)
  • Tâche B : Commencer le développement Front-end (début forfaitaire le jour 12)
  • Tâche C : Commencer l'examen par les parties prenantes (début forfaitaire le jour 14)

Voici tout ce qui est à faire :

  • trouvez la date de fin anticipée (EF) de la tâche actuelle ou de la première tâche. Il s'agit du moment le plus précoce dans le calendrier où la tâche peut être achevée. Vous la calculez en ajoutant la durée de la tâche à sa date de début anticipée (ES) (EF = ES + Durée)*
  • identifiez le début au plus tôt (ES) *de toutes les tâches qui suivent directement celle-ci. Il s'agit des tâches abonnées qui dépendent de la fin de celle-ci

Ainsi, l'EF de la tâche A = jour 1 + 9 jours ; par conséquent, EF = 10

Et le début le plus précoce des tâches suivantes est le jour 12, donc ES = 12

💡 Conseil de pro : lorsqu'une tâche a plusieurs successeurs immédiats, il peut être difficile de savoir lequel prendre en compte pour calculer le slack gratuit. Utilisez toujours la date de début la plus proche parmi toutes les tâches successives dans votre calcul du slack gratuit. Cela vous permet de compter la dépendance la plus urgente et d'éviter de créer un goulot d'étranglement caché dans votre planning.

Étape n° 2 : appliquez la formule du Slack gratuit

Voici la formule pour calculer le Slack dans la gestion de projet à marge flottante:

Slack gratuit = début le plus précoce des tâches suivantes – fin précoce de la tâche en cours

Si le résultat est 0, la tâche est critique. Tout retard à ce stade aura des répercussions sur la suite du processus.

Et si le nombre est positif, vous obtenez votre Slack gratuit. Vous pouvez retarder la tâche d'autant de jours sans repousser la suivante.

📌 Exemple : Pour poursuivre l'exemple précédent du développement de produit, voici comment cela se passera :

  • La tâche A doit être terminée le jour 10, donc EF = 10
  • La plus ancienne des deux tâches successives est prévue pour le jour 12, donc ES = 12
  • Après avoir appliqué la formule du Slack gratuit, le résultat est 2, ce qui signifie que vous pouvez retarder la conception de l'interface utilisateur de 2 jours maximum tout en respectant le calendrier prévu pour vos tâches

Même si la date d'achèvement de la tâche A passe du jour 10 au jour 12, l'échéancier de la tâche B reste inchangé, car vous êtes toujours dans la fenêtre de Slack gratuite de 2 jours.

Nous avons illustré cet exemple à l'aide d'un diagramme de Gantt qui présente les tâches sur un échéancier, en indiquant les dates de début et de fin, les dépendances et la marge. C'est un excellent moyen de repérer la marge en un coup d'œil.

Remarquez-vous l'écart visible entre la fin de la tâche A et le début de la tâche B ? Il s'agit de votre Slack gratuit.

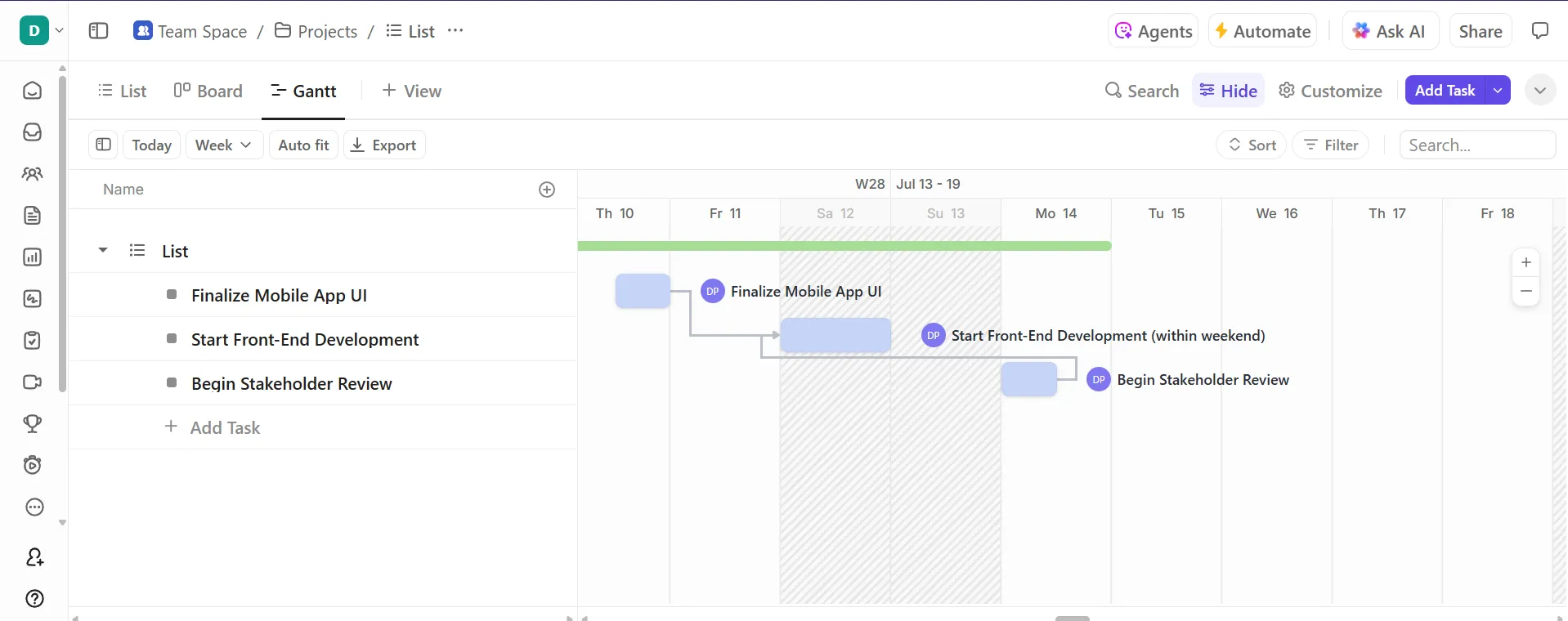

calcul du Slack
Glissez-déposez les dépendances en fonction de votre calcul de Slack gratuit

💡 Conseil de pro : si vous utilisez un outil de gestion de projet tel que ClickUp, le calcul du slack gratuit devient beaucoup plus facile grâce à la vue Gantt de ClickUp.

Il présente l'ensemble de votre projet sur un échéancier horizontal, montrant comment les tâches s'articulent entre elles et où il y a de la marge. L'icône en forme de losange indique les jalons du diagramme de Gantt, tels que la date de lancement, le point d'approbation ou l'achèvement d'une phase.

Créez des dépendances visuelles entre les tâches grâce à la vue Gantt de ClickUp : gestion de projet avec marge de manœuvre gratuite
Créez des dépendances visuelles entre les tâches grâce à la vue Gantt de ClickUp

Lorsque les délais changent, il vous suffit de déplacer les barres de tâches. Le logiciel de planification de projet met automatiquement à jour les tâches connectées, en conservant votre logique de dépendance et en affichant instantanément les changements dans le Slack total d'une tâche.

Slack gratuit vs Slack total : quelle est la différence ?

Slack est le « chemin critique » (jeu de mots intentionnel !) qui vous permet de comprendre où vous disposez d'une certaine flexibilité dans le calendrier du projet. Vous rencontrerez également le terme « slack total » ou « float total ».

le slack total indique la flexibilité globale du projet, tandis que le slack gratuit* est le fournisseur de la marge de manœuvre quotidienne nécessaire à une exécution fluide et à une gestion efficace des tâches et des ressources individuelles.

Voici une comparaison rapide pour expliquer la différence entre le slack gratuit et le slack total dans la gestion de projet.

Fonctionnalité free Slack *slack total *
Définition Le temps pendant lequel une tâche peut être retardée sans retarder le début des tâches qui lui succèdent immédiatementÀ l'échelle du projet, afin de prendre en compte l'impact sur l'ensemble du calendrier du projet
PortéeSpécifique à chaque tâche, il se concentre donc sur l'impact sur les tâches immédiatement suivantesÀ l'échelle du projet, afin de prendre en compte l'impact sur l'ensemble du calendrier du projet
Calcul Différence entre la fin la plus précoce d'une tâche et le début le plus précoce de sa tâche suivanteDifférence entre la fin tardive et la fin précoce (ou le début tardif et le début précoce) d'une tâche
Impact Les retards n'affectent que les tâches suivantes, et non l'ensemble du projetLes retards peuvent avoir un impact sur la date d'achever du projet
Utilité Aide à gérer l'allocation des ressources et les ajustements mineurs du calendrierIdentifie le chemin critique et la flexibilité globale du projet
Chemin critique Les tâches sur le chemin critique ont un slack gratuit nulLes tâches sur le chemin critique ont un slack total nul

💡 Conseil de pro : utilisez le Slack gratuit pour les micro-décisions (gestion quotidienne du personnel/matériel) et le Slack gratuit pour les risques liés au planning global et les étapes critiques. Recalculez après tout changement de durée, de logique ou de calendrier : le Slack gratuit évolue avec le réseau.

Bonnes pratiques pour gérer efficacement le Slack gratuit dans les projets

Surveillez de près les tâches Slack gratuites

Même si une tâche ne se trouve pas sur le chemin critique, si elle ne dispose d'aucune slack gratuite, tout retard aura immédiatement une incidence sur les tâches suivantes. Traitez ces tâches comme des risques cachés et suivez-les avec la même vigilance que les activités du chemin critique.

💡 Conseil de pro : le calcul du chemin critique et du temps de marge dans la vue Gantt de ClickUp vous montre les tâches que vous devez absolument achever à temps. La marge est indiquée par une barre en pointillés, et les tâches qui ne peuvent subir aucun retard sont clairement mises en évidence comme ayant un slack nul.

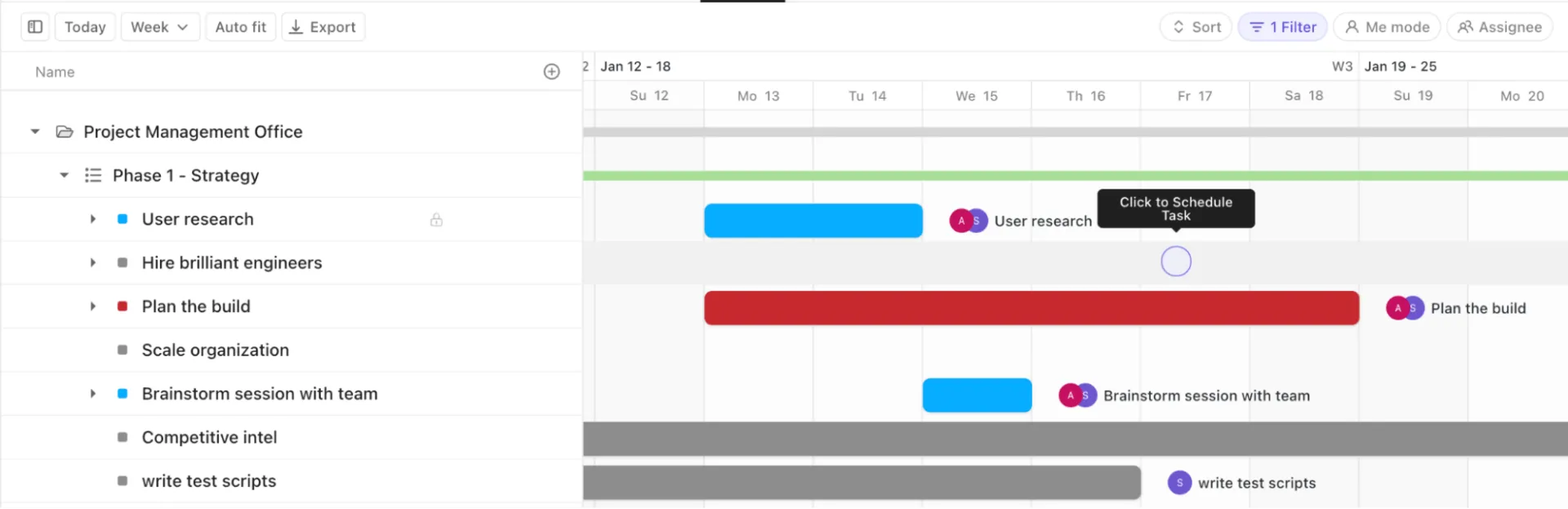

Calcul du chemin critique et du temps de marge : gestion de projet avec marge gratuite
Calculez la marge et planifiez efficacement les tâches dans ClickUp

📮 ClickUp Insight : 31 % des managers préfèrent les tableaux visuels, tandis que d'autres s'appuient sur des diagrammes de Gantt, des tableaux de bord ou des vues de ressources.

Mais la plupart des outils vous obligent à choisir l'un ou l'autre. Si l'afficher ne correspond pas à votre façon de penser, cela ne fait qu'ajouter une couche supplémentaire de friction.

Avec ClickUp, vous n'avez pas à choisir. Passez d'un diagramme de Gantt alimenté par l'IA à un tableau Kanban, un tableau de bord ou une vue Charge de travail en un seul clic. Et avec ClickUp Brain, vous pouvez générer automatiquement des vues ou des résumés personnalisés en fonction de l'utilisateur, que ce soit vous, un cadre supérieur ou votre concepteur.

💫 Résultats concrets : CEMEX a accéléré le lancement de ses produits de 15 % et réduit les délais de communication de 24 heures à quelques secondes grâce à ClickUp.

Utilisez le Slack gratuit pour équilibrer les ressources

Lorsqu'une tâche dispose d'une marge de Slack gratuite, vous pouvez la retarder légèrement sans perturber le calendrier. Cette flexibilité vous permet de réaffecter des membres de l'équipe ou du matériel à des tâches de priorité plus élevée sans entraîner de retards en aval.

💡 Conseil de pro : grâce à la fonction de réorganisation par glisser-déposer et au déplacement des tâches dépendantes, ClickUp facilite l'ajustement des tâches afin de libérer des ressources sans impact sur les tâches suivantes. Activez la réorganisation des dépendances dans ClickUp Tasks, ou dans les vues Liste ou Gantt, pour ajuster automatiquement les tâches liées lorsque vous déplacez une tâche avec une marge.

Reprogrammer les dépendances pour visualiser l'impact

Reprogrammer les dépendances dans la vue Gantt de ClickUp

Protégez le Slack, ne le gaspillez pas

Le slack n'est pas un délai supplémentaire pour repousser les échéances. Si vous l'utilisez inutilement, vous perdez la marge de manœuvre naturelle qui protège votre projet des petites perturbations. Encouragez donc vos Teams à respecter les dates prévues, sauf en cas de nécessité évidente d'utiliser le slack.

Les vues personnalisées vous permettent de filtrer et de mettre en évidence les tâches en fonction de la marge ou des champs personnalisés, afin que votre équipe sache où se trouvent les marges et où elles n'existent pas. Utilisez cette fonctionnalité pour protéger consciemment les zones de marge gratuite

💡 Conseil de pro : la vue Échéancier de ClickUp est idéale pour surveiller la charge de travail des personnes ou des équipes. Vous pouvez regrouper les tâches par assigné, service ou priorité, et afficher leurs calendriers côte à côte.

Instance, supposons qu'un analyste QA termine ses tests le jeudi et que la prochaine tâche de déploiement commence le Monday suivant. Cette vue affiche un écart de trois jours dans leur voie.

Afficher l'Échéancier ClickUp
Obtenez un aperçu des tâches de l'équipe au fil du temps grâce à la vue Échéancier de ClickUp

Recalculez souvent

Le slack gratuit est dynamique ; il change chaque fois que vous modifiez la durée des tâches, les dépendances ou les calendriers. Après chaque mise à jour du calendrier, vérifiez où le slack gratuit a augmenté, diminué ou disparu afin de maintenir votre image des risques à jour.

💡 Conseil de pro : les diagrammes de Gantt de ClickUp sont mis à jour en temps réel, ce qui garantit que votre visualisation reste à jour. Tout changement dans la durée ou la séquence des tâches se reflète immédiatement dans les indicateurs de marge.

Communiquez les dépendances

Assurez-vous que les propriétaires de tâches connaissent exactement leur Slack. Un développeur qui pense pouvoir « prendre deux jours supplémentaires » alors qu'il ne dispose que d'un jour de Slack gratuit pourrait involontairement retarder les tests ou le déploiement.

Les notifications permettent aux parties prenantes d'être informées instantanément lorsqu'une tâche de dépendance change ou lorsque la marge diminue.

💡 Conseil de pro : configurez des règles basées sur des déclencheurs dans ClickUp Automatisation pour informer automatiquement les parties prenantes des changements dans les calendriers des projets.

Automatisations ClickUp : gestion de projet gratuit Slack
Demandez à ClickUp Automatisations de surveiller de près vos délais

Tirez parti des outils et des modèles pour gagner en efficacité

Traditionnellement, surveiller et agir sur le slack free impliquait des vérifications manuelles constantes. Mais avec des plateformes telles que ClickUp, les chefs de projet peuvent obtenir des informations en temps réel sur les domaines à protéger, les réaffectations à effectuer et la manière de communiquer les risques.

Avec ClickUp Brain, la gestion du Slack gratuit devient proactive plutôt que réactive. Au lieu de parcourir manuellement les diagrammes de Gantt, laissez ClickUp Brain mettre en évidence les activités à risque, expliquer leur impact et même suggérer des réaffectations de ressources.

Il peut également rédiger rapidement des mises à jour à l'intention des parties prenantes lorsque le Slack gratuit se resserre, afin que votre équipe puisse agir avant que les retards ne s'accumulent.

Génération d'échéanciers ClickUp Brain : gestion de projet Free Slack
Obtenez des suggestions sur les échéanciers des tâches et créez des diagrammes de Gantt dans ClickUp avec ClickUp Brain

Voici un petit glossaire d'invites, d'instructions et de mots-clés pour vous aider :

  • Quelles tâches sont désormais compromises après avoir retardé la tâche X ?
  • Affichez toutes les tâches avec zéro jour de Slack gratuit
  • Résumer les modifications apportées à l'échéancier de lancement marketing cette semaine
  • Rédigez un message à l'intention de l'équipe chargée du contenu pour expliquer pourquoi nous accélérons le développement du module
Identifiez les goulots d'étranglement et les risques potentiels grâce au modèle d'analyse du chemin critique de ClickUp

Et si vous souhaitez disposer de modèles prêts à l'emploi qui vous permettront de réduire votre travail, utilisez le modèle d'analyse du chemin critique ClickUp.

Ce modèle d'échéancier de projet aide les chefs de projet à suivre les plannings, les dépendances et la marge de manœuvre Free en un coup d'œil. Il organise les tâches par phases de projet, telles que la recherche, la mise en œuvre et la révision.

L'échéancier est représenté sous la forme d'une barre horizontale tracée par rapport aux dates du calendrier, avec des lignes de dépendance reliant les tâches qui dépendent les unes des autres. De plus, les tâches surlignées en rouge indiquent les tâches étroitement imbriquées ou celles qui n'ont aucun Slack.

Voici ce que Justin Kosmides, PDG de Vela Bikes, dit à propos des diagrammes de Gantt de ClickUp :

Étant une petite équipe et recevant des milliers de commandes du monde entier, nous devons être ultra-efficaces. Les diagrammes de Gantt de ClickUp nous permettent de suivre l'ensemble de notre production et de notre logistique en un seul endroit, ce qui a rendu notre équipe de production deux tiers plus productive.

Étant une petite équipe et recevant des milliers de commandes du monde entier, nous devons être ultra-efficaces. Les diagrammes de Gantt de ClickUp nous permettent de suivre l'ensemble de notre production et de notre logistique en un seul endroit, ce qui a rendu notre équipe de production deux tiers plus efficace.

Gérez un cycle de planification trimestriel ou suivez les rapports départementaux grâce au modèle d'échéancier de Gantt de ClickUp

Le modèle d'échéancier ClickUp est une autre structure personnalisable prête à l'emploi très pratique.

Ce modèle de projet sous forme de diagramme de Gantt aide les Teams à planifier, visualiser et gérer les tâches dans le temps. Les tâches sont mises en forme de manière séquentielle et identifiées par des codes couleur, ce qui facilite le suivi de la progression du projet. De plus, des lignes de dépendance relient les tâches connexes, garantissant ainsi un flux de travail bien défini.

Les motifs rayés sur les tâches indiquent le temps de marge, ce qui offre aux Teams une flexibilité intégrée.

Pour une surveillance permanente, les agents ClickUp Autopilot sont votre meilleur atout. Ces outils surveillent activement votre environnement de travail et interviennent lorsque la logique de votre projet a besoin d'être protégée.

Agents IA
Configurez des déclencheurs personnalisés pour que vos agents IA agissent

Supposons que votre tâche de conception a deux jours de retard et est sur le point d'épuiser tout le Slack disponible. Un agent préconfiguré peut alerter votre responsable créatif, suggérer de reporter une réunion d'évaluation et même réattribuer les tâches de suivi.

Voici un exemple d'installation :

  • Agent : Surveillez les tâches critiques avec un Slack réduit
  • Déclencher : Si le Slack tombe en dessous d'un jour
  • Actions : Informer le gestionnaire de projet, commenter le fil de discussion de la tâche et suggérer l'allocation des ressources

ClickUp Brain alimente ces agents, de sorte que leurs décisions sont basées sur les dépendances réelles de vos tâches, la capacité de votre équipe et l'installation de votre projet.

📖 À lire également : Logiciel gratuit de diagramme de Gantt

Gagnez du Slack (gratuit) avec ClickUp

La marge de manœuvre ou le Slack est un moyen pratique de rester au fait des échéanciers, des dépendances et de l'allocation des ressources d'un projet. Des outils tels que ClickUp vous aident à comprendre exactement la marge de manœuvre dont vous disposez pour vos tâches afin d'éviter toute panique de dernière minute.

ClickUp pour la gestion de projet est l'application tout-en-un pour le travail qui combine projet, connaissances et discuter en un seul endroit, le tout alimenté par l'IA qui vous aide à travailler plus rapidement et plus intelligemment. Elle vous aide à éviter les retards, la confusion et les transferts manqués.

Grâce aux vues Gantt et Échéancier qui visualisent les dépendances et mettent en évidence le Slack, aux automatisations qui signalent les problèmes et à l'assistance IA riche en contexte intégrée à la plateforme, vous bénéficiez de toute l'aide dont vous avez besoin pour améliorer la productivité de votre équipe.

Inscrivez-vous à ClickUp gratuitement dès aujourd'hui ! ✅

FAQ

1. Comment le slack gratuit est-il utilisé dans la méthode du chemin critique ?

Le slack gratuit ou marge libre dans la méthode du chemin critique (CPM) permet aux gestionnaires de projet d'identifier les zones de flexibilité dans le calendrier des tâches individuelles. Cela leur permet de réaffecter des ressources ou d'ajuster l'échéancier sans impact sur les tâches de dépendance ou la date d'achèvement globale du projet.

2. Une tâche peut-elle avoir à la fois un Slack gratuit et un Slack total ?

Oui, une tâche peut avoir à la fois un Slack gratuit et un Slack total, mais les valeurs peuvent différer. Si une tâche ne se trouve pas sur le chemin critique, elle peut avoir à la fois un Slack gratuit et un Slack total positifs, mais les tâches sur le chemin critique ont un Slack nul.

3. Que signifie un Slack gratuit égal à zéro ?

Lorsque le slack gratuit est nul, cela signifie que retarder la tâche retarderait également le début de la tâche suivante. Dans le CPM, cela indique souvent que la tâche se trouve soit sur le chemin critique, soit qu'elle contrôle directement le calendrier de ses successeurs. Si vous avez une valeur de slack négative, cela signifie que vous n'avez pas de marge et que vous êtes en retard.

4. Quels outils permettent de surveiller automatiquement le Slack gratuit ?

De nombreux outils de gestion de projet peuvent calculer et afficher automatiquement le slack libre. ClickUp vous aide à planifier des tâches et à surveiller les dates limites du slack libre et total, directement à partir de vos diagrammes de Gantt et de vos vues chronologiques. Le slack est visualisé sous la forme d'une barre en pointillés, indiquant la marge dont disposent les autres tâches avant d'avoir un impact sur la suivante ou sur l'ensemble du plan du projet.
