Så här sätter du upp projektledningsmål som fungerar (med exempel)
Du levererade det senaste projektet i tid. Du utbrände också två utvecklare, överskred budgeten med 40 % och upptäckte ett kritiskt beroende tre veckor för sent. Enligt alla mått på leveranser var projektet framgångsrikt. Enligt alla mått på processer misslyckades det.
Det här är den lucka som de flesta team aldrig lyckas täppa till. De mäter om de har levererat produkten, men inte hur väl de har genomfört arbetet.
Gallups rapport ”State of the Global Workplace” visar följdeffekterna. Endast 47 % av de anställda instämmer helt i att de vet vad som förväntas av dem på jobbet.
Projektledningsmål är specifika, mätbara mål som styr hur ett projekt planeras, genomförs och kontrolleras. Inte ”lansera appen”. Det är ett projektmål. ”Minska den genomsnittliga leveranstiden med 15 % under detta kvartal” är ett projektledningsmål. Det ena definierar målet. Det andra definierar hur du tar dig dit.
TL;DR
De flesta team sätter upp projektmål (leverera produkten) och anser sedan att arbetet är klart. Projektledningsmål är de riktlinjer som styr hur arbetet faktiskt genomförs och omfattar bland annat budgetavvikelser, beslutstider, riskhantering, ledtider vid överlämning och mycket mer. Det är dessa nyckeltal som gör varje framtida leveransmål billigare.
Den här guiden handlar om den andra listan. Vad man ska mäta, hur man sätter upp mål som håller längre än två veckor och de fem misstag som i tysthet sätter käppar i hjulet för dem i de flesta team.
Vad är mål inom projektledning?
Projektledningsmål är specifika, mätbara mål som styr hur du planerar, genomför och hanterar ett projekt. De fokuserar på hur arbetet sker i det dagliga arbetet. Det innefattar hur snabbt beslut fattas, hur resurser fördelas, hur ofta risker utvärderas och hur väl budgeten hålls inom ramen.
Dessa mål skiljer sig från projektmål eller OKR :er. Ett projektmål definierar det slutliga resultatet, till exempel ”lansera mobilappen”. En OKR mäter ett bredare affärsresultat, till exempel ”öka antalet aktiva användare med 30 %”. Ett projektledningsmål fokuserar på systemet bakom arbetet, till exempel ”genomföra en riskbedömning i början av varje Q3-projekt”.
Denna distinktion är viktig. Team som blandar ihop dessa mål mäter ofta endast slutresultatet. De mäter sällan hur väl projektet faktiskt hanterades. Detta förklarar också varför, enligt PMI:s Pulse of the Profession, 11,4 % av projektinvesteringarna går till spillo.
Effektiva projektledningsmål följer SMART-strukturen (Specifika, Mätbara, Uppnåeliga, Relevanta, Tidsbundna), som vi kommer att gå igenom i detalj nedan. Här är det tydligaste sättet att se skillnaden:
- Projektledningsmål: ”Genomföra riskbedömningar för varje projekt vid projektstarten senast i slutet av andra kvartalet”
- Projektmål: ”Omforma flödet för kundintroduktion”
Det ena styr ledningsprocessen. Det andra definierar vad som ska levereras.
Vad är skillnaden mellan projektledningsmål och projektmål?
| Dimension | Mål för projektledning | Projektets syfte |
|---|---|---|
| Omfattning | Breda, vägledande | Avgränsade, specifika |
| Mätbarhet | Ofta kvalitativa eller övergripande mått | Alltid kvantitativa med ett tydligt mål |
| Tidsram | Omfattar hela projektet eller kvartalet | Kopplade till en specifik milstolpe eller deadline |
| Exempel | ”Minska projektriskerna” | ”Genomföra riskbedömningar vid projektstarten för alla projekt under tredje kvartalet” |
Dessa termer används ofta omväxlande i de flesta organisationer, men de beskriver olika nivåer av specificitet.
Mål är övergripande resultat; de visar vilken riktning du vill gå i. Projektmål är de specifika, mätbara stegen som tar dig dit. Ett mål utan delmål är en önskan; delmål utan ett mål är meningslöst arbete.
Så här ser skillnaden mellan mål och delmål ut i praktiken:
- Mål: Öka intressenternas nöjdhet i alla pågående projekt
- Mål 1: Skicka statusrapporter varannan vecka till alla intressenter med start under tredje kvartalet
- Mål 2: Uppnå en godkännandegrad på minst 90 % för leveranserna vid slutet av tredje kvartalet
- Mål 3: Minska den genomsnittliga handläggningstiden för feedback från intressenterna från fem dagar till två dagar
Målen blir språngbrädor. Varje mål går att följa upp, varje mål har en tidsfrist och tillsammans bidrar de till det övergripande målet.
ClickUps undersökning om arbetsfördelning från maj 2025 visade att 55 % av cheferna förklarar ”varför” bakom projekten genom att koppla uppgifter till större utmaningar eller mål. Det innebär att 45 % prioriterar processen framför syftet. Detta kan leda till bristande motivation och drivkraft bland teammedlemmarna. Även högpresterande medarbetare behöver se hur deras arbete spelar roll och hitta mening i det de gör.
Varför är mål inom projektledning viktiga?
Mål inom projektledning är viktiga eftersom de ger teamet en gemensam definition av vad som är ”bra” redan innan arbetet påbörjas, samt ett sätt att mäta hur arbetet faktiskt genomfördes efter att det har levererats. Utan dessa mål förlitar sig teamen automatiskt på att slutresultatet blir framgångsrikt och får aldrig reda på om den process som ligger till grund för detta är sund eller om den i det tysta håller på att bryta samman.
Så här förklarar David Allen (författare till Getting Things Done) vikten av att sätta upp mål.
Värdet av mål ligger inte i den framtid de beskriver, utan i den förändring av verklighetsuppfattningen som de främjar, här och nu. Det vi fokuserar på förändrar vad vi lägger märke till. Vår hjärna filtrerar information och ser en sak i en situation istället för en annan, baserat på vad vi identifierar oss med och vad vi riktar vår uppmärksamhet mot.
Värdet av mål ligger inte i den framtid de beskriver, utan i den förändring av verklighetsuppfattningen som de främjar, här och nu. Det vi fokuserar på förändrar vad vi lägger märke till. Vår hjärna filtrerar information och ser en sak i en situation istället för något annat, baserat på vad vi identifierar oss med och vad vi riktar vår uppmärksamhet mot.
Här är fem skäl till varför ditt team bör ta projektledningsmålen på allvar.
- De ger teamet en gemensam definition av vad som är ”bra”. Utan tydligt formulerade projektledningsmål fyller varje teammedlem i tomrummet på sitt eget sätt. Ingenjören anser att framgång innebär ren kod. Designern anser att det innebär ett polerat slutresultat. Projektledaren anser att det innebär att hålla lanseringsdatumet. Alla tre arbetar hårt och optimerar för olika resultat. När retrospektiven äger rum diskuterar teamet istället om projektet faktiskt lyckades, istället för att dra lärdom av det. Skriftliga mål sätter stopp för den diskussionen innan den ens har börjat.
- De tvingar dig att kvantifiera behoven innan arbetet påbörjas. Ett mål som ”hålla budgetavvikelsen under 8 %” tvingar teamen att upprätta en budget som är tillräckligt detaljerad för att kunna följa upp utgifterna ordentligt. Ett mål som ”genomföra veckovisa riskgenomgångar” säkerställer att teamen utser riskansvariga och planerar in regelbundna avstämningar. Utan sådana mål blir planeringen ofta ”vi får se hur det går längs vägen”. Det är oftast då problemen upptäcks för sent.
- De avslöjar resurskonflikter tidigt, inte först när det är för sent. Många projektproblem växer tyst i bakgrunden. En utvecklare som arbetar med tre projekt samtidigt kan verka fungera bra under den första veckan. Vid vecka fyra börjar dock alla projekt som hen stöder att hamna efter i schemat. Projektledningsmål som mäter kapaciteten kan upptäcka dessa problem tidigt. Teamen kan mäta balansen i arbetsbelastningen, den tid som läggs på planerat arbete eller ledtider för beroenden. Det gör det enklare att lösa konflikter redan under den första veckan, när det tar timmar istället för veckor att omfördela arbetet. Enligt Grant Thornton har 51 % av de anställda i USA upplevt utbrändhet under det senaste året. I många fall var varningssignalerna synliga långt innan situationen blev kritisk.
- De ersätter intressenternas oro med insyn. Intressenterna behöver insyn i projekten. Utan den måste de be om statusuppdateringar, boka in onödiga avstämningar och bromsa teamets arbete. När projektledningsmålen följs upp via gemensamma översiktspaneler kan intressenterna själva hämta den information de behöver. Projektledaren slutar vara en ren statusrapportfabrik, och teamet får tillbaka sin tid för att fokusera på arbetet
- De förvandlar retrospektiver till mönsterigenkänning. En retrospektiv utan fastställda mål urartar till känslor: ”Det kändes stressigt.” ”Kommunikationen var bristfällig. ” ”Vi borde planera bättre nästa gång.” Det finns inte mycket man kan göra med sådana kommentarer. En retrospektiv där faktiska resultat jämförs med skriftliga projektledningsmål ger konkreta lärdomar: ”Vi missade budgetavvikelse-målet med 12 %, och tre av dessa överskridanden kom från samma leverantör.” Den typen av insikter tar man med sig in i nästa projekt
Problemet med ”processskuld”
Mjukvaruteam har ett begrepp för den dolda kostnaden av att arbeta snabbt utan att åtgärda underliggande problem: teknisk skuld. Du tar en genväg för att hinna i tid, och betalar ränta på den genvägen varje sprint därefter, tills du så småningom refaktorerar koden.
Ward Cunningham, som myntade begreppet 1992, var tydlig med att skulden i sig inte var problemet. Problemet var att låtsas att den inte fanns.
Projektledning har samma dynamik, men nästan ingen sätter namn på den. Kalla det processskuld: den ackumulerade kostnaden för att driva projekt med bristfälliga processer. Eftersom det alltid känns mer brådskande att leverera det som är på gång just nu än att åtgärda hur man levererar.
Processskuld ser ut så här.
- Ditt team klarade lanseringsdatumet för första kvartalet, men projektledaren var tvungen att ta hand om varje statusuppdatering eftersom det inte fanns något asynkront system
- Under andra kvartalet lanserar du igen, i tid, men två personer säger upp sig och anger utbrändhet som orsak.
- Under tredje kvartalet frågar den nyanställde varför riskerna inte dokumenteras någonstans och får svaret: ”Vi har tänkt att ordna det.”
- Vid fjärde kvartalet har teamet levererat fyra framgångsrika projekt, men är strukturellt sett sämre på att driva projekt än för ett år sedan.
Leveranserna blev framgångsrika. Processen ökade skulden.
Det här är vad projektledningsmål faktiskt löser. De är det omarbetningssteg som gör det möjligt för ett team att leverera nästa projekt utan att ta med sig det förra projektets bristfälliga processer.
Ett mål som ”minska den genomsnittliga handläggningstiden för beslut från 4 dagar till 1” är en omstrukturering. Ett mål som ”varje projekt inleds med ett dokumenterat riskregister” är en omstrukturering. De ger inte upphov till någon leverans. De minskar friktionen vid framtida leveranser.
Team som är duktiga på detta hanterar projektledningsmålen på samma sätt som duktiga utvecklingsteam hanterar refaktorisering. Det är ett fortlöpande arbete, inte en engångsinsats. De sätter upp mål i början av varje kvartal, utvärderar dem vid viktiga milstolpar och justerar dem när data visar att något inte fungerar.
De team som ignorerar dem fortsätter att leverera framgångsrikt ända fram till den dag då de inte längre kan det. Och sedan ägnar de sex månader åt att försöka lista ut var det gick fel.
Vad kännetecknar ett bra projektledningsmål: De 9 oumbärliga elementen
Ett projektledningsmål som överlever efter projektstarten har nio specifika beståndsdelar. Uteblir någon av dem förvandlas målet till en önskan som någon en gång skrev ner.
- Ett namngivet processmått, inte ett konkret resultat: Målet mäter hur arbetet genomförs, inte vad arbetet resulterar i. ”Lansera mobilappen” är ett konkret resultat; ”hålla den veckovisa avvikelsen från projektomfånget under 5 %” är ett processmått
- Ett numeriskt mål: En procentandel, ett antal, en tidsperiod eller ett förhållande. ”Snabbare beslut” är inte ett mål. ”Minska den genomsnittliga handläggningstiden för beslut från 4 dagar till 1” är
- En utgångsmätning: Var du befinner dig just nu, mätt innan projektet startar. Utan en utgångsmätning kan du inte påvisa förbättringar eller försämringar
- En enda ansvarig: En person som ansvarar för uppföljning, rapportering och eskalering. Eftersom delat ansvar innebär inget ansvar alls.
- En uppföljningsrytm: När målet följs upp och i vilken befintlig rytm. Mål som kräver nya möten överges. De som är integrerade i standup-möten, retrospektiv eller veckosynkroniseringar överlever
- Koppling till projektets resultat: Ett svar i en mening på frågan ”Varför är detta mått viktigt för detta projekt?” Om den som ansvarar för målet inte kan formulera den meningen är målet inte relevant och bör inte följas upp.
- En tidsgräns: Ett kvartal, en sprint eller ett milstolpsfönster. Mål utan tidsgräns glider iväg i det oändliga. ”Inom tredje kvartalet” skapar en utvärderingspunkt. ”Så småningom” leder till att målet överges
- En tröskel för misslyckande: Den gräns vid vilken du eskalerar, omplanerar eller avbryter målet. De flesta mål misslyckas i tysthet eftersom ingen har definierat den gränsen. Ett mål med en tröskel (”om budgetavvikelsen överstiger 15 % omplanerar vi omfattningen”) tvingar fram ett beslut när det verkligen gäller
- En datakälla: Var siffran kommer ifrån, specificerat. ”Jag kollar manuellt” är ingen datakälla. ”Sprint-burndown-rapport från ClickUp, hämtad varje fredag” är en datakälla. Mål utan en definierad datakälla faller bort först, eftersom det är besvärligt att kontrollera dem varje vecka
Tillsammans förvandlar dessa nio element ett mål från en ambition till ett operativt åtagande. Testet: Kan du fylla i alla nio elementen i en tabell för ditt mål? Om ja, är det ett mål. Om nej, är det fortfarande ett utkast.
Så här ser testet ut när det fylls i med ett verkligt mål. Målet: minska den genomsnittliga handläggningstiden för beslut om frågor som blockerar projektet till under 24 timmar före slutet av tredje kvartalet. Använd detta som mall för varje mål i din uppföljning.
| Element | Exempel |
| Processmått | Genomsnittlig handläggningstid för beslut om frågor som hindrar projektets framskridande |
| Numeriskt mål | Under 24 timmar |
| Utgångsläge | 4. 2 dagar (mätt över de senaste 6 sprinten i Slack + ClickUp-kommentarer) |
| En enda ansvarig | Priya R., teknisk chef |
| Granska rytmen | Fast punkt på 2 minuter i tisdagens veckosammanställning |
| Länk till resultat | Långsamma beslut var den främsta orsaken till att sprintåtagandena inte uppfylldes förra kvartalet |
| Tidsram | Slutet av tredje kvartalet |
| Tröskelvärde för misslyckande | Om handläggningstiden överstiger 3 dagar under två på varandra följande veckor ska ärendet eskaleras till projektansvarig och beslutsprocessen planeras om. |
| Datakälla | Sparad vy i ClickUp-instrumentpanelen: Beslutstid (rullande 14 dagar), uppdateras dagligen |
Om du är nybörjare när det gäller att sätta upp mål för projekt kan följande strategier vara till hjälp:
Så här sätter du upp mål för projektledning
Det svåra är inte att formulera målet. Det svåra är att välja rätt mål. Dessa sju steg fungerar i ordning: varje steg bygger på det föregående, och om man hoppar över något av dem uppstår en lucka som senare visar sig i form av avvikelser eller att målet överges.
Steg 1. Granska dina tre senaste projekt med avseende på processfel, inte leveransfel
Vad: Innan du sätter upp ett nytt mål, blicka tillbaka. Gör en lista över alla projekt som ditt team har genomfört under de senaste 6–12 månaderna och skriv ner vad som gick fel i hur arbetet hanterades, inte i vad som levererades.
Varför: De flesta team sätter upp projektledningsmål utifrån en önskelista över funktioner (”Vi borde följa upp risker bättre”) istället för utifrån observerade problem. Resultatet blir mål som ser rimliga ut på papperet men som saknar känsla av brådska. Ett mål som är förankrat i ett verkligt, nyligen inträffat misslyckande har en inbyggd motivation, eftersom teamet minns vad det kostade förra gången.
Så här gör du: Öppna projektretrospektiverna, sprintgenomgångarna eller efteranalyserna från förra kvartalet. För varje projekt skriver du upp två kolumner: vad som levererades framgångsrikt och vilka processer som inte fungerade (missade överlämningar, beroenden som upptäcktes för sent, felberäknad kapacitet, omfattning som smygit sig på i det tysta, utelämnade granskningar). Den andra kolumnen är din lista över möjliga mål.
Fallgrop: Om ditt team inte genomför retrospektiv har du ingen revisionsspår. Hoppa över detta steg på egen risk: du kommer att sätta upp mål som låter smarta men som inte stämmer överens med vad ditt team faktiskt behöver.
Här är något från vår egen erfarenhet inom PMO
I en av ClickUps senaste retrospektiver skapade vi vad vi kallade en ”lista över tysta misslyckanden”. Vi bortsåg från missade lanseringsdatum och fokuserade enbart på problem som förvärrades under genomförandet.
Detta innefattade godkännanden som låg orörda i flera dagar, beroenden som upptäcktes efter sprintplaneringen, dubbelarbete orsakat av otydligt ansvar och uppgifter som återupptogs efter kvalitetsgranskningen eftersom kraven ändrades mitt i sprinten.
Vi förväntade oss att hitta fyra eller fem återkommande problem. Vi hittade tolv. Ännu mer överraskande var att de flesta större leveransproblemen kunde spåras tillbaka till samma processfel i olika projekt.
Den listan blev grunden för våra projektledningsmål för nästa kvartal.
Steg 2. Välj 3 till 5 processmått som skulle ha upptäckt dessa misslyckanden
Vad: Gå igenom de problem du upptäckte i steg 1. Välj sedan tre till fem processmått som kunde ha upptäckt dessa problem tidigare.
Varför: Tre till fem mål räcker oftast för att hålla fokus. Färre än tre innebär ofta att teamen försummar processförbättringar. Fler än fem blir svåra att hantera, och medarbetarna slutar följa upp dem konsekvent. Välj mätvärden som är kopplade till dina största problem, inte bara de siffror som är enklast att mäta.
Hur: För varje problem som upptäcks vid granskningen, ställ dig följande fråga: ”Vilket mått kunde ha varnat oss om detta två veckor tidigare?” Vanliga exempel är avvikelser i omfattning, handläggningstid för beslut, frekvens för riskgranskning, kapacitetsfördelning, ledtid vid överlämning och budgetavvikelser. Behåll de mål som kan kopplas till flera olika fel.
Fallgrop: Välj inte mätvärden bara för att de är lätta att följa upp. Att registrera arbetstimmar är enkelt, men det löser inte problem med bristfälliga överlämningsrutiner eller oklara ansvarsförhållanden.

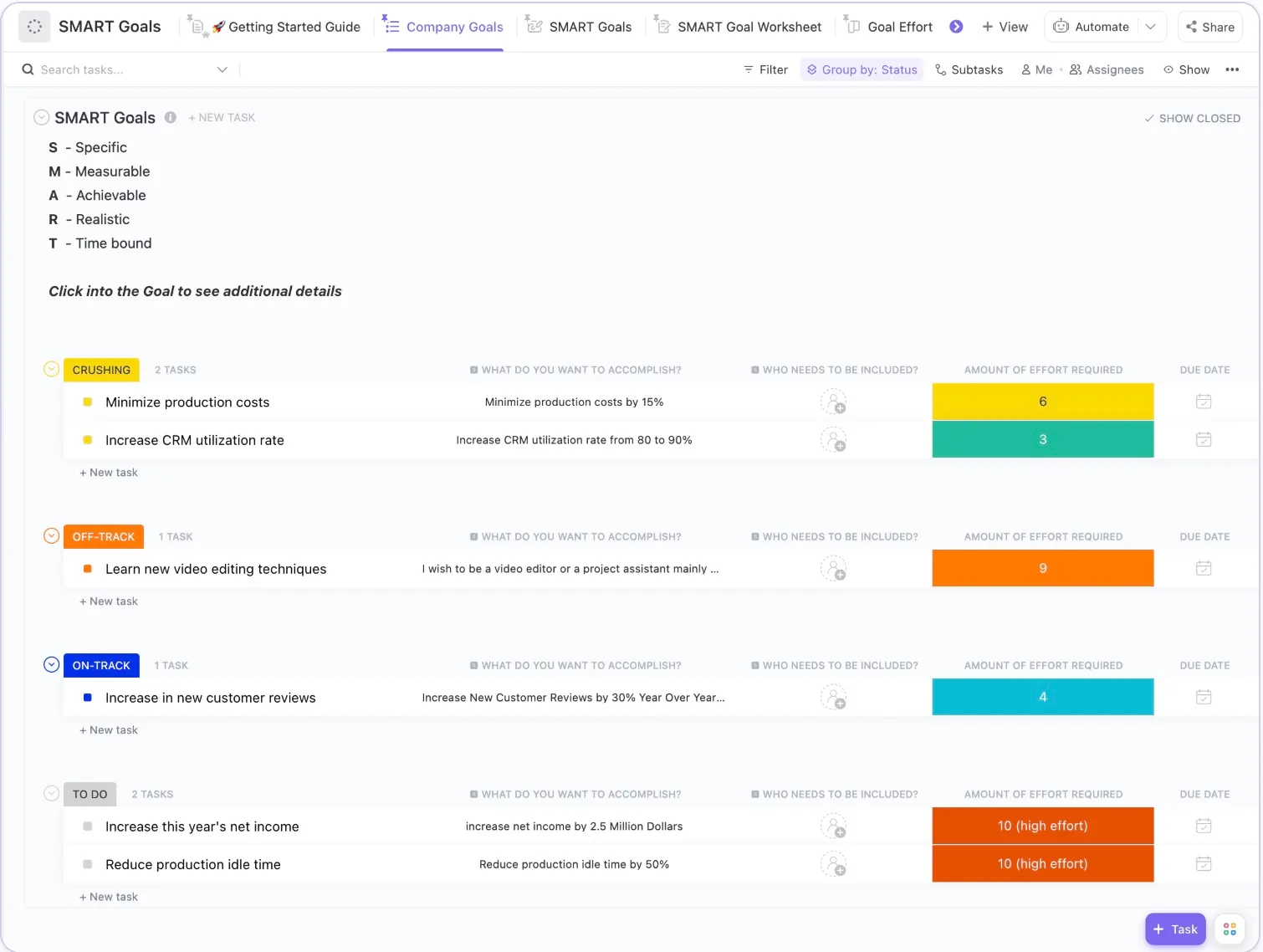

Steg 3. Tillämpa SMART-kriterierna på varje mål
Vad: Omvandla varje nyckeltal till ett specifikt, mätbart, uppnåeligt, relevant och tidsbundet mål. Det är i detta steg som vaga intentioner blir till konkreta åtaganden.
Varför: SMART är en mycket vanlig metod för målsättning inom projektledning. Den omvandlar vaga intentioner till mätbara åtaganden.
Hur: Här är hur varje bokstav tillämpas på situationer som är specifika för projektledning:
- Specifikt: Ange exakt vilken process eller vilket mått du riktar in dig på. ”Förbättra kommunikationen” duger inte; ”minska den genomsnittliga svarstiden på projektrelaterade meddelanden” duger.
- Mätbart: Ange ett tal. ”Mindre än två timmar” ger dig något att följa upp; ”snabbare” ger dig ingenting
- Uppnåeligt: Jämför med nuvarande kapacitet. Om ditt teams genomsnittliga svarstid är åtta timmar är det inte ett mål att sikta på 30 minuter till nästa månad – det är en fantasi.
- Relevant: Målet bör kopplas till ett viktigt projektresultat. Att minska svarstiden är viktigt när försenad kommunikation leder till missade deadlines. Det spelar ingen roll om din flaskhals egentligen beror på att projektets omfattning har utvidgats.
- Tidsbundna: Sätt en tidsfrist. ”Inom sex månader” skapar en känsla av brådska och en tidpunkt för utvärdering; ”så småningom” leder till att projektet glider iväg
Det slutgiltiga målet: ”Minska den genomsnittliga svarstiden på projektrelaterade meddelanden till under två timmar inom sex månader, mätt med hjälp av meddelandeanalys.”
Fallgrop: Det är just kriteriet ”uppnåeligt” som de flesta team misslyckas med. Att till exempel sätta upp ett mål om att minska svarstiden från åtta timmar till 30 minuter till nästa månad är inte bara ambitiöst. Det innebär att man utsätter teamet för ett misslyckande och att målet sedan helt ignoreras.
Steg 4. Mät din utgångsnivå innan projektet startar
Vad: För varje mål ska du kartlägga var du befinner dig just nu. Samla in historiska data för måttet från de senaste två till fyra veckorna och skriv ner utgångsvärdet.
Varför: Utan en utgångspunkt kan du inte avgöra om saker och ting förbättras eller försämras. Du kan bara gissa. Ett mål som ”hålla budgetavvikelsen under 8 %” betyder väldigt lite om din normala avvikelse redan ligger på 22 %. Utan sammanhang kan teamet tro att de misslyckas när de i själva verket gör framsteg.
Hur: Hämta tidigare data från de system där mätvärdena redan finns. Det kan vara ditt projektledningsverktyg, tidsregistreringssystem, ekonomisystem eller kommunikationsverktyg. Data från två till fyra veckor räcker vanligtvis. Använd en längre tidsperiod om arbetet varierar mycket mellan olika cykler. Notera utgångsvärdet bredvid målet så att teamet ser det vid varje genomgång.
Fallgrop: Många team hoppar över detta steg eftersom det känns som extraarbete att samla in utgångsdata. Men utan dessa data har målet ingen verklig betydelse senare.
Steg 5. Utse en ansvarig per mål
Vad: Varje mål tilldelas en enskild ansvarig person. Inte ett team. Inte ”projektledaren” i allmänhet. En person.
Varför: Delat ansvar inom ett team leder till inget ansvar alls. När alla är ansvariga för att följa upp budgetavvikelser är ingen det. Den ansvarige behöver inte utföra allt arbete som målet innebär. Hen ansvarar för att siffrorna är synliga och för att eskalera när de avviker. Utan en utsedd ansvarig lever målet bara i dokumentet och dör där.
Så här gör du: Skriv in den ansvariges namn bredvid varje mål i samma dokument. Bekräfta sedan ansvaret direkt med den personen. Till exempel: ”Du är ansvarig för det här målet under kvartalet. Det innebär att du ska redovisa mätvärdet under våra veckomöten och påpeka om det överskrider tröskelvärdet.” Denna konversation är viktig. Mål som tyst läggs till i ett dokument får sällan någon verklig ägarskap.
Fallgrop: Låt inte projektledaren ansvara för alla mål. Projektledaren har det övergripande ansvaret för projektet, men varje processmål bör ha en egen ansvarig. Tilldela målen till de personer som står närmast mätvärdet. Till exempel den tekniska chefen för driftsättningsfrekvensen, designchefen för granskningstiden och ekonomichefen för budgetavvikelser. Det gör data mer exakta och ansvarsfördelningen mycket tydligare.
Steg 6. Integrera granskningsrytmen i befintliga möten, inte i nya
Vad: Bestäm när och hur varje mål ska utvärderas. Låt sedan utvärderingen ske under ett möte som ditt team redan har, inte ett nytt.
Varför: Mål som kräver nya möten överges. Att lägga till en ”PM-målsynkronisering” i kalendern känns produktivt den första veckan, men den stryks redan i vecka tre. Mål som är integrerade i befintliga standup-möten, veckosynkroniseringar, sprintgenomgångar och milstolpsretrospektiv överlever eftersom teamet redan befinner sig i samma rum.
Hur: Välj för varje mål den mötesform som redan täcker rätt tidshorisont. Veckovisa mått (beslutstid, kapacitetsfördelning) tas upp vid veckosynkroniseringen. Mått på sprintnivå (velocity, avvikelser i omfattning) tas upp vid sprintgenomgången. Mått på kvartalsnivå (investeringar i utbildning, uppföljning av åtgärder från retrospektiv) tas upp vid kvartalsretrospektiven. Lägg till målet som en fast tvåminuterspunkt på dagordningen, inte som en separat diskussion.
Fallgrop: Försök inte gå igenom varje mål vid varje möte. Anpassa granskningstakten efter måttets naturliga rytm. Ett mål som granskas för ofta blir bara brus; ett som granskas för sällan blir osynligt.
Steg 7. Koppla varje mål till en synlig datakälla
Vad: Varje mål behöver en enda, fastställd plats där det aktuella värdet finns, och teamet måste kunna hitta det värdet på mindre än en minut.
Varför: Om det krävs att man frågar någon, kör en rapport eller kommer ihåg ett lösenord för att kontrollera målet, kommer målet inte att kontrolleras. Friktionen ökar: vid vecka fyra lägger målägaren 20 minuter på att hämta siffran före varje synkronisering. Vid vecka sex slutar hen att hämta den. Vid vecka åtta är målet dött.
Så här gör du: Skapa en delad översiktssida, ett fastnat kalkylblad eller en sparad vy i ditt projektledningsverktyg. Varje mål länkar direkt till källdata, så att vem som helst i teamet kan se aktuella siffror utan hjälp. Den tid du lägger på att skapa denna vy är den mest lönsamma investeringen i hela målsättningsprocessen.
Fallgrop: Undvik att följa upp mål i en presentationsserie. Bilderna är inaktuella redan när de skickas. Datakällan måste vara i realtid: siffran du ser idag ska vara den siffra som faktiskt gäller just idag.
När målen blir problemet
De flesta råd om projektledning utgår från att mål alltid är till hjälp. Men forskning från Harvard Business School visar att dåligt utformade mål kan skapa nya problem.
Risken uppstår när teamen fokuserar för mycket på en enda mätparameter. Ett team som endast utvärderas utifrån sprintvelocitet kan hoppa över dokumentationen eller undvika svårt arbete för att hålla siffrorna höga. Ett team som pressas att hålla deadlines kan sluta rapportera risker i ett tidigt skede eftersom eskalering skulle kunna fördröja leveransen.
I dessa fall förbättras mätvärdet samtidigt som det underliggande systemet försvagas.
Forskningen visade att snäva mål kan främja kortsiktigt tänkande, riskfyllda beslut och dåligt samarbete. Därför bör starka projektledningsmål balansera hastighet med kvalitet, hållbarhet och teamets välmående.
Bra projektledning handlar inte om att maximera varje siffra. Det handlar om att bygga upp ett system som fortsätter att fungera över tid.
10 exempel på projektledningsmål som förbättrar prestandan
Följande mål återkommer mest konsekvent i högpresterande projektteam. De är indelade efter grundläggande genomförandefaktorer (tid, budget, risk) till teamdynamik som samarbete och produktivitet, till professionell utveckling. Varje mål innehåller ett ”varför” och konkreta strategier för att nå framgång.
Här är hela listan i korthet. Använd den som en kortlista: välj de tre till fem mål som motsvarar ditt teams senaste och mest kostsamma misslyckanden, inte de som ser snyggast ut på papperet.
| Mål | Mätvärde att följa upp | Granskningsfrekvens |
| Leverera projekt i tid | Efterlevnad av milstolpar och avvikelser från tidsplanen (planerat jämfört med faktiskt) | Veckosamordning |
| Håll kontroll över projektbudgeten | Budgetavvikelse (planerade utgifter jämfört med faktiska utgifter, %) | Kontroll varannan vecka |
| Stärk samarbetet och kommunikationen i teamet | Genomsnittlig svarstid på projektmeddelanden | Veckosamordning |
| Öka teamets produktivitet | Förhållandet mellan fokuserat projektarbete och status-/administrationstid | Sprintgenomgång |
| Minska projektriskerna på ett proaktivt sätt | Öppna risker som granskats per milstolpe; procentandel med namngivna ansvariga | Varje milstolpe |
| Anpassa intressenternas förväntningar till projektets verklighet | Handläggningstid för godkännande; nöjdhetsbetyg från intressenter | Granskning av milstolpar |
| Fördela resurserna mer effektivt | Andel av teamet som arbetar med >90 % kapacitet; omfördelningsfrekvens | Veckosamordning |
| Skapa en datadriven beslutskultur | Procentandel av projektbeslut som dokumenterats med underbyggande data | Sprintgenomgång |
| Förbättra kvaliteten på projektets resultat | Felfrekvens eller timmar för omarbetning efter överlämning | Retrospektiv vid fasavslut |
| Satsa på projektledningskompetens och kontinuerligt lärande | Utbildningstimmar per projektledare per kvartal; erhållna certifieringar | Kvartalsvis retrospektiv |
Leverera projekt i tid
Enligt Wellingtones rapport ”State of Project Management” slutförs endast cirka 29 % av projekten i tid. Försenade leveranser försenar andra projekt, undergräver intressenternas förtroende och driver upp kostnaderna.
Så här gör du målet genomförbart:
- Dela upp arbetet i faser med definierade delmål. En enda deadline i slutet är en fälla. Mellanliggande kontrollpunkter avslöjar förseningar flera veckor innan de utvecklas till kriser.
- Kartlägg beroenden innan arbetet påbörjas. Om uppgift B inte kan påbörjas förrän uppgift A är klar måste det sambandet framgå av projektplanen, inte upptäckas först när någon frågar: ”Varför är det här blockerat?”
- Följ upp framstegen varje vecka, inte varje månad. Månatliga avstämningar upptäcker problem för sent. Veckovisa genomgångar (även om de bara tar 15 minuter) ser till att teamet är ärligt om takten
- Använd verktyg för att följa upp beroenden. Gantt-diagram och Kanban-tavlor med beroendeliner gör tidsplanrisker synliga för hela teamet, inte bara för projektledaren

Håll kontroll över projektbudgeten
Budgetmålet är inte att ”spara pengar”. Det handlar om att införa kostnadskontroll för att minska avvikelsen mellan planerade och faktiska utgifter. Ett projekt som hamnar under budgeten för att teamet har tagit genvägar är inte en framgång; det är ett kvalitetsproblem som väntar på att dyka upp.
Projektledare hanterar vanligtvis tre kostnadskategorier:
- Personal: Arbetstimmar som registrerats av det interna teamet och underleverantörer, den största kostnadsposten i de flesta projekt
- Material och verktyg: Programvarulicenser, hårdvara, tjänster från tredje part
- Operativa omkostnader: Mötes tid, administrativa uppgifter och omarbetningar orsakade av missförstånd
Och så här håller du koll på dessa kategorier:
- Skapa en buffert för oförutsedda händelser. Avsätt en viss procentandel av den totala budgeten för oförutsedda händelser. Alla projekt har sådana.
- Jämför faktiska siffror med uppskattningar varannan vecka. Om du väntar till månadsslutet med att jämföra har du redan överskridit budgeten.
- Uppmärksamma omfattningsglidning omedelbart. Omfattningsglidning är den främsta orsaken till budgetöverskridanden. Varje ”litet tillägg” medför en kostnad, så se till att den synliggörs
Stärk samarbetet och kommunikationen i teamet
Enligt en undersökning från SHRM känner 85 % av de anställda sig mer engagerade när ledarna kommunicerar öppet. Regelbundna återkopplingsrutiner, till exempel veckomöten, kan minska personalomsättningen med 15 %. Här är vad du kan göra:
- Samla kommunikationen på en enda plattform. När konversationerna splittras mellan e-post, Slack, Zoom och sms går sammanhanget garanterat förlorat. Välj en huvudkanal för projektkommunikationen och se till att den följs
- Fastställ en kommunikationsrytm. Dagliga standup-möten (asynkrona eller live), veckovisa samordningsmöten och milstolpsgenomgångar. Rytmen är mindre viktig än konsekvensen
- Gör en efteranalys av kommunikationen. Efter ditt senaste projekt ska du spåra var missförstånden uppstod. Var det vid ett överlämnande mellan team? Ett beslut som fattades under ett möte men som inte dokumenterades? Mönstret kommer att visa dig vad som behöver åtgärdas
Öka teamets produktivitet
Att förbättra personalens produktivitet betyder inte ”fler timmar”. Det innebär att en större andel av tiden ägnas åt arbete som driver projektet framåt. Och mindre tid ägnas åt statusmöten, omställning mellan olika uppgifter och manuellt administrativt arbete.
Här är några sätt att lyckas med detta:
- Granska tidsfördelningen. Hur stor del av teamets vecka går åt till statusmöten jämfört med själva projektarbetet? Om förhållandet överraskar dig måste det åtgärdas.
- Minska kontextväxlingar. Att gruppera liknande uppgifter (alla granskningar i ett block, all planering i ett annat) hjälper dig att behålla fokus. Varje växling mellan icke-relaterade uppgifter kostar tid att återhämta sig.
- Automatisera repetitiva projektadministrativa uppgifter. Uppgifter som statusuppdateringar, påminnelser och skapande av återkommande uppgifter är förutsägbara och repeterbara. Detta gör dem perfekta för automatisering. Verktyg med inbyggd automatisering ( ClickUp Automations, Monday.com Automations, Asana Rules) hanterar detta utan anpassad kod

Minska projektriskerna på ett proaktivt sätt
Målet är inte att eliminera risker, utan att upptäcka dem innan de utvecklas till allvarliga problem och att ha strategier för riskhantering redo.
- Gör en riskbedömning redan vid projektstarten. Inte först när det första problemet uppstår. Vid projektstarten, när du fortfarande kan planera kring det.
- Kategorisera efter sannolikhet och påverkan. En risk med hög sannolikhet och stor påverkan kräver en åtgärdsplan omedelbart. En risk med låg sannolikhet och liten påverkan övervakas. Matrisen förhindrar att du behandlar alla risker på samma sätt
- Tilldela varje risk en ansvarig. En risk utan ansvarig är en risk som ingen håller koll på
- Gå igenom riskregistret vid varje milstolpe. De flesta projektledare gör en riskbedömning en gång, vid projektstarten, och återkommer aldrig till den. Regelbunden översyn är det som skiljer god riskhantering från en ren formalitet.
Anpassa intressenternas förväntningar till projektets verklighet
Projekt med aktivt engagerade uppdragsgivare har större sannolikhet att lyckas. Skillnaden är tillräckligt stor för att samordning mellan intressenterna ska vara ett mål i sig, inte bara något som är ”bra att ha”.
- Gör en intressentanalys för att tidigt identifiera deras inflytande. Alla intressenter är inte lika viktiga. Ett RACI-diagram eller en intressentkarta klargör vem som fattar beslut, vem som godkänner, vem som behöver informeras och vem som kan konsulteras
- Skapa insyn i realtid. Istället för presentationsmaterial som kräver manuellt arbete och aldrig är aktuella, använd instrumentpaneler som uppdateras automatiskt. På så sätt får intressenterna den information de behöver utan att projektledaren behöver sammanställa en rapport varje vecka
- Standardisera återkopplingscyklerna. Definiera när och hur intressenterna ska lämna synpunkter. Om godkännanden saknar tidsfrist och format blir de flaskhalsar
Fördela resurserna mer effektivt
Det här målet handlar om att göra mer med det du har, inte att göra mer med mindre. Skillnaden är viktig eftersom ”göra mer med mindre” är en eufemism för överarbete. Smart resursfördelning innebär att rätt personer tilldelas rätt uppgifter vid rätt tidpunkt.
- Kartlägg resursbehovet redan i planeringsfasen. Vänta inte tills arbetet ska genomföras med att ta reda på vem som är tillgänglig. Planera detta innan arbetet påbörjas.
- Kontrollera den aktuella arbetsbelastningen innan du tilldelar nya uppgifter. Att tilldela arbete utan ordentlig kapacitetsplanering till någon som redan är fullt utnyttjad påskyndar inte arbetet; det saktar ner allt
- Använd kapacitetsöversikter i realtid. Följ upp varje teammedlems aktuella uppdrag och undvik överbokning. Kalkylblad som uppdateras en gång i veckan klarar inte detta; uppgifterna är alltid inaktuella
- Skapa buffertar för uppgifter. Lämna utrymme i tidsplanen för att hantera oväntade händelser. Om varje timme är upptagen kan en sjukdag leda till att en milstolpe inte nås.

Skapa en datadriven beslutskultur
De flesta projektbeslut fattas fortfarande utifrån magkänsla. Datadrivet beslutsfattande innebär att man använder projektledningsanalyser innan man bestämmer sig för en riktning och att man gör dessa siffror tillgängliga för hela teamet.
- Fastställ nyckeltal (KPI:er) för varje projekt vid uppstarten. Välj tre till fem nyckeltal som visar om projektet är på rätt spår. Väljer du fler än fem kommer ingen att följa upp dem; väljer du färre än tre arbetar du i blindo.
- Använd instrumentpaneler som uppdateras i realtid. Månadsrapporter visar vad som redan har gått fel. Instrumentpaneler i realtid visar vad som går fel just nu, medan du fortfarande hinner åtgärda det.
- Gör data synliga för hela teamet. När endast projektledaren ser siffrorna ligger ansvaret hos en enda person. När teamet ser dem delas ansvaret.
Värdet ligger inte i själva data. Det ligger i att skapa en vana att kontrollera data innan man fattar beslut.
Förbättra kvaliteten på projektets resultat
Kvaliteten är det första som offras när tidsplanerna glider. Teamet skär ner på kvalitetssäkringen, hoppar över granskningar och levererar något som är ”tillräckligt bra”. Därefter lägger de dubbelt så mycket tid på att åtgärda problemen efter lanseringen.
- Fastställ kvalitetsstandarder för varje leverans redan från början. ”Hög kvalitet” betyder ingenting utan kriterier. Fastställ en tydlig definition av vad som anses vara färdigt innan arbetet påbörjas
- Inför kvalitetskontroller i projektplanen. Vid varje fasövergång ska du granska vad som har producerats mot de standarder du har fastställt
- Samla in feedback från intressenterna vid milstolpar. Att vänta med att få feedback tills den slutliga leveransen är ett säkert recept på omarbetningar. Milstolpsgranskningar upptäcker avvikelser i ett tidigt skede
- Håll en session för att dra lärdomar efter varje fas. Retrospektiver på fasnivå lyfter fram kvalitetsproblem medan det fortfarande finns tid att korrigera kursen
Satsa på projektledningskompetens och kontinuerligt lärande
Enligt PMI:s Pulse of the Profession slösar organisationer som prioriterar utbildning i projektledning 28 gånger mindre pengar än de som inte gör det. Men detta utvecklingsmål för projektledare handlar om mer än bara certifieringar. Det handlar om att utveckla det omdöme och den anpassningsförmåga som certifieringar i sig inte kan lära ut.
- Sätt upp ett kvartalsvis lärandemål. En kurs, en konferens eller ett nytt metodförsök per kvartal. Satsa på små, konsekventa investeringar över tid som tillsammans ger resultat.
- Utveckla ledarskapsförmågan inom teamet. Håll inte tillbaka utvecklingen. Delegera ansvaret för projektfaserna till teammedlemmar som vill växa in i projektledarroller
Hur man håller liv i projektledningsmålen efter den andra veckan
De flesta projektledningsmål misslyckas inte för att de var felaktiga. De misslyckas för att ingen följde upp dem efter uppstarten. Att sätta upp mål tar en vecka, men att hålla dem levande kräver en vana.
Dessa sex metoder säkerställer att dina mål fortfarande har betydelse även efter några veckor.
Ta upp siffran, inte målet, vid varje genomgång. Vid er veckovisa samordning bör samtalet inledas med den aktuella siffran, inte med målformuleringen. ”Beslutstiden ligger på 2,4 dagar den här veckan, en ökning från 1,8 förra veckan” är en bra inledning. ”Låt oss följa upp vårt mål för beslutstiden” är det inte. Börja alltid med siffran, så kommer den efterföljande diskussionen faktiskt att föra målet framåt.
Se en vecka som inte nått målet som en signal, inte som ett misslyckande. En vecka utanför målet är information, inte en dom. Två veckor i rad utanför målet är ett mönster. Tre veckor är ett strukturellt problem. Skapa en enkel regel: en vecka utanför målet = notera det, två veckor utanför målet = diskutera det, tre veckor utanför målet = vidta åtgärder. Regeln håller teamet kalibrerat utan att överreagera på störningar.
Revidera målet när data motiverar det, inte när det är obekvämt. Om din utgångspunkt var felaktig, ditt mål orealistiskt eller projektets omfattning förändrades väsentligt, ändra målet. Men dokumentera ändringen och anledningen. Mål som i tysthet justeras nedåt för att teamet ligger efter är värre än inga mål alls. De lär teamet att målen är förhandlingsbara. Uttryckligen reviderade mål, med dokumenterad motivering, lär teamet att systemet är ärligt.
Skillnaden mellan att missa ett mål och att ett projekt misslyckas. Ett projekt kan levereras framgångsrikt trots att alla projektledningsmål missats. Ett projekt kan uppnå alla projektledningsmål men ändå misslyckas med leveransen. När du missar ett mål handlar det om vad processen behöver, inte om teamet har gjort ett bra jobb. Håll diskussionen om processen, inte om personerna. Behandla genomgångar av projektledningsmål och projektretrospektiv som två separata sessioner, inte som ett kombinerat möte.
Avveckla mål som inte längre fyller sin funktion. Inte alla mål du satte upp under vecka ett är fortfarande rätt mål under vecka sex. En mätparameter som var brådskande vid projektstarten kan ha lösts. Mål som blivit inaktuella bör avvecklas, inte ignoreras. Att avveckla ett mål är en tydlig åtgärd med en dokumenterad motivering. Att ignorera ett mål undergräver trovärdigheten för alla andra mål på listan. Teamet bör vara berett att avveckla minst ett mål per kvartal.
Ta med dig lärdomarna till nästa projekt, inte bara till nästa kvartal. Poängen med att följa upp projektledningsmål är inte det aktuella projektet. Det är nästa projekt, och det efter det. I slutet av varje projekt ska du skriva ner vilka mål som fungerade, vilka som inte gjorde det och vad du skulle ändra. Ta med det dokumentet till kickoffen för nästa projekt. De flesta team genomför retrospektiv, arkiverar anteckningarna och startar nästa projekt från noll. De team som förbättras kontinuerligt tar med sig lärdomarna från det senaste projektets mål in i planeringen av det här projektet.
Det är teamets relation till målet som håller det levande. Ett perfekt formulerat SMART-mål i ett dokument som ingen öppnar är dött. Ett vagt formulerat mål som diskuteras varje måndag och revideras ärligt när data förändras är levande.
Så här följer du upp projektledningsmål i ClickUp
Att sätta upp mål är bara halva jobbet. Det svåraste är att följa upp dem utan att skapa extra manuellt arbete för teamet.
De flesta team har svårt att koppla samman de dagliga arbetsuppgifterna med de övergripande projektmålen. Uppdateringarna hamnar utspridda i kalkylark, möten och statusrapporter.
Det är här en integrerad AI-arbetsplats kommer till nytta. När uppgifter, dokument, översikter och tidrapportering samlas på en och samma plattform sker uppdateringar av framstegen automatiskt, istället för att bli ännu en administrativ uppgift.
Så här fungerar det i praktiken i ClickUp.
Översikt i realtid med ClickUp-instrumentpaneler

ClickUp-dashboards hämtar realtidsdata från uppgifter, sprintar, tidsspårning och anpassade fält till visuella rapporter över processmått som dina projektledningsmål faktiskt mäter. Det finns över 50 olika typer av widgetar tillgängliga, och var och en av dem motsvarar direkt en målkategori:
- Efterlevnad av tidsplanen syns i burndown-diagram som jämför åtaget arbete med slutfört arbete under varje sprint. På så sätt blir avvikelser från tidsplanen synliga redan i mitten av sprinten istället för i slutet
- Budgetuppföljning använder anpassade fält för planerade respektive faktiska utgifter, som visualiseras i stapel- eller batteriwidgets. Detta säkerställer att du ser avvikelser samma vecka som de uppstår, inte först vid månadsslutet.
- Teamets arbetsbelastning visar överbokningar via arbetsbelastningsvyer innan de leder till missade deadlines. Detta åtgärdar felet i kapacitetsfördelningen från revisionssteget
- Insyn för intressenter ersätter veckovisa presentationsbilder med delade länkar till instrumentpaneler som uppdateras automatiskt. Projektledare behöver inte längre manuellt skicka statusuppdateringar till intressenterna
Så här följer vårt PMO-team upp de kvartalsvisa projektledningsmålen: Varje instrumentpanel sammanställer slutförandet på uppgiftsnivå till framsteg på målnivå, så siffrorna uppdateras automatiskt. Intressenterna får en länk till en delad instrumentpanel istället för ett statusmejl. Den veckovisa synkroniseringen inleds med de aktuella siffrorna på skärmen istället för att någon ska behöva förbereda ändlösa presentationer.
Om du är ny på det här området finns här en kort videohandledning om hur du skapar din första projektledningspanel i ClickUp!
Mönsterigenkänning med ClickUp Brain
För team som följer upp mål i flera projekt är ClickUp Brain den omgivande AI-assistenten som har fullständig kontext för ditt arbete. Den kan
- Sammanfatta framstegen i olika arbetsområden, på begäran eller enligt tidsplan
- Markera riskfyllda nyckeltal och föreslå åtgärder
- Upptäck mönster som återkommande omfattningsförändringar eller kapacitetsflaskhalsar utan att projektledaren manuellt behöver hämta rapporter från varje projekt

Tröskelvärdesvarningar med ClickUp Automations
Kombinera dashboards med ClickUp-automatiseringar för att utlösa varningar när ett målvärde överskrider en definierad tröskel. Exempelvis när budgetutnyttjandet överskrider en fastställd procentandel, när ett milstolpsdatum passerar utan att uppgiften är slutförd eller när en teammedlems kapacitet når 100 % av tilldelningen.
Du kan också skapa en Super Agent i ClickUp som självständigt sammanfattar projektstatus, flaggar avvikelser och mycket mer.

Uppföljningen blir systemets uppgift, inte en enskild persons. Du kan istället fokusera på åtgärderna.
När ClickUp inte är rätt val
För team som endast behöver en enkel måluppföljning utan fullständig projektledning är ett fristående OKR-verktyg som Weekdone eller Perdoo enklare att sätta upp och underhålla. Dessutom är kalkylbladsmetoden fortfarande det rätta valet för ett team som genomför sitt första kvartalsvisa experiment med projektledningsmål.
Hoppa över detta om: Ditt team består av färre än 5 personer, du har inga beroenden mellan olika team och du aldrig kommer att följa upp fler än 3 mål samtidigt. Ett kalkylblad går snabbare att sätta upp och är lika effektivtBäst för: Att hantera tvärfunktionella projekt som kräver mer än grundläggande måluppföljning
5 misstag som omintetgör målen för projektledningen
De flesta team som sätter upp projektledningsmål överger dem inom ett kvartal, och orsakerna till misslyckandet är anmärkningsvärt likartade. Följande misstag återkommer i olika team, branscher och projekttyper.
Att sätta leveransmål förklädda som processmål. ”Leverera den nya designen senast i slutet av tredje kvartalet” känns som ett processåtagande eftersom det finns ett datum och ett mål, men det är egentligen ett projektmål i förklädnad. Mätvärdet är leveransen, inte processen som skapade den. Teamet hinner i tid genom att skära ner på kvalitetssäkringen och hoppa över överlämningarna, och projektledarens mål ”uppnås” samtidigt som processen försämras.
Lösningen: Varje projektledningsmål bör mäta hur arbetet fortlöper (takt, avvikelser, genomloppstid, kapacitet), inte vad arbetet resulterar i. Om målet fortfarande skulle vara meningsfullt utan att vara kopplat till ett specifikt projekt är det ett processmål. Om det försvinner samma dag som projektet levereras är det ett förtäckt leveransmål.
Att följa upp 12 mål istället för 5. En vägg full av nyckeltal i ett dokument för måluppföljning är en garanti för att de inte kommer att hålla. Varje mål registrerades i god tro vid projektstarten, och teamet känner sig skyldigt när de tittar på dokumentet vid vecka sex.
Lösningen: Skär ner till tre till fem mål, utan att tveka. När du bestämmer vad som ska behållas, välj de mål som är kopplade till de dyraste misslyckandena från din senaste granskning. De andra målen är inte borta för alltid; de är bara inte i fokus det här kvartalet. Ett litet antal mål som granskas varje vecka är bättre än en omfattande lista som granskas två gånger.
Att sätta upp mål utan en utgångspunkt. ”Minska handläggningstiden för beslut” är ett ofullständigt mål, eftersom det saknas uppgifter om hur lång handläggningstiden faktiskt är just nu. Efter sex veckor frågar någon om teamet gör framsteg, och ingen kan svara. Målet blir en känsla istället för ett mått. Teamet slutar så småningom att ta upp det eftersom diskussionen inte leder någonstans.
Lösningen: Ägna en timme åt att samla in historiska data från två till fyra veckor innan projektet startar. Skriv ner utgångsvärdet bredvid målet i samma dokument, så att varje översyn utgår från en känd utgångspunkt. Ett mål med ett utgångsvärde är ett mått. Ett mål utan utgångsvärde är en önskan.
Kräver manuell datainsamling för att följa upp målet. En målsansvarig lägger 20 minuter varje fredag på att sammanställa siffror från tre olika system i ett kalkylblad och uppdatera statusen. Vid vecka fyra sker uppdateringen varannan fredag. Vid vecka åtta upphör den helt. Målet har inte avskaffats; det har i tysthet övergivits på grund av friktion.
Lösningen: Innan du fastställer ett mål, fråga dig var siffran finns och hur den kommer att uppdateras. Om svaret innebär manuell insamling, skapa en realtidsöversikt som hämtar siffran automatiskt. Alternativt kan du välja ett annat mått som finns i systemet. Det mål som inte kräver någon manuell uppdatering vinner i det långa loppet mot det mål som kräver 20 minuters förberedelse varje vecka.
Att granska projektledningsmålen med en annan frekvens än projektets. Ditt projekt genomförs i tvåveckorssprintar, men projektledningsmålen granskas kvartalsvis. Teamet upptäcker i vecka tio att de har missat målen för tre av målen sedan vecka tre. Det fanns ingen möjlighet att korrigera kursen.
Lösningen: Anpassa granskningsfrekvensen efter projektets naturliga rytm. Mätvärden på sprintnivå granskas vid sprintgranskningar. Veckovisa mätvärden granskas vid veckosynkroniseringar. Mål som granskas i enlighet med projektets faktiska rytm förblir aktuella.
Skapa projektledningsmål som klarar verkligheten
Mål inom projektledning fungerar bara när de mäter processen, inte bara slutresultatet. Och lika viktigt är att de måste följas upp varje vecka, inte bara skrivas ner vid projektstarten för att sedan glömmas bort redan i vecka tre.
Mål misslyckas när de är frikopplade från teamets faktiska arbetsflöde. Ett mål som mäter fel sak, drunknar i mängden, saknar referensvärde, kräver manuellt underhåll eller följer fel rytm är inget mål alls. Det är en artefakt. Lösningen är i alla fall densamma: dra målet närmare arbetet.
Tydliga projektledningsmål överbryggar den klyftan. De förvandlar ”projektet är klart” till ”vi vet exakt hur väl vi genomförde det och vad vi behöver förbättra nästa gång”.
Genom åren har vi sett att team som levererar konsekvent behandlar sina projektledningsmål som levande åtaganden. De fastställer utgångspunkter, granskar siffrorna under de möten de redan har och reviderar målen öppet när data förändras. Det är det som håller processen sund från projekt till projekt.
Om ditt team redan driver projekt i ClickUp eller vill samla måluppföljning och projektgenomförande i ett enda arbetsutrymme kan du komma igång gratis med ClickUp och skapa din första instrumentpanel för måluppföljning på mindre än 10 minuter.
Vanliga frågor om mål inom projektledning
Vad är SMART-mål inom projektledning?
SMART-mål inom projektledning är mål som är specifika, mätbara, uppnåeliga, relevanta och tidsbundna. Ramverket, som ursprungligen föreslogs av George T. Doran 1981, omvandlar vaga intentioner som ”förbättra kommunikationen” till konkreta åtaganden som ”minska den genomsnittliga svarstiden på projektmeddelanden till under 2 timmar före slutet av tredje kvartalet, mätt via meddelandeanalys”. ” Varje välformulerat projektledningsmål uppfyller alla fem kriterierna, med en namngiven ansvarig och en datakälla.
Hur mäter man framgång inom projektledning?
Framgång inom projektledning mäts utifrån två olika uppsättningar av nyckeltal: nyckeltal för leverans (levererades projektet i tid, inom ramen för projektets omfattning, inom budgeten och med rätt kvalitet) och nyckeltal för processen (hur effektivt genomförde teamet arbetet). Ett projekt som levereras i tid men som sliter ut teamet under processen är inte en framgång enligt det andra måttet. De mest användbara resultatkorten för projektledning följer upp båda uppsättningarna parallellt, så att teamet kan avgöra om en lyckad leverans berodde på en välfungerande process eller trots en bristfällig sådan.
Vad är skillnaden mellan ett projektledningsmål och en KPI?
Ett projektledningsmål är det mål du försöker uppnå; en KPI är den indikator du mäter för att veta om du uppnår det. Målet ”minska handläggningstiden för beslut till under 24 timmar under tredje kvartalet” är åtagandet. KPI:n är ”genomsnittlig handläggningstid för beslut, mätt varje vecka”. ” Varje välformulerat projektledningsmål har minst en KPI bakom sig. Inte alla KPI:er är kopplade till ett mål: team följer ofta upp operativa KPI:er kontinuerligt utan att sätta upp något förbättringsmål för dem.
Vad är skillnaden mellan projektledningsmål och OKR?
Ett projektledningsmål handlar om hur arbetet ska genomföras (”hålla budgetavvikelsen under 8 %”). Ett OKR-mål handlar om ett affärsresultat (”öka antalet aktiva användare med 30 %”). OKR sträcker sig över kvartal och kopplas upp mot företagets strategi; projektledningsmål avser ett projekt eller en sprint och styr det operativa systemet som ligger till grund för leveransen. De flesta team behöver båda, men de misslyckas på olika sätt: OKR misslyckas på grund av bristande samordning, medan projektledningsmål misslyckas på grund av att de överges.
Kan målen för projektledningen ändras under projektets gång?
Ja, projektledningsmål kan och bör ändras under projektets gång när de underliggande uppgifterna motiverar det. Om utgångsläget visar sig vara felaktigt, målet visar sig vara orealistiskt eller projektets omfattning förändras väsentligt, bör målet revideras uttryckligen och dokumenteras. Den viktiga skillnaden är avsiktlig revidering kontra tyst avvikelse: ett mål som ändras med en skriftlig motivering visar teamet att systemet är ärligt, medan ett mål som tyst glider nedåt visar teamet att målen är förhandlingsbara.
