AI Workload Management: A Practical Guide for Teams in 2026
IA y Automatización

Gestión de la carga de trabajo con IA: una guía práctica para equipos en 2026

Pregunta a cinco personas de tu equipo qué porcentaje de su semana ya tienen confirmado. Obtendrás cinco respuestas diferentes y, al menos, un «ni idea».

Esa discrepancia no tiene nada que ver con si alguien del equipo utiliza la IA. Los responsables siempre han tenido que hacer conjeturas. El número de tareas no equivale al esfuerzo, una semana de 40 horas nunca supone 40 horas de trabajo, y la persona que nunca se queja acaba asumiendo en silencio todo lo que sobra. Las hojas de cálculo lo reflejaban una vez al trimestre, si es que lo hacían.

La gestión de cargas de trabajo mediante IA cierra esa brecha al supervisar la capacidad de forma continua, en lugar de hacerlo de forma retrospectiva. Y el momento es clave: ActivTrak analizó 443 millones de horas en 1.111 organizaciones y descubrió que la adopción de la IA aumentaba del 53 % al 80 % , mientras que las cargas de trabajo seguían aumentando de todos modos. Cada tarea que la IA eliminaba de la lista dejaba atrás otra más pequeña. Más rendimiento, la misma sobrecarga y menos visibilidad sobre el porqué.

En resumen

La gestión de cargas de trabajo mediante IA utiliza la IA para sopesar el trabajo asignado frente a la capacidad real y, a continuación, reequilibrar la carga a medida que cambian las circunstancias. Piensa en ello como una planificación de la capacidad y un equilibrio de la carga de trabajo que se lleva a cabo de forma continua, en lugar de como un ejercicio trimestral.

Funciona en cuatro capas, estrictamente en ese orden: visibilidad, estimación, reequilibrio y automatización. Si te saltas una, todo lo que hay por encima de ella hereda esa laguna. La IA reequilibra los buenos números de forma brillante. Simplemente hace que los malos números se muevan más rápido.

A continuación: las cuatro capas, una configuración en seis pasos para ponerlas en marcha y cómo esto se aplica de forma diferente en agencias, equipos de marketing, equipos de software y oficinas de gestión de proyectos (PMO).

Nota: Si has buscado «gestión de cargas de trabajo de IA» pensando en las GPU, esto no es lo que buscas. En el ámbito de la infraestructura, una «carga de trabajo de IA» es una tarea de cálculo (entrenamiento de modelos, ajuste fino o inferencia que se ejecuta en GPU). Este artículo aborda el otro significado: gestionar la carga de trabajo de un equipo mediante IA, sopesando el trabajo asignado a las personas en función de su capacidad. La misma expresión, pero dos ámbitos muy diferentes.

¿Qué es la gestión de cargas de trabajo mediante IA?

La gestión de cargas de trabajo con IA utiliza la inteligencia artificial (IA) para sopesar el trabajo asignado a un equipo en función de su capacidad y, a continuación, reequilibra la carga en tiempo real a medida que la situación cambia. Analiza cuatro datos que la mayoría de los equipos registran por separado (tareas, duración estimada, plazos y disponibilidad de cada persona) como si se tratara de un único dato, y señala desequilibrios que un ser humano pasaría por alto hasta que fuera demasiado tarde.

Por ejemplo, si el proyecto de un cliente se retrasa tres días, el sistema podría identificar las tareas dependientes, recalcular el cronograma y notificarlo a las personas cuya carga de trabajo se verá afectada. A continuación, un responsable puede aprobar los cambios en lugar de tener que volver a elaborar el cronograma manualmente.

La idea se basa en dos disciplinas ya existentes. La gestión de la carga de trabajo distribuye las tareas entre un equipo para que la carga se mantenga equilibrada y sea realista. La planificación de la capacidad realiza una previsión de cuánto trabajo puede asumir un equipo en un periodo determinado. La IA no sustituye a ninguna de las dos. Simplemente las ejecuta de forma continua, en lugar de una vez al trimestre en una hoja de cálculo.

El marco de gestión de cargas de trabajo con IA: cuatro capas

La gestión de cargas de trabajo mediante IA funciona a través de cuatro capas interconectadas: visibilidad, estimación, reequilibrio y automatización. Cada una responde a una pregunta diferente, pero el sistema solo funciona cuando operan en secuencia.

En primer lugar, la organización necesita una vista precisa de la capacidad disponible. A continuación, necesita estimaciones realistas de cuánta capacidad consumirá cada tarea. Una vez que esos dos datos sean fiables, la IA puede recomendar cambios cuando la demanda supere la capacidad. La última capa automatiza los cambios rutinarios que siguen reglas claras y aprobadas.

Saltarse una capa debilita todo lo que hay por encima de ella. Por ejemplo, un sistema de IA no puede recomendar una reasignación útil si los datos de la carga de trabajo están desactualizados. Y automatizar esa recomendación solo aceleraría la aparición del error.

NivelPregunta a la que respondeQué haceQué falla sin ella
Visibilidad¿Quién dispone de capacidad en este momento?Compara el trabajo asignado con el tiempo disponible de cada personaLos responsables se basan en datos sobre la carga de trabajo incompletos u obsoletos
Estimación¿Cuánta capacidad requerirá el trabajo?Predice el tiempo y el esfuerzo que probablemente se necesitarán para completar las tareasLos planes dependen de estimaciones optimistas o incoherentes
Reequilibrio¿Qué debería cambiar cuando la demanda supera la capacidad?Recomienda trasladar, retrasar, dividir o reordenar las prioridades del trabajoLos equipos pueden detectar la sobrecarga, pero siguen teniendo dificultades para resolverla
Automatización¿Qué cambios rutinarios pueden realizarse sin intervención manual?Aplica reglas aprobadas para reasignar, reprogramar y escalar el trabajoLos responsables deben actualizar manualmente el plan de forma continua.

Nivel 1: Visibilidad de la capacidad real

Empecemos por la pregunta menos glamurosa: ¿qué puede asumir realmente este equipo esta semana?

El recuento de tareas no te dará esta información. Cinco pequeñas tareas de aprobación requieren menos esfuerzo que una campaña compleja. Dos diseñadores con nueve tareas cada uno podrían tener semanas completamente diferentes. Por lo tanto, la cifra que importa no es el número de tareas asignadas, sino el esfuerzo estimado medido en función de las horas de que realmente se dispone.

Y la mayoría de esas horas ni siquiera existen. Reuniones, vacaciones programadas, un viernes a tiempo parcial, la rotación de soporte, la revisión habitual de los lunes: todo ello se descuenta antes de que nadie se ponga con el trabajo del proyecto. Sin ese contexto, una persona puede parecer disponible aunque la mayor parte de su semana ya esté confirmada.

La IA ayuda a mantener esta vista actualizada. A medida que se crean, reasignan, retrasan o completan tareas, el sistema actualiza la vista Carga de trabajo.

Nivel 2: Estimación basada en el trabajo real

Ahora, la pregunta más difícil: ¿qué parte de esa capacidad consumirá el trabajo?

A menudo, los equipos estiman el trabajo basándose en la memoria, el instinto o el mejor de los casos. La memoria puede pasar por alto los ciclos de revisión, las dependencias, las modificaciones y el tiempo perdido al alternar entre tareas no relacionadas. Por lo tanto, la estimación abarca el trabajo en sí, pero omite todo lo que lo rodea.

La IA reduce la diferencia comparando el trabajo nuevo con tareas similares realizadas anteriormente. Tiene en cuenta aspectos como el tipo de tarea, su complejidad, quién la realiza, cuántas dependencias tiene y los tiempos de finalización anteriores. Por ejemplo, si las revisiones de campañas suelen llevar seis horas en lugar de las tres estimadas durante la planificación, el sistema no tomará tres como número para futuras programaciones.

Nadie pide una previsión perfecta. Ninguna estimación resiste el cambio de opinión de un cliente. La meta es más concreta y útil: sustituir las conjeturas inconsistentes por un intervalo fiable basado en el trabajo que realmente has realizado.

Nivel 3: Reequilibrio antes de que se propaguen los retrasos

La sobrecarga no es necesariamente un problema de asignación de tareas, y ahí es donde la mayoría de las herramientas se equivocan.

Asignar una tarea a quien tenga disponibilidad es una opción. A veces es la más adecuada. Pero también genera costes de traspaso y una pérdida de propiedad. A menudo, la solución más económica se encuentra en otro lugar completamente distinto: retrasar la fecha límite, dividir la tarea, reducir el alcance, bajar la prioridad o posponer algo que nadie está esperando.

Una recomendación basada en IA debería poder comparar estas opciones y mostrar cuánto cuesta cada una. La decisión sigue recayendo en el responsable, sobre todo cuando entran en juego los clientes, los presupuestos o las apuestas estratégicas. Lo que la IA elimina son los veinte minutos de investigación que hay que dedicar antes de que el responsable pueda tomar una decisión.

Capa 4: Automatización que mantiene el plan

Una vez que los datos de capacidad se consolidan y se establecen las reglas para los cambios habituales, las tareas rutinarias pueden ejecutarse de forma automática: desplazar fechas dependientes de turnos cuando se retrasa un hito, derivar una solicitud rutinaria a quien tenga disponibilidad, señalar el trabajo sin propietario y avisar a un propietario cuando la demanda prevista supere un límite.

Adapta la automatización a lo que está en juego. Los cambios administrativos de bajo riesgo, como la actualización de fechas de vencimiento, pueden automatizarse. Las decisiones de mayor impacto, como el traspaso de trabajos de clientes entre empleados, deben requerir aprobación.

Por eso la automatización es lo último. Depende de datos precisos sobre la carga de trabajo, estimaciones fiables y reglas claras de reequilibrio. Cuando esos cimientos son débiles, la automatización no hace más que aplicar decisiones erróneas con mayor rapidez y a mayor escala.

Cómo configurar la gestión de cargas de trabajo con IA en seis pasos

La configuración de la gestión de cargas de trabajo con IA consta de seis pasos: estandarizar la propiedad, elegir una unidad de esfuerzo, calcular la capacidad real, establecer umbrales, realizar una calibración de dos semanas y definir qué aspectos puede modificar la IA por sí misma.

Normalmente, puedes crear la primera versión en una semana, pero eso no es el final del camino. La primera configuración te proporciona una base de referencia operativa. Las próximas semanas te permitirán saber si los datos, los umbrales y las recomendaciones son lo suficientemente fiables como para confiar en ellos.

1. Estandarizar la propiedad antes de incorporar la IA

Empieza por la estructura de las tareas, ya que la IA no puede razonar adecuadamente sobre trabajos con responsabilidades difusas o compartidas.

Cada tarea necesita una persona responsable de llevarla adelante. Eso no significa que una sola persona lo haga todo. Significa que el sistema siempre puede identificar quién es el responsable del siguiente resultado. Cuando varias personas colaboran, divide el trabajo en tareas o subtareas independientes:

  • Redactar primer borrador: Asignado al redactor
  • Revisión de la exactitud: Asignado al experto en la materia
  • Edición y publicación: Asignado al editor

Consejo profesional: Revisa una muestra de 20 tareas activas antes de continuar. Si la propiedad no está clara en ese pequeño grupo, la situación será peor en todo el entorno de trabajo.

2. Elige una unidad de esfuerzo y mantente fiel a ella

Elige cómo expresará el equipo la carga de trabajo y, a continuación, mantén esa línea. Tres opciones habituales:

Unidad de esfuerzoIdeal paraLimitación principal
HorasEquipos con duraciones de tareas predeciblesPuede generar una precisión engañosa
Puntos de la historiaEquipos de producto e ingenieríaMás difícil de comparar entre funciones
Bandas de esfuerzoTeams que necesitan un punto de partida sencilloMenos preciso para la planificación de la capacidad

El método concreto importa menos que la coherencia. Un equipo que estima algunas tareas en horas, otras con rótulos de tamaño imprecisos y muchas sin estimarlas en absoluto, no generará datos útiles sobre la carga de trabajo.

Si optas por bandas de esfuerzo, detállalas:

  • Pequeño: Menos de dos horas
  • Dificultad: De dos a seis horas
  • Extenso: Más de seis horas

Sin definiciones comunes, lo que para una persona es una tarea «pequeña», para otra supone una jornada completa. Empieza por lo que tu equipo tenga más posibilidades de mantener al día y ve perfeccionándolo más adelante, a medida que se vayan recopilando datos reales sobre la finalización de las tareas.

3. Calcula la capacidad de referencia de cada persona

Establece un límite máximo realista para todos y resiste la tentación de recurrir a las horas contratadas. Una semana laboral de 40 horas está repleta de reuniones, tareas administrativas, solicitudes de asistencia y otros compromisos que restan tiempo al trabajo planificado.

Utiliza este cálculo:

Capacidad útil = Horas contratadas − Compromisos fijos − Permisos planificados − Tareas operativas recurrentes

Asignación semanal de tiempoHoras
Horas contratadas40
Reuniones−7
Trabajos administrativos−3
Rotación del servicio de soporte−4
Capacidad útil del proyecto26

Ese número de 26 horas es el que el sistema de gestión de la carga de trabajo debería utilizar para el trabajo planificado del proyecto.

La capacidad también debería variar según la persona. Es posible que un jefe de equipo pase la mayor parte del tiempo en reuniones, mientras que un especialista tenga menos reuniones pero más tareas de revisión recurrentes. Es más fácil establecer un valor predeterminado/a para todos, pero en la práctica no funcionará. Revisa estos límites al menos una vez al mes y cada vez que cambie la agenda de alguien.

4. Establece umbrales de carga de trabajo sobre los que el equipo pueda actuar

Una vista Carga de trabajo solo resulta útil cuando las advertencias tienen sentido:

  • Verde: Hasta el 80 % de la capacidad disponible
  • Amarillo: del 81 % al 100 %
  • Rojo: Por encima del 100 %

Esos números son un punto de partida. Algunos equipos necesitan un margen mayor porque su trabajo es impredecible. Otros pueden trabajar más al límite porque sus tareas están estandarizadas y son fáciles de reprogramar.

El verdadero secreto está en vincular cada umbral a una acción.

EstadoEjemplo de umbralRespuesta esperada
DisponiblePor debajo del 80 %Se pueden asignar nuevos trabajos
Capacidad casi al límiteDel 81 % al 100 %Revisa las prioridades antes de añadir trabajo
SobrecargadoPor encima del 100 %Mover, retrasar, dividir o restar prioridad al trabajo

Consejo profesional: Establece umbrales por rol cuando sea necesario. Un equipo de soporte puede necesitar más capacidad de reserva que uno que trabaje en proyectos internos predecibles.

5. Realiza un periodo de calibración de dos semanas

Antes de actuar siguiendo una sola recomendación de la IA, comprueba en qué medida el sistema refleja el trabajo real. Durante al menos dos semanas, compara sus previsiones con lo que ocurre realmente. Realiza un seguimiento de:

  • Duración estimada frente a tiempo real
  • Riesgos previstos en los plazos frente a plazos incumplidos
  • Advertencias de capacidad frente al criterio del responsable
  • Reasignaciones sugeridas frente a las decisiones tomadas por los responsables
  • Falsas alarmas que no dieron lugar a un problema real

Así es como se distingue un error de IA de un error de datos. Por ejemplo, si el sistema sigue señalando que alguien está sobrecargado, comprueba si:

  • Su capacidad está ajustada en un nivel demasiado bajo
  • Las tareas antiguas siguen marcadas como activas
  • Las reuniones y los días libres se duplican
  • Las estimaciones de las tareas son excesivas
  • Las tareas compartidas se están contabilizando dos veces

No des por sentado que el modelo es erróneo hasta que hayas comprobado la configuración. Pero tampoco des por sentado que la configuración es errónea en todos los casos. La calibración consiste en descubrir dónde falla el sistema y por qué.

Una sencilla tabla resumen te servirá de ayuda:

Predicción mediante IAResultado realCausa del desajusteEs necesario un cambio
Es probable que se retrase el plazoTarea finalizada a tiempoLa estimación era demasiado altaActualizar la regla de estimación
Persona sobrecargadaNo se ha producido ningún problemaLa tarea anterior sigue pendienteMejora la organización de las tareas
Proyecto según lo previstoPlazo incumplidoNo se ha registrado ninguna dependenciaAñadir datos de dependencias

Al finalizar, sabrás en qué señales puedes confiar y cuáles siguen requiriendo la intervención humana.

6. Define qué puede cambiar la IA y qué requiere aprobación

El último paso es la gobernanza. Decide qué acciones puede llevar a cabo el sistema por sí mismo, cuáles solo puede sugerir y cuáles deben permanecer firmemente en manos humanas.

Nivel de controlMedidas adecuadas
AutomáticoEnvía alertas, actualiza las fechas de dependencia y señala las estimaciones que faltan
Se requiere autorizaciónReasigna trabajo, cambia prioridades, modifica plazos
Solo manualRetrasar un lanzamiento, transferir la propiedad del cliente, modificar los compromisos de dotación de personal

Asegúrate de que las primeras acciones de automatización sean limitadas y fáciles de revertir. Ajustar ligeramente una fecha de dependencia es mucho más fácil de deshacer que transferir un proyecto de un cliente de gran valor a otro equipo.

Anota también el razonamiento que hay detrás de cada regla, por ejemplo:

  • Avisa al responsable del equipo cuando alguien supere el 100 % de su capacidad durante más de dos días.
  • Sugiere la reasignación solo cuando otra persona cualificada tenga una capacidad inferior al 80 %.
  • No modifiques los plazos confirmados externamente sin la aprobación del responsable.
  • No reasigne tareas marcadas como «confidenciales» o «solo para especialistas».

Cuando las personas pueden ver por qué se ha producido una acción, están mucho más dispuestas a confiar en ella.

Opinión de última hora: un botón de anulación no equivale a una aprobación humana.

En los documentos que Amazon presentó durante un litigio ante la Junta Nacional de Relaciones Laborales, la empresa afirmó que su sistema realizaba un seguimiento de la productividad de cada trabajador y generaba automáticamente advertencias o notificaciones de despido sin la intervención de los supervisores. Amazon también facilitó registros que mostraban que, aproximadamente, 300 empleados a tiempo completo de un almacén de Baltimore fueron despedidos por motivos de productividad a lo largo de unos 14 meses.

La defensa de la empresa se basó en que los supervisores podían anular el proceso y los trabajadores podían presentar un recurso. Pero eso hace que la acción de automatización sea la opción predeterminada, por defecto.

Esa es toda la lección de gobernanza para el uso de la IA en la gestión de cargas de trabajo. En el caso de cambios de gran impacto, como retirar la propiedad, reasignar tareas estratégicas, reducir la jornada laboral de alguien o modificar los registros de rendimiento, la revisión humana es un paso que no se puede omitir. Detén el flujo de trabajo hasta que una persona cualificada compruebe las pruebas, evalúe el contexto que el sistema no ha podido tener en cuenta y dé su visto bueno a la decisión.

Poder dar marcha atrás en una decisión más adelante no es lo mismo que exigir un «sí» antes de que se produzca.

Gestión de las cargas de trabajo de los equipos mediante IA en cuatro tipos de equipos

La gestión de cargas de trabajo con IA sigue la misma lógica básica en toda la organización: pone de manifiesto los compromisos dispersos, predice dónde puede acumularse la presión y ayuda a los responsables a comparar los posibles cambios antes de reasignar el trabajo.

Lo que varía de un equipo a otro es la decisión que se toma. Esto significa que:

1. Agencias y servicios profesionales: protege el margen, no solo la utilización

Para una agencia, tener el calendario lleno no significa necesariamente que la carga de trabajo sea adecuada. Un diseñador puede estar ocupado toda la semana, pero dedicar gran parte de ese tiempo a revisiones no planificadas, tareas internas o una cuenta que ya ha superado su presupuesto.

En este caso, la IA compara cada solicitud pendiente con los presupuestos actuales, los márgenes, las competencias y el tiempo que llevó realizar trabajos similares. A continuación, clasifica las opciones de entrega en función de su capacidad para proteger los márgenes.

Ejemplo: Cuando llega una nueva solicitud de un cliente, el sistema puede evaluar las horas disponibles, las competencias necesarias, los presupuestos del proyecto, los plazos y los tiempos de entrega anteriores. A continuación, muestra al responsable de la cuenta la opción que menos trastornos supone: reasignar el trabajo interno, modificar parte del encargo, recurrir a un autónomo o renegociar la fecha.

Esa distinción es importante porque las empresas de servicios profesionales ya se encuentran sometidas a una presión sobre sus márgenes. El Professional Services Maturity Benchmark, basado en datos de 403 organizaciones, reveló que la utilización media facturable del año pasado cayó al 68,9 %, mientras que el EBITDA descendió al 9,8 %.

¿Qué indicadores clave de rendimiento (KPI) merece la pena realizar el seguimiento?

  • Margen de previsión del proyecto frente al margen real: ¿La decisión sobre la carga de trabajo ha protegido el margen esperado?
  • Utilización facturable por rol: ¿El trabajo llega a las personas con las habilidades adecuadas, en lugar de limitarse a mantener a todo el mundo ocupado?
  • Índice de esfuerzo no planificado: ¿Qué porcentaje del tiempo de entrega se dedicó a revisiones, reelaboraciones o trabajo fuera del alcance acordado?
  • Coste de la reasignación: ¿Cuánto tiempo se ha perdido en traspasos, sesiones informativas y transferencia de contexto?

2. Equipos de marketing: muestra qué es lo que una nueva prioridad va a desplazar

Los responsables de marketing deben saber qué pasará con el resto del plan si aceptan una nueva solicitud.

En este caso, la IA rastrea un único cambio de prioridad a lo largo de todos los propietarios y activos posteriores, y luego modela cada vía de recuperación (reducir el alcance, retrasar la renovación, acelerar las aprobaciones, añadir apoyo) con su coste correspondiente. Cuando se asume un trabajo urgente, algo tiene que ceder: se retrasa un plazo, se elimina un activo o alguien tiene que trabajar hasta tarde. La IA indica exactamente cuál de estas opciones se verá afectada, antes de que realices la confirmación, en lugar de dejar que lo descubras más tarde.

Ejemplo: Supongamos que el lanzamiento se adelanta una semana. El sistema señala a cada redactor, diseñador, revisor y responsable de aprobación afectado, y compara las distintas formas de recuperar el tiempo perdido.

¿Qué indicadores clave de rendimiento (KPI) merece la pena realizar el seguimiento?

  • Tiempo desde la solicitud hasta la confirmación: ¿Cuánto tiempo se tarda en evaluar una solicitud y dar una respuesta realista?
  • Índice de desplazamiento por prioridad: ¿Cuántas tareas planificadas se posponen cuando surge un trabajo urgente?
  • Duración del ciclo de la campaña: ¿Una mejor asignación reduce el tiempo que transcurre entre el briefing y el lanzamiento?
  • Analiza la congestión: ¿Cuánto tiempo tarda el trabajo en recibir la aprobación del departamento jurídico, de marca o de la dirección?

3. Equipos de software: predecir dónde recaerá el trabajo

Los equipos de software ya realizan un seguimiento de los sprints, las estimaciones, los propietarios y las dependencias. El problema más complicado es que el trabajo bloqueado puede desaparecer de la vista actual de la capacidad para luego reaparecer más adelante como un paquete comprimido de código, integración, pruebas y reelaboración.

En este caso, la IA rastrea el trabajo bloqueado a lo largo de la cadena de dependencias y realiza una previsión de cuándo y dónde recaerá la carga. Un desarrollador que parece tener tiempo libre en este sprint, pero que estará desbordado en el siguiente, ya se señala ahora, para que puedas actuar cuando tengas tiempo.

Ejemplo: Supongamos que una integración de API se retrasa cuatro días. El sistema puede indicar que el desarrollador front-end parece tener disponibilidad hoy, pero que se pasará del límite en el próximo sprint. El responsable puede entonces mover una historia, dividir el trabajo de integración o reordenar el lanzamiento antes de que llegue la tarea retrasada.

Es también aquí donde los equipos deben tener en cuenta algo más que la velocidad de programación individual. La investigación de DORA sobre la IA generativa en el desarrollo de software reveló que un aumento del 25 % en la adopción de la IA se asociaba con una disminución del 1,5 % en el rendimiento de las entregas y una disminución del 7,2 % en la estabilidad de las mismas. DORA sugiere que una generación de código más rápida puede dar lugar a lotes más grandes que requieren más tiempo de revisión e introducen mayor inestabilidad.

¿Qué indicadores clave de rendimiento (KPI) merece la pena realizar el seguimiento?

  • Trabajo bloqueado que se arrastra: ¿Cuánto trabajo pasa al siguiente sprint porque no se ha resuelto una dependencia?
  • Precisión en la previsión de picos de capacidad: ¿Con qué frecuencia se produjo la sobrecarga prevista cuando se liberó el trabajo atrasado?
  • Plazo de entrega de cambios: ¿Cuánto tiempo tarda un cambio en pasar de la fase de confirmación a la de producción?
  • Índice de reelaboración de implementaciones: ¿Cuánto trabajo no planificado se deriva de implementaciones fallidas o problemáticas?

4. Equipos de PMO y operaciones: hacer explícitas las compensaciones en la cartera

Una PMO necesita tener una visión global de la demanda en proyectos que, a menudo, se planificaban por separado. Es posible que un mismo especialista en seguridad, revisor financiero o analista de datos aparezca con una asignación mínima en cada plan de proyecto, mientras que, en realidad, está sobrecargado de trabajo en toda la cartera.

La IA puede combinar esas solicitudes, identificar la restricción de uso compartido y comprobar qué ocurre cuando un proyecto recibe el recurso antes que otro.

Ejemplo: La IA muestra que retrasar un hito tres días protege dos lanzamientos de mayor prioridad, mientras que mantener las mismas fechas requeriría apoyo externo.

La decisión sigue recayendo en los responsables de la cartera de proyectos. Es posible que el sistema no sepa que un proyecto tiene un plazo reglamentario, protege a un cliente importante o respalda el principal objetivo estratégico de la empresa, a menos que se haya registrado ese contexto.

¿Qué indicadores clave de rendimiento (KPI) merece la pena realizar el seguimiento?

  • Plazo de entrega para la detección de conflictos de recursos: ¿Con cuánta antelación detecta la PMO que dos proyectos necesitan a la misma persona?
  • Tiempo de decisión en un escenario: ¿Cuánto tiempo se tarda en comparar y aprobar un plan de cartera alternativo?
  • Índice de alineación de prioridades: ¿Qué porcentaje de la capacidad escasa se destina a las iniciativas mejor valoradas de la organización?
  • Rotación de la cartera: ¿Con qué frecuencia se reasigna al personal una vez que el proyecto ya ha comenzado?
  • Concentración de restricciones: ¿Cuántos proyectos activos tienen dependencia de la misma persona o competencia escasa?

Cómo elegir una herramienta de gestión de cargas de trabajo de IA

Evalúa una herramienta de gestión de cargas de trabajo con IA en función de la calidad de sus compensaciones, no de la amplitud de su lista de funciones. Las cinco cosas que diferencian un sistema real de un panel con pegatinas de IA: qué parte de tu trabajo es capaz de analizar, si muestra el coste de cada recomendación, si explica su propia clasificación, si distingue las restricciones estrictas de las preferencias y si admite cuando su previsión es poco sólida.

En una prueba o demostración del proveedor, no te fijes solo en rótulos como «predictivo», «inteligente» o «automatizado». Pide al producto que te muestre cómo gestiona las decisiones que toman tus responsables bajo presión. Plantea un escenario real: un lanzamiento que se ha adelantado una semana, un especialista asignado a tres proyectos a la vez. A continuación, fíjate en lo que responde.

Esto es lo que deberías preguntarte:

Una vez que hayas elegido una, mide lo que realmente importa. A los paneles de control de los proveedores les encantan las cifras de alertas, el número de recomendaciones y los cambios automatizados realizados. Esas cifras halagan a la herramienta sin indicarte si ha sido de ayuda. En su lugar, haz un seguimiento de lo siguiente: tasa de aceptación de recomendaciones, reversiones tras una reasignación, tiempo de planificación ahorrado, error de previsión y conflictos detectados antes de que comenzara el trabajo.

Evalúa una herramienta de gestión de cargas de trabajo con IA en función de la calidad de sus compensaciones, no de la amplitud de su lista de funciones. Las cinco cosas que diferencian un sistema real de un panel con pegatinas de IA: qué parte de tu trabajo es capaz de analizar, si muestra el coste de cada recomendación, si explica su propia clasificación, si distingue las restricciones estrictas de las preferencias y si admite cuando su previsión es poco sólida.

En una prueba o demostración del proveedor, no te fijes solo en rótulos como «predictivo», «inteligente» o «automatizado». Pide al producto que te muestre cómo gestiona las decisiones que toman tus responsables bajo presión. Plantea un escenario real: un lanzamiento que se ha adelantado una semana, un especialista asignado a tres proyectos a la vez. A continuación, fíjate en lo que responde.

Esto es lo que deberías preguntarte:

  • ¿Qué parte de tu trabajo real puede ver? Una IA solo puede hacer deducciones sobre el trabajo al que tiene acceso. Si las tareas están en un sistema, los tickets en otro y la mitad de los compromisos reales se encuentran en hilos de chat y bandejas de entrada, la previsión se basa en una fracción de la carga de trabajo. Así que haz una pregunta clara: ¿qué porcentaje de lo que hace mi equipo esta semana aparecería en esta herramienta? Pregunta también qué ocurre con el resto. Algunas herramientas lo integran y lo recogen. Otras hacen previsiones como si no existiera. Estas últimas te dirán que alguien tiene margen cuando en realidad no lo tiene.
  • ¿Muestra el coste de cada recomendación? Si una herramienta sugiere trasladar una tarea, debería indicarte qué consecuencias tiene ese traslado: qué plazo se ve afectado, a quién le aumenta la carga de trabajo, cómo afecta al coste facturable y qué dependencia se vuelve más arriesgada. La reasignación es lo que más cuesta y lo que menos se tiene en cuenta. Asignar trabajo a alguien nuevo conlleva tiempo de puesta al día, duplicación de esfuerzos, un primer día más lento y pérdida de contexto. Una herramienta que ignore esto ordenará tu gráfico de carga de trabajo, pero ralentizará la entrega. Una recomendación sin consecuencias asociadas no es más que una suposición que el responsable tiene que verificar manualmente.
  • ¿Puede explicar por qué una opción se ha clasificado por encima de otra? Pregunta por qué ha elegido a la persona A en lugar de a la persona B. Una respuesta válida debe mencionar factores específicos: competencias, compromisos actuales, historial de tareas, propiedad del cliente, permisos y zona horaria. «La mejor opción» no es una respuesta. Si el razonamiento es una caja negra, cada recomendación seguirá necesitando una revisión manual y no habrás realizado ninguna automatización. Peor aún, tu equipo dejará de confiar en los resultados en menos de un mes, que es precisamente cómo fracasan estos proyectos.
  • ¿Distingue entre una restricción estricta y una preferencia? Algunas condiciones no admiten excepciones: la habilitación de seguridad, un plazo reglamentario, la propiedad exigida por el cliente o los requisitos lingüísticos. Otras son meras preferencias, como mantener el trabajo dentro de un mismo pod. Las herramientas poco eficaces mezclan ambos aspectos en una única puntuación, por lo que una preferencia no vinculante puede pesar más que una norma estricta. Pruébalo a propósito. Crea un escenario en el que la única persona con capacidad disponible sea precisamente aquella a la que no se le permite intervenir en el trabajo y, a continuación, comprueba si la herramienta la sugiere de todos modos.
  • ¿Te avisa cuando la previsión es poco fiable? Pregúntate qué ocurre el primer día, antes de que haya un historial de resultados del que aprender. Las herramientas sólidas muestran su incertidumbre: intervalos de confianza, rótulos de baja confianza, advertencias sobre la escasez de datos. Las poco fiables te dan una fecha precisa sin tener en cuenta estos factores. Ese es el resultado más peligroso de esta categoría, porque un número que transmite confianza te lleva a asumir un compromiso que no podrás cumplir.

Una vez que hayas elegido una, mide lo que realmente importa. A los paneles de control de los proveedores les encantan las cifras de alertas, el número de recomendaciones y los cambios automatizados realizados. Esas cifras halagan a la herramienta sin indicarte si ha sido de ayuda. En su lugar, haz un seguimiento de lo siguiente: tasa de aceptación de recomendaciones, reversiones tras una reasignación, tiempo de planificación ahorrado, error de previsión y conflictos detectados antes de que comenzara el trabajo.

La profundidad del contexto es lo que distingue la gestión real de la carga de trabajo de la simple «puesta en escena» de la IA. Un asistente de planificación que solo vea tu Calendario te llenará la agenda sin reparos, ya que no puede ver las doce tareas que ya tienes pendientes. Esa distinción es la verdadera diferencia entre un software de gestión de recursos basado en IA y un simple asistente complementario.

Cómo funciona la gestión de cargas de trabajo con IA en ClickUp

La IA no puede gestionar bien la carga de trabajo cuando este se encuentra disperso. Necesita saber quién es el responsable de cada tarea, cuánto tiempo puede llevar el trabajo, qué tareas ya se han retrasado y qué plazos o prioridades han cambiado. ClickUp reúne toda esa información en un único entorno de trabajo y, a continuación, aplica una IA convergente sobre ella.

Las cuatro capas del marco anterior se corresponden casi al pie de la letra con la estructura de ClickUp.

Visibilidad, en una visión global de la capacidad en tiempo real

La vista Carga de trabajo de ClickUp agrupa el trabajo del equipo por persona asignada y asigna a cada persona un color (verde, amarillo o rojo) en función de su capacidad establecida. Así puedes ver quién tiene margen y quién está desbordado, sin necesidad de abrir una hoja de cálculo ni chatear.

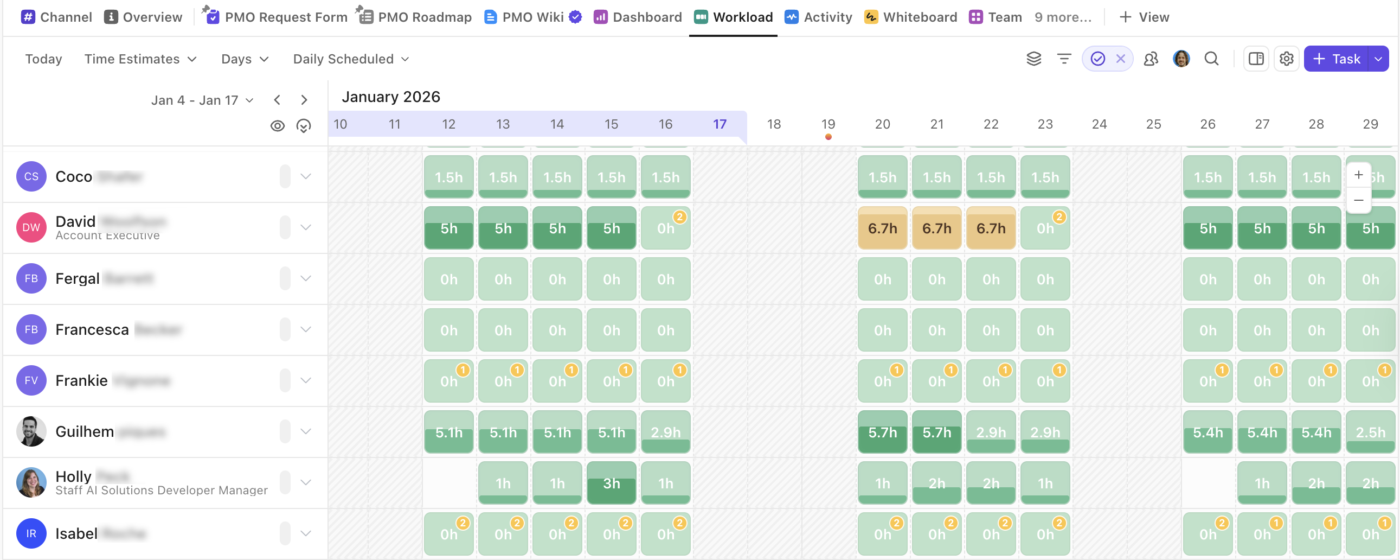

Supervisa la capacidad del equipo con la vista Carga de trabajo de ClickUp para distribuir las tareas de forma equilibrada entre los compañeros de equipo.
Supervisa la capacidad del equipo con la vista Carga de trabajo de ClickUp para distribuir las tareas de forma equilibrada entre los compañeros de equipo.

Tú eliges cómo medir esa carga: por duración estimada, número de tareas, puntos de sprint o un campo personalizado. La vista tiene en cuenta los horarios de trabajo y los días libres, por lo que alguien que esté de vacaciones nunca aparecerá como totalmente disponible. Cuando un nombre aparece en rojo, puedes abrir las tareas que hay detrás de ese número y comprobar qué es lo que realmente está generando la presión.

Con ClickUp Brain integrado, solo tienes que hacer una mención a @brain y preguntar: «¿Quién de mi equipo tiene una carga de trabajo excesiva esta semana?». El sistema calcula la respuesta a partir de las tareas en curso, las estimaciones y las vacaciones.

Identifica a los compañeros con exceso de trabajo y establece prioridades con ClickUp Brain
Identifica a los compañeros con exceso de trabajo y establece prioridades con ClickUp Brain

ClickUp Brain es el cerebro de tu empresa. Es decir, gestiona tus proyectos, asigna tareas, crea planes completos y señala la capacidad disponible. Aquí tienes una guía práctica:

Una estimación en la que puedes confiar

La planificación de la capacidad depende de la calidad de sus estimaciones, y las estimaciones humanas suelen ser demasiado optimistas.

El control de tiempo de ClickUp proporciona a los responsables un registro de las horas reales que pueden comparar con las estimaciones. A continuación, Brain puede resumir patrones, detectar sobrecostes y ayudar a los equipos a analizar en qué casos las estimaciones se han desviado repetidamente. Puede señalar una estimación que parezca demasiado optimista antes de que comience el sprint, y cada tarea completada afina la siguiente previsión.

Asignación que se ajusta a tus reglas

Con IA Assign, eliges las personas asignadas posibles e indicas a Brain cuándo debe recibir trabajo cada uno, utilizando detalles de la tarea como el nombre, la descripción o el tipo, ya sea manualmente o en el momento en que se crea la tarea. Por ejemplo, un equipo de contenidos podría enviar los artículos técnicos a los editores con conocimientos profundos sobre el tema y las breves actualizaciones de productos a otros responsables.

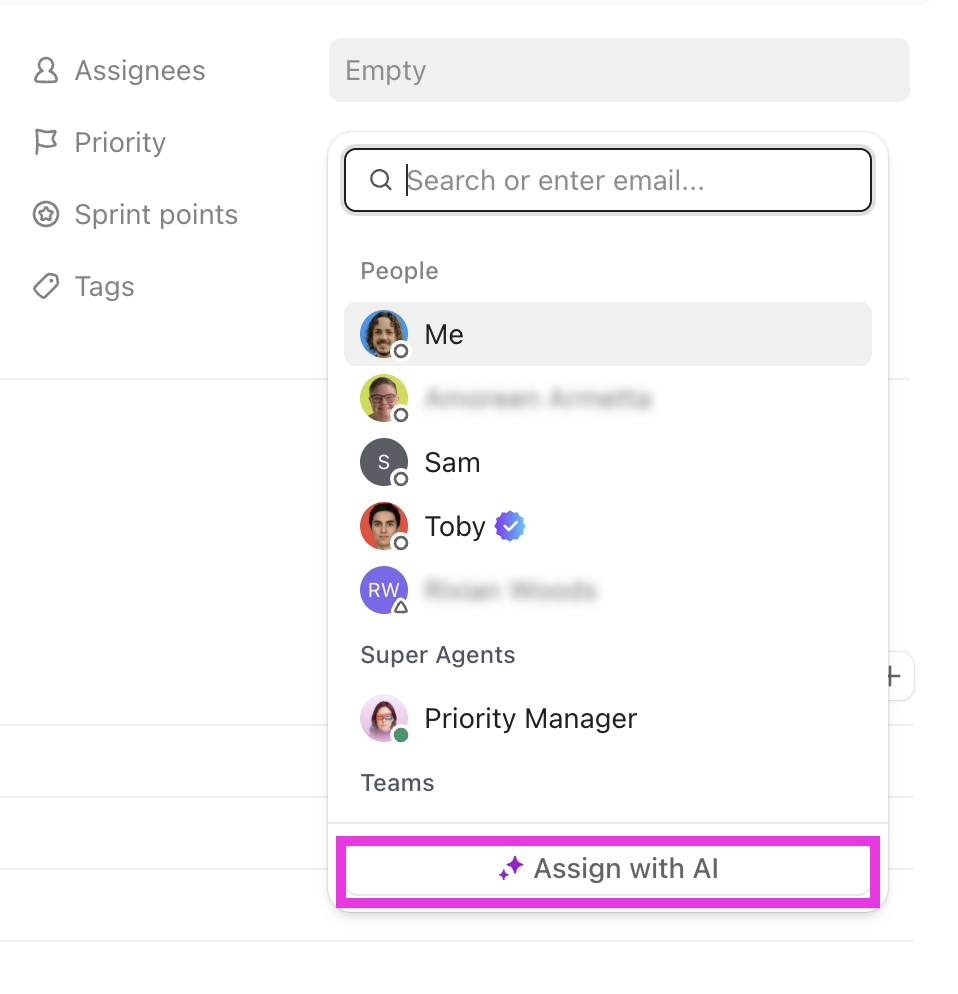

Automatiza la asignación de tareas con ClickUp AI, basándote en los detalles de las tareas y en las reglas establecidas.
Automatiza la asignación de tareas con ClickUp AI, basándote en los detalles de las tareas y en las reglas establecidas.

IA Prioritize sigue el mismo camino. Tú defines qué significan «urgente», «alto», «normal» y «bajo» para tu flujo de trabajo y, a continuación, dejas que IA aplique esas reglas por ti.

Reajustar el equilibrio antes de que se incumplan los plazos

Cuando los Superagentes de ClickUp (en pocas palabras, tus compañeros de trabajo autónomos con IA) detectan que alguien ha superado su capacidad, pueden indicarte quién tiene margen y qué tareas se podrían reasignar.

Tomemos como ejemplo los agentes «Workload Risk Assessor » y «Team Capacity Assessor ». Uno evalúa si un equipo tiene capacidad dentro de un intervalo de tiempo determinado, para que sepas a qué tareas puedes comprometerte. El otro señala quién tiene exceso de trabajo y quién dispone de margen antes de la planificación del sprint, para que puedas tomar decisiones precisas sobre la asignación de personal.

Ambos son de solo lectura, por lo que detectan el riesgo y lo devuelven, y ninguna tarea se ejecuta hasta que un humano la apruebe. La IA se encarga de la tediosa tarea de emparejar datos que, de otro modo, un responsable tendría que hacer mentalmente, y el humano sigue teniendo la última palabra.

Automatización de las tareas rutinarias

Una vez que tus estimaciones y datos de capacidad sean fiables, deja que el trabajo rutinario se ejecute por sí solo. Las automatizaciones de ClickUp se encargan de la redistribución predecible mediante un sencillo patrón de desencadenante, condición y acción.

Las automatizaciones pueden gestionar cambios deterministas, como notificar a un responsable cuando una tarea se retrasa o asignarla a un propietario de copia de seguridad designado. Una automatización puede incluso activar un «superagente» por ti: cede el control en el momento en que se necesita tomar una decisión discrecional, y el agente se encarga de ejecutarla a partir de ahí.

Nota: Las automatizaciones y los «Superagentes» no son lo mismo.

Una automatización de ClickUp sigue una regla fija que tú estableces: un desencadenante, una condición opcional y una acción. «Cuando una tarea se retrase, reasignarla al propietario de la copia de seguridad». Se activa siempre de la misma manera y no toma decisiones discrecionales.

Un «Superagente» funciona más bien como un compañero de trabajo: supervisa el entorno de trabajo, evalúa la situación y decide qué hacer. En lugar de aplicar una regla fija de reasignación, un agente podría detectar que alguien se ha retrasado, comprobar quién tiene disponibilidad y las habilidades adecuadas esta semana, reasignar la tarea a la persona más adecuada y publicar una nota explicando el motivo. Todo ello sin dejar de mantener informado al responsable humano.

En pocas palabras, el contexto conectado es la verdadera ventaja. Los equipos no planifican el trabajo en una herramienta, lo miden en otra y lo vuelven a explicar a una IA independiente. El trabajo, su historial, la señal de la carga de trabajo y la siguiente acción permanecen todos en un mismo lugar.

La limitación real de ClickUp: si sois tres personas que realizáis el seguimiento de unas pocas tareas, ClickUp es más de lo que necesitáis. Además, hay una curva de aprendizaje si venís de utilizar un planificador con una única función o una hoja de cálculo. ClickUp demuestra su utilidad a medida que los equipos crecen, gestionan múltiples proyectos o intentan consolidar un conjunto de herramientas dispersas en un único entorno de trabajo.

Errores comunes que provocan el fracaso de la gestión de cargas de trabajo con IA

La mayoría de los fallos en las cargas de trabajo comienzan como fallos de proceso, y la IA no hace más que amplificarlos. Ten en cuenta estos cuatro aspectos:

  • Automatizar antes de tener una visión clara. Si activas la reasignación automática cuando la vista de tu capacidad aún es errónea, la IA distribuirá el trabajo basándose en números en los que nadie confía. Consigue primero una visibilidad clara y estimaciones fiables, y luego automatiza.
  • Tareas sin propietario o sin duración estimada. La vista Carga de trabajo indica que todo el mundo está al 40 % de su capacidad, mientras que es evidente que los empleados están desbordados. Cuando las tareas no tienen un propietario claro ni una duración estimada, las cifras se convierten en pura ficción. Exige que haya un único propietario y una única duración estimada por tarea antes de fiarte de los números.
  • Considerar la capacidad como 40 horas fijas. Tu plan parte de la base de que todo el mundo escribe o programa ocho horas al día, pero la realidad se lleva la mitad de ese tiempo. Resta las reuniones, las tareas administrativas y los cambios de contexto de las horas reales disponibles antes de planificar el trabajo.
  • Añadir otra herramienta puntual de IA a una pila cada vez más extensa. Un bot se encarga de la programación, otro de resumir, y ahora hay cinco aplicaciones más que revisar. Cada una solo ve su propia parte, por lo que ninguna herramienta tiene nunca una visión completa. En su lugar, consolida el sistema para que la IA disponga de una visión global conectada en lugar de cinco visiones parciales.

Empieza a equilibrar la carga de trabajo de tu equipo con la IA

La gestión de la carga de trabajo mediante IA se reduce a una cosa: proporcionar a la IA suficiente contexto para que vea cuál es la carga real de su equipo y, a continuación, dejar que le dé una advertencia antes de que la sobrecarga se traduzca en un plazo incumplido o en una dimisión. Organice las cuatro capas (visibilidad, estimación, reequilibrio y automatización) y la IA cumplirá por fin lo que prometió: aliviar la carga de trabajo.

La forma más rápida de notar la diferencia es ver la carga de trabajo real de tu equipo en una sola vista. Empieza a utilizar ClickUp de forma gratuita y configura hoy mismo tu primera vista de carga de trabajo impulsada por IA.

Preguntas frecuentes sobre la gestión de cargas de trabajo con IA

¿Cómo se utiliza la IA para gestionar la carga de trabajo?

Introduce en la IA cuatro datos que los equipos suelen controlar por separado: tareas, duración estimada, plazos y la disponibilidad real de cada persona. A continuación, la IA señala la sobrecarga y recomienda dónde se debe reasignar el trabajo. Empieza por la visibilidad y la estimación, y realiza la automatización de la reasignación solo cuando los datos sean precisos. El factor decisivo es el contexto: la IA tiene que ver todo el entorno de trabajo, no solo un calendario o un hilo de chat.

¿La IA reduce realmente la carga de trabajo o la aumenta?

Depende del contexto. El Instituto de Investigación de Upwork ha descubierto que el 77 % de los empleados afirma que la IA ha aumentado su carga de trabajo, en gran parte porque las herramientas independientes generan resultados que luego los humanos tienen que revisar y corregir. La IA solo reduce la carga de trabajo cuando es capaz de tener una visión global de las tareas, las personas y los plazos, y actuar en consecuencia.

¿Cuál es la diferencia entre la gestión de cargas de trabajo mediante IA y la planificación de la capacidad?

La planificación de la capacidad realiza una previsión de la cantidad de trabajo que un equipo puede asumir en un periodo determinado, a menudo mediante un ejercicio trimestral en una hoja de cálculo. La gestión de la carga de trabajo mediante IA utiliza la IA para distribuir y reequilibrar ese trabajo de forma continua a medida que la situación evoluciona. La planificación de la capacidad es una instantánea de un momento concreto; la gestión de la carga de trabajo mediante IA se ejecuta en tiempo real, supervisando cada tarea y cada estimación.

¿Cómo puedo saber si mi equipo está por encima de su capacidad?

Compara el trabajo asignado y estimado de cada persona con sus horas reales disponibles, en lugar de basarte en una semana fija de 40 horas. Una vista Carga de trabajo que codifica por colores la carga (verde por debajo del 80 %, amarillo entre el 81 % y el 100 %, y rojo por encima del 100 %) lo deja claro de un vistazo. Si las personas parecen estresadas pero la vista muestra holgura, la causa habitual es la falta de duraciones estimadas o la existencia de tareas sin un propietario claro.

¿Puede la IA predecir el agotamiento de los empleados?

No de forma directa, pero puede señalar los patrones de carga de trabajo que la preceden. Al hacer un seguimiento de quién trabaja por encima de su capacidad durante periodos prolongados, cuánto trabajo no planificado o fuera del horario laboral se acumula y a quién se le sigue llenando la agenda, la IA detecta la sobrecarga antes de que derive en una dimisión. Interpreta las señales de alerta; el responsable sigue teniendo que evaluar a la persona y actuar en consecuencia.

¿En qué se diferencia la gestión de cargas de trabajo con IA de un asistente de planificación con IA?

Un asistente de planificación optimiza tu calendario. La gestión de la carga de trabajo mediante IA optimiza el trabajo que hay detrás. El asistente ve las reuniones y los bloques de tiempo libre, por lo que te llenará la agenda al máximo mientras doce tareas sin iniciar quedan fuera de su campo de visión. La gestión de la carga de trabajo analiza la propiedad de las tareas, las estimaciones de esfuerzo, las dependencias y los plazos, y luego compara el esfuerzo comprometido con las horas disponibles. Las herramientas de calendario responden a la pregunta «¿cuándo estás libre?». Las herramientas de gestión de la carga de trabajo responden a la pregunta «¿qué puedes terminar realmente?».

¿Cuáles son las mejores herramientas de gestión de cargas de trabajo con IA?

La categoría se divide en tres grupos: plataformas de trabajo con IA aplicada a los datos de la carga de trabajo (ClickUp, Asana Workload, Monday); especialistas en gestión de recursos diseñados para equipos facturables (Runn, Mosaic, Kantata, Productive); y herramientas específicas de ingeniería que analizan datos de sprints y dependencias. El factor diferenciador no es la IA. Es la cantidad de trabajo real de tu equipo que la herramienta puede detectar. Un sistema que solo lee calendarios o solo tickets ofrece previsiones basadas en una visión parcial.
