AI Workload Management: A Practical Guide for Teams in 2026
KI & Automatisierung

KI-Workload-Management: Ein praktischer Leitfaden für Teams im Jahr 2026

Fragen Sie fünf Mitarbeiter Ihres Teams, wie viel Zeit ihrer Woche bereits committen ist. Sie werden fünf verschiedene Antworten erhalten – und mindestens ein „Keine Ahnung“.

Diese Diskrepanz hat nichts damit zu tun, ob jemand im Team KI einsetzt. Manager haben schon immer nur geschätzt. Die Anzahl der Aufgaben entspricht nicht dem Aufwand, eine 40-Stunden-Woche bedeutet niemals 40 Stunden Arbeit, und die Person, die sich nie wehrt, nimmt stillschweigend alles auf, was übrig bleibt. Tabellenkalkulationen haben das – wenn überhaupt – einmal pro Quartal erfasst.

KI-Workload-Management schließt diese Lücke, indem es die Kapazitäten kontinuierlich statt nachträglich überwacht. Und der Zeitpunkt ist entscheidend: ActivTrak untersuchte 443 Millionen Arbeitsstunden in 1.111 Unternehmen und stellte fest, dass der KI-Einsatz von 53 % auf 80 % stieg, während die Workloads trotzdem weiter zunahm. Jede Aufgabe, die die KI übernahm, hinterließ eine kleinere. Mehr Output, gleiche Überlastung, weniger Sichtbarkeit in den Ursachen.

TL;DR

Das KI-Workload-Management nutzt KI, um die zugewiesenen Aufgaben gegen die tatsächlichen Kapazitäten abzuwägen und den Ausgleich bei Veränderungen anzupassen. Stellen Sie sich das als Kapazitätsplanung und Workload-Ausgleich vor, der kontinuierlich statt nur vierteljährlich erfolgt.

Es läuft auf vier Ebenen, streng in dieser Reihenfolge: Sichtbarkeit, Schätzung, Neuzuweisung, Automatisierung. Überspringt man eine Ebene, wirkt sich die Lücke auf alle darüber liegenden Ebenen aus. KI gleicht gute Zahlen hervorragend aus. Schlechte Zahlen werden dadurch jedoch nur schneller verschoben.

Im Folgenden: alle vier Ebenen, ein sechsstufiges Setup zu deren Umsetzung und wie sich dies in Agenturen, Marketingteams, Softwareteams und PMOs unterschiedlich auswirkt.

Notiz: Wenn Sie nach „KI-Workload-Management“ gesucht haben und dabei an GPUs gedacht haben, sind Sie hier falsch. In der Infrastruktur ist ein „KI-Workload“ ein Rechenauftrag (Modelltraining, Feinabstimmung oder Inferenz, die auf GPUs ausgeführt werden). Dieser Artikel befasst sich mit der anderen Bedeutung: der Verwaltung der Workload eines Teams mithilfe von KI, wobei die den Mitarbeitern zugewiesenen Aufgaben gegen ihre Kapazität abgewogen werden. Gleicher Begriff, zwei sehr unterschiedliche Bereiche.

Was ist KI-Workload-Management?

Das KI-Workload-Management nutzt künstliche Intelligenz (KI), um die einem Team zugewiesenen Aufgaben gegen dessen Kapazitäten abzuwägen und bei Veränderungen in Echtzeit eine Neugewichtung vorzunehmen. Es fasst vier Eingaben, die die meisten Teams separat erfassen (Aufgaben, Zeitschätzungen, Fristen und die Verfügbarkeit jedes Einzelnen), zu einer einzigen Eingabe zusammen und macht auf Ungleichgewichte aufmerksam, die ein Mensch erst bemerken würde, wenn es bereits zu spät ist.

Wenn sich beispielsweise ein Kundenprojekt um drei Tage verzögert, könnte das System die davon abhängigen Aufgaben identifizieren, die Zeitleiste neu berechnen und die Mitarbeiter benachrichtigen, deren Workload davon betroffen ist. Ein Manager kann die Änderungen dann genehmigen, anstatt die Zeitleiste manuell neu zu erstellen.

Das Konzept baut auf zwei älteren Disziplinen auf. Beim Workload-Management werden Aufgaben innerhalb eines Teams so verteilt, dass die Auslastung gleichmäßig und realistisch bleibt. Die Kapazitätsplanung prognostiziert, wie viel Arbeit ein Team in einem bestimmten Zeitraum bewältigen kann. KI ersetzt keines von beiden. Sie führt lediglich beide Prozesse kontinuierlich durch, anstatt nur einmal pro Quartal in einer Tabellenkalkulation.

Das KI-Workload-Management-Modell: Vier Ebenen

Das Workload-Management mit KI funktioniert über vier miteinander verbundene Ebenen: Sichtbarkeit, Schätzung, Neuzuweisung und Automatisierung. Jede Ebene beantwortet eine andere Frage, doch das System funktioniert nur, wenn diese Ebenen nacheinander ablaufen.

Zunächst benötigt das Unternehmen eine genaue Ansicht der verfügbaren Kapazitäten. Anschließend sind realistische Schätzungen erforderlich, wie viel Kapazität jede Aufgabe beanspruchen wird. Sobald diese beiden Eingaben zuverlässig sind, kann KI Änderungen vorschlagen, wenn der Bedarf die Kapazitäten übersteigt. Die letzte Ebene übernimmt die Automatisierung routinemäßiger Änderungen, die klaren, genehmigten Regeln folgen.

Das Überspringen einer Ebene schwächt alles darüber liegende. So kann ein KI-System beispielsweise keine sinnvolle Umverteilung vorschlagen, wenn die Daten zur Workload veraltet sind. Und die Automatisierung dieser Empfehlung würde den Fehler nur noch schneller auftreten lassen.

EbeneFrage, die damit beantwortet wirdFunktionsweiseWas ohne KI nicht funktioniert
SichtbarkeitWer verfügt derzeit über freie Kapazitäten?Vergleicht die zugewiesene Arbeit mit der verfügbaren Zeit jedes EinzelnenManager verlassen sich auf unvollständige oder veraltete Workload-Daten
EinschätzungWie viel Kapazität wird für die Arbeit benötigt?Prognostiziert den voraussichtlichen Zeit- und Aufwand, der für das Abschließen von Aufgaben erforderlich istPläne basieren auf optimistischen oder inkonsistenten Schätzungen
NeuausrichtungWas sollte sich ändern, wenn die Nachfrage die Kapazität übersteigt?Empfiehlt, Arbeiten zu verschieben, zu verzögern, aufzuteilen oder neu zu priorisierenTeams erkennen zwar eine Überlastung, haben aber dennoch Schwierigkeiten, diese zu beheben
AutomatisierungWelche routinemäßigen Änderungen können ohne manuelles Eingreifen erfolgen?Wendet genehmigte Regeln an, um Arbeit neu zuzuweisen, neu zu planen und zu eskalierenManager müssen den Plan kontinuierlich manuell pflegen

Ebene 1: Sichtbarkeit der tatsächlichen Kapazitäten

Beginnen Sie mit der am wenigsten glamourösen Frage: Was kann dieses Team diese Woche tatsächlich bewältigen?

Die Anzahl der Aufgaben allein sagt darüber nichts aus. Fünf kleine Freigabeaufgaben erfordern weniger Aufwand als eine komplexe Kampagne. Zwei Designer mit jeweils neun Aufgaben könnten völlig unterschiedliche Arbeitswochen haben. Entscheidend ist also nicht die Anzahl der zugewiesenen Aufgaben, sondern der geschätzte Aufwand gemessen an den tatsächlich verfügbaren Stunden.

Und die meisten dieser Stunden gibt es gar nicht. Meetings, geplanter Urlaub, ein Teilzeit-Freitag, der Support-Dienstplan, die regelmäßige Montagsbesprechung: All das wird abgezogen, bevor überhaupt mit der Projektarbeit begonnen wird. Ohne diesen Kontext kann eine Person verfügbar erscheinen, obwohl der Großteil ihrer Woche bereits committen ist.

KI hilft dabei, diesen Überblick stets auf dem neuesten Stand zu halten. Sobald Aufgaben erstellt, neu zugewiesen, verschoben oder fertiggestellt werden, aktualisiert das System die Workload-Ansicht.

Ebene 2: Schätzung auf Basis der tatsächlichen Arbeit

Nun die schwierigere Frage: Wie viel dieser Kapazität wird die Arbeit in Anspruch nehmen?

Teams schätzen den Arbeitsaufwand oft aus dem Gedächtnis, aus dem Bauchgefühl heraus oder anhand eines Best-Case-Szenarios. Dabei können Überprüfungszyklen, Abhängigkeiten, Überarbeitungen und der Zeitaufwand für den Wechsel zwischen nicht miteinander verbundenen Aufgaben leicht übersehen werden. Die Schätzung deckt also den eigentlichen Arbeitsaufwand ab, lässt aber alles drumherum außer Acht.

KI gleicht diese Lücke aus, indem sie neue Aufgaben mit ähnlichen, bereits erledigten Aufgaben vergleicht. Dabei berücksichtigt sie Faktoren wie Aufgabentyp, Komplexität, den ausführenden Mitarbeiter, die Anzahl der Abhängigkeiten sowie bisherige Bearbeitungszeiten. Wenn beispielsweise Kampagnenüberprüfungen in der Regel sechs Stunden dauern und nicht die bei der Planung veranschlagten drei Stunden, wird das System bei der Erstellung zukünftiger Zeitpläne nicht von drei Stunden ausgehen.

Niemand erwartet eine perfekte Prognose. Keine Schätzung hält stand, wenn ein Client seine Meinung ändert. Das Ziel ist enger gefasst und nützlicher: Ersetzen Sie inkonsistente Vermutungen durch einen glaubwürdigen Bereich, der auf der tatsächlich geleisteten Arbeit basiert.

Ebene 3: Neuanpassung, bevor sich Verzögerungen ausbreiten

Eine Überlastung ist nicht automatisch ein Zuordnungsproblem, und genau hier liegen die meisten tools falsch.

Eine Aufgabe an denjenigen zu übertragen, der gerade Kapazitäten frei hat, ist eine Möglichkeit. Manchmal ist es die richtige Entscheidung. Aber sie verursacht auch Übergabekosten und einen Verlust an Eigentümerschaft. Oft liegt die kostengünstigere Lösung ganz woanders: das Fälligkeitsdatum verschieben, die Aufgabe aufteilen, den Umfang reduzieren, die Priorität herabsetzen oder etwas verzögern, auf das niemand wartet.

Eine KI-Empfehlung sollte in der Lage sein, diese Optionen zu vergleichen und die jeweiligen Kosten aufzuzeigen. Die Entscheidung liegt weiterhin beim Manager, insbesondere wenn Clients, Budgets oder strategische Entscheidungen im Spiel sind. Was die KI überflüssig macht, sind die zwanzig Minuten Recherche, die erforderlich sind, bevor der Manager eine Entscheidung treffen kann.

Ebene 4: Automatisierung zur Einhaltung des Plans

Sobald die Kapazitätsdaten zuverlässig sind und die Regeln für häufige Änderungen festgehalten wurden, können sich die Routineaufgaben von selbst erledigen: Termine verschieben, wenn sich ein Meilenstein verzögert, Routineanfragen an denjenigen weiterleiten, der noch Kapazitäten frei hat, Arbeiten ohne Eigentümer kennzeichnen und einen Leiter benachrichtigen, wenn der prognostizierte Bedarf einen Limit-Wert überschreitet.

Passen Sie die Automatisierung an die jeweiligen Risiken an. Verwaltungsänderungen mit geringem Risiko, wie die Aktualisierung von Fälligkeitsdaten, können automatisiert werden. Entscheidungen mit größeren Auswirkungen, wie die Verteilung der Arbeit zwischen den Mitarbeitern, sollten einer Genehmigung bedürfen.

Aus diesem Grund kommt die Automatisierung erst an letzter Stelle. Sie ist auf genaue Workload-Daten, verlässliche Schätzungen und klare Regeln für die Neuverteilung angewiesen. Wenn diese Grundlagen schwach sind, führt die Automatisierung lediglich dazu, dass schlechte Entscheidungen schneller und in größerem Umfang umgesetzt werden.

So richten Sie das KI-Workload-Management in 6 Schritten ein

Die Einrichtung des KI-Workload-Managements erfolgt in sechs Schritten: Eigentümerschaft standardisieren, eine Leistungseinheit auswählen, die tatsächliche Kapazität berechnen, Schwellenwerte festlegen, eine zweiwöchige Kalibrierung durchführen und definieren, was die KI eigenständig ändern darf.

In der Regel lässt sich die erste Version innerhalb einer Woche erstellen, doch das ist noch nicht das Ende. Das erste Setup liefert Ihnen eine funktionierende Ausgangsbasis. In den nächsten Wochen zeigt sich, ob die Daten, Schwellenwerte und Empfehlungen zuverlässig genug sind, um darauf zu vertrauen.

1. Legen Sie die Eigentümerschaft fest, bevor Sie KI einführen

Beginnen Sie mit der Struktur der Aufgaben, denn KI kann bei Arbeit mit unklaren oder geteilten Zuständigkeiten keine fundierten Schlussfolgerungen ziehen.

Für jede Aufgabe muss eine Person verantwortlich sein, die sie vorantreibt. Das bedeutet nicht, dass eine Person alles alleine erledigt. Es bedeutet, dass das System jederzeit erkennen kann, wer für das nächste Ergebnis verantwortlich ist. Wenn mehrere Personen mitarbeiten, teilen Sie die Arbeit in separate Aufgaben oder Unteraufgaben auf:

  • Ersten Entwurf verfassen: Dem Autor zugewiesen
  • Überprüfung auf Richtigkeit: Dem Fachexperten zugewiesen
  • Bearbeiten und veröffentlichen: Dem Editor zugewiesen

Profi-Tipp: Überprüfen Sie zunächst ein Beispiel von 20 aktiven Aufgaben, bevor Sie fortfahren. Wenn die Eigentümerschaft in dieser kleinen Gruppe unklar ist, wird es im gesamten Workspace noch schlimmer sein.

2. Wählen Sie eine Aufwandseinheit aus und bleiben Sie dabei

Legen Sie fest, wie das Team die Workload ausdrücken soll, und halten Sie sich dann daran. Drei gängige Optionen:

Aufwand-EinheitAm besten geeignet fürHauptlimit
StundenTeams mit vorhersehbaren Zeiten für AufgabenKann zu falscher Genauigkeit führen
Story-PunkteProdukt- und EntwicklungsteamsSchwieriger, funktionsübergreifende Vergleiche anzustellen
AufwandsbänderTeams, die einen einfachen Einstieg benötigenWeniger präzise bei der Planung der Kapazität

Die genaue Methode ist weniger wichtig als die Konsistenz. Ein Team, das manche Aufgaben in Stunden, andere anhand vager Beschreibungen und viele gar nicht schätzt, wird keine brauchbaren Workload-Daten liefern.

Wenn Sie sich für Aufwandsstufen entscheiden, legen Sie diese genau fest:

  • Klein: Weniger als zwei Stunden
  • Aufwand: Zwei bis sechs Stunden
  • Umfangreich: Mehr als sechs Stunden

Ohne einheitliche Definitionen ist die „kleine“ Aufgabe des einen für den anderen ein ganzer Arbeitstag. Beginnen Sie mit dem, was Ihr Team am ehesten bewältigen kann, und verfeinern Sie es später, sobald konkrete Daten zum Abschließen vorliegen.

3. Berechnen Sie die Basiskapazität für jede Person

Legen Sie für jeden eine realistische Obergrenze fest und widerstehen Sie der Versuchung, vertraglich festgelegte Arbeitszeiten zu verwenden. Eine 40-Stunden-Woche ist vollgepackt mit Meetings, Verwaltungsaufgaben, Supportanfragen und anderen Verpflichtungen, die Zeit für die geplante Arbeit wegnehmen.

Verwenden Sie folgende Berechnung:

Nutzbare Kapazität = Vertraglich vereinbarte Stunden − Feste Verpflichtungen − Geplanter Urlaub − Wiederkehrende operative Arbeiten

Wöchentliche ZeiteinteilungStunden
Vertraglich vereinbarte Stunden40
Meetings−7
Verwaltungsarbeit−3
Rotation der Supports−4
Nutzbare Projektkapazität26

Diese Zahl von 26 Stunden ist der Wert, den das Workload-System für geplante Projektarbeiten verwenden sollte.

Die Kapazitäten sollten auch je nach Person variieren. Ein Teamleiter verbringt möglicherweise viel Zeit in Meetings, während ein Spezialist weniger Meetings hat, dafür aber mehr wiederkehrende Überprüfungsaufgaben. Ein Standard für alle ist zwar einfacher einzurichten, wird sich in der Praxis jedoch nicht bewähren. Überprüfen Sie diese Limite mindestens einmal im Monat und immer dann, wenn sich der Zeitplan einer Person ändert.

4. Legen Sie Workload-Schwellenwerte fest, auf die das Team reagieren kann

Eine Workload-Ansicht ist nur dann sinnvoll, wenn die Warnstufen auch eine Bedeutung haben:

  • Grün: Bis zu 80 % der verfügbaren Kapazität
  • Gelb: 81 % bis 100 %
  • Rot: Über 100 %

Diese Zahlen sind ein Ausgangspunkt. Manche Teams benötigen mehr Spielraum, da ihre Arbeit unvorhersehbar ist. Andere können knapper kalkulieren, da ihre Aufgaben standardisiert und leicht umzuplanen sind.

Der eigentliche Kniff besteht darin, jeden Schwellenwert mit einer Maßnahme zu verknüpfen.

StatusBeispiel für einen SchwellenwertErwartete Antwort
VerfügbarUnter 80 %Neue Arbeiten können zugewiesen werden
Nahezu volle Kapazität81 % bis 100 %Überprüfen Sie die Prioritäten, bevor Sie neue Arbeiten hinzufügen
ÜberlastetÜber 100 %Arbeit verschieben, verzögern, aufteilen oder deren Priorität herabsetzen

Profi-Tipp: Legen Sie bei Bedarf Schwellenwerte je nach Rolle fest. Ein Support-Team benötigt möglicherweise mehr Reservekapazität als ein Team, das an vorhersehbaren internen Projekten arbeitet.

5. Führen Sie einen zweiwöchigen Zeitraum für die Kalibrierung durch

Bevor Sie eine einzige KI-Empfehlung umsetzen, prüfen Sie, wie gut das System die tatsächliche Belastung durch die Arbeit widerspiegelt. Vergleichen Sie die Prognosen mindestens zwei Wochen lang mit den tatsächlichen Ergebnissen. Führen Sie die Nachverfolgung durch:

  • Geschätzte Zeit im Vergleich zur tatsächlichen Zeit
  • Prognostizierte Terminrisiken im Vergleich zu Terminüberschreitungen
  • Achtung bei der Kapazität versus Einschätzung des Managers
  • Vorgeschlagene Umverteilungen im Vergleich zu den Entscheidungen der Führungskräfte
  • Fehlalarme, die nicht zu einem tatsächlichen Problem geführt haben

So unterscheiden Sie einen KI-Fehler von einem Datenfehler. Wenn das System beispielsweise eine Person immer wieder als überlastet kennzeichnet, prüfen Sie, ob:

  • Die Kapazität ist zu niedrig angesetzt
  • Alte Aufgaben sind weiterhin als aktiv markiert
  • Meetings und Freizeit werden doppelt erfasst
  • Die Schätzungen für die Aufgaben sind zu hoch angesetzt
  • Gemeinsam genutzte Aufgaben werden doppelt gezählt

Gehen Sie nicht davon aus, dass das Modell fehlerhaft ist, bevor Sie das Setup überprüft haben. Gehen Sie aber auch nicht jedes Mal davon aus, dass das Setup fehlerhaft ist. Bei der Kalibrierung geht es darum, herauszufinden, wo das System versagt und warum.

Eine einfache Übersichtstabelle bietet dabei Hilfe:

KI-PrognoseTatsächliches ErgebnisUrsache für das MissverhältnisÄnderungen erforderlich
Die Frist wird sich wahrscheinlich verschiebenAufgabe termingerecht abgeschlossenDie Schätzung war zu hochRegel zur Schätzung aktualisieren
Mitarbeiter überlastetEs ist kein Problem aufgetretenAlte Aufgabe blieb offenVerbessern Sie die Organisation der Aufgaben
Projekt im ZeitplanFrist verpasstDie Abhängigkeit wurde nicht erfasstAbhängigkeitsdaten hinzufügen

Am Ende werden Sie wissen, welchen Signalen Sie vertrauen können und welche noch einer menschlichen Überprüfung bedürfen.

6. Legen Sie fest, was KI verändern kann und was einer Freigabe bedarf

Der letzte Schritt ist die Governance. Legen Sie fest, welche Maßnahmen das System eigenständig ergreifen darf, welche es nur vorschlagen darf und welche fest in menschlicher Hand bleiben.

KontrollstufeGeeignete Maßnahmen
AutomatischBenachrichtigungen versenden, Abhängigkeiten aktualisieren, fehlende Schätzungen kennzeichnen
Genehmigung erforderlichArbeit neu zuweisen, Prioritäten ändern, Fristen verschieben
Nur manuellEine Markteinführung verschieben, die Eigentümerschaft für einen Client übertragen, Personalzusagen anpassen

Halten Sie die ersten Automatisierungen begrenzt und leicht rückgängig machbar. Das Verschieben eines abhängigen Termins lässt sich viel leichter rückgängig machen als die Übergabe eines hochwertigen Clients an ein anderes Team.

Notieren Sie sich außerdem die Gründe für jede Regel, zum Beispiel:

  • Benachrichtigen Sie einen Teamleiter, wenn jemand länger als zwei Tage eine Kapazität von 100 % überschreitet
  • Schlagen Sie eine Neuzuweisung nur dann vor, wenn eine andere qualifizierte Person eine Kapazität von unter 80 % aufweist.
  • Committen Sie externe Fristen nicht ohne die Zustimmung Ihres Vorgesetzten.
  • Weisen Sie keine Aufgaben neu zu, die als vertraulich oder nur für Fachpersonal gekennzeichnet sind

Wenn Menschen erkennen können, warum eine Maßnahme ergriffen wurde, sind sie weitaus eher bereit, ihr zu vertrauen.

Kurzkommentar: Eine „Überschreiben“-Schaltfläche gilt nicht als menschliche Freigabe

In Unterlagen, die Amazon im Rahmen eines Rechtsstreits vor der National Labor Relations Board vorgelegt hat, gab das Unternehmen an, dass sein System die Produktivität jedes Mitarbeiters nachverfolgte und automatisch Verwarnungen oder Kündigungen generierte, ohne dass Vorgesetzte eingreifen mussten. Amazon legte zudem Unterlagen vor, aus denen hervorgeht, dass in einem Lager in Baltimore innerhalb von etwa 14 Monaten rund 300 Vollzeitbeschäftigte aus Produktivitätsgründen entlassen wurden.

Das Unternehmen verteidigte sich damit, dass Vorgesetzte den Prozess überstimmen und Mitarbeiter Einspruch einlegen könnten. Damit bleibt die automatisierte Maßnahme jedoch die Standard-Einstellung.

Das ist die gesamte Lektion in Sachen Governance für den Einsatz von KI im Workload-Management. Bei Änderungen mit weitreichenden Auswirkungen – wie dem Entzug der Eigentümerschaft, der Neuzuweisung strategischer Aufgaben, der Kürzung von Arbeitszeiten oder der Bearbeitung von Leistungsdaten – darf die Überprüfung durch einen Menschen nicht übersprungen werden. Halten Sie den Workflow an, bis eine qualifizierte Person die Belege überprüft, den Kontext abwägt, den das System nicht erkennen konnte, und die Entscheidung mit ihrem Namen absiegelt.

Die Möglichkeit, eine Entscheidung später rückgängig zu machen, ist nicht dasselbe wie die Forderung nach einer Zustimmung, bevor sie getroffen wird.

Verwaltung der Team-Workloads mithilfe von KI für vier verschiedene Teamtypen

Das KI-Workload-Management folgt unternehmensweit derselben Grundlogik: Es macht verstreute Verpflichtungen sichtbar, prognostiziert, wo sich Druck aufbauen könnte, und hilft Führungskräften, mögliche Änderungen zu vergleichen, bevor sie die Arbeit verlagern.

Was sich von Team zu Team unterscheidet, ist die getroffene Entscheidung. Das bedeutet:

1. Agenturen und professionelle Dienstleister: Schützen Sie Ihre Marge, nicht nur die Auslastung

Für eine Agentur bedeutet ein vollgepackter Kalender nicht unbedingt eine gesunde Workload. Ein Designer mag zwar die ganze Woche über beschäftigt sein, verbringt aber möglicherweise zu viel Zeit mit ungeplanten Überarbeitungen, internen Aufgaben oder einem Projekt, dessen Budget bereits überschritten wurde.

In diesem Fall gleicht die KI jede offene Anfrage mit den aktuellen Budgets, Margen, Kompetenzen und der Dauer ähnlicher Arbeiten ab. Anschließend ordnet sie die Ausführungsoptionen danach, wie gut sie zum Schutz der Margen beitragen.

Beispiel: Wenn eine neue Kundenanfrage eingeht, kann das System verfügbare Arbeitsstunden, erforderliche Kompetenzen, Projektbudgets, Fristen und bisherige Bearbeitungszeiten abwägen. Anschließend zeigt es dem Kundenbetreuer den Weg mit den geringsten Beeinträchtigungen auf: interne Arbeiten verschieben, einen Teil des Auftrags umgestalten, einen Freiberufler einsetzen oder den Termin neu verhandeln.

Diese Unterscheidung ist wichtig, da Professional-Services-Unternehmen bereits unter Margendruck stehen. Der „Professional Services Maturity Benchmark“, der auf Daten von 403 Unternehmen basiert, berichtete, dass die durchschnittliche abrechnungsfähige Auslastung im vergangenen Jahr auf 68,9 % sank, während das EBITDA auf 9,8 % zurückging.

Welche KPIs sollten Sie für die Nachverfolgung im Auge behalten?

  • Prognostizierte vs. tatsächliche Projektmarge: Hat die Entscheidung zur Workload die erwartete Marge gesichert?
  • Abrechnungsfähige Auslastung nach Rolle: Wird die Arbeit an Mitarbeiter mit den richtigen Fähigkeiten vergeben, anstatt lediglich alle zu beschäftigen?
  • Anteil des ungeplanten Aufwands: Wie viel Prozent der Lieferzeit entfielen auf Überarbeitungen, Nachbesserungen oder Arbeiten außerhalb des vereinbarten Umfangs?
  • Kosten der Neuzuweisung: Wie viel Zeit ging durch Übergaben, Einweisungen und die Weitergabe von Hintergrundinformationen verloren?

2. Marketingteams: Zeigen Sie auf, was durch eine neue Priorität verdrängt wird

Marketingverantwortliche müssen wissen, wie sich die Annahme einer neuen Anfrage auf den Rest des Plans auswirkt.

Die KI verfolgt hier eine einzelne Änderung der Priorität über alle nachgelagerten Eigentümer und Ressourcen hinweg und modelliert anschließend jeden Ausweg (Umfang reduzieren, Evergreen-Phase verschieben, Genehmigungswege verkürzen, Unterstützung hinzufügen) mit den damit verbundenen Kosten. Wenn Sie dringende Arbeiten übernehmen, muss irgendwo anders Abstriche gemacht werden: Eine Frist verschiebt sich, eine Ressource wird gestrichen oder jemand muss länger arbeiten. Die KI nennt Ihnen genau, was davon betroffen ist, bevor Sie sich festlegen – statt dass Sie es erst später herausfinden müssen.

Beispiel: Angenommen, ein Launch wird um eine Woche vorverlegt. Das System kennzeichnet jeden betroffenen Autor, Designer, Prüfer und Genehmiger und vergleicht die Möglichkeiten, die Zeit wieder hereinzuholen.

Welche KPIs sollten Sie für die Nachverfolgung im Auge behalten?

  • Zeit vom Committen bis zur Zusage: Wie lange dauert es, eine Anfrage zu prüfen und eine realistische Antwort zu geben?
  • Prioritätsverdrängungsrate: Wie viele geplante Aufgaben werden verschoben, wenn dringende Arbeiten hinzukommen?
  • Kampagnenzykluszeit: Verkürzt eine bessere Zuweisung die Zeit zwischen Briefing und Start?
  • Überprüfen Sie Engpässe: Wie lange warten Arbeiten auf die Genehmigung durch die Rechtsabteilung, die Markenabteilung oder die Geschäftsleitung?

3. Software-Teams: Vorhersagen, wo die Arbeit anfallen wird

Software-Teams führen bereits die Nachverfolgung von Sprints, Schätzungen, Eigentümern und Abhängigkeiten durch. Das größere Problem besteht darin, dass blockierte Arbeit aus der aktuellen Ansicht der Kapazität verschwinden kann, um später als komprimiertes Bündel aus Code, Integration, Tests und Nacharbeit wieder aufzutauchen.

Hier verfolgt die KI blockierte Aufgaben entlang der Abhängigkeitskette und prognostiziert, wann und wo die Arbeitslast anfallen wird. Ein Entwickler, der in diesem Sprint zwar frei erscheint, im nächsten jedoch völlig ausgelastet sein wird, wird bereits jetzt gekennzeichnet, sodass Sie handeln können, solange Sie noch Zeit haben.

Beispiel: Angenommen, eine API-Integration verzögert sich um vier Tage. Das System zeigt möglicherweise an, dass der Frontend-Entwickler heute noch Kapazitäten frei hat, im nächsten Sprint jedoch überlastet sein wird. Der Manager kann dann eine Story verschieben, die Integrationsarbeit aufteilen oder die Release-Reihenfolge anpassen, bevor die verspätete Aufgabe ansteht.

Hier müssen Teams zudem mehr als nur die individuelle Programmiergeschwindigkeit messen. Eine Untersuchung von DORA zur generativen KI in der Softwareentwicklung ergab, dass ein Anstieg des KI-Einsatzes um 25 % mit einem Rückgang des Lieferdurchsatzes um 1,5 % und einem Rückgang der Lieferstabilität um 7,2 % einherging. DORA geht davon aus, dass eine schnellere Codegenerierung zu größeren Batches führen kann, deren Überprüfung mehr Zeit in Anspruch nimmt und die mehr Instabilität mit sich bringen.

Welche KPIs sollten Sie für die Nachverfolgung im Auge behalten?

  • Übertrag von blockierten Aufgaben: Wie viel Arbeit wird in den nächsten Sprint übertragen, weil eine Abhängigkeit nicht geklärt wurde?
  • Genauigkeit der Prognose für Kapazitätsspitzen: Wie oft trat die vorhergesagte Überlastung tatsächlich ein, als aufgeschobene Arbeiten freigegeben wurden?
  • Vorlaufzeit für Änderungen: Wie lange dauert es, bis eine Änderung vom Committen in die Produktion gelangt?
  • Nachbearbeitungsrate bei der Bereitstellung: Wie viel ungeplante Arbeit entsteht durch fehlgeschlagene oder problematische Bereitstellungen?

4. PMO- und Betriebsteams: Machen Sie Kompromisse im Portfolio explizit

Ein PMO muss den Bedarf projektübergreifend überblicken, da Projekte oft separat geplant wurden. Es kann vorkommen, dass derselbe Spezialist für Sicherheit, Finanzprüfer oder Datenanalyst in jedem einzelnen Plan für ein Projekt nur geringfügig ausgelastet erscheint, während er im gesamten Portfolio stark überlastet ist.

KI kann diese Anfragen zusammenfassen, die gemeinsame Einschränkung identifizieren und testen, was passiert, wenn ein Projekt die Ressource vor einem anderen erhält.

Beispiel: KI zeigt, dass eine Verschiebung eines Meilensteins um drei Tage zwei Produkteinführungen mit höherer Priorität sichert, während bei Beibehaltung der ursprünglichen Termine externe Unterstützung erforderlich wäre.

Die Entscheidung liegt weiterhin bei der Portfolio-Führung. Das System weiß möglicherweise nicht, dass ein Projekt eine behördliche Frist einhalten muss, einen Großkunden schützt oder das wichtigste strategische Ziel des Unternehmens unterstützt, sofern dieser Kontext nicht erfasst wurde.

Welche KPIs sollten Sie für die Nachverfolgung im Auge behalten?

  • Vorlaufzeit bei Ressourcenkonflikten: Wie früh erkennt das PMO, dass zwei Projekte dieselbe Person benötigen?
  • Entscheidungszeit im Szenario: Wie lange dauert es, einen alternativen Portfolio-Plan zu vergleichen und zu genehmigen?
  • Prioritätsabstimmungsrate: Wie viel Prozent der knappen Kapazitäten fließen in die mit der höchsten Priorität bewerteten Initiativen des Unternehmens?
  • Portfolio-Wechsel: Wie oft werden Mitarbeiter versetzt, nachdem die Arbeit an einem Projekt bereits begonnen hat?
  • Konzentration von Engpässen: Wie viele aktive Projekte haben eine Abhängigkeit von derselben knappen Ressource (Person oder Fachkompetenz)?

So wählen Sie ein KI-Workload-Management-Tool aus

Bewerten Sie ein KI-Workload-Management-Tool anhand der Qualität seiner Kompromisse und nicht anhand der Breite seiner Feature-Liste. Die fünf Merkmale, die ein echtes System von einem Dashboard mit KI-Aufklebern unterscheiden: Wie viel von Ihrer Arbeit kann es erfassen? Zeigt es die Kosten jeder Empfehlung an? Erläutert es seine eigene Rangfolge? Unterscheidet es harte Einschränkungen von Präferenzen? Und gibt es zu, wenn seine Prognose ungenau ist?

Achten Sie bei einer Testversion oder einer Anbieter-Demo nicht nur auf Beschreibungen wie prädiktiv, intelligent oder automatisiert. Bitten Sie den Anbieter, zu zeigen, wie das Produkt mit den Entscheidungen umgeht, die Ihre Manager unter Druck treffen. Bringen Sie ein reales Szenario ein: eine um eine Woche vorverlegte Markteinführung, einen Spezialisten, der gleichzeitig an drei Projekten arbeitet. Beobachten Sie dann, was das System dazu sagt.

Folgende Fragen sollten Sie sich stellen:

Sobald Sie sich für ein Tool entschieden haben, messen Sie die richtigen Kennzahlen. Anbieter-Dashboards legen großen Wert auf die Anzahl der Warnmeldungen, Empfehlungen und automatisierten Änderungen. Diese Zahlen schmeicheln dem Tool, ohne Ihnen zu verraten, ob es tatsächlich geholfen hat. Verfolgen Sie stattdessen folgende Kennzahlen: Akzeptanzrate der Empfehlungen, Rückgängigmachungen nach einer Neuzuweisung, eingesparte Planungszeit, Prognosefehler und Konflikte, die vor Arbeitsbeginn erkannt wurden.

Bewerten Sie ein KI-Workload-Management-Tool anhand der Qualität seiner Kompromisse und nicht anhand der Breite seiner Features. Die fünf Merkmale, die ein echtes System von einem Dashboard mit KI-Aufklebern unterscheiden: Wie viel von Ihrer Arbeit kann es erfassen? Zeigt es die Kosten jeder Empfehlung an? Erläutert es seine eigene Rangfolge? Unterscheidet es harte Einschränkungen von Präferenzen? Und gibt es zu, wenn seine Prognose ungenau ist?

Achten Sie bei einer Testversion oder einer Anbieter-Demo nicht nur auf Beschreibungen wie prädiktiv, intelligent oder automatisiert. Bitten Sie den Anbieter, zu zeigen, wie das Produkt mit den Entscheidungen umgeht, die Ihre Manager unter Druck treffen. Bringen Sie ein reales Szenario ein: eine um eine Woche vorverlegte Markteinführung, einen Spezialisten, der gleichzeitig an drei Projekten arbeitet. Beobachten Sie dann, welche Empfehlungen das System gibt.

Folgende Fragen sollten Sie sich stellen:

  • Wie viel von Ihrer tatsächlichen Arbeit kann die KI erfassen? Eine KI kann nur die Arbeit berücksichtigen, auf die sie Zugriff hat. Wenn Aufgaben in einem System liegen, Tickets in einem anderen und die Hälfte der tatsächlichen Verpflichtungen in Chat-Threads und Posteingängen, basiert die Prognose nur auf einem Bruchteil der Arbeitslast. Stellen Sie also eine klare Frage: Wie viel Prozent der Arbeit, die mein Team diese Woche erledigt, würde in diesem Tool erscheinen? Fragen Sie auch, was mit dem Rest geschieht. Manche Tools integrieren diese Daten und beziehen sie mit ein. Andere prognostizieren so, als gäbe es diese Daten gar nicht. Die zweite Art wird dir anzeigen, dass jemand Kapazitäten hat, obwohl das nicht der Fall ist.
  • Werden die Kosten jeder Empfehlung angezeigt? Wenn ein tool vorschlägt, eine Aufgabe zu verschieben, sollte es Ihnen mitteilen, welche Auswirkungen diese Verschiebung hat. Welche Fristen verschieben sich, wessen Arbeitsbelastung steigt, wie wirkt sich das auf die abrechnungsfähigen Kosten aus, welche Abhängigkeiten werden riskanter? Die Neuzuweisung kostet am meisten und wird am wenigsten berücksichtigt. Die Übergabe von Arbeit an eine neue Person verursacht Einarbeitungszeit, doppelten Aufwand, einen langsameren Einstiegstag und Kontextverlust. Ein tool, das dies ignoriert, ordnet zwar Ihre Workload, verlangsamt aber gleichzeitig die Projektabwicklung. Eine Empfehlung ohne Angabe der damit verbundenen Konsequenzen ist lediglich eine Vermutung, die der Manager manuell überprüfen muss.
  • Kann das System erklären, warum eine Option vor einer anderen rangiert? Fragen Sie, warum es Person A gegenüber Person B bevorzugt hat. Eine echte Antwort nennt konkrete Faktoren: Fähigkeiten, aktuelle Verpflichtungen, Aufgabenverlauf, Eigentümerschaft, Berechtigungen, Zeitzone. „Beste Übereinstimmung“ ist keine Antwort. Wenn die Begründung eine Black Box ist, muss jede Empfehlung weiterhin manuell überprüft werden, und Sie haben nichts durch Automatisierung automatisiert. Schlimmer noch: Ihr Team wird innerhalb eines Monats das Vertrauen in die Ergebnisse verlieren – und genau so scheitern solche Einführungen letztendlich.
  • Unterscheidet das Tool zwischen einer festen Vorgabe und einer Präferenz? Manche Bedingungen lassen sich nicht umgehen: Sicherheit, gesetzliche Fristen, vom Kunden vorgeschriebene Eigentümerschaft, sprachliche Anforderungen. Andere sind lediglich Präferenzen, wie beispielsweise die Beschränkung der Arbeit auf einen Pod. Schwache Tools fassen beides zu einer einzigen Bewertung zusammen, sodass eine weiche Präferenz eine feste Regel überwiegen kann. Testen Sie dies gezielt. Stellen Sie ein Szenario ein, in dem die einzige Person mit freier Kapazität genau diejenige ist, die die Arbeit nicht bearbeiten darf, und prüfen Sie dann, ob das Tool diese Person trotzdem vorschlägt.
  • Wird Ihnen angezeigt, wenn die Prognose unzuverlässig ist? Fragen Sie sich, was am ersten Tag passiert, bevor es überhaupt eine Historie abgeschlossener Projekte gibt, aus der man lernen kann. Gute tools zeigen ihre Unsicherheit an: Konfidenzbereiche, Beschreibungen für geringe Konfidenz, Warnungen bei unzureichender Datenlage. Schwache tools liefern Ihnen ungeachtet dessen ein genaues Datum. Das ist das gefährlichste Ergebnis in dieser Kategorie, denn eine mit hoher Konfidenz angegebene Zahl verleitet zu einer Verpflichtung, die Sie nicht einhalten können.

Sobald Sie sich für ein Tool entschieden haben, messen Sie die richtigen Kennzahlen. Anbieter-Dashboards legen großen Wert auf die Anzahl der Warnmeldungen, Empfehlungen und automatisierten Änderungen. Diese Zahlen schmeicheln dem Tool, ohne Ihnen zu sagen, ob es tatsächlich geholfen hat. Verfolgen Sie stattdessen folgende Kennzahlen: Akzeptanzrate der Empfehlungen, Rückgängigmachungen nach einer Neuzuweisung, eingesparte Planungszeit, Prognosefehler und Konflikte, die vor Arbeitsbeginn erkannt wurden.

Die Tiefe der Kontextanalyse ist das, was echtes Workload-Management von KI-Show unterscheidet. Ein Terminplanungsassistent, der nur Ihren Kalender sieht, wird Sie gerne voll auslasten, da er die zwölf Aufgaben, die Sie bereits zu erledigen haben, nicht erkennen kann. Genau dieser Unterschied macht den wesentlichen Unterschied zwischen einer KI-basierten Ressourcenmanagement-Software und einem einfachen Zusatzassistenten aus.

So funktioniert das KI-Workload-Management in ClickUp

KI kann die Workload nicht gut verwalten, wenn die Arbeit selbst verstreut ist. Sie muss erkennen, wer für welche Aufgabe verantwortlich ist, wie lange die Arbeit voraussichtlich dauern wird, was bereits über den Zeitrahmen hinausgelaufen ist und welche Fristen oder Prioritäten sich verschoben haben. ClickUp bündelt diese Informationen in einem Workspace und überlagert sie anschließend mit konvergenter KI.

Die vier Ebenen des zuvor vorgestellten Modells lassen sich fast eins zu eins auf den Aufbau von ClickUp übertragen.

Sichtbarkeit in einer Live-Kapazitätsübersicht

Die „Workload-Ansicht“ von ClickUp gruppiert die Aufgaben des Teams nach Mitarbeitern und kennzeichnet jede Person je nach ihrer festgelegten Kapazität mit den Farben Grün, Gelb oder Rot. So sehen Sie auf einen Blick, wer noch Kapazitäten frei hat und wer überlastet ist, ohne eine Tabelle öffnen oder im Chat nachfragen zu müssen.

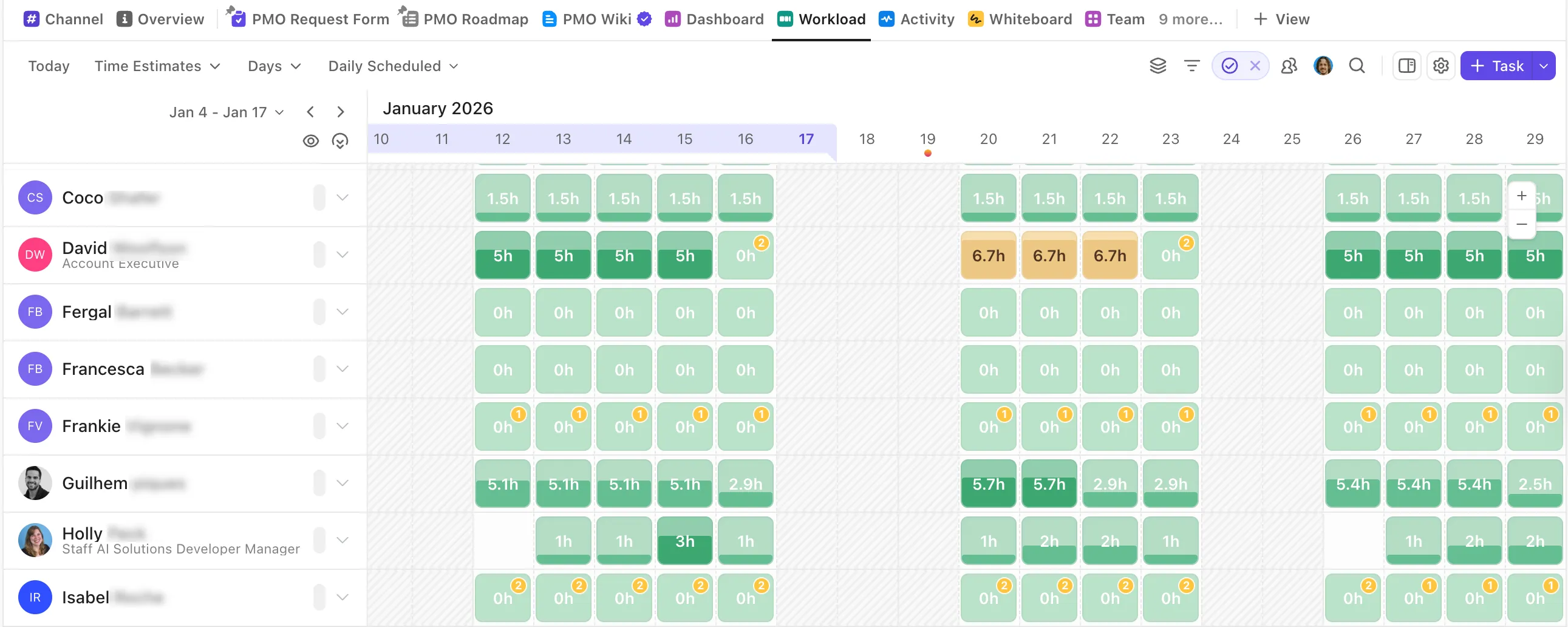

Überwachen Sie die Teamkapazität mit der ClickUp-Workload-Ansicht, um die Aufgabenverteilung unter den Teammitgliedern auszugleichen
Überwachen Sie die Teamkapazität mit der ClickUp-Workload-Ansicht, um Aufgaben gleichmäßig auf die Teammitglieder zu verteilen

Sie entscheiden selbst, wie Sie diese Auslastung messen möchten: anhand von Zeitschätzungen, der Anzahl der Aufgaben, Sprint-Punkten oder einem benutzerdefinierten Feld. Die Ansicht berücksichtigt Arbeitspläne und Urlaubstage, sodass jemand, der im Urlaub ist, niemals als vollständig verfügbar angezeigt wird. Wenn ein Name rot angezeigt wird, öffnen Sie die hinter der Nummer stehenden Aufgaben und prüfen, was den Druck tatsächlich verursacht.

Dank der Integration von ClickUp Brain erwähnst du einfach @brain und fragst: „Wer in meinem Team ist diese Woche überlastet?“ Das System ermittelt die Antwort anhand aktueller Aufgaben, Schätzungen und Urlaubsdaten.

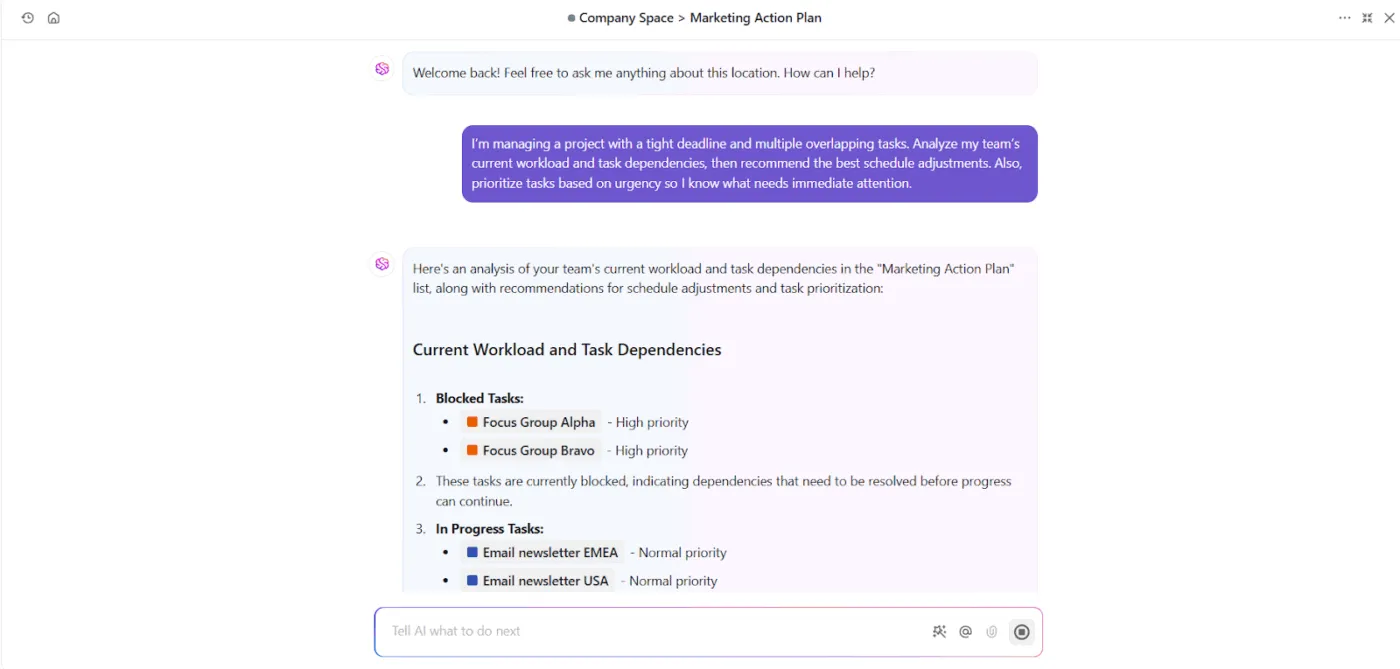

Identifizieren Sie überlastete Teammitglieder und legen Sie Prioritäten mit ClickUp Brain fest
Identifizieren Sie überlastete Teammitglieder und legen Sie Prioritäten mit ClickUp Brain fest

ClickUp Brain ist das Gehirn Ihres Unternehmens. Das bedeutet, es verwaltet Ihre Projekte, weist Aufgaben zu, erstellt umfassende Pläne und zeigt Kapazitäten an. Hier finden Sie eine hilfreiche Schritt-für-Schritt-Anleitung:

Schätzungen, auf die Sie sich verlassen können

Die Planung der Kapazität ist nur so gut wie Ihre Schätzungen, und menschliche Schätzungen fallen oft zu optimistisch aus.

ClickUp Zeiterfassung liefert Managern eine Aufzeichnung der tatsächlich geleisteten Arbeitsstunden, die sie mit den Schätzungen vergleichen können. Brain kann dann Muster zusammenfassen, Überschreitungen aufdecken und Teams dabei unterstützen, zu überprüfen, wo Schätzungen wiederholt daneben lagen. Es kann eine Schätzung kennzeichnen, die vor Beginn des Sprints zu optimistisch erscheint, und jede fertiggestellte Aufgabe verfeinert die nächste Prognose.

Zuweisung nach Ihren Regeln

Mit „AI Assign“ wählen Sie die möglichen Mitarbeiter aus und teilen Brain anhand von Aufgabendetails wie Name, Beschreibung oder Typ mit, wann jeder einzelne Arbeit erhalten soll – entweder manuell oder direkt bei der Erstellung einer Aufgabe. So könnte beispielsweise ein Content-Team technische Artikel an Editors mit fundierten Fachkenntnissen weiterleiten und kurze Produkt-Updates an andere Mitarbeiter vergeben.

Automatisieren Sie die Zuweisung von Aufgaben mit ClickUp AI – basierend auf Aufgabendetails und Regeln
Automatisieren Sie die Zuweisung von Aufgaben mit ClickUp AI – basierend auf Aufgabendetails und Regeln

„KI Prioritize“ verfolgt denselben Ansatz. Sie legen fest, was „dringend“, „hoch“, „normal“ und „niedrig“ für Ihren Workflow bedeuten, und lassen KI diese Regeln dann für Sie anwenden.

Neuausrichtung, bevor Fristen verpasst werden

Wenn ClickUp-Super-Agents (kurz gesagt: Ihre autonomen KI-Kollegen) feststellen, dass jemand überlastet ist, können sie Ihnen mitteilen, wer noch Kapazitäten frei hat und welche Aufgaben verschoben werden könnten.

Nehmen wir zum Beispiel die Agenten „Workload Risk Assessor “ und „Team Capacity Assessor “. Der eine ermittelt, ob ein Team innerhalb eines festgelegten Zeitfensters Kapazitäten frei hat, sodass Sie wissen, wie viele Aufgaben Sie committen können. Der andere zeigt vor der Sprintplanung an, wer überlastet ist und wer noch Kapazitäten frei hat, damit Sie fundierte Personalentscheidungen treffen können.

Beide sind schreibgeschützt, sodass sie das Risiko aufzeigen und es zurückgeben; keine Aufgabe wird ausgeführt, bis ein Mensch sie genehmigt. Die KI übernimmt die mühsame Zuordnung, die ein Manager sonst im Kopf durchführen müsste, und der Mensch behält weiterhin die Entscheidungsgewalt.

Automatisierung für Routineaufgaben

Sobald Ihre Schätzungen und Daten zur Kapazität zuverlässig sind, lassen Sie die Routinearbeiten automatisch ablaufen. ClickUp-Automatisierungen übernehmen die vorhersehbare Umverteilung anhand eines einfachen Musters aus Auslöser, Bedingung und Aktion.

Automatisierungen können deterministische Änderungen bewältigen, beispielsweise die Benachrichtigung eines Managers, wenn eine Aufgabe überfällig wird, oder die Zuweisung an einen benannten Eigentümer des Backups. Eine Automatisierung kann sogar einen Super-Agenten für Sie aktivieren: Sie übergibt die Aufgabe in dem Moment, in dem eine Ermessensentscheidung erforderlich ist, und der Agent führt die Entscheidung von dort aus weiter.

Notiz: Automatisierungen und Super-Agenten sind nicht dasselbe.

Eine ClickUp-Automatisierung folgt einer von Ihnen festgelegten Regel: einem Auslöser, einer optionalen Bedingung und einer Aktion. „Wenn eine Aufgabe überfällig wird, weise sie dem Eigentümer des Backups zu.“ Sie wird jedes Mal auf dieselbe Weise ausgelöst und trifft keine Ermessensentscheidungen.

Ein „Super-Agent“ arbeitet eher wie ein Kollege: Er überwacht den Workspace, wägt die Situation ab und entscheidet, was zu erledigen ist. Anstelle einer festen Regel zur Aufgabenumverteilung könnte ein Agent bemerken, dass jemand mit einer Aufgabe in Verzug ist, prüfen, wer in dieser Woche Kapazitäten und die richtigen Fähigkeiten hat, die Aufgabe an den am besten geeigneten Mitarbeiter umverteilen und eine Notiz veröffentlichen, in der erklärt wird, warum. All dies geschieht, während der Mensch weiterhin in den Prozess eingebunden bleibt.

Einfach ausgedrückt: Der vernetzte Kontext ist der eigentliche Vorteil. Teams planen die Arbeit nicht in einem Tool, messen sie in einem anderen und erklären sie dann noch einmal einer separaten KI. Die Arbeit, ihr Verlauf, das Workload-Signal und die nächste Maßnahme bleiben alle an einem Ort.

Das ehrliche Limit von ClickUp: Wenn ihr zu dritt seid und nur eine Handvoll Aufgaben zur Nachverfolgung habt, ist ClickUp mehr, als ihr braucht. Außerdem gibt es eine gewisse Einarbeitungszeit, wenn ihr von einem Einzweck-Terminplaner oder einer Tabellenkalkulation umsteigt. ClickUp spielt seine Stärken erst dann voll aus, wenn Teams wachsen, mehrere Projekte gleichzeitig jonglieren oder versuchen, einen weitläufigen Anwendungsstapel in einem einzigen Workspace zu bündeln.

Häufige Fehler, die zum Scheitern des KI-Workload-Managements führen

Die meisten Ausfälle bei der Workload beginnen als Prozessausfälle, und die KI verstärkt diese lediglich. Achten Sie auf diese vier Punkte:

  • Automatisierung, bevor man den Überblick hat. Sie aktivieren die automatische Neuzuweisung, obwohl Ihre Ansicht der Kapazität noch fehlerhaft ist, sodass die KI Arbeiten auf der Grundlage von Zahlen verteilt, denen niemand traut. Verschaffen Sie sich zunächst eine klare Sichtbarkeit und zuverlässige Schätzungen, bevor Sie automatisieren.
  • Aufgaben ohne Eigentümer oder ohne Zeitschätzung. Die Workload-Ansicht zeigt an, dass jeder bei 40 % liegt, während die Mitarbeiter sichtlich überfordert sind. Wenn Aufgaben keinen klaren Eigentümer oder keine Zeitschätzung haben, wird die Mathematik zur Fiktion. Legen Sie fest, dass es pro Aufgabe einen Eigentümer und eine Zeitschätzung geben muss, bevor Sie sich auf die Zahlen verlassen.
  • Kapazität als pauschale 40 Stunden betrachten. Ihr Plan geht davon aus, dass jeder acht Stunden am Tag schreibt oder Code schreibt, doch in der Realität bleibt davon nur die Hälfte übrig. Ziehen Sie Meetings, Verwaltungsaufgaben und Kontextwechsel von den tatsächlich verfügbaren Stunden ab, bevor Sie die Arbeit planen.
  • Ein weiteres KI-Tool an einen ausufernden Stack anhängen. Ein Bot übernimmt die Terminplanung, ein anderer erstellt Zusammenfassungen, und nun gibt es fünf weitere Apps, die überprüft werden müssen. Jedes Tool sieht nur seinen eigenen Ausschnitt, sodass keines jemals den vollständigen Überblick erhält. Konsolidieren Sie stattdessen, damit die KI eine zusammenhängende Gesamtansicht statt fünf Teilansichten auswertet.

Beginnen Sie damit, die Workload Ihres Teams mithilfe von KI auszugleichen

Beim KI-Workload-Management geht es letztlich um eines: der KI genügend Kontext zu liefern, damit sie erkennt, welche Arbeitslast Ihr Team tatsächlich trägt, und Sie dann warnen, bevor eine Überlastung zu einer verpassten Frist oder einer Kündigung führt. Bringen Sie die vier Ebenen in die richtige Reihenfolge (Sichtbarkeit, Einschätzung, Neuausgleich, Automatisierung), und die KI hält endlich, was sie versprochen hat: Sie nimmt Arbeit vom Stapel.

Der schnellste Weg, den Unterschied zu spüren, besteht darin, die tatsächliche Workload Ihres Teams auf einen Blick zu sehen. Starten Sie kostenlos mit ClickUp und richten Sie noch heute Ihre erste KI-gestützte Workload-Ansicht ein.

Häufig gestellte Fragen zum KI-Workload-Management

Wie nutzen Sie KI zur Workload-Steuerung?

Geben Sie der KI vier Eingaben, die Teams normalerweise separat erfassen: Aufgaben, Zeitschätzungen, Fristen und die tatsächliche Verfügbarkeit jedes Einzelnen. Die KI kennzeichnet dann Überlastungen und empfiehlt, wohin Arbeit verlagert werden sollte. Beginnen Sie mit Sichtbarkeit und Zeitschätzungen und führen Sie die Automatisierung der Neuzuweisung erst durch, wenn die Daten genau sind. Der entscheidende Faktor ist der Kontext: Die KI muss den gesamten Workspace im Blick haben, nicht nur einen Kalender oder einen Chat-Feed.

Reduziert KI die Workload tatsächlich oder erhöht sie diese?

Das hängt vom jeweiligen Kontext ab. Das Upwork Research Institute hat herausgefunden, dass 77 % der Beschäftigten angeben, KI habe ihre Workload erhöht – vor allem, weil eigenständige Tools Ergebnisse liefern, die anschließend von Menschen überprüft und bereinigt werden müssen. KI reduziert die Workload nur dann, wenn sie den Gesamtüberblick über Aufgaben, Mitarbeiter und Fristen hat und entsprechend handeln kann.

Was ist der Unterschied zwischen KI-Workload-Management und Kapazitätsplanung?

Bei der Kapazitätsplanung wird prognostiziert, wie viel Arbeit ein Team in einem bestimmten Zeitraum bewältigen kann – häufig in Form einer vierteljährlichen Tabellenkalkulation. Das KI-Workload-Management nutzt KI, um diese Arbeit kontinuierlich zu verteilen und neu auszubalancieren, während sich die Situation weiterentwickelt. Die Kapazitätsplanung ist eine Momentaufnahme; das KI-Workload-Management läuft in Echtzeit und überwacht jede Aufgabe und jede Schätzung.

Woran erkenne ich, ob mein Team seine Kapazität überschreitet?

Vergleichen Sie die jeder Person zugewiesene, geschätzte Arbeitslast mit ihren tatsächlich verfügbaren Stunden – nicht mit einer pauschalen 40-Stunden-Woche. Eine Workload-Ansicht mit Farbcodierung (grün unter 80 %, gelb 81–100 %, rot über 100 %) macht dies auf einen Blick deutlich. Wenn Mitarbeiter gestresst wirken, die Ansicht jedoch Slack anzeigt, liegt die Ursache meist in fehlenden Zeitschätzungen oder Aufgaben ohne klaren Eigentümer.

Kann KI das Burnout von Mitarbeitern vorhersagen?

Nicht direkt, aber sie kann die Workload-Muster erkennen, die einer Überlastung vorausgehen. Durch die Nachverfolgung des Personenkreises, der über längere Zeiträume hinweg über seine Kapazitätsgrenzen hinaus arbeitet, sowie der Menge an ungeplanter Arbeit oder Arbeit außerhalb der regulären Arbeitszeiten, die sich ansammelt, und des Arbeitspensums, das ständig wächst, deckt sie eine Überlastung auf, bevor diese zur Kündigung führt. Sie erkennt die Frühwarnsignale; ein Vorgesetzter muss die Person weiterhin einschätzen und entsprechend handeln.

Inwiefern unterscheidet sich das KI-Workload-Management von einem KI-Planungsassistenten?

Ein Terminplanungsassistent optimiert Ihren Kalender. Das KI-Workload-Management optimiert die Arbeit dahinter. Der Assistent sieht Meetings und freie Zeitfenster und bucht Sie daher voll aus, während zwölf noch nicht begonnene Aufgaben außerhalb seines Blickfelds liegen. Das Workload-Management erfasst Aufgabenverantwortung, Aufwandschätzungen, Abhängigkeiten und Fristen und vergleicht dann den verpflichteten Aufwand mit den verfügbaren Stunden. Kalender-Tools beantworten die Frage „Wann haben Sie Zeit?“ Workload-Tools beantworten die Frage „Was können Sie tatsächlich erledigen?“

Was sind die besten Tools für das KI-Workload-Management?

Die Kategorie lässt sich in drei Bereiche unterteilen: Arbeitsplattformen mit KI, die auf die Workload-Daten aufgesetzt ist (ClickUp, Asana Workload, Monday), Spezialisten für das Ressourcenmanagement, die für abrechnungsfähige Teams entwickelt wurden (Runn, Mosaic, Kantata, Productive), sowie entwicklungsspezifische Tools, die Sprint- und Abhängigkeitsdaten auswerten. Der entscheidende Unterschied liegt nicht in der KI. Es kommt darauf an, wie viel von der tatsächlichen Arbeit Ihres Teams das Tool erfassen kann. Ein System, das nur Kalender oder nur Tickets auswertet, erstellt Prognosen auf der Grundlage eines unvollständigen Bildes.
