"Vakit nakittir" atasözünü duymuşsunuzdur. Bu atasözü iş ve yaşamın neredeyse tüm yönleri için geçerli olsa da, proje yönetiminde gerçeğe çok yakındır. Projenin parasal değerini belirleyen ya zamandır ya da kalitedir.
Kapsam, zaman ve maliyetin çakıştığı proje yönetimi üçgeninin bileşenlerini yönetmek hassas bir dengeleme işidir. Beklentilere uygun optimum değeri sunmak için zaman ve kaynakların bilinçli kullanımı gerekir. Tüm bu son tarih ve teslimatların koordine edilmesinin merkezinde, başarının bel kemiği olan zamanlama yer alır.
Program, faaliyetleri başlangıçtan proje planlamasına ve yürütmeye kadar yönlendiren titizlikle hazırlanmış bir yol haritasıdır. Ancak, bir projenin yolculuğu karmaşıktır. Deneyimli proje yöneticileri, bu tür beklenmedik durumları ve değişiklikleri yönetmek için program sapmalarını kullanır.
Program sapması formülünden gerçek dünya projelerinde nasıl uygulanacağına kadar, bu konuda bilmeniz gereken her şey burada.
Program Sapması Nedir?
Hepimiz programın ne anlama geldiğini biliyoruz. Program, belirlenen hedefe ulaşmak için izlemek istediğiniz zaman çizelgesidir, yani beklenen programdır.
Ancak, beklenmedik etkinlikler, projeyi yürütürken bu grafikteki rotadan sapmanıza neden olabilir. Gerçek zaman çizelgeniz bu sapmaları da içerecektir.
Program Sapması (SV), temel program ile gerçek ilerleme arasındaki farkı ölçer. Bir projenin belirli bir zamanda programın ilerisinde, programda veya programın gerisinde olup olmadığını gösteren anahtar bir performans göstergesidir.
Program Sapmasını Anlamak
Temel bir zamanlama sapması formülünün iki temel öğesi vardır. Bunlar şunlardır:
- Kazanılan Değer (EV): Kullanılan gerçek bütçeyi gösterir. EV'yi elde etmek için, toplam proje bütçesini o ana kadar tamamlanan işin yüzdesiyle çarpın. Projenin zamanlaması ve performansı hakkında bilgi verir
- Planlanan Değer (PV): Belirli bir tarihe kadar projenin beklenen bütçe kullanımını gösterir. Toplam proje bütçesinin o tarihe kadar tamamlanacak işin yüzdesiyle çarpılmasıyla hesaplanır. Projenin beklenen ilerleme açısından zamanında olup olmadığını ve kaynak dengeleme gerekip gerekmediğini değerlendirmeye yardımcı olur
Bu değişkenler hakkında fikir sahibi olmak, aşağıdaki formülü uygulayarak program sapmasını hesaplamaya yardımcı olur:
SV = EV – PV
Nerede
- SV = Program Sapması
- EV = Kazanılmış Değer
- PV = Planlanan Değer
Program sapmasını hesaplamak için bazı alternatifler aşağıdaki formülü kullanır:
SV = BCWP – BCWS
Nerede
- BCWP = Gerçekleşen İşin Bütçelenmiş Maliyeti
- BCWS = Planlanan İşin Bütçelenmiş Maliyeti
Program sapmasının değerini elde ettikten sonra, bunu aşağıdaki şekillerde yorumlayabilirsiniz:
- SV > 0: Pozitif zamanlama sapması, projenin planlanandan ileride olduğu anlamına gelir; bu da projenin ilerlemesinin planlanandan daha iyi olduğu anlamına gelir
- SV = 0: Varyans olmaması, projenin planlandığı gibi ilerlediğini ve gerçek ilerlemenin planlanan ilerlemeyle uyumlu olduğunu gösterir
- SV < 0: Negatif zamanlama sapması, projenin planın gerisinde olduğu anlamına gelir. Bu, projenin gerçek ilerlemesinin planlanandan daha az olduğunu gösterir
Program Sapma Yüzdesi (SV%), sapmanın yüzde değerini gösterir ve bir projeyi izlemenin daha kolay bir yolunu sunar.
SV% = (SV/PV)*100
Program sapması gibi, negatif SV% bir projenin geride kaldığını gösterirken, pozitif SV% projenin programın ilerisinde olduğunu gösterir.
Bu temel program sapması formülünü kullanarak, proje programını ve ilerlemeyi izlemek için diğer proje yönetimi KPI'larını hesaplayabilirsiniz.
Program Performans Endeksi (SPI)
Program Performans Endeksi (SPI), kazanılan değerin planlanan değere oranıdır. Bu performans göstergesi, bir projede zaman kullanımının verimliliğini ölçer.
SPI = EV/PV
Tam zamanlama performans indeksini hesapladıktan sonra, bunu aşağıdaki gibi yorumlayabilirsiniz:
- SPI > 1: Proje planın önündedir
- SPI = 1: Proje planlandığı gibi ilerliyor
- SPI < 1: Proje programın gerisinde
Sayılarla uğraşmanız gerektiğinde, sayıları hesaplamak için proje yönetimi yazılımını kullanın.

ClickUp gibi araçlar, projeyle ilgili hesaplamaları basitleştirmek için yapılandırılabilir formül alanları sunar. Doğruluktan ödün vermeden gereksiz ağır hesaplamaları ortadan kaldırarak proje yönetimine odaklanabilirsiniz.
Program Varyansı ve Kazanılmış Değer Yönetimi Arasındaki Bağlantı
Kazanılmış Değer Yönetimi (EVM), projenin ilerlemesine ilişkin eksiksiz bir fikir edinmek için proje maliyeti, zaman çizelgesi ve performans verilerini birleştiren bir proje yönetimi metodolojisidir.
Program sapması (SV), bu daha geniş çerçevenin temel bileşenlerinden biridir. Planlanan değer (PV) ile kazanılan değer (EV) arasındaki farktır.
Programdaki herhangi bir sapma, belirli bir noktada yapılması planlanan işteki karşılık gelen maliyet sapmasını temsil eder. Bu değerdeki herhangi bir değişiklik, bir projenin programın gerisinde, önünde veya zamanında olup olmadığını gösterebileceğinden, bu tam bir program performans göstergesidir.
SV metriği, maliyet performans indeksi, kalan proje süresi, proje bütçesi vb. diğer KPI'larla birleştirildiğinde, proje sağlığını analiz etmek, proje zamanlamasını yönetmek ve yaşam döngüsü boyunca kaynakları dengelemek için kapsamlı bir araç seti görevi görür.
Program Varyanslarını Hesaplamanın Önemi
Program sapması hesaplamaları, projenin ilerlemesini etkileyen farklı değişkenleri vurgular. Bu risklere ve fırsatlara karşı uyanık olmak, proje yöneticilerinin son teslim tarihlerine uymak için müdahale etmelerini sağlar. Ancak, bunun proje zaman yönetimi konusunda yardımcı olmaktan daha fazlası vardır.
Proje yöneticilerinin zamanlama sapmasını hesaplaması gereken nedenlerin listesi aşağıda verilmiştir:
Performans değerlendirmesi
Program sapması ve diğer performans göstergeleri gibi metrikler, proje verimlilik derecelendirmelerine yardımcı olur. Programın bir fonksiyonu olarak proje performansının net ve gerçekçi bir değerlendirmesini sağlarlar. Örneğin, SV için pozitif bir değer, projenin tahmini programının önündeyken, negatif bir değer ise projenin programın gerisinde olduğunu gösterir.
Proje sağlığının nicelendirilmesi, proje yöneticilerinin performansı karşılaştırmalı olarak değerlendirmelerine ve ilerlemeyi sağlamak ve riskleri en aza indirmek için gerekli önlemleri almalarına olanak tanır. Ayrıca, proje yöneticilerinin projenin başarılı olduğu veya yetersiz kaldığı alanları belirlemelerine olanak tanır, böylece projeyi yolunda tutmak ve performansını artırmak için bilinçli kararlar alabilirler.
Sorun tanımlama
Program sapması, proaktif uyanıklığı temsil eder. Proje yöneticileri, gerçek ilerlemeyi hesaplayarak ve bunu planlanan ilerlemeyle karşılaştırarak, potansiyel proje yönetimi zorluklarını tespit etmek için kullanabilirler.
Programdaki en ufak sapmalar bile, bir projenin belirli bir görevinde veya aşamasında olası sorunları veya sorunları işaret eden bir erken uyarı sistemi görevi görür.
Bu göstergeleri kullanarak riskleri azaltın, düzeltici önlemler alın ve kaynakları stratejik olarak yeniden tahsis edin. Erken aşamadaki müdahale, sorunların yayılmasını önler ve daha dayanıklı ve başarılı bir proje ortamı oluşturur.
Etkili karar verme
Program sapmasının hesaplanması, projeleri yönetirken etkili karar vermeyi kolaylaştırmada çok önemlidir. Proje yöneticileri, proje ilerlemesini karşılaştırarak bir projenin programın ilerisinde olup olmadığını anlayabilir.
Bu tür içgörüler sayesinde, faaliyetleri nasıl planlayacaklarına, kaynakları nasıl tahsis edeceklerine, zaman çizelgelerini nasıl ayarlayacaklarına, paydaşları nasıl dahil edeceklerine veya düzeltici önlemleri nasıl uygulayacaklarına akıllıca karar verebilirler.
Örneğin, proje yönetimi uzmanı, kaynakları olumlu sonuçlar elde eden takımlardan negatif zamanlama sapması olan takımlara yönlendirebilir. Bu tür ince ayarlamalar, başarılı proje teslimi için stratejik karar verme yoluyla genel proje performansını artırır.
Paydaş iletişimi

Proje yöneticileri, program sapmasını kullanarak proje programına ilişkin gerçekçi bir fikir edinebilir. Gerçekleri öğrendikten sonra, projenin mevcut durumunu paydaşlara aktarabilirler. Programın önünden gitmek, paydaşlar arasında güven ve memnuniyet yaratacaktır.
Öte yandan, kararlaştırılan programdaki olası gecikmeleri veya aksaklıkları proaktif olarak açıklamak, şeffaflığı ve hesap verebilirliği artıracaktır. Herhangi bir aksaklık veya gecikme durumunda, proje yöneticileri paydaşları anlamlı bir şekilde sürece dahil ederek projenin kapsamı, çıktıları ve zaman çizelgesi ile ilgili beklentileri yeniden ayarlayabilir. Ayrıca, gerekirse projenin başarıyla tamamlanması için ek kaynak taleplerinde bulunabilirler.
Kaynak optimizasyonu
Daha önce geniş bir şekilde tartıştığımız gibi, bir projenin zamanlama sapması, etkili kaynak yönetimine yardımcı olabilir. Planın önündeki projeler, proje maliyetini artırabilecek, yeterince kullanılmayan kaynaklara sahip olabilir. Bu kalan kaynaklar, proje geliştirmeyi hızlandırmak için diğer projelere veya kritik alanlara yeniden tahsis edilebilir.
Öte yandan, bir proje programın gerisinde kaldığında, bunun nedeni kaynak kısıtlamaları veya verimsizlikler olabilir. Bu durumda, proje yöneticisi kaynak tahsisini optimize ederek darboğazları hızlı bir şekilde giderebilir.
Kaynaklar genellikle herhangi bir proje maliyetinin en büyük bileşenini oluşturduğundan, program sapması maliyet sapmasıyla doğrudan bağlantılıdır. Beklendiği gibi, program sapmasının bir alternatifi, gerçek ve planlanan maliyetler arasındaki farkı (BCWP—BCWS) özellikler!
Risk yönetimi
Program sapmasının maliyet sapmasıyla nasıl doğrudan bağlantılı olduğunu gördük, bu da proje maliyet risklerini yönetmenin önemini vurgulamaktadır. Benzer şekilde, program sapmasının proje yöneticilerinin potansiyel sorunları erken tespit etmelerine ve sorunu daha başlangıçta çözmelerine nasıl olanak sağladığını da gördük. Ancak risk her zaman gecikmeler formunda ortaya çıkmaz.
Projenin bazı kısımlarının planlanandan önce ilerlediği hızlandırılmış zaman çizelgeleri, özellikle bağımlılıklar söz konusu olduğunda risk oluşturabilir ve zaman çizelgesi sapmaları bu risklerin üstesinden gelmeye yardımcı olabilir.
Bu somut faydalarla, risklerin tespitinde ve yönetiminde zamanlama sapmasının rolü daha da belirgin hale gelir. Olası riskleri önceden tahmin etmek, proje yöneticilerinin etkili risk yönetimi ve azaltma stratejileri uygulamasına olanak tanır.
Sürekli iyileştirme
Proje yöneticileri, varyans analizini kullanarak proje ilerledikçe ortaya çıkan farklı eğilimler, modeller ve içgörüler hakkında görünürlük elde edebilir. Örneğin, olumlu zamanlama varyansı, tekrarlanabilecek etkili uygulamaları ortaya çıkarır. Buna karşılık, olumsuz zamanlama varyansı verimsizlikleri vurgular.
Bu tür sistematik değerlendirmeler, deneyimlerinden ders almalarını ve gelecekteki çabalarında proje planlama süreçlerini ve en iyi yönetim uygulamalarını iyileştirmelerini sağlar. Proje yöneticisinin yeteneklerini değerlendirir ve proje takımının performansını ölçer. Düzenli performans sapma analizleri, proje sonuçlarını yinelemeli olarak iyileştirir.
Program Varyansının Gerçek Hayattan Örnekleri
Program sapması hesaplamalarının nasıl yapıldığını gerçek dünya örnekleriyle açıklayalım.
Örnek 1: İnşaat projesi
Toplam bütçesi 1.000.000 $ olan bir inşaat projesini yönettiğinizi varsayalım. Projenin önümüzdeki 12 ay içinde tamamlanması planlanıyor.
Altı ay sonra zamanlama sapmasını hesaplarsınız. Bunu yapmak için önce planlanan ve kazanılan değerleri hesaplamanız gerekir.
- Planlanan Değer: Bu, altı aylık dönemde gerçekleştirilmesi planlanan işin bütçelenmiş maliyetidir. Basitlik amacıyla, işin %50'sinin altıncı ayda tamamlanmış olması gerektiğini varsayacağız. Bu verileri kullanarak PV'yi şu şekilde hesaplayın: PV = %50 ✕ 1.000.000 $ = 500.000
- PV = %50 ✕ 1.000.000 $ = 500.000
- Kazanılan Değer: Bu, o ana kadar yapılan işin gerçek maliyetidir. Altıncı ayda işin yalnızca %40'ının tamamlandığını varsayalım. Bununla EV'yi şu şekilde hesaplayabilirsiniz: EV = %40 ✕ 1.000.000 $ = 400.000
- EV = %40 ✕ 1.000.000 $ = 400.000
- PV = %50 ✕ 1.000.000 $ = 500.000
- EV = %40 ✕ 1.000.000 $ = 400.000
Şimdi, Program Sapmasını hesaplayalım:
SV = EV – PV
SV = 400.000 $ – 500.000
SV = -100.000
Negatif değer, projenin altı ay sonra programın gerisinde olduğunu gösterir. Proje yöneticileri bunu not alacak ve projeyi tekrar yoluna sokmak için düzeltici önlemler alacaktır.
Örnek 2: Yazılım geliştirme projesi
Takımınızın sekiz ay içinde bir yazılım uygulaması geliştirdiğini varsayalım. Görevi tamamlamak için 600.000 dolarlık bir bütçe değeriniz var.
İki ay sonra proje zaman çizelgesi sapmasını değerlendirmeye karar verirsiniz. Yine, planlanan ve kazanılan değerleri hesaplayarak başlayın.
- Planlanan Değer: Genellikle, ikinci aya kadar işin %25'ini tamamlamış olmanız gerekir. Buna göre değer şu şekilde hesaplanır: PV = %25 ✕ 600.000 $ = 150.000
- PV = %25 ✕ 600.000 $ = 150.000
- Kazanılan Değer: Proje takımının verimli performansı sayesinde, planlanan işin %40'ını ikinci ayın sonuna kadar tamamladınız. Buna göre, EV = %40 ✕ 600.000 $ = 240.000 $ olur
- EV = %40 ✕ 600.000 $ = 240.000
- PV = %25 ✕ 600.000 $ = 150.000
- EV = %40 ✕ 600.000 $ = 240.000
Şimdi, Program Sapmasını hesaplayalım:
SV = EV – PV
SV = 240.000 $ – 150.000
SV = 90.000 $
Pozitif sapma, projenin ikinci ayda 90.000 dolar önceden tamamlandığını gösterir. Bu performansa göre yöneticiler, kaynakları yeniden tahsis edebilir ve birbiriyle bağlantılı görevleri hızlandırarak proje zaman çizelgesine uyabilir.
Yukarıdaki örnekler nispeten basit ve basittir. Projelerin doğrusal bir akış izlediği varsayımıyla çalışırlar. Ancak, gerçek dünyadaki projeler biraz daha karmaşıktır ve proje zaman çizelgelerini geciktirebilecek veya hızlandırabilecek çeşitli karşılıklı bağımlılıklar içerir. Proje Yönetimi için ClickUp gibi gelişmiş dijital araçları kullanarak proje ve karşılıklı bağımlılıklarının eksiksiz bir görünümünü elde edin.

ClickUp, zaman çizelgesi varyansı veya kazanılan değer yönetimi hesaplamalarını sıkı bir şekilde gerçekleştirmeyen kapsamlı bir proje yönetimi platformu olsa da, zaman çizelgelerini izlemek ve yönetmek için bu platformdan yararlanabilirsiniz. Bunu sonraki bölümlerde ayrıntılı olarak ele alacağız.
Proje Programı Varyansı ile Çalışmak için En Önemli İpuçları
Program sapmasının ne olduğunu ve farklı yönlerini anladıktan sonra, verimliliği artırmak ve programa uymak için bunu nasıl kullanabileceğimize bakalım. İşte size yardımcı olacak birkaç ipucu ve püf noktası:
- Program sapma değerini periyodik olarak hesaplayın. Sapmaları erken tespit etmek ve zamanında müdahale etmek için, proje planlama sürecinden tamamlanmasına kadar proje yaşam döngüsü boyunca bu değeri izleyin
- SV değerlerini tek başına görmek yerine, maliyet sapması, program performans indeksi, tamamlanan işler vb. diğer metriklerle karşılaştırarak proje performansına ilişkin bütünsel bir fikir edinin
- SV eşiği ve toleransları için önceden belirlenmiş değerler belirleyerek, sapmanın kabul edilebilir sınırları aştığını hızlı bir şekilde tespit edin ve anında harekete geçmek için tetikleyici unsurlar oluşturun
- Düzeltici eylemler hayati önem taşırken, öncelikle sapmaya neden olan kök nedenleri belirlemek için kök neden analizi de yapmanız gerekir. Bu yönü anlamak, gelecekte benzer oluşumların önlenmesine yardımcı olur
- Senaryo planlaması için SV verilerini kullanın. Farklı "ne olur, ne olmaz" senaryolarını keşfetmek, farklı proje üçgeni öğelerinin etkileşimini anlamak için kaynak tahsisi veya proje kapsamındaki değişikliklerin potansiyel etkisini ortaya çıkarır
- Bir projenin kritik yolunda yer alan görevlere çok dikkat edin, çünkü bu görevlerdeki herhangi bir değişiklik proje sonuçlarını ve zaman çizelgelerini etkileyecektir
- Otomasyon araçlarından yararlanarak SV değerlerinin hesaplanmasını ve karşılaştırılmasını otomatikleştirin, böylece bu değerleri daha etkili bir şekilde izleyin ve analiz edin
- SV değerlerini geçmiş verilerle karşılaştırın ve sektör standartlarına göre haritalandırarak projenin performansına ilişkin göreceli bir bakış açısı elde edin
- Bağımlılıkları göz önünde bulundurarak proje zaman çizelgelerini ve programlarını yönetmek için özelleştirilebilir proje program şablonlarını kullanın
ClickUp ile Hedefinizden Sapmayın
Bahsedildiği gibi, ClickUp geleneksel olarak bir EVM platformu değildir. Ancak ClickUp, bu amaca uygun olarak değiştirilebilen Özel Proje Yönetimi sunar.
ClickUp'ı aşağıdaki şekillerde program sapması izleme ve yönetimi için kullanabilirsiniz:
- Proje takım üyelerine görevler oluşturun, atayın ve izleyin. Bu görevlerin zamanında tamamlanmasını sağlamak için son teslim tarihlerini ayarlayın. Tamamlanan işleri ve ilerleme yüzdelerini izleyerek EV, PV ve SV'yi manuel olarak hesaplayabilir veya verileri Google E-Tablolar ve Microsoft Excel gibi elektronik tablo araçlarına aktararak derinlemesine analiz yapabilirsiniz

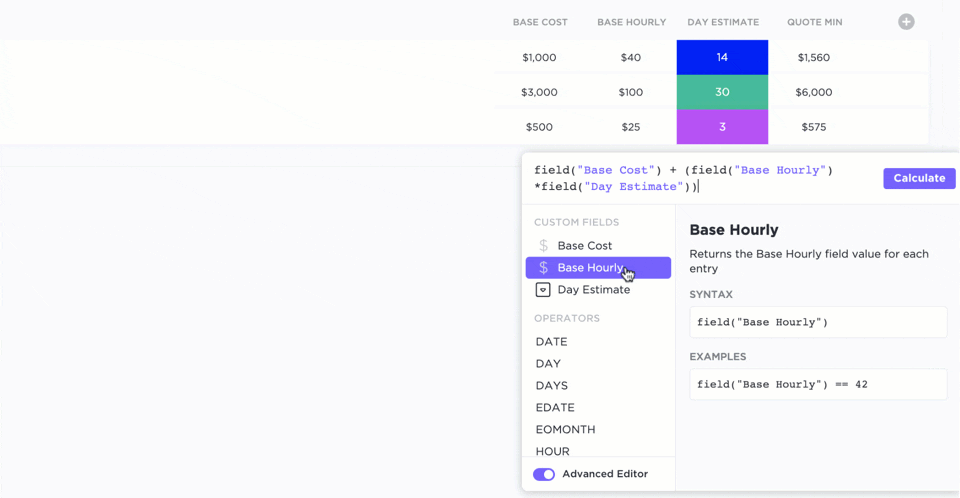

- Manuel hesaplama çok karmaşıksa, bu değerleri özel formül alanlarına girin ve hesaplamaları doğrudan alın. Bu özelliğe doğrudan platformdan erişmek, bağlam değiştirmeyi önler ve odaklanmanızı sağlar
- Zaman takibi araçlarıyla entegre ederek, bir görev için harcanan zaman ve çaba hakkında verileri yakalayın. EV'yi doğrudan etkilemese de, etkili kaynak yönetimi konusunda yardımcı olabilir ve dolaylı olarak varyans yönetiminde özellik olan görev tamamlama değerlendirmeleri için veriler sağlayabilir
- SV değerleri kritik seviyelere ulaştığında tetiklenen otomatik iş akışları oluşturun. Kaynakların optimize edilmesinden kök nedenlerin ayrıntılı analizine kadar, ClickUp bir sonraki adımları planlamanıza yardımcı olabilir
Bu gibi arzu edilen özelliklerin karışımına işbirliğini de ekleyin ve ClickUp, varyasyonları en aza indiren en iyi planlama uygulaması olarak ortaya çıkacaktır. Daha fazla bilgi için kaydolun.
SSS
1. Proje yönetiminde zamanlama sapması nasıl hesaplanır?
Program Varyansı (SV), şu formül kullanılarak hesaplanır: SV = EV – PV
Burada EV, kazanılan değer (gerçekleştirilen işin değeri) ve PV, planlanan değer (yapılacak işin değeri) anlamına gelir. Programla ilgili planlanan ve gerçek ilerleme arasındaki farkın nicel bir ölçüsünü sunar.
2. Program sapmasının negatif olması ne anlama gelir?
Olumsuz bir SV, projenin programın gerisinde olduğunu ve gecikmenin temel nedenini araştırma ve bulma zamanının geldiğini gösterir. Bir sonraki adım, düzeltici önlemler almaktır.
3. Program sapmasının pozitif olması ne anlama gelir?
Pozitif SV, programın önündeyken bir projeyi ifade eder. Bu durumda, pozitif sonuca katkıda bulunan tüm faktörleri inceleyebilir ve bunları gelecekteki diğer projelerde taklit edebilirsiniz.
4. Proje yöneticileri program sapmalarını nasıl verimli bir şekilde izleyebilir?
Proje yöneticileri, bir proje yönetimi aracını kullanarak aşağıdaki şekillerde program sapmalarını verimli bir şekilde izleyebilir:
- Görev ilerlemesi ve tamamlanma durumunun düzenli olarak güncellenmesi
- Yerleşik raporlama ve analiz özelliklerinden yararlanın
- Bildirimler veya uyarılar görüntülemek için SV değerleri için eşikler veya toleranslar tanımlama
- Varyansları en aza indirmek için tetikleyici tabanlı risk yönetimi planları oluşturma
- Kümülatif zamanlama sapma eğilimlerinin düzenli olarak gözden geçirilmesi
5. Proje yönetiminde zamanlama sapmasının önemi nedir?
Program sapması, bir projenin öngörülen zaman çizelgesine ne kadar uyduğunu nicel olarak değerlendirir. Bu değerlendirmeyi yaptıktan sonra, proje yöneticileri bunu şu amaçlarla kullanabilir:
- Proje performansını ve durumunu ölçme
- Tamamlanan gerçek işlere dayalı bilinçli kararlar alın
- Bir projenin başarılı olduğu veya yetersiz kaldığı alanları belirleme
- Projeyi yolunda tutmak için onarıcı önlemler uygulama
- Proje durumu hakkında iç ve dış paydaşlarla iletişim kurma
6. Program sapması, proje risk yönetimi stratejisine nasıl yardımcı olabilir?
Program sapması, aşağıdaki şekillerde proje risk yönetimine yardımcı olabilir:
- Potansiyel risklerin veya gecikmelerin erken tespit edilmesine yardımcı olarak sorunların hızlı bir şekilde çözülmesini sağlar
- Sapmanın ardındaki temel nedeni araştırmak için kapsamlı kök neden analizi gerçekleştirir
- Program sapmalarıyla ilgili içgörüler proaktif kaynak optimizasyonu, risk yönetimi vb. tetikleyiciler olabileceğinden, acil durum planlamasını güçlendirir.
- Diğer değişkenlerin ve potansiyel risklerin proje zaman çizelgesi üzerindeki etkisini değerlendirmek için farklı senaryolar ve koşullar simüle edin
