2005年、FBIは約1億7000万ドルを浪費した末、「バーチャル・ケース・ファイル(Virtual Case File)」システムを中止しました。数ヶ月にわたり、ステータス報告は「順調」と表示され、スケジュールも予定通り進んでいるように見えたものの、最終的にはプロジェクトは完全な失敗として打ち切られてしまいました。
問題は決して数字そのものではありませんでした。チームは活動状況を測定していただけで、失敗を予兆するシグナルを測定していなかったのです。
規模が大きくなると、そのギャップは大きなコストにつながります。プロジェクト管理協会(PMI)の調査によると、プロジェクトに投資された1ドルのうち11.4%が、パフォーマンスの低さによって無駄になっていることが明らかになっています。成果を上げているチームは、単に多くの数値を追跡しているわけではありません。重要な3~5つの指標を厳選し、そのいずれかに変動が見られた瞬間に即座に行動を起こせるよう、十分な規律を持って管理しているのです。
このガイドでは、20のプロジェクト管理KPIをカテゴリー別に分類し、どのメトリクスをいつ省略すべきかを示すとともに、各メトリクスを意思決定につなげるためのアクション閾値を紹介しています。
要約
意思決定に活用されないKPIを追跡しても、チームやプロジェクトのパフォーマンスは低下するだけです。さらに、問題が可視化してからメトリクスを追跡しても意味がありません。むしろ、遅延、予算超過、バーンアウト、手戻りを早期に予測できる兆候を把握し、対応できるだけの余裕を持って追跡すべきです。
- スケジュール関連のKPI(SV、SPI、納期遵守率、サイクルタイム):工程の再編成が可能な段階で遅延を早期に把握する
- コストKPI(BAC、CV、CPI、EAC):アーンドバリューに基づいて算出されます。EACは「予算内で完了できるか?」という問いに答えます。
- 品質およびステークホルダー関連のKPI(欠陥率、手直し率、CSAT、スコープクリープ):問題が深刻化する前に、上流工程のプラン上の不備を明らかにする
- 効果性とROIに関するKPI(ROI、NPS、プラン対実績、粗利益率):その仕事に価値があったかどうかを証明する
- リソースKPI(稼働率、請求可能率、プラン時間対実績時間、割り当て残高):バーンアウトや不適切なリソース配分を早期に検知する
- AIを活用したチームやハイブリッドチーム向けの新たなKPI:意思決定の遅延、自動化の導入率、非同期コラボレーションの健全性
3~5つのKPIを選び、先行指標と遅行指標をそれぞれ1つずつ組み合わせ、各KPIに所有者とアクションの閾値を設定しましょう。追跡する番号は少なくし、その代わりにしっかりと追跡することで、KPIは単なるダッシュボードから、意思決定の材料へと変わります。
プロジェクト管理のKPIとは?
プロジェクト管理のKPIとは、スケジュール、コスト、品質、リソースの使用状況など、特定のプロジェクト目標に紐づく定量的なメトリクスのことです。これを理解する最も簡単な方法は:
KPI = 測定対象 + その重要性 + ターゲット
例:納期を遵守するため(なぜ)、第3四半期末までにクライアントの承認にかかる平均所要時間(何)を9日から4日に短縮する(ターゲット)。 これら3つの要素がすべて揃わなければ、それは単なる数値であってKPIとは言えません。これにより、プロジェクトマネージャー、PMOディレクター、チームリーダーは、直感ではなく具体的な証拠に基づいて、プロジェクトが順調に進んでいるか、あるいは軌道から外れつつあるかを判断できるようになります。
有効なKPIとは:
- プロジェクトの目標と連動している
- ベースラインに対して測定可能
- 実行可能な指標であり、閾値を超えた時点で意思決定がトリガーされる
ご存知でしたか? スケジュールやコストに関するKPIの多くは、アーンドバリューマネジメント(EVM)のフレームワークに基づいています。EVMでは、計画価値(PV)、アーンドバリュー(EV)、実費(AC)の3つの値を比較します。これらを活用することで、プロジェクトがどの時点においても、予定より進んでいるか、遅れているか、予算を上回っているか、下回っているかを評価することができます。
KPIとメトリクス:その違いとは?
すべてのKPIはメトリクスですが、ほとんどのメトリクスはKPIではありません。メトリクスとは、追跡可能なあらゆるデータポイントのことです。KPIとは、目標や意思決定に結びついた、ごく一部のメトリクスのことです。
| アスペクト | メトリクス | KPI |
|---|---|---|
| 焦点 | 測定可能なあらゆるデータポイント | 特定の目標に紐づくメトリクス |
| 意図 | 活動状況を追跡します | 目標に向けた進捗状況を追跡します |
| 影響 | 参考情報 | 数値が変動した際にトリガーが意思決定を促す |
| 例 | 今スプリントの記録された時間 | 2サイクル連続でCPIが1.0を下回った |
KPIとOKRはどのように異なるのでしょうか?
KPIとOKRは、それぞれ異なる問いに答えるものです。KPIは、すでに進行中の仕事の現状を測定するものです:コストパフォーマンスは安定しているか? OKRは、目指すべき野心的な目標を設定するものです:今四半期中に新しいオンボーディングフローをリリースし、アクティベーション率を20%向上させる。
CPIのようなKPIは、現時点で予算内に収まっているかどうかを示し、OKRは次四半期の「成功」の定義を明確にします。プロジェクト管理者は、管理や進路修正にはKPIを、方向性の設定にはOKRを活用します。これらは互いに補完し合うものであり、置き換え可能なものではありません。
「最も重要な1つのメトリクス」を見つけよう
本能的には、できる限りすべてを追跡したくなるものです。しかし、その衝動に抵抗してください。『Lean Analytics』のページを取り入れ、現在進行中のフェーズにおいて、たった1つの「One Metric That Matters(OMTM)」を選び出しましょう。著者のアリステア・クロールとベン・ヨスコヴィッツは、OMTMとは通常、最も問題を抱えているメトリクスであると主張しています。例えば、開発の追い込み局面におけるスプリントベロシティや、納品時のクライアント承認にかかるサイクルタイムなどです。 チームをその1つの番号に集中させれば、行動は実際に変化します。それを改善すれば、ボトルネックが移動し、OMTMもそれに伴って変化します。このガイドで紹介する他のKPIが消えるわけではありません。それらは背景として文脈を提供し続けます。しかし、どの瞬間においても、チームの注目に値する番号は1つだけであり、それを明確に特定することこそが、ダッシュボードを単なる壁紙にさせないための鍵なのです。
プロジェクトに適したKPIの選び方
KPIの選定とは、メトリクスをプロジェクトのリスクプロフィールや手法に適合させることです。ここでは、2つの決定事項について合意する必要があります。第一に、先行指標と遅行指標のどちらを追跡するか、第二に、どのプロジェクト上の制約を最も懸念しているか、ということです。
1. 先行KPIと遅行KPI
先行KPIは将来のパフォーマンスを予測し、遅行KPIは過去の結果を確認するものです。以下に簡単にまとめます:
| アスペクト | 主要なKPI | 遅行KPI |
|---|---|---|
| 定義 | パフォーマンスの行方を示す先行メトリクス | すでに発生した事象を確認するだけの、事後的なメトリクス |
| 参考になる場合 | 実行段階において、まだ軌道修正が可能なうちに | フェーズゲート、レトロスペクティブ、およびプロジェクト終了後のレビューにおいて |
| 無視した場合のリスク | 遅行KPIがついに「赤」になるまで、問題は静かに蓄積されていきます | Teamsは、結果を分析したことがないため、同じ過ちを繰り返してしまう |
多くのチームは、測定が容易であるという理由から、遅行KPIに過度に重点を置いています。しかし、遅行KPIが赤信号を示す頃には、すでに手遅れになっていることがほとんどです。マッキンゼーの調査によると、大規模プロジェクトでは、コストやスケジュールが30%から45%超過することが常態化しています。
2. プロジェクトの目標と手法に応じたKPIの選択
KPIの選択は、プロジェクトの主な制約条件から始めるべきです。プロジェクトの種類によって、どのメトリクスが重要になるかが決まります:
プロジェクトごとに3~5つのKPIを選定してください。また、各KPIが閾値を超えた際に、具体的なトリガーが確実に実行されるようにする必要があります。KPIに基づいて行動を変える人が誰もいない場合は、そのKPIを廃止してください。
すべてのチームが追跡すべき20のプロジェクト管理KPI
以下に、プロジェクト管理の5つの基本的な制約要素(時間、コスト、品質、価値、リソース)に対応する5つのカテゴリーに分類された、20のプロジェクト管理KPIの例を挙げます。
各エントリーを参考資料として保存しておきましょう。
スケジュールおよび納期遵守に関するKPI
1. スケジュール差異(SV)
- プロジェクトが予定よりどれだけ進んでいるか、あるいは遅れているかを金額ベースで測定する
- SVがマイナスであるということは、経過した時間に対してチームがプランよりも少ない仕事量を完了したことを意味します
式: SV = EV – PV
指標:先行指標
このKPIを適用しない場合:優先度が急速に変化するプロジェクトや、ベースラインのスケジュールが数日で古くなってしまうようなローリング型納期プランのプロジェクト
2. スケジュール・パフォーマンス・インデックス(SPI)
- スケジュールの達成度を比率で表す
- 1.0未満の値は、プロジェクトの進捗がプランより遅れていることを示し、1.0を超える値は、プランより進んでいることを示します
- 異なるサイズのプロジェクトを比較する際、SPIはSVよりも有用です
式:SPI = EV / PV
指標:先行指標
このKPIを省略すべき場合: アーンドバリューの精度よりも納期の速さが重視される小規模な運用プロジェクト
3. 期日通りの完了率
- ベースラインの期日までに完了したタスクまたはマイルストーンの割合
- ステークホルダーへのレポート作成にシンプルかつ効果的で、アーンドバリューデータがなくても簡単に算出できます
指標:遅行指標
ベンチマーク: PMIの調査によると、プロジェクトの48%が予定通りに完了していないことが判明しました。
このKPIを適用しない場合: 実験、イノベーション、あるいは反復的なフィードバックサイクルを優先し、納期を犠牲にするチーム
4. サイクルタイム
- タスク開始から完了までの平均期間
- アジャイルチームや、マイルストーンの日程よりもスループットが重視されるあらゆるワークフローにおいて不可欠です
- サイクルタイムを短縮することは、人員を増やすことよりも、納期のスピードに大きな影響を与えることが多い
指標:先行指標
このKPIを適用しない場合:承認プロセスが長かったり、外部依存関係が複雑だったりして、実際の実行速度が低下するプロジェクト
予算およびコストに関するKPI
5. 完了時予算(BAC)
- プロジェクト全体の承認済み予算総額
- 他のすべてのコストKPIはこの番号を基準としているため、ベースラインで固定しておく必要があります
指標:ベースライン
このKPIを適用しない場合: 固定されたスコープの見積もりではなく、調査結果に基づいて資金配分が変更されるディスカバリーフェーズの取り組み
6. コスト差異(CV)
- プロジェクトが現在、予算内か予算超過かを示します
- 正の値は予算内、負の値は予算超過を意味します
式:CV = EV – AC
指標:先行指標
このKPIを適用しない場合:ベンダーからの請求が遅れるプロジェクトや、四半期ごとの会計サイクルによりリアルタイムの支出パターンが把握しにくいプロジェクト
7. コスト・パフォーマンス・インデックス(CPI)
- 1ドルあたりどれだけの価値を生み出しているかを測定する
- 1.0を下回ると、プロジェクトがプランよりも1ドルあたりの価値が低下していることを示しています
式:CPI = EV / AC
指標:先行指標
ベンチマーク: CPIが1.0の場合、プロジェクトは支出1ドルあたり、プラン通りの価値を正確に生み出していることを意味します。1.0を上回れば予算内、1.0を下回れば予算超過となります。
このKPIを適用しない場合: 価値の創出を現在の支出と明確に結びつけることができない、クリエイティブ、研究開発、またはイノベーション関連のプロジェクト
ご存知でしたか?クエンティン・フレミングとジョエル・コッペルマンの著書『Earned Valueプロジェクト管理』によると、プロジェクトの進捗率が20%に達すると、CPIが10%以上向上することはほとんどないため、早期発見が不可欠です。
8. 完了時見積もり(EAC)
- 現在のパフォーマンスに基づいたプロジェクトの総コスト
- 「予算内で完了できるか?」という疑問に答える上で、最も有用な番号とは
式:EAC = BAC / CPI
指標:先行指標
このKPIを適用しない場合: スコープの大幅な変更が行われているプロジェクト。過去の実績では、将来のコストを正確に予測できなくなるため
このセクションで紹介する4つのKPIは一連の連鎖を形成しています。BAC(完了時予算)がターゲットを設定し、CV(コスト差異)とCPI(コストパフォーマンス指数)が現在のパフォーマンスを測定し、EAC(完了時見積額)が結果を予測します。
デンバー国際空港の自動手荷物処理システムは、すべてのプロジェクトマネージャーが知っておくべき教訓となる事例です。開発期間中、進捗報告書ではコンポーネントレベルの進捗状況、モーターの設置状況、コードモジュールの「完了」状況、マイルストーンの達成状況などが追跡されていました。ダッシュボード上では順調に見えました。しかしその一方で、統合システムはテスト中に手荷物を粉々に砕いてしまっていたのです。
この空港は16ヶ月の遅れと約5億6000万ドルの予算超過で開業し、手荷物処理システム自体も、廃止されるまでに約1億8600万ドルの費用がかかった。
これはグッドハートの法則が現実化した例です。「指標がターゲットになると、それはもはや有効な指標ではなくなる」。チームは「機能するシステム」ではなく「完了とマークされたタスク」を最適化の対象とし、その結果、測定した通りの結果を得てしまいました。プロジェクトマネージャーたちは、この結果を「スイカプロジェクト」と呼んでいます。外側は緑色で、中は赤色ですが、ある時点を境にその状態が崩れてしまうのです。
解決策は、メトリクスを増やすことではありません。各KPIに、不正操作を検知する対抗メトリクスを組み合わせることです。ベロシティを追跡していますか? それなら欠陥見逃し率も追跡しましょう。完了タスク数を追跡していますか? それなら手直し率も追跡しましょう。 マイルストーンの期日遵守率を追跡していますか? それなら、スコープクリープも追跡しましょう。数値だけが動いて、実際の仕事内容が改善されていない場合、その指標は操作されるのを待っているようなものです。対となる指標と組み合わせるか、さもなくば廃止しましょう。
品質およびステークホルダー関連のKPI
9. 欠陥率
- 成果物ごと、またはスプリントごとの欠陥やエラーの数
- 欠陥率の高さは、多くの場合、タイムラインが逼迫していることや要件が不明確であることと相関しているため、このKPIはタイムラインのプレッシャーを検証する上で有用な指標となります
指標:先行指標
このKPIを適用しない場合:成果物の品質チェックを通じて成果が測定されない、社内戦略や研究プロジェクト
10. 手直し率
- 修正が必要な完了作業の割合
- 上流工程における品質問題の遅行指標
- 手直し作業が総努力の4~10%を常に上回る場合、その根本原因は実行上の失敗ではなく、プランや要件の不備に起因することが多い
指標:遅行指標
このKPIを適用しない場合:開発プロセスの一環として、意図的に反復(イテレーション)と精緻化(リファインメント)を採用しているアジャイル製品チーム
11. 顧客満足度スコア(CSAT)
- クライアントやユーザーからの直接的なフィードバック(通常は1~5段階評価)
- 成果物が実際に期待に応えたかどうかを測定する唯一のKPI
指標:遅行指標
ベンチマーク: ベンチマークは業種によって異なりますが、平均的に見て、ほとんどの業界において良好なCSATスコアは75~85%の範囲にあります。ACSIによると、米国の全国平均は77~78%です
このKPIを適用しない場合:エンドユーザーが納品物と直接やり取りすることがほとんどないインフラやバックエンドのプロジェクト
12. スコープクリープの割合
- 当初のベースラインを超えて追加された未承認の仕事の量を、プランされた総スコープに対する割合として表したもの
- 予算やタイムラインの調整を伴わないスコープクリープの拡大は、最も一般的な「目に見えないプロジェクトの殺し屋」です
指標:先行指標
このKPIを適用しない場合: リテーナー契約や継続的デリバリー契約など、業務モデルにスコープの変更がすでに組み込まれている場合
有効性とROIに関するKPI
13. 投資収益率(ROI)
- これは究極の遅行KPIであり、そのプロジェクトをやることの価値があったかどうかを明らかにするものです
- ROIの算出は、将来の投資の優先順位付けを行う上で、ポートフォリオレベルにおいて有用です
式:ROI = プロジェクトの純便益 ÷ プロジェクト総費用
指標:遅行指標
このKPIを適用しない場合:コンプライアンス、セキュリティ、またはリスク低減を目的としたプロジェクトで、収益の創出ではなく損失の防止に価値がある場合
14. ネットプロモータースコア(NPS)
- ステークホルダーや社内のスポンサーが、そのプロジェクトのプロセスや成果を推奨するかどうかを測定する
- PMOがプログラムポートフォリオ全体における納品品質のベンチマークを行う際に役立ちます
式: NPS = 推奨者率 – 批判者率
指標:遅行指標
このKPIを適用しない場合:ステークホルダーの数が少なすぎて、統計的に有意なフィードバックの傾向が得られない、1回限りの社内プロジェクト
15. 計画完了時期と実際の完了時期の比較
- 予定通りかつ予算内で完了したプロジェクトまたはフェーズの割合と、全プロジェクト数との比率
- 見積もりの精度における体系的なパターンを明らかにする、ポートフォリオレベルの有効性指標
指標:遅行指標
このKPIを適用しないべき場合:プロジェクトの種類が大きく異なるものが混在するPortfoliosで、比較を行うとパフォーマンスに関する誤解を招く結論が導き出される場合
16. 売上総利益率
- プロジェクトによって生み出された収益から直接費用を差し引いた額を、収益で割った値
- 代理店、コンサルティング会社、およびプロジェクトの収益性が最優先事項となるあらゆるクライアント対応仕事に適用可能です
式:粗利益率 = (粗利益 / 総売上高) × 100
指標:遅行指標
このKPIを適用しない場合: 収益性が成功のメトリクスではない、非営利団体、政府機関、または社内変革プロジェクト
リソース管理のKPI
17. リソース利用率
- 利用可能な総時間のうち、生産的なプロジェクト仕事に費やされた時間の割合
- 稼働率が常に低い場合はリソースの配分ミスを示し、常に高い場合はバーンアウトのリスクを示唆しています
式:リソース稼働率 = (実際の作業時間 / 利用可能な総時間) × 100
指標:先行指標
このKPIを適用しないべき場合: 創造的、戦略的、あるいは革新的な仕事に重点を置いているチームで、稼働率を常に高く維持すると成果物の品質が低下してしまう場合
18. 請求可能稼働率
- 稼働率の一指標:クライアントへの請求時間対利用可能総時間
- サービス企業にとっての中核となる収益性メトリクスであり、一人当たりの売上高に最も直接的に結びつく数値
指標:先行指標
ベンチマーク: Kantataの最新レポートによると、Benchmarkの請求可能稼働率は69%でした
このKPIを適用しない場合:収益が従業員の請求可能時間と直接結びついていない、プロダクト主導型またはサブスクリプション型のビジネス
19. プラン時間と実績時間の比較
- 各フェーズごとのタスク見積もり工数と、実際に記録された工数を比較します
- 継続的なギャップは、将来のプロジェクトに悪影響を及ぼす見積もりの問題を浮き彫りにします
指標:遅行指標
このKPIを適用しないべき場合: 仕事が急速に変化し、詳細な工数見積もりが常に適切でいられないような、動きの速いスタートアップチーム
20. リソース配分のバランス
- チームメンバーの業務量が、プロジェクトのキャパシティに対して過多か、あるいは不足しているか
- これには単一の式が存在しないため、通常はヒートマップや作業負荷チャートとして可視化され、各担当者のコミット済み時間と利用可能な時間を比較して表示されます
指標:先行指標
このKPIを適用しないべき場合: 責任範囲が常に重複しており、正式な作業負荷のバランス調整が業務上の価値をほとんど生まない、ごく小規模なチーム
追跡すべき追加のKPI
以下に、納期、収益性、回復力、長期的な拡張性に直接影響を与える要素を測定する、追加のKPIをいくつか紹介します:
アクションの閾値:KPIに基づいてアクションのトリガーとなるタイミング
KPIが有用となるのは、数値が変動した際にどのような対応を取るかをチームが合意している場合に限られます。閾値が設定されていないと、ダッシュボードは、被害がすでに発生した後に問題を記録するだけの受動的なレポート作成システムになってしまいます。
本ガイドでは、5つのKPIカテゴリーごとに、その具体例をご紹介します。
| KPIのカテゴリー | アクション閾値の例 | 推奨される回答 |
|---|---|---|
| スケジュールと納期遵守 | SPIが0.9を下回る、または納期遵守率が85%を下回る場合 | 遅延が深刻化する前に、マイルストーンの順序を見直したり、障害要因を取り除いたり、進行中の仕事量を削減したりしましょう |
| 予算とコスト | 2つのサイクルにわたってCPIが1.0を下回っている | 新たな仕事を承認する前に、裁量支出を凍結し、スコープの前提条件を見直しましょう |
| 品質とステークホルダー | スプリント間で、手直し作業が総工数の10%を超えたり、欠陥率が急上昇したりする場合 | 納期のプレッシャーが高まる前に、要件、承認プロセス、引き継ぎの質を精査しましょう |
| 効果とROI | 納品後のCSATやNPSの低下 | ステークホルダーからのフィードバックを即座に収集し、次のリリース、オンボーディングのフロー、または納品プロセスを調整する |
| リソース管理 | リソースの利用率が2週間以上にわたり90%を超えている | バーンアウトを防ぐために、作業量のバランスを見直したり、優先度の低い作業を延期したり、一時的なサポート体制を強化したりしましょう |
3~5つのKPIをどのように選定すればよいか?
各KPIには、1つの意思決定事項、所有者、およびアクションを起こすべき閾値が割り当てられるべきです。以下に、それらを選択する簡単な方法をご紹介します:
1. プロジェクトの最大のリスクから着手する: プロジェクトの遅延が懸念される場合は、スケジュールを追跡します。予算が逼迫している場合は、コストを追跡します。品質が問題となる場合は、不具合や手直しを追跡します
2. 先行指標と遅行指標を組み合わせて選定する:最終結果が確定してしまう前に問題を早期に発見できるよう、少なくとも1つの早期警告メトリクスと1つの成果メトリクスを選択してください
3. コントロール可能なメトリクスを選ぶ:広範な成果ではなく、チームが影響を与えられる数値を追跡する
4. 各KPIが意思決定のトリガーとなることを確認する:しきい値を超えたとしても、スコープ、人員配置、予算、またはスケジュールに変更が生じないのであれば、それは単なるメトリクスに過ぎないでしょう
プロのヒント:優れたKPIセットは、以下の点に答えられるものでなければなりません:
- それに対して、どうやることでしょうか?
- 計画通りに進んでいるでしょうか?
- 何が問題になりそうなのか?
避けるべきKPIとは?
不適切なKPIのほとんどは、以下の3つのカテゴリーのいずれかに該当します:
- 進捗を過大評価してしまう見せかけのメトリクス
- 成果と切り離された活動メトリクス
- 遅行メトリクスは、是正措置を講じるには手遅れになるほど遅くに確認されてしまう
チームが避けるべき、あるいは厳重に条件を付けるべき、最も一般的なプロジェクト管理KPIは以下の通りです:
| 避けるべきKPI | なぜ誤解を招く可能性があるのか | より良い選択肢 |
| 完了したタスクの数 | 有意義な成果を出すことよりも、仕事を小さなタスクに分割したチームに報いる | サイクルタイム、スプリント目標の達成率、またはマイルストーン達成率 |
| 1人あたりの仕事時間 | 長時間労働は、生産性の向上ではなく、過負荷、プランの不備、あるいは非効率なワークフローを示していることが多い | リソース配分のバランス、あるいはスループット |
| 主要なKPIとしての「生稼働率」 | 稼働率を90%以上に引き上げると、通常、時間の経過とともにバーンアウト、遅延、品質上の問題が増加する | 持続可能な稼働率と、手直し作業およびサイクルタイムの組み合わせ |
| 文脈を無視したベロシティ | Teamsは時間の経過とともにストーリーポイントの水増しを行うことがあり、その結果、四半期ごとのベロシティの推移が意味をなさなくなってしまう | ベロシティの推移に加え、リリース結果と欠陥率 |
| 開催されたミーティングの数 | ミーティングの回数が増えても、連携が改善されることはほとんどなく、むしろ調整にかかる負担が増加することが多い | 意思決定の遅延または障害要因の解決にかかる時間 |
| 報告されたバグの総数 | バグの数が多いということは、エンジニアリングの品質が低下しているのではなく、QAの網羅性が高まっていることを意味する場合がある | 欠陥見逃し率または手直し率 |
| ダッシュボードビューまたはレポートが開きます | 意思決定が改善されたかどうかではなく、ダッシュボードが開かれたかどうかを測定する | トリガーに基づく介入と是正措置 |
| 単独のKPIとしての「残予算」 | プロジェクトが実際に効率的に価値を生み出しているかどうかは明らかにならない | CPI、CV、EACの組み合わせ |
| 「グリーン」ステータスのプロジェクトの割合 | Teamsは、問題が避けられなくなるまで、プロジェクトを「赤」と評価することをしばしば避けてしまう | SPI、依存関係リスク、およびマイルストーンの遅れ |
| リリースされた機能の数 | 成果物が増えたからといって、顧客による採用やビジネスへの影響が保証されるわけではありません | CSAT、NPS、導入率、あるいはROI |
ダッシュボードを活用したプロジェクト管理KPIの追跡方法
適切に構築されたプロジェクト管理KPIダッシュボードは、リアルタイムのデータを取得し、進捗が予定から外れている箇所を明確に示し、次に取るべき行動を明確に示します。
PM用KPIダッシュボードに必要なもの:
- リアルタイムのデータ接続: プロジェクトプラン、時間追跡、予算、および作業負荷管理システムからKPIデータを直接取得します
- 閾値ベースのアラート: 色分けや通知機能を活用し、スケジュールの遅延、予算超過、稼働率の急上昇、またはリスクの閾値を超えた場合に自動的にフラグを立てます
- ポートフォリオレベルおよびプロジェクトレベルのビュー: PMOが納品の全体的な健全性を監視できると同時に、プロジェクト管理者は実行レベルの詳細なメトリクスへのアクセス権限を提供されます
- カスタマイズ可能なウィジェット: チームが自社の納品モデルに関連するメトリクスを追跡できるようにします
- 共有可能かつ許可管理機能付き: 編集可能な式、フィルター、または機密性の高いプロジェクトデータを公開することなく、ステークホルダーに進捗状況、リスク、およびパフォーマンスの可視性を確保します
関連するKPIを用いて、独自のプロジェクト管理ダッシュボードを構築するためのクイックガイドをご紹介します:
ClickUpでのプロジェクトKPIの追跡方法
ClickUpは、KPIの追跡を独立したレポート作成層に隔離するのではなく、実行プロセスと密接に接続する必要がある場合に威力を発揮します。当社の編集チームおよび運用チームは、プラットフォーム内で直接KPIの追跡を行っています。
ClickUpのダッシュボードは、プラットフォーム内にすでに存在するアクティブなスペース、タスクのステータス、見積もり時間、スプリントポイント、および期限から直接情報を取得します。

ClickUpダッシュボードをカスタムして、関連するカードのみを追加し、特定のメトリクスを追跡しましょう
社内で最もよく使われているカードは以下の通りです:
- タスクリストカード:停滞している仕事や期限切れの仕事用
- 完了率、未完了タスク、スプリント合計値の計算カード
- キャパシティプランニングのための作業負荷カード
- チーム横断的なプロジェクトの健全性を高レベルで把握するためのポートフォリオカード
- スプリントカード:スプリント終了前に実行状況が予定から外れつつあるかどうかを示す

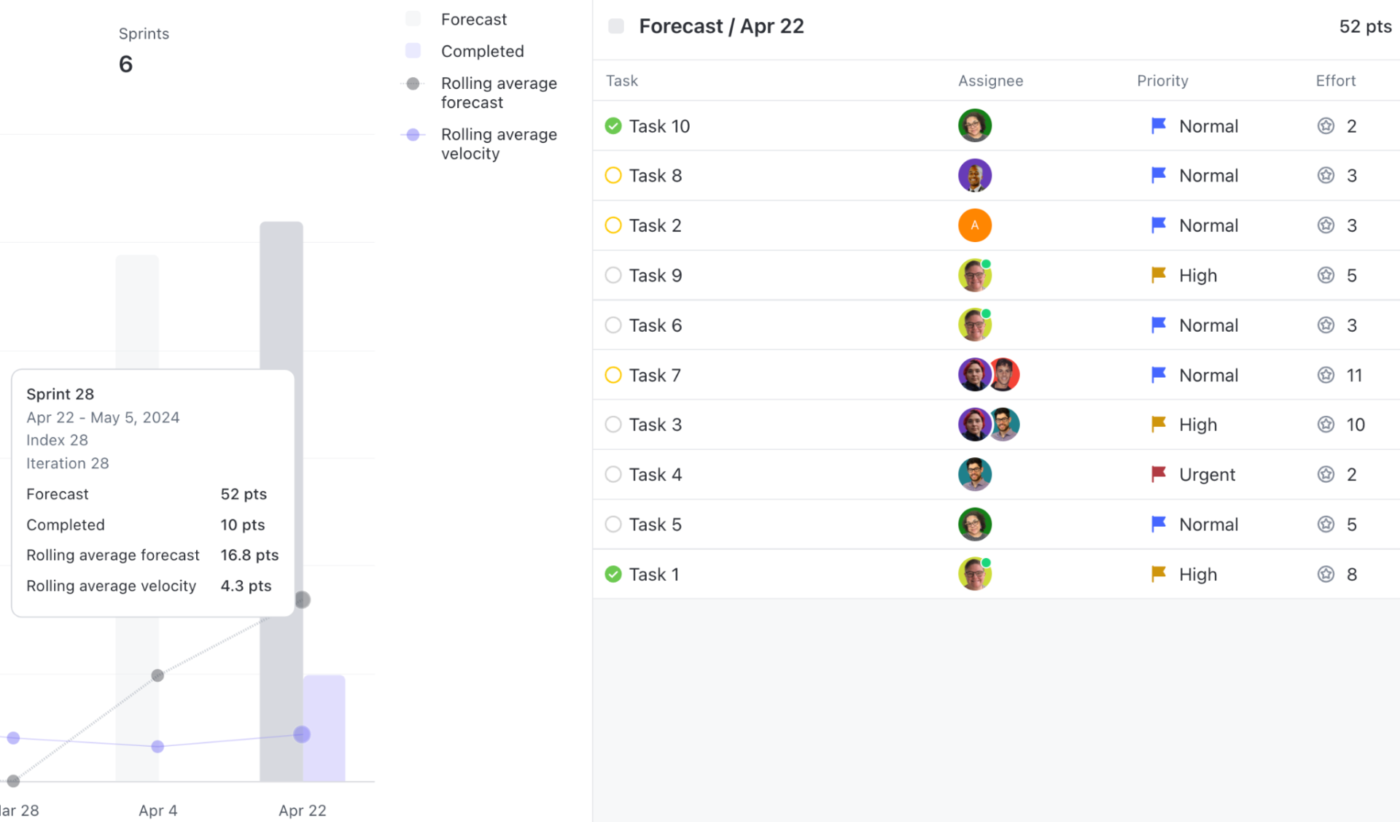

スプリントダッシュボードカードのベロシティチャートにあるドリルダウンビューを利用すると、ClickUpダッシュボード上の計算の根拠となっているタスクや工数を把握しやすくなります
ClickUp Brainは、これらのカード全体の傾向を可視化し、更新情報を要約し、停滞しているタスクにフラグを立て、期限切れを見逃さないようにします。これにより、複数のプロジェクトを同時に確認する際の時間を大幅に節約できます。ただし、AIによる要約は納品に関する判断の代わりにはならないため、予測の検証は依然として手作業で行っています。
私たちはシステムの信頼性を維持しています。各ダッシュボードにリンクされているClickUp DocsにKPIの定義を文書化し、四半期ごとの見直しタスクを実施して、意思決定の指針として機能しなくなったメトリクスを廃止することで、システムの信頼性を確保しています。

ClickUp Brainに依頼して、チームの作業量とプロジェクトの進捗を最適化しましょう
率直なリミット
ClickUpが最適なのは、ダッシュボード、仕事そのもの、そしてその仕事を担当するメンバーがすべて同じシステム内に集約されている場合です。部門横断的な連携、定期的なレポート作成、業務の複雑さが増すほど、このセットアップの価値は高まります。
以下の場合はスキップしてください:プロジェクトの内容が主に静的なチェックリストや短期的なタスクである場合。その場合は、スプレッドシートや軽量なカンバンツールの方が、通常は管理が迅速に行えます。スタンドアロンのドキュメントツールやシンプルなタスク管理ツールから移行してきたチームは、スペース、フォルダ、リスト、ダッシュボード、レポート作成ビューといった階層に慣れるまで、ある程度の時間を要することがよくあります。
ビジネスインテリジェンスプラットフォームや自動化機能を備えたメールツールを統合し、KPI、フォーム、プロセス文書、依存関係を1つのアプリ(ClickUp)に集約することで、各部門のすべてのプロセスを簡素化しています。
ビジネスインテリジェンスプラットフォームや自動化機能を備えたメールツールを統合し、KPI、フォーム、プロセス文書、依存関係を1つのアプリ(ClickUp)に集約することで、各部門のすべてのプロセスを簡素化しています。
ビジネスインテリジェンスプラットフォームや自動化機能を備えたメールツールを統合し、KPI、フォーム、プロセス文書、依存関係を1つのアプリ(ClickUp)に集約することで、各部門のすべてのプロセスを簡素化しています。
KPIは行動変容を促すものであるべき
プロジェクトが失敗する原因は、たいてい、警告サインに早期に気づかなかったか、あるいは追跡していたメトリクスがそもそも行動のトリガーにならなかったことにあります。
最も効果的なKPIシステムは、たいてい最もシンプルなものです。明確な閾値と結びついた、厳選された少数の指標は、誰も使わない数字で埋め尽くされた巨大なダッシュボードよりも優れた成果をもたらします。スケジュールのずれ、予算の逼迫、品質上の問題、および作業負荷の不均衡を早期に発見することが重要です。
また、KPIの追跡は、実行現場に密着して行われる場合に最も効果を発揮します。レポート作成、文書化、作業量、スプリントの追跡、是正措置がすべて同じ業務ワークフロー内で統合されていると、チームの動きはより迅速になります。
すべてを接続するシステムをお探しなら、ClickUpに無料で登録してください。
PM KPIに関するよくある質問
プロジェクトでは、いくつのKPIを追跡すべきでしょうか?
プロジェクトごとに3~5つのKPIを追跡し、チーム全体では7~10個以内に抑えましょう。それ以上になると、注意力が分散し、ほとんどのメトリクスが意思決定の原動力ではなくなってしまいます。重要なのは、より多くの数値を集めることではなく、問題を予測できる少数のメトリクスを選び出し、それぞれが引き起こすトリガーを事前に決定しておくことです。PMIの調査では、プロジェクトの優れた成果は、ダッシュボード上の数値の多さではなく、焦点を絞り、意思決定に直結した測定と一貫して関連付けられています。
プロジェクトのKPIはどのくらいの頻度で見直すべきでしょうか?
先行KPI(スプリントバーンダウンやリソースの可用性)は、毎週、あるいはStandUpミーティングのたびに確認すべきです。遅行KPI(最終CPI、期日通りの完了率)は、フェーズゲートやレトロスペクティブで確認します。
履歴データがない新規プロジェクトにおいて、KPIのターゲットをどのように設定すればよいでしょうか?
業界のベンチマークを初期の基準として活用しましょう。例えば、トップクラスの企業ではリソース利用率が70~80%となっています。スケジュールおよびコストのKPIについては、第1フェーズでは±5%の変動幅を許容範囲として設定し、最初のマイルストーンレビュー後の実績に基づいて基準を厳格化してください。
アジャイルチームはアーンドバリューKPIを活用できるのか?
はい、ただし適応が必要です。完了したストーリーポイントをアーンドバリューに、計画されたスプリントキャパシティを計画バリューにマッピングします。そうすれば、SPIとCPIはスプリントまたはリリースレベルで機能するようになります。フローメトリクスを好むチームは、SVやSPIの代わりにサイクルタイムやスループットを用いることがよくあります。これらはいずれも、ドル建てのベースラインを必要とせずに納品速度を測定できるからです
スコープクリープの原因とは何か、またそれをどのように測定すればよいのでしょうか?
スコープクリープとは、時間、予算、リソースに見合った調整を行わずにプロジェクト仕事が制御不能に拡大する現象であり、PMIによると、プロジェクトの52%に影響を及ぼしています。これは、当初のベースラインを超えて追加された未承認の仕事を、計画された総スコープに対する割合として測定します。予算やタイムラインに変更が伴わないスコープクリープの拡大は、最も一般的な「静かなプロジェクトの殺し屋」の一つであるため、正式な変更管理ステップと組み合わせて対応する必要があります。
