الذكاء الاصطناعي في إدارة المشاريع: كيفية بناء مجموعة تقنيات الذكاء الاصطناعي الفعالة

14 دقيقة قراءة

يمكن لمساعد الذكاء الاصطناعي تلخيص ملاحظات اجتماعاتك، لكنك قد تظل تقضي فترة بعد ظهر يوم الجمعة في مراجعة تحديثات المهام، ومتابعة المسؤولين عنها، وإعداد تقرير الحالة. ولا تفيد السرعة في صياغة المسودات كثيرًا عندما تكون المعلومات التي تستند إليها متناثرة أو قديمة.

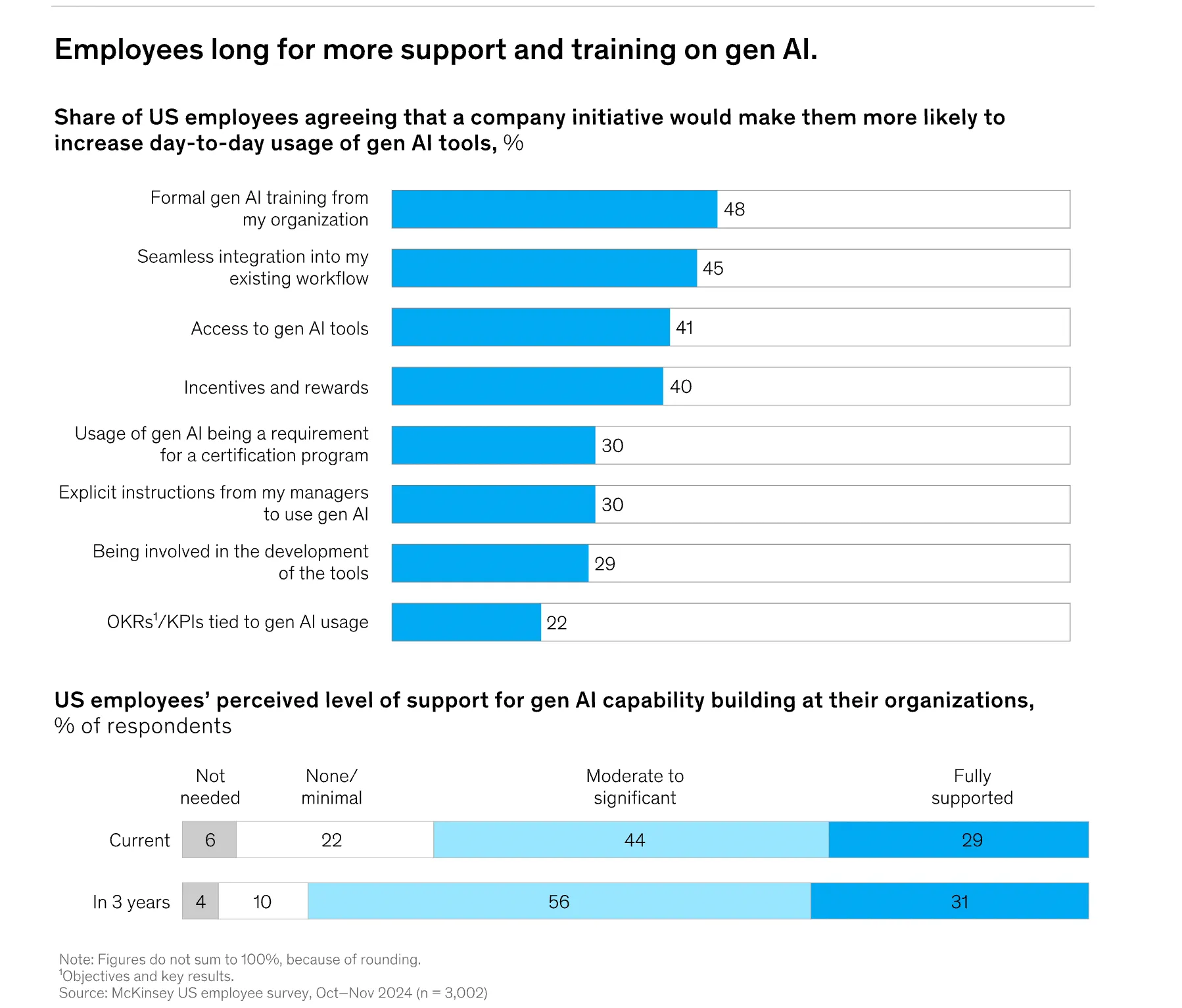

في استطلاع «حالة الذكاء الاصطناعي لعام 2026» الذي أجرته شركة ماكينزي، قال 8 من كل 10 مشاركين إن الذكاء الاصطناعي حسّن إنتاجيتهم الفردية، بينما أفاد 37% بتأثير إيجابي على أرباح مؤسساتهم قبل الفوائد والضرائب. وتغطي هذه النتائج المؤسسات بشكل عام، وليس فرق المشاريع على وجه التحديد. أما بالنسبة لفريقك، فإن الاختبار العملي يتمثل في معرفة ما إذا كان الذكاء الاصطناعي يقلل من عبء العمل المتعلق بتنسيق المشروع، بما في ذلك تحديث السجلات، وتوزيع مهام المتابعة، وإعداد التقارير.

يعني استخدام الذكاء الاصطناعي في إدارة المشاريع الاستعانة بأدوات الذكاء الاصطناعي للمساعدة في تخطيط أعمال المشروع وتتبعها وإعداد التقارير عنها وتنسيقها. يشرح هذا الدليل كيفية ربط تلك الأدوات بسجلات مشروعك، وبناء مجموعة الأدوات في ست خطوات، وتكييفها لتناسب وكالة أو فريق منتج أو مكتب إدارة المشاريع (PMO).

ما الذي يجيده الذكاء الاصطناعي فعليًّا في مجال إدارة المشاريع؟

يمكن أن تساعد الذكاء الاصطناعي في وضع الجداول الزمنية وإعداد التقارير والتخطيط وتحويل المحادثات إلى مهام مقترحة. ولا يزال يتعين على مديري المشاريع تقييم المفاضلات وحل مخاوف أصحاب المصلحة وتأكيد الأولويات والمسؤولين والالتزامات.

في استطلاع أجرته جمعية إدارة المشاريع (APM) في سبتمبر 2025 وشمل 1,000 متخصص في إدارة المشاريع، أفاد 70% منهم أن مؤسساتهم تستخدم الذكاء الاصطناعي، بزيادة عن نسبة 36% المسجلة في عام 2023. ومن بين المشاركين في الاستطلاع الذين يستخدمون الذكاء الاصطناعي وأفادوا بتحقيق فوائد، ذكر 50% منهم أتمتة المهام والجداول الزمنية، وتخصيص الموارد، وتحليل المخاطر والتنبؤ بها. وجاءت بعد ذلك إعداد التقارير ولوحات المعلومات بنسبة 49%، والتواصل مع أصحاب المصلحة بنسبة 43%.

مهام المشروعما الذي يمكن أن تساعد فيه الذكاء الاصطناعيما الذي لا يزال يحتاج إلى تدخل بشري
تقارير الحالةصياغة التحديثات بناءً على التغييرات في المهام والتعليقاتتحديد ما يجب أن يتضمنه التحديث بشأن المخاطر
الاجتماعاتالنصوص الكاملة، والملخصات، وبنود العملالاتفاق على المسؤولين والمواعيد النهائية
التخطيطالمسودات الأولية لتفصيل المهام والجداول الزمنيةتحديد المفاضلات المتعلقة بنطاق العمل وتسلسل القرارات
المخاطرتحديد المهام المتأخرة أو المعطلة أو التي تتأخر إنجازهاتحديد المخاطر التي تهم الجهة الراعية
الاستيعابفرز الطلبات وتحديد الحقول الناقصةالتأكد من التفاصيل الناقصة ورفض الأعمال التي لا تتناسب معك

لماذا تفشل أدوات الذكاء الاصطناعي غير المترابطة في تلبية احتياجات فرق المشاريع؟

قد تساعد أدوات الذكاء الاصطناعي غير المترابطة الأفراد على إنجاز المهام بسرعة أكبر دون تحديث السجل المشترك للمشروع. فعلى سبيل المثال، عندما يقوم مدير المشروع بلصق ملاحظات في روبوت الدردشة، يحصل على ملخص منظم. إلا أنه ما لم يقم شخص ما بنقل التغييرات ذات الصلة، تظل لوحة المهام وسجل المخاطر وتقرير العميل غير محدثة.

تظهر مشكلة التكامل أيضًا في البيانات. فمن بين المشاركين في استطلاع APM الذين يستخدمون الذكاء الاصطناعي، أشار 42% إلى أن التكامل مع سير العمل المؤسسي يمثل تحديًا، ويأتي في المرتبة الثالثة بعد التدريب (49%) والأمن أو خصوصية البيانات (44%). وقد كشف التقرير الخاص «مؤشر اتجاهات العمل لعام 2025» الصادر عن مايكروسوفت أن 48% من الموظفين يصفون عملهم بأنه فوضوي ومجزأ. وقد تؤدي إضافة أدوات الذكاء الاصطناعي غير المترابطة إلى زيادة عدد الأماكن التي يتعين مراجعتها، بالإضافة إلى عبء الدردشات الزائد الذي تواجهه الفرق بالفعل.

ابدأ بسياق المشروع

قد يؤدي اختيار أداة ذكاء اصطناعي منفصلة لكل مهمة إلى وجود مساعدين يفتقرون إلى إمكانية الوصول إلى معلومات المشروع التي يحتاجونها. أما مجموعة التقنيات التي تعطي الأولوية للسياق فتعكس هذا الترتيب. فهي تبدأ بسجل المشروع المشترك، ثم تضيف تقنية الذكاء الاصطناعي القادرة على قراءته، وعند الاقتضاء، إعادة كتابة التغييرات فيه.

كما يسلط بحث ماكينزي لعام 2026 الضوء على تصميم سير العمل. فقد أفاد ما يقرب من ثلاثة أرباع الشركات ذات الأداء المتميز في مجال الذكاء الاصطناعي بأنها أعادت تصميم سير العمل بشكل جذري حول الذكاء الاصطناعي، مقارنة بربع المشاركين الآخرين في الاستطلاع. ولا تشكل الشركات ذات الأداء المتميز سوى 6% من العينة.

إن ربط الأدوات ببعضها البعض لا يلغي الحاجة إلى وجود شخص يتحقق من نتائجها. وقد أوضح جيمس دوهرتي، خبير مراقبة المشاريع في شركة الاستشارات البحرية BMT، هذه المسؤولية بوضوح قائلاً:

يجب أن تشعر بأنك مؤهل وذو خبرة كافية قبل أن تبدأ في استخدام الذكاء الاصطناعي لتوليد أي عمل نيابة عنك. الأمر يتعلق بالضمان، فأنت ملزم بالتوقيع باسمك في أسفل أي شيء تقوم بتسليمه.

يجب أن تشعر بأنك مؤهل وذو خبرة كافية قبل أن تبدأ في استخدام الذكاء الاصطناعي لإنجاز أي عمل نيابة عنك. الأمر يتعلق بالضمان، فأنت ملزم بالتوقيع باسمك في أسفل كل ما تقدمه.

يجب أن تشعر بأنك مؤهل وذو خبرة كافية قبل أن تبدأ في استخدام الذكاء الاصطناعي لإنجاز أي عمل نيابة عنك. الأمر يتعلق بالضمان، فأنت ملزم بالتوقيع باسمك في أسفل كل ما تقدمه.

ما هي الطبقات الخمس لمجموعة تقنيات الذكاء الاصطناعي الخاصة بفريق المشروع؟

يمكنك تنظيم مجموعة تقنيات الذكاء الاصطناعي لفريق المشروع في خمس طبقات: السياق، والمساعد، والتسجيل، والإجراء، والضوابط. كل طبقة تجيب على سؤال مختلف. هذه وظائف يجب تغطيتها، وليست بالضرورة خمس أدوات منفصلة.

  • السياق: نظام التسجيل الخاص بالمهام والوثائق والمسؤولين والقرارات الذي تستمد منه الطبقات الأخرى معلوماتها
  • المساعد: تقنية الذكاء الاصطناعي التي تقوم بصياغة النصوص وتلخيصها والإجابة عن الأسئلة المتعلقة بالعمل
  • التسجيل: سجلات الاجتماعات والمحادثات، بما في ذلك الملخصات والإجراءات المقترحة
  • الإجراء: عمليات الأتمتة والوكلاء الذين ينقلون العمل بين المراحل المختلفة
  • ضوابط الأمان: الأذونات وقواعد البيانات والمراجعة البشرية التي تحدد ما يمكن للذكاء الاصطناعي الوصول إليه وتغييره ومشاركته
الطبقةالسؤال الذي يجيب عليهأمثلة على الأدواتنقاط الضعف
السياقما هي الحالة الحالية لهذا المشروع؟ClickUp، Asana، monday.com، Jira، Smartsheet، جدول بيانات مشتركمعلوماته محدثة بقدر ما هي محدثة السجلات المحفوظة فيه
المساعدهل يمكنك صياغة مسودة لهذا النص أو تلخيصه أو شرحه؟ChatGPT، Claude، Gemini، Microsoft 365 Copilot، الذكاء الاصطناعي المدمج في أداة إدارة المشاريعلا يمكنه تقييم معلومات المشروع التي لا يمكنه الوصول إليها بشكل موثوق
التسجيلما الذي اتفقنا عليه في ذلك الاجتماع؟Zoom AI Companion، Otter، Fireflies، ملخص Microsoft Teams، أدوات تدوين الملاحظات المدمجة في التطبيقاتلا تزال بنود العمل بحاجة إلى تحديد المسؤولين عنها ومواعيدها النهائية ومتابعتها
الإجراءما الذي يجب أن يحدث عند استيفاء شرط أو محفز ما؟Zapier و Make و n8n ووكلاء داخل أدوات إدارة المشاريعقد تؤدي إلى تكرار الأخطاء أو تفاقمها في عملية غير واضحة
إرشادات التوجيهيةما الذي يُسمح للذكاء الاصطناعي بالوصول إليه وتغييره ومشاركته؟أذونات مساحة العمل، وقوائم الأدوات المعتمدة، وخطوات المراجعةيتطلب تحديدًا واضحًا للمسؤولية وتنفيذًا متسقًا

ولإلقاء نظرة أعمق على «طبقة التنفيذ»، يشرح دليلنا الخاص بأنواع وكلاء الذكاء الاصطناعي كيف تختلف هذه الوكلاء في طرق اتخاذ القرار وقدرتها على التنفيذ.

كيفية بناء مجموعة تقنيات الذكاء الاصطناعي لإدارة المشاريع

ابدأ أولاً ببناء نظام يعتمد على سير عمل متكرر واحد. تساعدك هذه الخطوات الست على ربط المعلومات اللازمة، وتوزيع مسؤوليات المراجعة، وقياس مدى تأثير الذكاء الاصطناعي في تحسين النتائج.

الخطوة 1: قم بتقييم المهام، وليس الأدوات

قم بإعداد قائمة بالمهام المتكررة في المشروع التي تستغرق أكبر عدد من الساعات أسبوعيًا قبل أن تبحث عن أي منتج يعتمد على الذكاء الاصطناعي. على سبيل المثال، يُعد التقرير الأسبوعي عن حالة المشروع ومتابعة الاجتماعات من المهام الشائعة. وكذلك الأمر بالنسبة لتصنيف المهام الواردة وإعادة صياغة الخطة بعد حدوث تغيير.

ثم قم بتقدير عدد الساعات اللازمة لكل مهمة وحدد من يقوم بها. فمنسق المشروع الذي يقضي ثلاث ساعات كل يوم جمعة في إعداد تقرير للعميل لديه نقطة انطلاق أوضح مقارنة بفريق يريد «استخدام الذكاء الاصطناعي في العصف الذهني». كما تحدد عملية المراجعة المهام التي تستغرق وقتًا طويلاً بسبب عدم وضوح المسؤولية عنها. قم بحل هذه المشكلة قبل أتمتة هذه المهام.

الخطوة 2: اختر طبقة السياق أولاً

حدد المكان الذي سيتم فيه تخزين السجل المشترك للمشروع. وهذا يعني مكانًا لتسجيل المهام والمسؤولين والتواريخ والوثائق المرتبطة بها. يجب أن تستمد كل طبقة من طبقات الذكاء الاصطناعي التي تضيفها المعلومات من هذا السجل، مع منحها إذنًا بالكتابة فيه فقط عندما يتطلب سير العمل ذلك.

بالنسبة للمستقل، يمكن أن تتكون طبقة السياق من جدول بيانات ومجلد. ومع تزايد احتياجات التنسيق، تصبح أداة إدارة المشاريع التي توفر أذونات مشاركة وتكاملات مدعومة أكثر فائدة. يمكن للذكاء الاصطناعي استخدام كل من الحقول المنظمة والملاحظات غير المنظمة عندما تدعمها الأداة ويكون الوصول إليها ممكّنًا. يجب على الفرق التي تعمل بالفعل عبر الدردشة والمستندات ولوحات العمل قراءة تحليلنا لظاهرة تشتت العمل قبل إضافة أي شيء جديد.

الخطوة 3: ربط مساعد واحد بهذا السياق

اختر مساعدًا واحدًا لسير العمل الأولي واربطه بطبقة السياق. يمكنك القيام بذلك من خلال الذكاء الاصطناعي المدمج في أداة المشروع أو عبر تكامل مدعوم. اتفقوا على تعليمات مشتركة وقواعد معالجة البيانات بدلاً من ترك كل فرد يقوم بتكوين حسابات شخصية منفصلة.

تحقق من أمرين قبل بدء التشغيل. أولاً، تأكد من البيانات التي يمكن للمساعد الوصول إليها. ثانياً، اكتب ثلاث أو أربع توجيهات مشتركة تتعلق بالمهام الفعلية للفريق، مثل «لخص كل مهمة في هذا المشروع، وأدرج المهام التي تغيرت حالتها هذا الأسبوع، وقم بتمييز أي مهام متأخرة». توفر مجموعتنا من قوالب تقارير الحالة الأسبوعية هيكلاً يمكن للمساعد ملؤه.

الخطوة 4: تحويل الاجتماعات إلى مهام، وليس مجرد محاضر

اختر شخصًا لتدوين ملاحظات الاجتماعات يمكن نقل بنود العمل الواردة فيها إلى سجل المشروع المشترك. قد توفر المحاضر سياقًا مفيدًا، لكنها لا تحل محل مهام المتابعة الموكلة.

ضع قاعدة تنص على أن يقوم أحد الأشخاص بمراجعة الملاحظات والتأكد من المسؤولين والتواريخ بعد الاجتماع، ثم إنشاء المهام الناتجة أو الموافقة عليها. تساعد مسودة الملاحظات التي يكتبها المسجل على توفير الوقت، كما أن التأكيد البشري يضمن تحميل المسؤولية على شخص معين. التزم بمتطلبات التسجيل والموافقة الخاصة بمؤسستك. يقارن دليلنا الخاص بوكلاء الذكاء الاصطناعي للاجتماعات بين الخيارات المتاحة بمزيد من التفصيل.

الخطوة 5: أتمتة عملية التسليم من البداية إلى النهاية

اختر عملية تسليم واحدة تتم أسبوعيًا. على سبيل المثال، حوّل طلبًا جديدًا من أحد نماذج الاستلام إلى مهمة تتضمن التفاصيل المطلوبة واسم المسؤول عنها. اجعل هذا المسار يعمل بشكل جيد قبل إضافة مسار آخر.

حدد تكلفة الأتمتة قبل أن تصمم نظامك بناءً عليها. تحقق من الطريقة التي يحسب بها المزود الإجراءات واستخدام الذكاء الاصطناعي والتجاوزات، بدلاً من افتراض أن كل طلب يساوي وحدة واحدة قابلة للفوترة. على سبيل المثال، توضح صفحة التسعير الخاصة بـ Zapier أن الإجراءات الناجحة تستهلك مهامًا، وأن بعض الإجراءات قد تستهلك أكثر من مهمة واحدة.

قم بتقدير الاستخدام بناءً على حجم الطلبات والإجراءات التي يطلقها كل طلب. اختبر ما يحدث في حالة فقدان المعلومات أو فشل الاتصال، وعين شخصًا للتعامل مع هذه الحالات الاستثنائية.

الخطوة 6: وضع ضوابط إرشادية وتحديد وتيرة المراجعة

قم بتدوين الأدوات المعتمدة، والبيانات التي يمكن لكل منها الوصول إليها، والتغييرات التي يمكن أن تُجريها، والمخرجات التي تحتاج إلى مراجع محدد. راجع المخرجات التي تؤثر على القرارات أو الميزانيات أو الالتزامات أو البيانات الحساسة، حتى لو بقيت داخل الفريق.

قارن سير العمل شهريًّا بالساعات التي قمت بقياسها في الخطوة 1. ضمّن ذلك الوقت المستغرق في مراجعة المخرجات وتصحيح الأخطاء وصيانة عمليات التكامل، إلى جانب رسوم الاشتراك والاستخدام.

إذا لم تحقق أداة ما أي فائدة قابلة للقياس خلال مراجعتين متتاليتين، فقم بإعادة تقييم ما إذا كان ينبغي إعادة تهيئتها أو إزالتها. وعند إزالة إحدى الأدوات، تحقق أيضًا من البيانات المحتفظ بها وقم بإلغاء الاتصالات التي لم يعد الفريق بحاجة إليها.

ما هي مجموعة تقنيات الذكاء الاصطناعي التي تناسب حجم فريقك؟

يؤثر حجم الفريق على احتياجات التنسيق، لكنه لا يحدد أدوات الذكاء الاصطناعي التي تحتاجها. كما أن رؤية العميل، وحجم سير العمل، وحساسية البيانات، ومتطلبات المراجعة عوامل مهمة أيضًا. استخدم الإعدادات الواردة أدناه كنقاط انطلاق وليس كوصفات ثابتة.

الفريقالإعدادات الأولية المقترحةما يجب تجنبه
المستقل أو المستشار الفرديجدول بيانات أو لوحة بسيطة لتسجيل المشروع، ومساعد واحد، ونظام أتمتة استلام الطلبات إذا كان حجم الطلبات يستدعي ذلكدفع ثمن الميزات المتداخلة قبل اختبار ما إذا كانت توفر الوقت أم لا
الشركات الصغيرة أو الوكالات (من 5 إلى 25 موظفًا)أداة مشاريع مشتركة مزودة بالذكاء الاصطناعي، وتسجيل اجتماعات مرتبط بمهام المتابعة، وسير عمل واحد آلي لإدخال البيانات أو إعداد التقاريراشتراكات منفصلة تتكرر فيها القدرات المتاحة بالفعل للفريق
الفريق متوسط الحجم أو مكتب إدارة المشاريع (PMO) (من 26 إلى 200 شخص)سجل مشاريع مشترك يحتوي على حقول موحدة، وتقارير عن محفظة المشاريع، ووكلاء لتنفيذ الأعمال المتكررة المحددة بوضوحتطوير وكلاء مخصصين قبل اختبار ما إذا كانت الأدوات الحالية تلبي المتطلبات
مكتب برامج المؤسسةسجلات المشاريع المترابطة، والمساعدون والوكلاء ذوو الوصول الخاضع للرقابة، والحوكمة الرسمية للبيانات، ومسؤوليات المراجعة الموثقةأدوات الذكاء الاصطناعي غير المعتمدة التي تتعامل مع بيانات المشاريع أو العملاء

تنطبق قواعد الأذونات والمراجعة على جميع الأحجام. فقد يحتاج فريق صغير يتولى أعمالًا سرية للعملاء إلى ضوابط أكثر صرامة مقارنةً بفريق أكبر يعمل على معلومات عامة.

غالبًا ما تمتلك الوكالات فريقًا صغيرًا يخدم العديد من العملاء، لذا يجب أن تتعامل بنيتها التنظيمية مع شفافية العمليات الخاصة بالعملاء والوقت القابل للفوترة إلى جانب التنسيق الداخلي. ويغطي دليلنا الخاص بإدارة المشاريع للوكالات هذه البنية التنظيمية بالتفصيل.

ثلاث مجموعات تقنيات الذكاء الاصطناعي في الممارسة العملية

توضح الأمثلة الافتراضية التالية كيف يمكن للطبقات الخمس أن تعمل معًا لصالح وكالة أو فريق منتج أو مكتب إدارة المشاريع (PMO). قم بتكييف الأدوات وتواتر المراجعة مع سير عملك.

المثال 1: وكالة إبداعية مكونة من ستة أشخاص تعمل على مشاريع للعملاء

تدير وكالة متخصصة في التصميم والمحتوى 12 عميلاً بعقود اشتراك، وتستخدم أدوات Figma وCanva وAdobe في عملية الإنتاج. يتولى المؤسس إدارة الحسابات، بينما يتولى خمسة أشخاص تنفيذ الأعمال.

الطبقةكيف يقوم هذا الفريق بإعدادها
السياقتحتوي أداة مشروع واحدة على مهام كل عميل وموجزاته والموافقات الخاصة به، مع تقييد وصول الضيوف إلى الأعمال التي تمت مشاركتها معهم
المساعدتقوم تقنية الذكاء الاصطناعي المدمجة في أداة إدارة المشاريع بصياغة تقارير أسبوعية للعملاء استنادًا إلى أنشطة المهام
التسجيليتم تسجيل مكالمات العملاء بعد الحصول على الموافقة المطلوبة. ويقوم أحد أعضاء الفريق بالتأكد من المسؤولين عن بنود العمل ومواعيدها قبل إنشاء المهام

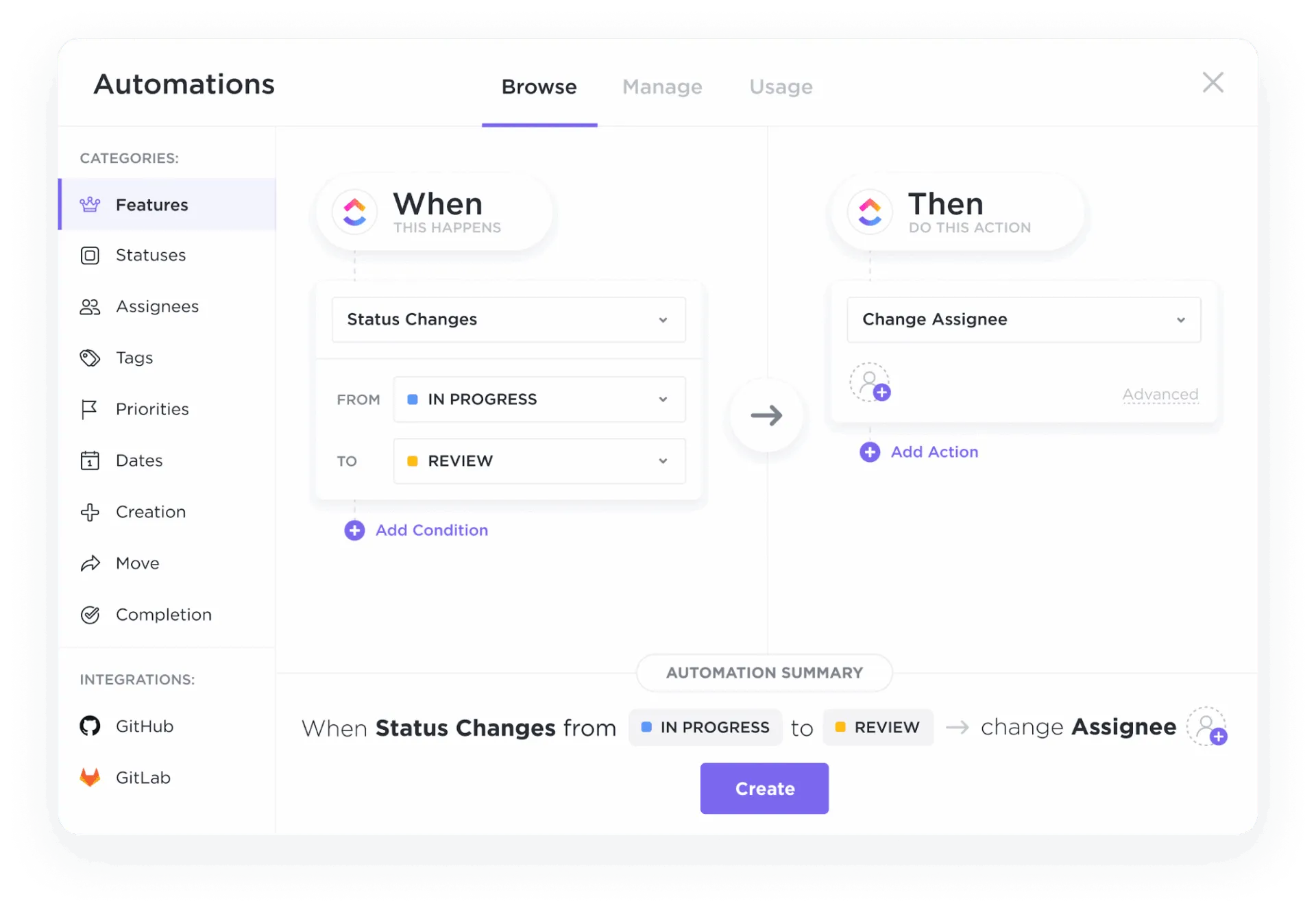

الإجراءيؤدي نموذج الطلب إلى إنشاء مهمة استلام. ويقوم سير العمل المُهيأ بمقارنة الساعات المسجلة في ClickUp Time Tracking أو أي أداة تتبع أخرى مع الميزانية المخصصة للعميل، ويُرسل تنبيهًا إلى مالك الحساب عند بلوغ 90% من الميزانية المخصصة.
إرشادات التوجيهيةيقوم مالك الحساب بمراجعة التحديثات الموجهة للعملاء والتأكد من أنها لا تحتوي على معلومات تخص عملاء آخرين أو ملاحظات داخلية خاصة

تحدد رؤية العميل هذا الإعداد. تقيّد قواعد الوصول السجلات التي يمكن للعملاء الاطلاع عليها، بينما تتحقق خطوة المراجعة مما يظهر في كل تقرير. يمنح تنبيه الساعات مالك الحساب الوقت الكافي لمناقشة نطاق العمل أو الأعمال الإضافية قبل استنفاد رصيد الخدمة.

المثال 2: فريق منتج يعمل بنظام سبريتات مدتها أسبوعان

يقوم ثمانية مهندسين ومصمم واحد ومدير منتج واحد بتسليم الميزات في سباقات مدتها أسبوعان باستخدام كود على GitHub.

الطبقةكيف يقوم هذا الفريق بإعدادها
السياقتوجد مهام السبرينت داخل أداة المشروع، وهي مرتبطة بطلبات السحب
المساعديجيب على السؤال «ما الذي تم تسليمه في هذا السبرينت وما الذي تأخر؟» باستخدام المهام وأنشطة الكود التي يمكن الوصول إليها عبر اتصال مدعوم
التسجيللا يتم تسجيل اجتماعات «ستاند أب»؛ أما مراجعات السبرينت فيتم تسجيلها لصالح أصحاب المصلحة الذين فاتتهم، وفقًا لسياسة التسجيل المعمول بها في الفريق
الإجراءيقوم أحد الموظفين بصياغة ملاحظات الإصدار استنادًا إلى المهام المنجزة ليقوم مدير المنتج بتحريرها
إرشادات التوجيهيةيقوم مدير المنتج بالتحقق مما تم إصداره فعليًّا قبل مشاركة الملاحظات، ويحذف التفاصيل الحساسة المتعلقة بالتنفيذ

يستبعد هذا الفريق عن عمد اجتماعات «الستاند أب» من طبقة التسجيل لأن لوحة المهام الخاصة به تسجل التحديثات التي يحتاجها. وتوفر مراجعات السبرينت سجلاً أكثر فائدة للعروض التوضيحية والتعليقات والقرارات. ولا تعني المهمة المكتملة بالضرورة أن الميزة قد تم إصدارها، لذا فإن مراجعة ملاحظات الإصدار تتحقق من هذا التمييز.

المثال 3: مكتب إدارة المشاريع (PMO) الذي يقدم تقارير عن 40 مشروعًا

يقدم مكتب إدارة المشاريع المكون من ثلاثة أشخاص في شركة تضم 600 موظف تقريراً شهرياً إلى الإدارة العليا حول 40 مشروعاً قيد التنفيذ.

الطبقةكيف يقوم هذا الفريق بإعدادها
السياقيستخدم كل مشروع نفس حقول الحالة وفئات المخاطر في مساحة عمل واحدة
المساعديقوم بصياغة ملخص المحفظة استنادًا إلى تغييرات الحالة، ويضع علامة على المشاريع التي تحتوي على ثلاثة معالم أو أكثر متأخرة عن موعدها لمراجعتها
التسجيليتم تسجيل قرارات اللجنة التوجيهية وربطها بالمشاريع ذات الصلة
الإجراءيقوم أحد الموظفين المكلفين بهذه المهمة بإعداد المسودة الشهرية وتحديد المشاريع التي تفتقر إلى التحديثات أو التي تحتوي على تحديثات قديمة
إرشادات التوجيهيةيقوم رئيس مكتب إدارة المشاريع (PMO) بمراجعة التقرير، والتأكد من المخاطر الهامة مع مالكي المشاريع، والموافقة على الملخص قبل إرساله إلى الإدارة العليا

وهنا، تكمن القيمة في المقام الأول في التوحيد القياسي. فحقول الحالة المشتركة تسهل مقارنة 40 مشروعًا، بينما تساعد تواريخ إعداد التقارير المتسقة على تمييز المعلومات الحالية عن التحديثات القديمة. ويغطي دليلنا الخاص بإدارة الموارد الجانب المتعلق بالقدرات في تقارير المحفظة.

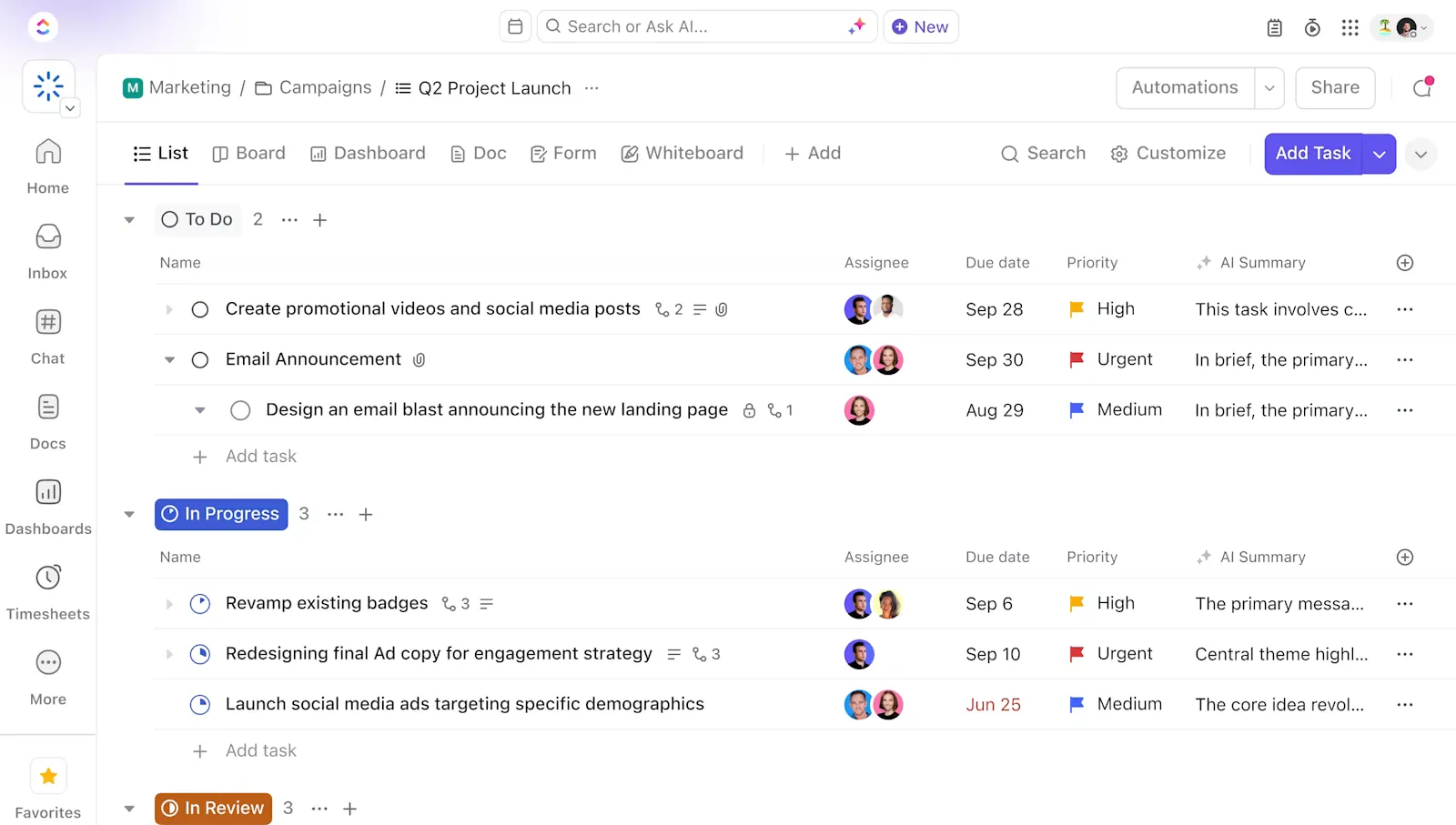

كيف يمكنك إعداد مجموعة تقنيات الذكاء الاصطناعي هذه في ClickUp؟

يتوافق ClickUp مع نموذج «السياق أولاً» لأن المهام والمستندات والدردشة تتواجد جميعها في مساحة عمل واحدة. ابدأ بقائمة مشروع واحدة، وفترة إبلاغ محددة، ومراجع معين، ثم اربط الطبقات الخمس حول سير العمل هذا.

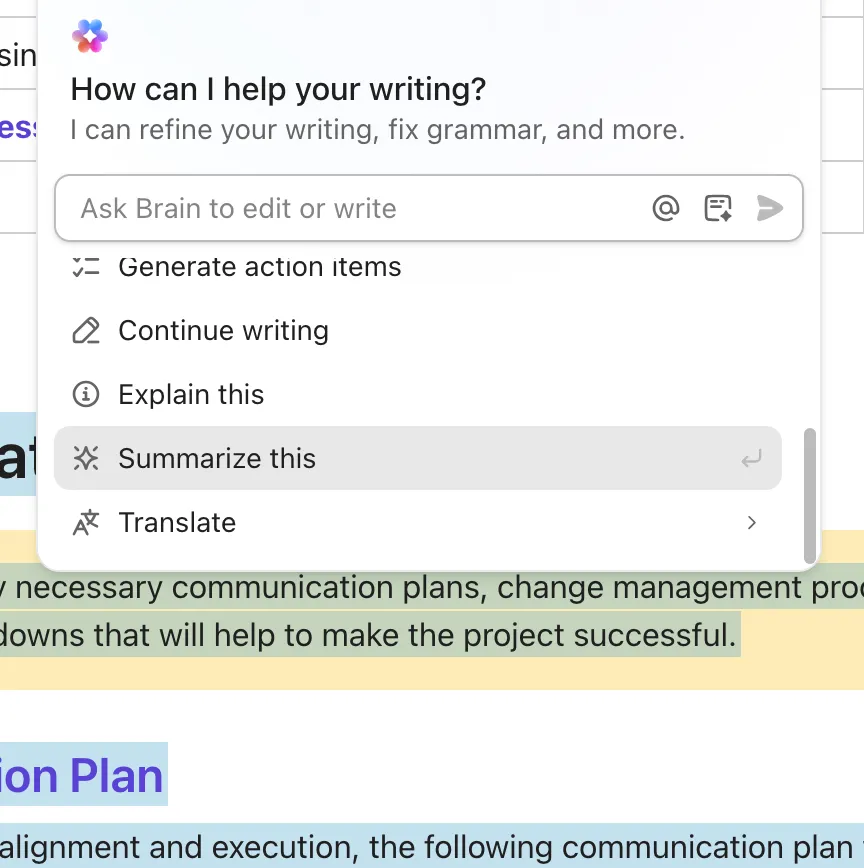

اربط سياق المشروع بـ ClickUp Brain

يجمع ClickUp المهام والمسؤولين والتواريخ والموجزات والقرارات في مكان واحد، مما يمكّن ClickUp Brain من الإجابة عن الأسئلة باستخدام معلومات المشروع التي لديك إذن بالوصول إليها.

للحصول على تقرير أسبوعي، جرب:

«راجع قائمة المشاريع الخاصة بالأيام السبعة الماضية. لخص الأعمال المنجزة والمهام المتأخرة والقرارات المعلقة. اربط كل نقطة بمصدرها وأشر إلى التحديثات المفقودة بدلاً من افتراض إحراز تقدم.»

"راجع قائمة المشاريع الخاصة بالأيام السبعة الماضية. لخص الأعمال المنجزة والمهام المتأخرة والقرارات المعلقة. اربط كل نقطة بمصدرها وأشر إلى التحديثات المفقودة بدلاً من افتراض إحراز تقدم."

من خلال ميزة «البحث المؤسسي» (Enterprise Search)، يمكن لـ Brain أيضًا العثور على المعلومات في التطبيقات المتصلة المدعومة، بما في ذلك Google Drive وSlack وJira وConfluence وGitHub وSharePoint وGmail. قم بتكوين الاتصالات ذات الصلة وإعداد حقوق الوصول قبل الاعتماد على تلك المصادر. يمكن لـ Brain بعد ذلك المساعدة في تحويل النتائج إلى مهمة أو مستند.

تسجيل الاجتماعات وتأكيد الأعمال المطلوب متابعتها

ClickUp-AI-Notetaker-1
احصل على تسجيلات الاجتماعات ونصوصها وقائمة المهام في بريدك الإلكتروني باستخدام أداة تدوين الملاحظات بالذكاء الاصطناعي من ClickUp

يقوم أداة "ClickUp AI Notetaker" بإنشاء مستند لملاحظات الاجتماع يتضمن ملخصًا، والنقاط الرئيسية، وقائمة مراجعة ببنود العمل المطلوبة. وتبقى هذه الملاحظات في نفس مساحة العمل الخاصة بالمشروع، ويمكنك طرح أسئلة على "Brain" بشأنها لاحقًا.

راجع الإجراءات المقترحة، وتأكد من المسؤولين والمواعيد النهائية، وحوّل البنود المتفق عليها إلى مهام مخصصة. فقائمة المراجعة في محضر الاجتماع تختلف عن المهمة التي يكون لها مسؤول معين.

قبل البدء في التسجيل، تحقق من توفر أداة «AI Notetaker» في مساحة العمل الخاصة بك، وحد الاستخدام المسموح به، وإعدادات المشاركة. اختر خيار مشاركة الملاحظات المناسب واتبع متطلبات التسجيل والموافقة الخاصة بمؤسستك.

تنفيذ المهام المتكررة باستخدام "Super Agents"

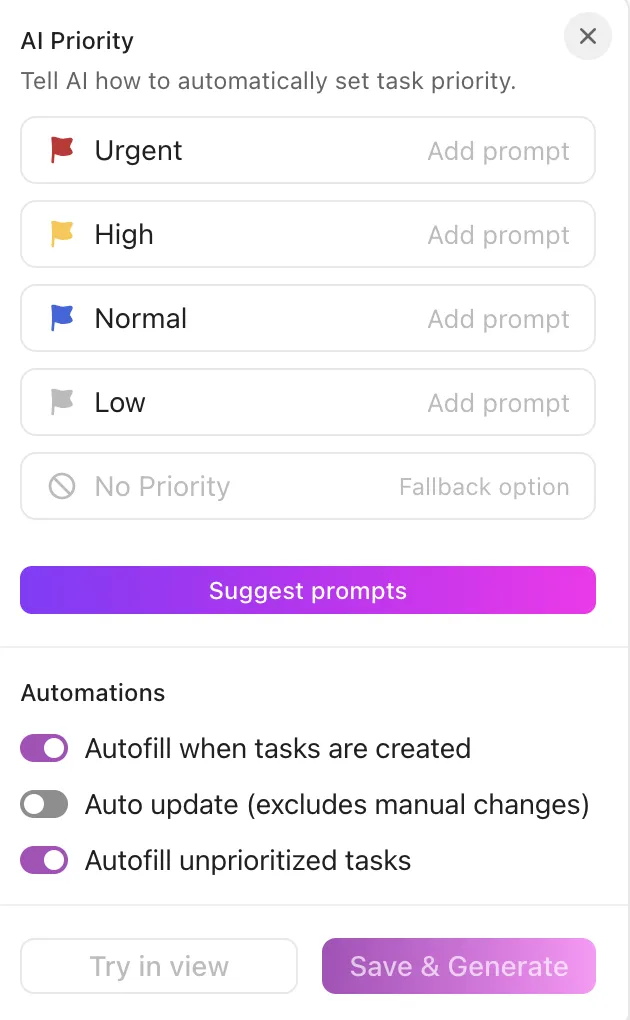

استخدم «ClickUp Super Agents» بمجرد أن تصبح لديك عملية قابلة للتكرار. على سبيل المثال، قم بتكوين وكيل إعداد التقارير لمراجعة قائمة المشاريع كل يوم جمعة، وصياغة تقرير عن حالة التقدم، ووضع علامة على المهام التي تفتقر إلى المعلومات الحالية.

حدد مصادرها والأدوات المتاحة وموقع الإخراج وقواعد التصعيد. قد يقوم وكيل إعداد التقارير بصياغة تحديث داخلي وإنشاء مهمة متابعة للمعلومات الناقصة، مع ترك الاتصالات مع العملاء وتغييرات المواعيد النهائية لمدير المشروع.

تغطي أمثلة سير العمل الخاصة بـ «Super Agent» إعدادات أخرى. إذا كان سير العمل يحتاج إلى معلومات من تطبيقات متصلة، فقم بتكوين هذا الوصول بشكل منفصل وتحقق من الأشخاص الذين يمكنهم التفاعل مع الوكيل.

مراجعة المخرجات وقياس النتائج

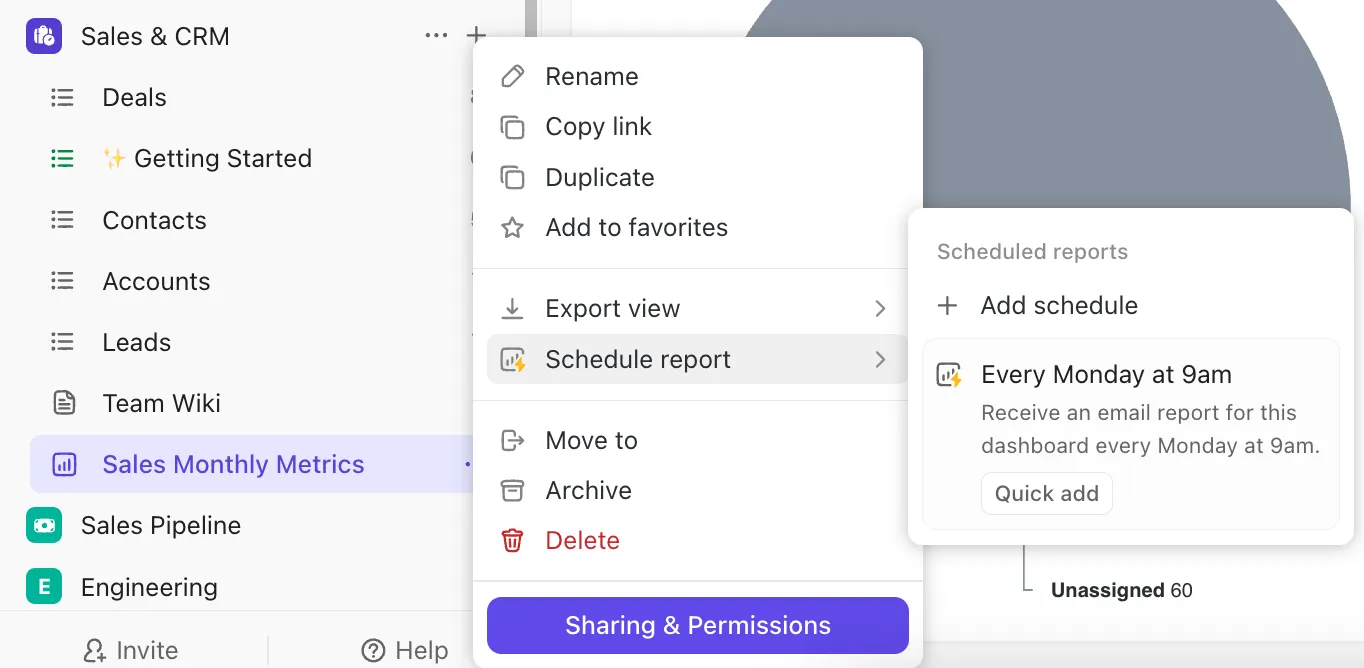

استخدم لوحات معلومات ClickUp لمراقبة مؤشرات أداء المشروع التي يستند إليها تقريرك. قم بتتبع وقت الإعداد والمراجعة بشكل منفصل حتى تتمكن من مقارنة سير العمل الجديد بخط الأساس الأصلي الخاص بك.

تحقق من التواريخ والالتزامات والمخاطر الهامة قبل مشاركة التحديث. راجع أيضًا أذونات الوكيل ووجهة الإخراج: فإعدادات الوصول الخاصة به تتطلب اهتمامًا منفصلاً عن الأذونات المطبقة عند استخدام Brain مباشرةً.

قد تتطلب ميزات ClickUp الواسعة نطاقًا إعدادات أكثر من مجرد لوحة بسيطة. كما تختلف إتاحة تقنيات الذكاء الاصطناعي وحدود الاستخدام وقيود الأدوار، لذا يجب أخذها في الاعتبار عند تقييم التكاليف. ابدأ بسير عمل إعداد التقارير، وتأكد من أنه يوفر الوقت دون زيادة التصحيحات، ثم قم بالتوسع انطلاقًا من ذلك.

الأخطاء الشائعة عند دمج الذكاء الاصطناعي في إدارة المشاريع

استخدم هذه النقاط المرجعية أثناء الإعداد والمراجعة الشهرية لتحديد النقاط التي تحتاج إلى اهتمام في سير العمل.

شراء المساعد قبل ربط بيانات المشروع

لا يزال الناس يلصقون قوائم المهام في روبوت الدردشة كل يوم اثنين، أو أن تقاريره لا تتضمن التغييرات الأخيرة. تحقق مما إذا كان المساعد قادرًا على الوصول إلى سجلات المشروع الحالية، وما إذا كانت إجاباته تستشهد بالمصادر الصحيحة.

تسجيل الاجتماعات دون تخصيص مهام متابعة

لديك نصوص محاضرات قابلة للبحث، لكن الإجراءات المتفق عليها لا تزال تفتقر إلى المسؤولين أو المواعيد النهائية في أداة المشروع. قارن قائمة الإجراءات الخاصة باجتماع حديث مع لوحة المهام لترى أين توقفت المتابعة.

أتمتة عملية استلام الطلبات غير المكتملة

تصل الطلبات إلى الفريق المناسب بشكل أسرع، لكنها لا تزال تحتاج إلى عدة جولات من التوضيح. تحقق من الحقول التي يتم إغفالها بشكل متكرر، وقم بتوجيه الطلبات غير المكتملة للمراجعة قبل أن تدخل قائمة الانتظار.

تخطي مراجعة مخرجات الذكاء الاصطناعي

يصف التقرير العمل الذي تمت مناقشته بأنه «مُعتمد»، أو العمل المنجز بأنه «منشور». تأكد من أن المراجع قادر على تتبع الادعاءات المهمة إلى السجلات المصدرية بدلاً من الاكتفاء بمراجعة المسودة لغويًا.

الاحتفاظ بالأدوات دون التحقق من قيمتها

لا تشمل التوفيرات في الوقت المذكورة الساعات التي تُقضى في تصحيح النتائج وصيانة عمليات التكامل. قم بتضمين هذا العمل في مقارنتك الشهرية قبل اتخاذ قرار بشأن الاحتفاظ بأداة ما أو إعادة تهيئتها أو إزالتها.

ابدأ بالسياق، ثم أضف الذكاء الاصطناعي

ينبغي أن تقلل مجموعة تقنيات الذكاء الاصطناعي المفيدة من الجهد المطلوب لمواصلة سير المشروع. فإعداد المسودات بسرعة أكبر أمر مفيد، وكذلك تقليل حالات التخلف عن المتابعة، وتقليل الوقت المستغرق في التوفيق بين التحديثات المتضاربة، وتوفير معلومات أوضح لاتخاذ القرارات. ابحث عن هذه التحسينات إلى جانب الساعات التي يتم توفيرها.

احتفظ بسجل بما تولته الذكاء الاصطناعي، وما اضطر شخص ما إلى تصحيحه، وما إذا كانت النتيجة مفيدة للجمهور المستهدف. وهذا يمنحك أساسًا عمليًا لاتخاذ قرار بشأن ما يجب توسيعه أو تعديله أو إيقافه.

جرب ClickUp مجانًا لتسجيل بيانات المشاريع ومتابعة العمل بشكل جماعي. تحقق من إمكانيات الذكاء الاصطناعي المتوفرة في باقتك قبل إضافتها إلى سير عملك.

الأسئلة الشائعة

هل سيحل الذكاء الاصطناعي محل مديري المشاريع؟

يمكن للذكاء الاصطناعي أن يساعد في إعداد التقارير ومتابعة الاجتماعات والتخطيط، لكن مديري المشاريع لا يزالون بحاجة إلى التفاوض بشأن المفاضلات وحل مخاوف أصحاب المصلحة والموافقة على الالتزامات. وسيتوقف تأثير ذلك على الأدوار الفردية على الطريقة التي تعيد بها المؤسسات تصميم العمل. ولا تحدد الأبحاث الحالية عدد أدوار إدارة المشاريع التي سيحل الذكاء الاصطناعي محلها.

ما هي أفضل أداة ذكاء اصطناعي لإدارة المشاريع؟

اختر أداة ذكاء اصطناعي تدعم سير العمل الذي تحتاجه وتتمكن من الوصول إلى سجلات المشروع ذات الصلة بأمان. يمكن للمساعدين العامين مثل ChatGPT أو Claude العمل مع المعلومات التي تزودهم بها أو الاتصال من خلال عمليات التكامل المدعومة. توفر منصات المشاريع المزودة بتقنية الذكاء الاصطناعي المدمجة، بما في ذلك ClickUp وAsana وmonday.com، المساعدة داخل مساحة عمل المشروع؛ وتختلف القدرات وخيارات النماذج باختلاف المنصة والخطة. يغطي دليلنا حول طرق استخدام الذكاء الاصطناعي في إدارة المشاريع حالات استخدام محددة.

كم تبلغ تكلفة مجموعة تقنيات الذكاء الاصطناعي الخاصة بإدارة المشاريع؟

ضع ميزانية للاشتراكات ورسوم الاستخدام والإعداد ووقت المراجعة. تعتمد التكاليف على عدد المستخدمين ومحاضر الاجتماعات وإجراءات الأتمتة ووحدات الذكاء الاصطناعي التي يستهلكها سير عملك. تحقق من الإمكانات التي تتضمنها خططك الحالية بالفعل، ثم قارن التكلفة الإجمالية مع الوقت الذي يتم توفيره وجودة المخرجات.

ما الذي يجب على مدير المشروع مراجعته قبل استخدام مخرجات الذكاء الاصطناعي؟

قارن النتائج مع السجلات المصدرية، لا سيما فيما يتعلق بالمالكين والتواريخ والتبعيات وأرقام الميزانية والمزاعم المتعلقة بالتقدم المحرز. تأكد مما إذا كان الإجراء المقترح قد تم الاتفاق عليه فعليًا أم أنه لم يتعدى مرحلة المناقشة. راجع النتائج التي تؤثر على القرارات أو الالتزامات أو المعلومات الحساسة، حتى لو كان سيتم مشاركتها داخليًا فقط.

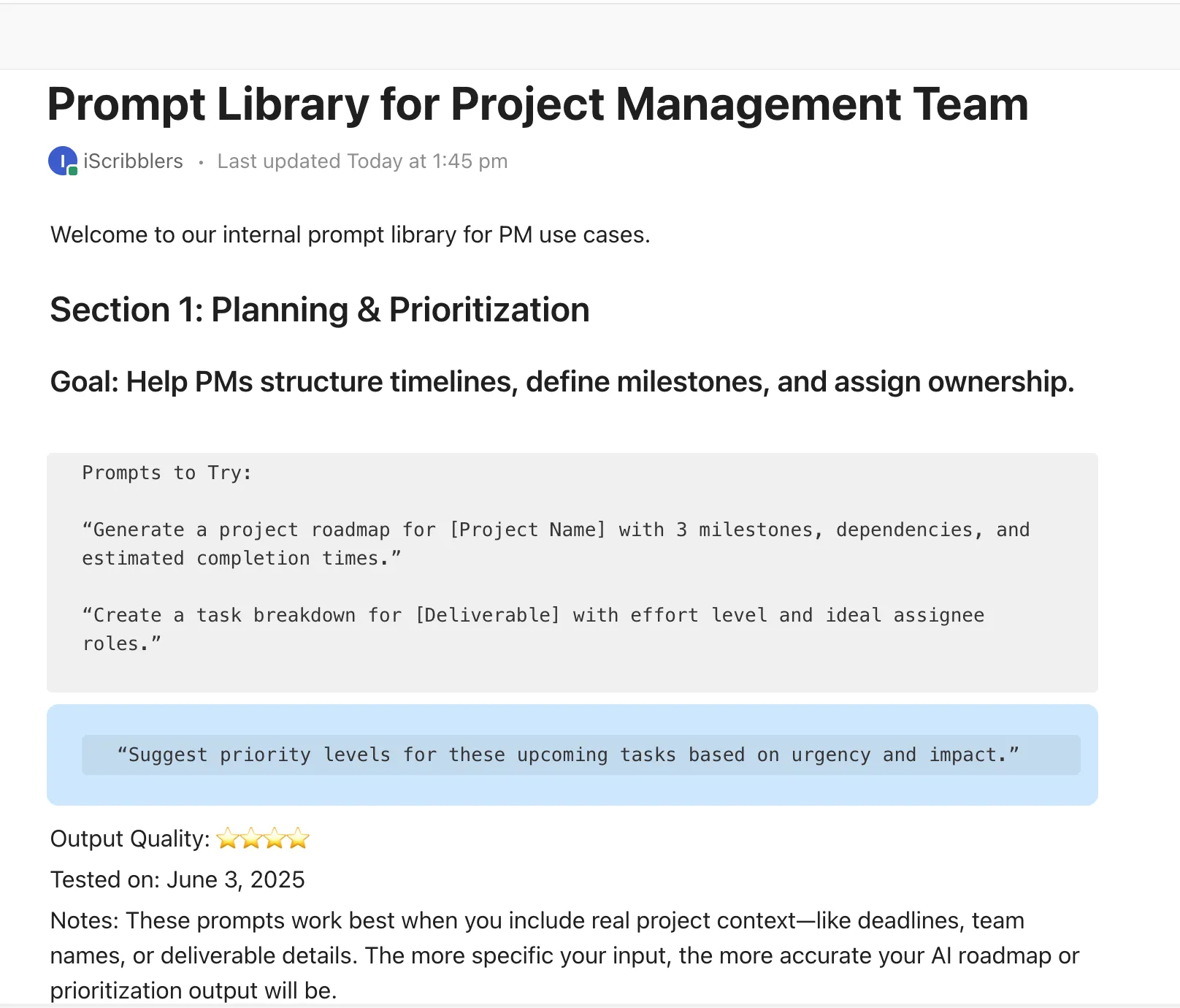

ما هي أوامر الذكاء الاصطناعي التي تناسب إدارة المشاريع؟

تحدد التوجيهات المفيدة المصدر والنطاق والنتائج المتوقعة. كما أنها ترشد الذكاء الاصطناعي إلى كيفية التعامل مع المعلومات الناقصة. على سبيل المثال: «باستخدام قائمة المشروع هذه، قم بتلخيص المهام التي تغيرت حالتها خلال الأيام السبعة الماضية. قم بتصنيفها إلى مهام مكتملة، وجاري تنفيذها، ومتوقفة، واربط كل مهمة» «من ملاحظات الاجتماع هذه، قم بصياغة بنود العمل مع تحديد المسؤول والموعد النهائي. ضع علامة على التفاصيل الناقصة بعبارة «يحتاج إلى تأكيد» بدلاً من التخمين» «راجع مهام هذا المشروع وسجل المخاطر بحثًا عن المشكلات التي قد تؤثر على المعلم التالي. قم بإدراج الأدلة الداعمة وافصل بين المخاطر المسجلة واقتراحاتك»
