So legen Sie effektive Ziele für das Projektmanagement fest (mit Beispielen)
Sie haben das letzte Projekt pünktlich fertiggestellt. Dabei haben Sie jedoch zwei Entwickler bis zur Erschöpfung überlastet, das Budget um 40 % überschritten und eine kritische Abhängigkeit drei Wochen zu spät entdeckt. Gemessen an allen Metriken war das Projekt ein Erfolg. Gemessen an allen Prozess-Metriken war es ein Misserfolg.
Das ist die Lücke, die die meisten Teams nie schließen. Sie messen zwar, ob sie das Produkt ausgeliefert haben, aber nicht, wie gut sie die Arbeit durchgeführt haben.
Der „State of the Global Workplace“-Bericht von Gallup zeigt die Auswirkungen auf die Mitarbeiter. Nur 47 % der Beschäftigten stimmen voll und ganz zu, dass sie wissen, was bei der Arbeit von ihnen erwartet wird.
Projektmanagementziele sind konkrete, messbare Einzelziele, die festlegen, wie ein Projekt geplant, durchgeführt und gesteuert wird. Nicht „die App starten“. Das ist ein Projektziel. „Die durchschnittliche Lieferzeit in diesem Quartal um 15 % reduzieren“ ist ein Projektmanagementziel. Das eine definiert das Ziel. Das andere definiert den Weg dorthin.
TL;DR
Die meisten Teams legen Projektziele fest (das Produkt ausliefern) und betrachten die Sache damit als erledigt. Projektmanagementziele sind die Vorgaben, die den tatsächlichen Ablauf der Arbeit regeln, und umfassen unter anderem Budgetabweichungen, Entscheidungswege, Risikofrequenz, Vorlaufzeiten bei der Übergabe und vieles mehr. Dies sind die Metriken, die jedes zukünftige Auslieferungsziel kostengünstiger machen.
In diesem Leitfaden geht es um die zweite Liste: Was gemessen werden sollte, wie man Ziele festlegt, die länger als zwei Wochen Bestand haben, und welche fünf Fehler diese Ziele in den meisten Teams still und leise zunichte machen.
Was sind Ziele des Projektmanagements?
Projektmanagementziele sind konkrete, messbare Ziele, die bestimmen, wie Sie ein Projekt planen, durchführen und steuern. Sie konzentrieren sich auf den täglichen Arbeitsablauf. Dazu gehört, wie schnell Entscheidungen getroffen werden, wie Ressourcen zugewiesen werden, wie oft Risiken überprüft werden und wie genau das Budget eingehalten wird.
Diese Ziele unterscheiden sich von Projektzielen oder OKRs. Ein Projektziel definiert das Endergebnis, wie beispielsweise „die mobile App auf den Markt bringen“. Ein OKR misst ein umfassenderes Geschäftsergebnis, wie beispielsweise „die Zahl der aktiven Benutzer um 30 % steigern“. Ein Ziel des Projektmanagements konzentriert sich auf das System hinter der Arbeit, wie beispielsweise „zu Beginn jedes Q3-Projekts eine Risikobewertung abschließen“.
Diese Unterscheidung ist wichtig. Teams, die diese Ziele vermischen, messen oft nur das Endergebnis. Sie messen selten, wie gut das Projekt tatsächlich geleitet wurde. Dies erklärt auch, warum laut dem „Pulse of the Profession“ des PMI 11,4 % der Projektinvestitionen verschwendet werden.
Effektive Projektmanagementziele folgen der SMART-Struktur (spezifisch, messbar, erreichbar, relevant, terminiert), auf die wir im Folgenden näher eingehen werden. Vorerst lässt sich der Unterschied am deutlichsten wie folgt veranschaulichen:
- PM-Ziel: „Bis zum Ende des 2. Quartals bei Projektstart die Risikobewertungen für jedes Projekt abschließen“
- Projektziel: „Den Onboarding-Flow für Kunden neu gestalten“
Das eine regelt den Managementprozess. Das andere definiert das Ergebnis.
Was ist der Unterschied zwischen Zielen des Projektmanagements und Projektzielen?
| Dimension | Projektmanagement-Ziel | Projektziel |
|---|---|---|
| Umfang | Weit gefasst, richtungsweisend | Eingrenzt, spezifisch |
| Messbarkeit | Häufig qualitative oder sehr allgemeine Metriken | Immer quantitativ und mit einem klaren Einzelziel |
| Zeitrahmen | Bezieht sich auf das gesamte Projekt oder Quartal | An einen bestimmten Meilenstein oder eine bestimmte Frist geknüpft |
| Beispiel | „Das Projekt-Risiko reduzieren“ | „Schließen Sie zu Beginn aller Projekte im 3. Quartal Risikobewertungen ab“ |
Diese Begriffe werden in den meisten Organisationen synonym verwendet, beschreiben jedoch unterschiedliche Ebenen der Spezifität.
Ziele sind allgemeine Ergebnisse; sie zeigen die Richtung an, in die Sie sich bewegen möchten. Projektziele sind die konkreten, messbaren Schritte, die Sie dorthin führen. Ein Ziel ohne Zielvorgaben ist ein Wunsch; Zielvorgaben ohne Ziel sind sinnloses Herumtüfteln.
So sieht der Unterschied zwischen Zielen und Zielvorgaben in der Praxis aus:
- Ziel: Die Zufriedenheit der Stakeholder bei allen laufenden Projekten verbessern
- Ziel 1: Ab dem 3. Quartal alle zwei Wochen Statusberichte an alle Beteiligten versenden
- Ziel 2: Bis zum Ende des 3. Quartals eine Bewertung von über 90 % bei den Lieferergebnissen erreichen
- Ziel 3: Die durchschnittliche Bearbeitungszeit für Rückmeldungen von Stakeholdern von fünf Tagen auf zwei Tage verkürzen
Ziele werden zu Meilensteinen. Jedes einzelne ist nachverfolgbar, jedes hat eine Frist, und zusammen führen sie zum übergeordneten Ziel.
Die Work-Allocation-Umfrage von ClickUp vom Mai 2025 ergab, dass 55 % der Führungskräfte das „Warum“ hinter Projekten erläutern, indem sie Aufgaben mit größeren Herausforderungen oder Zielen verknüpfen. Das bedeutet, dass 45 % standardmäßig den Prozess über den Zweck stellen. Dies kann zu einem Mangel an Motivation und Tatendrang bei den Teammitgliedern führen. Selbst Leistungsträger müssen erkennen, wie wichtig ihre Arbeit ist, und Sinn in dem finden, was sie tun.
Warum sind Projektmanagement-Ziele wichtig?
Projektmanagementziele sind wichtig, weil sie einem Team bereits vor Beginn der Arbeit eine gemeinsame Definition dessen vermitteln, was „gut“ ist, und eine Möglichkeit bieten, nach der Fertigstellung zu messen, wie die Arbeit tatsächlich durchgeführt wurde. Ohne sie konzentrieren sich Teams standardmäßig auf den Erfolg der Ergebnisse und erfahren nie, ob der Prozess, der dahintersteht, intakt ist oder still und leise zusammenbricht.
So erklärt David Allen (Verfasser von „Getting Things Done“) die Bedeutung des Zielsetzens.
Der Wert von Zielen liegt nicht in der Zukunft, die sie beschreiben, sondern in der Veränderung der Wahrnehmung der Realität, die sie in der Gegenwart bewirken. Worauf wir uns konzentrieren, verändert, was wir wahrnehmen. Unser Gehirn filtert Informationen und nimmt in einer Situation das eine statt des anderen wahr, je nachdem, womit wir uns identifizieren und worauf wir unsere Aufmerksamkeit richten.
Der Wert von Zielen liegt nicht in der Zukunft, die sie beschreiben, sondern in der Veränderung der Wahrnehmung der Realität, die sie in der Gegenwart bewirken. Worauf wir uns konzentrieren, verändert das, was wir wahrnehmen. Unser Gehirn filtert Informationen und nimmt in einer Situation das eine statt des anderen wahr, je nachdem, womit wir uns identifizieren und worauf wir unsere Aufmerksamkeit richten.
Hier sind fünf Gründe, warum Ihr Team Ziele des Projektmanagements ernst nehmen sollte.
- Sie geben dem Team eine gemeinsame Definition dessen, was „gut“ ist. Ohne festgelegte Projektmanagementziele füllt jedes Teammitglied die Lücke selbst aus. Der Entwickler denkt, Erfolg bedeute sauberen Code. Der Designer denkt, es bedeute ein ausgefeiltes Endergebnis. Der Projektmanager denkt, es bedeute, das Startdatum einzuhalten. Alle drei arbeiten hart und optimieren auf unterschiedliche Ergebnisse hin. Wenn das Retrospektive-Meeting stattfindet, streitet sich das Team darüber, ob das Projekt tatsächlich erfolgreich war, anstatt daraus zu lernen. Schriftlich festgehaltene Ziele beenden dieses Argument, bevor es überhaupt beginnt.
- Sie zwingen Sie dazu, den Bedarf zu quantifizieren, bevor die Arbeit beginnt. Ein Ziel wie „Budgetabweichungen unter 8 % halten“ zwingt Teams dazu, ein Budget zu erstellen, das detailliert genug ist, um die Nachverfolgung der Ausgaben ordnungsgemäß durchzuführen. Ein Ziel wie „wöchentliche Risikobewertungen abschließen“ stellt sicher, dass Teams Risikoverantwortliche benennen und regelmäßige Besprechungen einplanen. Ohne solche Ziele wird die Planung oft zu einem „Wir werden es schon irgendwie hinbekommen“. Das ist meist der Moment, in dem Probleme zu spät auftauchen.
- Sie decken Ressourcenkonflikte frühzeitig auf, nicht erst am Rande des Zusammenbruchs. Viele Projektprobleme entwickeln sich unbemerkt im Hintergrund. Ein Entwickler, der an drei Projekten gleichzeitig arbeitet, scheint in der ersten Woche noch gut zurechtzukommen. In der vierten Woche geraten jedoch alle von ihm unterstützten Projekte in Verzug. Ziele des Projektmanagements zur Nachverfolgung der Kapazität können solche Probleme frühzeitig erkennen. Teams können die Workload, den Zeitaufwand für geplante Arbeiten oder die Vorlaufzeiten bei Abhängigkeiten messen. Das erleichtert es, Konflikte bereits in der ersten Woche zu beheben, wenn das Umverteilen von Aufgaben noch Stunden statt Wochen dauert. Laut Grant Thornton litten 51 % der US-amerikanischen Beschäftigten im vergangenen Jahr unter Burnout. In vielen Fällen waren die Warnzeichen schon lange sichtbar, bevor die Situation kritisch wurde.
- Sie ersetzen die Unsicherheit der Stakeholder durch Sichtbarkeit. Stakeholder benötigen Einblick in Projekte. Ohne diese Sichtbarkeit müssen sie nach Status-Updates fragen, unnötige Besprechungen ansetzen und das Team ausbremsen. Wenn Projektmanagement-Ziele anhand gemeinsamer Dashboards nachverfolgt werden, können sich die Stakeholder die benötigten Informationen selbst abrufen. Der Projektmanager ist nicht mehr nur ein Verfasser von Statusberichten, und das Team gewinnt seine konzentrierte Arbeitszeit zurück.
- Sie verwandeln Retrospektiven in Mustererkennung. Eine Retrospektive ohne festgelegte Ziele verkommt zu vagen Eindrücken: „Es fühlte sich gehetzt an.“ „Die Kommunikation war holprig. “ „Wir sollten das nächste Mal besser planen.“ Mit solchen Aussagen lässt sich nicht viel anfangen. Eine Retrospektive, bei der die tatsächlichen Ergebnisse mit den schriftlich festgelegten Projektmanagement-Zielen verglichen werden, liefert konkrete Erkenntnisse: „Wir haben das Einzelziel für die Budgetabweichung um 12 % verfehlt, und drei dieser Überschreitungen gingen auf denselben Anbieter zurück.“ Diese Art von Erkenntnissen fließt in das nächste Projekt ein
Das Problem der „Prozessschulden“
Softwareteams haben einen Begriff für die versteckten Kosten, die entstehen, wenn man schnell voranschreitet, ohne zugrunde liegende Probleme zu beheben: technische Schulden. Man nimmt eine Verknüpfung, um eine Frist einzuhalten, und zahlt für diese Verknüpfung in jedem folgenden Sprint Zinsen, bis man schließlich eine Refaktorisierung vornimmt.
Ward Cunningham, der den Begriff 1992 prägte, machte deutlich, dass die „Schuld“ an sich nicht das Problem war. Das Problem bestand darin, so zu tun, als gäbe es sie nicht.
Das Projektmanagement unterliegt derselben Dynamik, und fast niemand spricht sie beim Namen. Nennen wir es Prozessschuld: die kumulierten Kosten, die entstehen, wenn Projekte mit fehlerhaften Prozessen durchgeführt werden. Denn die aktuelle Version fertigzustellen, erscheint immer dringender, als die Art und Weise zu verbessern, wie man sie fertigstellt.
So sieht Prozessverschuldung aus.
- Ihr Team hat den Starttermin im ersten Quartal eingehalten, aber der Projektmanager musste jedes Status-Update persönlich koordinieren, da es kein asynchrones System gab.
- Im zweiten Quartal starten Sie erneut pünktlich, doch zwei Mitarbeiter kündigen und geben Burnout als Grund an.
- Im dritten Quartal fragt der neue Mitarbeiter, warum Risiken nirgendwo erfasst werden, und bekommt zur Antwort: „Wir hatten schon lange vor, das einzurichten.“
- Bis zum 4. Quartal hat das Team vier erfolgreiche Projekte abgeschlossen, ist jedoch strukturell schlechter in der Projektabwicklung als noch vor einem Jahr.
Die Ergebnisse waren erfolgreich. Der Prozess hat die Schuldenlast erhöht.
Das ist es, was Projektmanagementziele tatsächlich leisten. Sie sind der Refactoring-Schritt, der es einem Team ermöglicht, das nächste Projekt zu realisieren, ohne die fehlerhaften Prozesse des letzten Projekts zu übernehmen.
Ein Ziel wie „die durchschnittliche Bearbeitungszeit für Entscheidungen von 4 Tagen auf 1 Tag verkürzen“ ist eine Umstrukturierung. Ein Ziel wie „jedes Projekt beginnt mit einem dokumentierten Risikoregister“ ist eine Umstrukturierung. Sie führen nicht zu einem Ergebnis. Sie verringern jedoch die Reibungsverluste bei der Erstellung aller zukünftigen Ergebnisse.
Teams, die dies gut umsetzen, gehen mit Projektmanagementzielen genauso um wie starke Entwicklerteams mit Refactoring. Es handelt sich um eine fortlaufende Arbeit, nicht um einen einmaligen Aufwand. Sie legen zu Beginn jedes Quartals Ziele fest, überprüfen diese an wichtigen Meilensteinen und passen sie an, wenn die Daten zeigen, dass etwas nicht funktioniert.
Teams, die diese Ziele ignorieren, liefern so lange Erfolge, bis sie es eines Tages nicht mehr schaffen. Und dann verbringen sie sechs Monate damit, herauszufinden, wo der Fehler lag.
Was ein gutes PM-Ziel ausmacht: Die 9 unverzichtbaren Elemente
Ein Projektmanagementziel, das über den Projektstart hinaus Bestand hat, umfasst neun konkrete Elemente. Fehlt auch nur eines davon, wird das Ziel zu einem Wunsch, den jemand einmal aufgeschrieben hat.
- Eine benannte Prozessmetrik, kein zu erbringendes Ergebnis: Das Ziel misst, wie die Arbeit abläuft, nicht, was die Arbeit hervorbringt. „Die mobile App starten“ ist ein zu erbringendes Ergebnis; „die wöchentliche Abweichung vom Projektumfang unter 5 % halten“ ist eine Prozessmetrik.
- Ein numerisches Einzelziel: Ein Prozentsatz, eine Anzahl, eine Dauer oder ein Verhältnis. „Schnellere Entscheidungen“ ist kein Einzelziel. „Die durchschnittliche Bearbeitungszeit für Entscheidungen von 4 Tagen auf 1 Tag verkürzen“ ist
- Eine Ausgangsbasis: Ihr aktueller Stand, gemessen vor Beginn des Projekts. Ohne eine Ausgangsbasis können Sie weder Verbesserungen noch Rückschritte nachweisen.
- Ein einziger Eigentümer: Eine Person, die für die Nachverfolgung, Berichterstellung und Eskalation zuständig ist. Denn geteilte Eigentümerschaft ist keine Eigentümerschaft.
- Ein Überprüfungsrhythmus: Wann wird das Ziel überprüft und in welchem bestehenden Rhythmus? Ziele, die neue Meetings erfordern, werden aufgegeben. Diejenigen, die in StandUp-Meetings, Retrospektiven oder wöchentlichen Synchronisierungen integriert sind, bleiben bestehen.
- Eine Verbindung zum Projektergebnis: Eine Antwort in einem Satz auf die Frage „Warum ist diese Metrik für dieses Projekt wichtig?“ Wenn der Eigentümer des Ziels diesen Satz nicht formulieren kann, ist das Ziel nicht relevant und sollte nicht Gegenstand der Nachverfolgung sein.
- Ein zeitlicher Rahmen: Ein Quartal, ein Sprint oder ein Meilensteinzeitraum. Ziele ohne festgelegten Zeitrahmen verziehen sich unendlich in die Ferne. „Innerhalb des 3. Quartals“ schafft einen Überprüfungszeitpunkt. „Irgendwann“ führt dazu, dass das Ziel aufgegeben wird.
- Eine Fehlerschwelle: Der Wert, bei dessen Erreichen Sie das Ziel eskalieren, neu planen oder aufgeben. Die meisten Ziele scheitern stillschweigend, weil niemand diese Grenze definiert hat. Ein Ziel mit einer Schwelle („Wenn die Budgetabweichung 15 % übersteigt, planen wir den Umfang neu“) erzwingt eine Entscheidung, wenn es darauf ankommt.
- Eine Datenquelle: Die konkrete Angabe, woher die Zahl stammt. „Ich werde das manuell überprüfen“ ist keine Datenquelle. „Sprint-Burndown-Bericht aus ClickUp, der jeden Freitag abgerufen wird“ ist eine Datenquelle. Ziele ohne definierte Datenquelle scheitern als Erstes, da ihre Überprüfung jede Woche einen zusätzlichen Aufwand darstellt.
Zusammen verwandeln diese neun Elemente ein Ziel von einem Wunsch in eine konkrete Verpflichtung. Der Test: Können Sie Ihr Ziel in eine Tabelle eintragen, in der alle neun Elemente ausgefüllt sind? Wenn ja, ist es ein Ziel. Wenn nein, ist es noch ein Entwurf.
So sieht dieser Test aus, ausgefüllt für ein konkretes Ziel. Das Ziel: Die durchschnittliche Entscheidungsdauer bei Fragen, die das Projekt blockieren, bis zum Ende des 3. Quartals auf unter 24 Stunden zu reduzieren. Verwenden Sie dies als Vorlage für jedes Ziel in Ihrem Tracker.
| Element | Beispiel |
| Prozessmetriken | Durchschnittliche Bearbeitungszeit für Entscheidungen bei Fragen, die das Projekt blockieren |
| Numerisches Einzelziel | In weniger als 24 Stunden |
| Ausgangssituation | 4. 2 Tage (gemessen anhand der letzten 6 Sprints in Slack + ClickUp-Kommentaren) |
| Einziger Eigentümer | Priya R., Technische Leiterin |
| Überprüfungsrhythmus | Fester 2-Minuten-Element in der wöchentlichen Synchronisierung am Dienstag |
| Link zum Ergebnis verknüpft | Langsame Entscheidungen waren im letzten Quartal der Hauptgrund für nicht eingehaltene Sprint-Verpflichtungen. |
| Zeitrahmen | Ende des 3. Quartals |
| Fehlergrenze | Wenn die Bearbeitungszeit zwei Wochen in Folge mehr als drei Tage beträgt, eskalieren Sie den Fall an den Sponsor des Projekts und planen Sie den Entscheidungsprozess neu. |
| Datenquelle | Gespeicherte ClickUp-Dashboard-Ansicht: Entscheidungsdauer (gleitender 14-Tage-Durchschnitt), täglich aktualisiert |
Wenn Sie noch keine Erfahrung mit der Zielsetzung für Projekte haben, finden Sie hier einige Strategien, die Ihnen helfen können:
So legen Sie Ziele für das Projektmanagement fest
Das Schwierige ist nicht, das Ziel zu formulieren. Es geht darum, das richtige Ziel auszuwählen. Diese sieben Schritte müssen in der richtigen Reihenfolge durchgeführt werden: Jeder Schritt bereitet den nächsten vor, und das Überspringen eines Schritts hinterlässt eine Lücke, die sich später in Form von Abweichungen oder Aufgabe des Ziels bemerkbar macht.
Schritt 1: Überprüfen Sie Ihre letzten drei Projekte auf Prozessfehler, nicht auf Fehler bei den Ergebnissen
Was: Bevor Sie sich ein neues Ziel setzen, blicken Sie zurück. Erstellen Sie eine Liste aller Projekte, die Ihr Team in den letzten 6–12 Monaten durchgeführt hat, und notieren Sie, was bei der Art und Weise, wie die Arbeit verwaltet wurde, schiefgelaufen ist – nicht bei dem, was geliefert wurde.
Warum: Die meisten Teams legen Projektmanagementziele anhand einer Wunschliste von Features fest („Wir sollten die Nachverfolgung von Risiken verbessern“) anstatt sich an tatsächlich beobachteten Problemen zu orientieren. Das Ergebnis sind Ziele, die auf dem Papier vernünftig erscheinen, denen es jedoch an Dringlichkeit mangelt. Ein Ziel, das auf einem realen, kürzlich aufgetretenen Misserfolg basiert, beinhaltet eine inhärente Motivation, da sich das Team daran erinnert, was es beim letzten Mal gekostet hat.
So geht’s: Öffnen Sie die Projektretrospektiven, Sprints oder Post-Mortems des letzten Quartals. Erstellen Sie für jedes Projekt zwei Spalten: Was wurde erfolgreich ausgeliefert, und wo gab es Prozessfehler (versäumte Übergaben, zu spät erkannte Abhängigkeiten, falsch eingeschätzte Kapazitäten, schleichende Umfangserweiterungen, ausgelassene Reviews)? Die zweite Spalte ist Ihre Liste mit potenziellen Zielen.
Fallstrick: Wenn Ihr Team keine Retrospektiven durchführt, fehlt Ihnen ein Nachverfolgungspfad. Überspringen Sie diesen Schritt auf eigene Gefahr: Sie werden Ziele festlegen, die zwar klug klingen, aber nicht den tatsächlichen Bedürfnissen Ihres Teams entsprechen.
Hier ein Beispiel aus unserer eigenen PMO-Erfahrung
Bei einer der letzten Retrospektiven bei ClickUp haben wir eine sogenannte „Liste der stillen Misserfolge“ erstellt. Wir haben verpasste Starttermine außer Acht gelassen und uns ausschließlich auf Probleme konzentriert, die sich während der Umsetzung verschlimmert haben.
Dazu gehörten Genehmigungen, die tagelang unbeachtet blieben, nach der Sprint-Planung festgestellte Abhängigkeiten, Doppelarbeit aufgrund unklarer Eigentümerschaften sowie Aufgaben, die nach der Qualitätssicherung wieder geöffnet wurden, weil sich die Anforderungen mitten im Sprint geändert hatten.
Wir hatten erwartet, vier oder fünf wiederkehrende Probleme zu finden. Wir fanden zwölf. Noch überraschender war, dass die meisten größeren Probleme bei der Umsetzung auf dieselben Prozessfehler in verschiedenen Projekten zurückzuführen waren.
Diese Liste bildete die Grundlage für unsere Ziele des Projektmanagements für das nächste Quartal.
Schritt 2. Wählen Sie 3 bis 5 Metriken aus, mit denen diese Fehler hätten erkannt werden können
Was: Gehen Sie die in Schritt 1 festgestellten Probleme noch einmal durch. Wählen Sie anschließend drei bis fünf Metriken aus, die diese Probleme möglicherweise früher hätten aufdecken können.
Warum: Drei bis fünf Ziele reichen in der Regel aus, um den Fokus zu behalten. Bei weniger als drei Zielen vernachlässigen Teams oft die Prozessverbesserung. Bei mehr als fünf Zielen wird die Verwaltung schwierig, und die Mitarbeiter hören auf, die Nachverfolgung der Ziele konsequent durchzuführen. Wählen Sie Metriken, die sich auf Ihre größten Probleme beziehen, und nicht nur auf die am einfachsten zu messenden Nummern.
So geht’s: Stellen Sie sich bei jedem Problem, das Sie bei Ihrer Überprüfung feststellen, folgende Frage: „Welche Metrik hätte uns zwei Wochen früher darauf hinweisen können, dass etwas nicht in Ordnung ist?“ Zu den gängigen Kandidaten zählen Abweichungen vom Projektumfang, Entscheidungsdurchlaufzeiten, die Häufigkeit von Risikobewertungen, die Zuweisung der Kapazität, Vorlaufzeiten bei der Übergabe und Budgetabweichungen. Behalten Sie die Ziele bei, die mit mehreren Fehlern in Zusammenhang stehen.
Fallstrick: Wählen Sie Metriken nicht nur deshalb aus, weil sie leicht zur Nachverfolgung verfügbar sind. Die Erfassung von Arbeitsstunden ist zwar einfach, löst aber weder einen fehlerhaften Übergabeprozess noch unklare Eigentümerschaften.
Schritt 3. Wenden Sie die SMART-Kriterien auf jedes Ziel an
Was: Formulieren Sie jede Metrik als ein spezifisches, messbares, erreichbares, relevantes und zeitgebundenes Ziel. In diesem Schritt werden vage Absichten zu konkreten Verpflichtungen.
Warum: SMART ist ein im Projektmanagement weit verbreitetes Rahmenwerk zur Zielsetzung. Es wandelt vage Absichten in messbare Verpflichtungen um.
So geht’s: Hier sehen Sie, wie die einzelnen Buchstaben auf projektmanagement-spezifische Situationen angewendet werden:
- Spezifisch: Nennen Sie das genaue Einzelziel für den Prozess oder die Metrik. „Die Kommunikation verbessern“ ist nicht ausreichend; „die durchschnittliche Antwortzeit auf projektbezogene Nachrichten verkürzen“ ist ausreichend.
- Messbar: Geben Sie eine Nummer an. „Unter zwei Stunden“ gibt Ihnen einen Anhaltspunkt für die Nachverfolgung; „schneller“ gibt Ihnen keinen Anhaltspunkt.
- Erreichbar: Prüfen Sie die aktuelle Kapazität. Wenn die durchschnittliche Reaktionszeit Ihres Teams acht Stunden beträgt, ist das Ziel, bis zum nächsten Monat 30 Minuten zu erreichen, kein Ziel, sondern eine Fantasie.
- Relevant: Das Ziel sollte mit einem wichtigen Projektergebnis in Verbindung stehen. Die Verkürzung der Reaktionszeit ist wichtig, wenn verzögerte Kommunikation zu Terminüberschreitungen führt. Es spielt keine Rolle, ob Ihr Engpass tatsächlich auf einen Scope Creep zurückzuführen ist.
- Zeitgebunden: Legen Sie eine Frist fest. „Innerhalb von sechs Monaten“ schafft Dringlichkeit und einen Überprüfungszeitpunkt; „irgendwann“ führt zu Verzögerungen
Das Endziel: „Die durchschnittliche Antwortzeit auf projektbezogene Nachrichten innerhalb von sechs Monaten auf unter zwei Stunden senken, gemessen anhand von Nachrichtenanalysen.“
Fallstrick: Bei der Überprüfung der „Erreichbarkeit“ scheitern die meisten Teams. Ein Ziel wie beispielsweise die Verkürzung der Reaktionszeit von acht Stunden auf 30 Minuten bis zum nächsten Monat ist nicht nur ehrgeizig. Es führt dazu, dass das Team zum Scheitern verurteilt ist und das Ziel anschließend komplett ignoriert.
Schritt 4. Ermitteln Sie Ihre Ausgangsbasis vor Projektbeginn
Was: Erfassen Sie für jedes Ziel, wo Sie gerade stehen. Rufen Sie die Verlaufsdaten der Metriken der letzten zwei bis vier Wochen ab und notieren Sie die Ausgangsnummer.
Warum: Ohne eine Ausgangsbasis können Sie nicht feststellen, ob sich die Situation verbessert oder verschlechtert. Sie können nur raten. Ein Ziel wie „die Budgetabweichung unter 8 % halten“ hat kaum Aussagekraft, wenn Ihre normale Abweichung bereits bei 22 % liegt. Ohne Kontext könnte das Team denken, es versage, obwohl es tatsächlich Fortschritte macht.
So geht’s: Rufen Sie historische Daten aus den Systemen ab, in denen die Kennzahl bereits vorhanden ist. Dazu können Ihr Projektmanagement-Tool, Ihr Zeiterfassungstool, Ihre Finanzplattform oder Ihre Kommunikationstools gehören. In der Regel reichen Daten aus zwei bis vier Wochen aus. Verwenden Sie einen längeren Zeitraum, wenn sich die Arbeit über die Zyklen hinweg stark verändert. Halten Sie den Ausgangswert neben dem Ziel fest, damit das Team ihn bei jeder Besprechung sieht.
Fallstrick: Viele Teams überspringen diesen Schritt, weil das Erfassen von Basisdaten wie zusätzliche Arbeit erscheint. Ohne diese Daten hat das Ziel später jedoch keine wirkliche Bedeutung.
Schritt 5. Weisen Sie jedem Ziel einen Eigentümer zu
Was: Jedes Ziel wird einem einzelnen, namentlich benannten Eigentümer zugewiesen. Nicht einem Team. Nicht allgemein „dem Projektmanager“. Einer Person.
Warum: Wenn die Verantwortung im Team auf alle verteilt wird, übernimmt niemand wirklich die Verantwortung. Wenn jeder für die Nachverfolgung von Budgetabweichungen zuständig ist, ist es letztendlich niemand. Der Eigentümer muss nicht die gesamte Arbeit erledigen, die das Ziel mit sich bringt. Er ist dafür zuständig, die Sichtbarkeit der Zahlen zu behalten und bei Abweichungen die Eskalation einzuleiten. Ohne einen benannten Eigentümer bleibt das Ziel nur ein Eintrag im Dokument und verhallt dort im Sande.
So geht’s: Tragen Sie den Namen des Eigentümers neben jedes Ziel im selben Dokument ein. Bestätigen Sie dann die Eigentümerschaft direkt mit dieser Person. Zum Beispiel: „Du bist für dieses Ziel in diesem Quartal Eigentümer. Das bedeutet, dass du die Metriken bei unseren wöchentlichen Besprechungen freigibst und uns benachrichtigst, wenn sie den Schwellenwert überschreiten. Diese Unterhaltung ist wichtig. Ziele, die stillschweigend in ein Dokument aufgenommen werden, werden selten wirklich verinnerlicht.
Fallstrick: Weisen Sie nicht jedes Ziel dem Projektmanager zu. Der Projektmanager ist zwar für das Gesamtprojekt verantwortlich, aber jedes Prozessziel sollte einen eigenen Eigentümer haben. Weisen Sie die Ziele den Personen zu, die am engsten mit den Metriken verbunden sind. Zum Beispiel dem technischen Leiter für die Bereitstellungshäufigkeit, dem Designleiter für die Bearbeitungszeit von Überprüfungen und dem Finanzpartner für Budgetabweichungen. Dadurch werden die Daten genauer und die Verantwortlichkeiten viel klarer.
Schritt 6. Integrieren Sie den Überprüfungsrhythmus in bestehende Besprechungen, statt neue einzuführen
Was: Legen Sie fest, wann und wie jedes Ziel überprüft wird. Integrieren Sie diese Überprüfung dann in ein bereits bestehendes Meeting Ihres Teams, statt eine neue einzurichten.
Warum: Ziele, für die neue Meetings anberaumt werden müssen, werden aufgegeben. Eine Synchronisierung der PM-Ziele im Kalender fühlt sich in der ersten Woche produktiv an, wird aber spätestens in der dritten Woche wieder gestrichen. Ziele, die in bestehende StandUp-Meetings, wöchentliche Synchronisierungen, Sprint-Reviews und Meilenstein-Retrospektiven eingebettet sind, bleiben bestehen, da das Team ohnehin bereits vor Ort ist.
Vorgehensweise: Wählen Sie für jedes Ziel die Besprechung aus, die bereits den passenden Zeithorizont abdeckt. Wöchentliche Metriken (Entscheidungsdauer, Zuweisung der Kapazität) werden in der wöchentlichen Synchronisierung behandelt. Metriken auf Sprint-Ebene (Velocity, Umfangsabweichung) werden in der Sprint-Review behandelt. Metriken auf Quartals-Ebene (Investitionen in Schulungen, Umsetzung von Retrospektive-Maßnahmen) werden in der vierteljährlichen Retrospektive behandelt. Fügen Sie das Ziel als festen zweiminütigen Tagesordnungspunkt hinzu, nicht als separate Diskussion.
Fallstrick: Versuchen Sie nicht, jedes Ziel in jedem Meeting zu überprüfen. Passen Sie den Überprüfungsrhythmus an den natürlichen Rhythmus der Metriken an. Ein Ziel, das zu oft überprüft wird, wird zur Nebensache; eines, das zu selten überprüft wird, gerät aus dem Blickfeld.
Schritt 7. Verknüpfen Sie jedes Ziel mit einer sichtbaren Datenquelle
Was: Jedes Ziel benötigt einen einzigen, festgelegten Ort, an dem die aktuelle Nummer gespeichert ist, und das Team muss in der Lage sein, diese Nummer in weniger als einer Minute zu finden.
Warum: Wenn das Überprüfen des Ziels erfordert, jemanden zu fragen, eine Berichterstellung durchzuführen oder sich an ein Passwort zu erinnern, wird das Ziel nicht überprüft. Die Reibungsverluste summieren sich: In der vierten Woche verbringt der Eigentümer des Ziels 20 Minuten damit, vor jeder Synchronisierung die Nummern zu ermitteln. In der sechsten Woche hört er auf, sie zu ermitteln. In der achten Woche ist das Ziel gescheitert.
So geht’s: Erstellen Sie ein gemeinsames Dashboard, eine angeheftete Tabelle oder eine gespeicherte Ansicht in Ihrem Projektmanagement-Tool. Jedes Ziel ist direkt mit den Datenquellen verknüpft, sodass jeder im Team die aktuellen Zahlen ohne Hilfe abrufen kann. Die Zeit, die Sie in die Erstellung dieser Ansicht investieren, ist die lohnendste Investition im gesamten Zielsetzungsprozess.
Fallstrick: Vermeiden Sie die Nachverfolgung von Zielen in einer Präsentation. Präsentationen sind bereits in dem Moment veraltet, in dem sie versendet werden. Die Datenquelle muss in Echtzeit aktualisiert werden: Die Nummer, die Sie heute sehen, sollte die Nummer sein, die heute tatsächlich aktuell ist.
Wenn Ziele zum Problem werden
Die meisten Ratschläge zum Projektmanagement gehen davon aus, dass Ziele immer hilfreich sind. Untersuchungen der Harvard Business School zeigen jedoch, dass schlecht formulierte Ziele neue Probleme verursachen können.
Ein Risiko entsteht, wenn sich Teams zu stark auf eine einzige Metrik konzentrieren. Ein Team, das ausschließlich anhand der Sprint-Velocity bewertet wird, könnte die Dokumentation vernachlässigen oder schwierige Arbeiten vermeiden, um die Zahlen hoch zu halten. Ein Team, das unter Termindruck steht, könnte davon absehen, Risiken frühzeitig anzusprechen, da eine Eskalation die Fertigstellung verzögern könnte.
In diesen Fällen verbessert sich die Metrik, während das zugrunde liegende System schwächer wird.
Die Untersuchung ergab, dass zu eng gefasste Ziele kurzfristiges Denken, riskante Entscheidungen und eine schlechte Zusammenarbeit begünstigen können. Deshalb sollten solide Ziele des Projektmanagements ein Gleichgewicht zwischen Geschwindigkeit, Qualität, Nachhaltigkeit und dem Wohlbefinden des Teams herstellen.
Bei gutem Projektmanagement geht es nicht darum, jede Zahl zu maximieren. Es geht darum, ein System aufzubauen, das langfristig funktioniert.
10 Beispiele für Ziele des Projektmanagements, die die Leistung verbessern
Die folgenden Ziele tauchen in leistungsstarken Teams am häufigsten auf. Sie sind nach den Grundlagen der Projektdurchführung (Zeit, Budget, Risiko) über Teamdynamik wie Zusammenarbeit und Produktivität bis hin zur beruflichen Weiterentwicklung gegliedert. Zu jedem Ziel gehören das „Warum“ und konkrete Strategien für den Erfolg.
Hier ist die vollständige Liste auf einen Blick. Nutzen Sie diese als Auswahlliste: Wählen Sie die drei bis fünf Ziele aus, die den kostspieligsten Fehlschlägen Ihres Teams in jüngster Zeit entsprechen – nicht diejenigen, die auf dem Papier am besten aussehen.
| Ziel | Kennzahl für die Nachverfolgung | Häufigkeit der Überprüfungen |
| Projekte termingerecht abschließen | Einhaltung von Meilensteinen und Abweichungen vom Zeitplan (nach Plan vs. tatsächlich) | Wöchentliche Synchronisierung |
| Kontrolle über das Budget des Projekts | Budgetabweichung (Plan vs. tatsächliche Ausgaben, %) | Zweiwöchentliche Überprüfung |
| Stärken Sie die Zusammenarbeit und Kommunikation im Team | Durchschnittliche Antwortzeit auf Nachrichten zum Projekt | Wöchentliche Synchronisierung |
| Steigern Sie die Produktivität Ihres Teams | Verhältnis von gezielter Projektarbeit zu Status- und Verwaltungsaufwand | Sprint-Review |
| Projekt-Risiken proaktiv mindern | Pro Meilenstein überprüfte offene Risiken; Prozentsatz mit benannten Eigentümern | Jeder Meilenstein |
| Die Erwartungen der Beteiligten mit der Realität des Projekts in Einklang bringen | Bearbeitungszeit für Genehmigungen; Zufriedenheitswert der Stakeholder | Meilenstein-Überprüfung |
| Ressourcen effektiver zuweisen | Prozentualer Anteil des Teams mit einer Kapazität von >90 %; Häufigkeit der Neuzuweisung | Wöchentliche Synchronisierung |
| Schaffen Sie eine Kultur der datengestützten Entscheidungsfindung | Prozentualer Anteil der protokollierten Projektentscheidungen mit unterstützenden Daten | Sprint-Review |
| Verbessern Sie die Qualität der Ergebnisse des Projekts | Fehlerquote oder Nacharbeitsstunden nach der Übergabe | Retrospektive am Phasende |
| Investieren Sie in Projektmanagement-Kompetenzen und kontinuierliches Lernen | Fortbildungsstunden pro Projektmanager pro Quartal; erworbene Zertifizierungen | Vierteljährliche Retrospektive |
Projekte termingerecht abschließen
Laut dem „State of Projectmanagement“-Bericht von Wellingtone werden nur etwa 29 % der Projekte termingerecht abgeschlossen. Verspätete Fertigstellungen führen zu Verzögerungen bei Projekten mit Abhängigkeiten, untergraben das Vertrauen der Stakeholder und treiben die Kosten in die Höhe.
So machen Sie das Ziel umsetzbar:
- Teilen Sie die Arbeit in Phasen mit definierten Meilensteinen auf. Ein einziger Termin am Ende ist eine Falle. Zwischenkontrollen decken Verzögerungen auf, Wochen bevor sie zu Krisen werden.
- Erfassen Sie Abhängigkeiten, bevor die Arbeit beginnt. Wenn Aufgabe B erst beginnen kann, wenn Aufgabe A erledigt ist, muss diese Beziehung im Projektplan sichtbar sein und darf nicht erst entdeckt werden, wenn jemand fragt: „Warum gibt es hier eine Blockade?“
- Verfolgen Sie den Fortschritt wöchentlich, nicht monatlich. Bei monatlichen Überprüfungen werden Probleme zu spät erkannt. Wöchentliche Besprechungen (selbst wenn sie nur 15 Minuten dauern) sorgen dafür, dass das Team ehrlich über das Tempo berichtet.
- Nutzen Sie Tools für die Nachverfolgung von Abhängigkeiten. Gantt-Diagramme und Kanban-Boards mit Abhängigkeitslinien machen Risiken auf der Zeitleiste für das gesamte Team sichtbar, nicht nur für den Projektmanager.

Kontrollieren Sie das Budget des Projekts
Das Budgetziel lautet nicht „weniger ausgeben“. Es geht vielmehr darum, eine Kostenkontrolle einzuführen, um Abweichungen zwischen geplanten und tatsächlichen Ausgaben zu reduzieren. Ein Projekt, das unter dem Budget bleibt, weil das Team an der Qualität gespart hat, ist kein Erfolg; es ist ein Qualitätsproblem, das nur darauf wartet, zutage zu treten.
Projektmanager steuern in der Regel drei Kostenkategorien:
- Staffing: Arbeitsstunden, die vom internen Team und von Auftragnehmern erfasst wurden – das größte Element bei den meisten Projekten
- Materialien und tools: Softwarelizenzen, Hardware, Dienste von Drittanbietern
- Operativer Aufwand: Meeting-Zeiten, Verwaltungsaufgaben und Nacharbeiten aufgrund von Missverständnissen
Und so behalten Sie diese Kategorien im Blick:
- Schaffen Sie eine Reserve für unvorhergesehene Ereignisse. Reservieren Sie einen Prozentsatz des Gesamtbudgets für Unwägbarkeiten. Diese gibt es bei jedem Projekt.
- Vergleichen Sie alle zwei Wochen die Ist-Zahlen mit den Schätzungen. Wenn Sie erst bis zum Monatsende warten, um einen Vergleich anzustellen, haben Sie bereits zu viel ausgegeben.
- Erkennen Sie Scope Creep sofort. Scope Creep ist der größte Budgetfresser. Jede „kleine Ergänzung“ verursacht Kosten – machen Sie diese daher sichtbar und gewährleisten Sie ihre Sichtbarkeit.
Stärken Sie die Zusammenarbeit und Kommunikation im Team
Laut einer Studie der SHRM fühlen sich 85 % der Mitarbeiter stärker eingebunden, wenn Führungskräfte transparent kommunizieren. Regelmäßige Feedback-Mechanismen, wie beispielsweise wöchentliche Meetings, können die Fluktuation um 15 % senken. Folgendes ist zu erledigen:

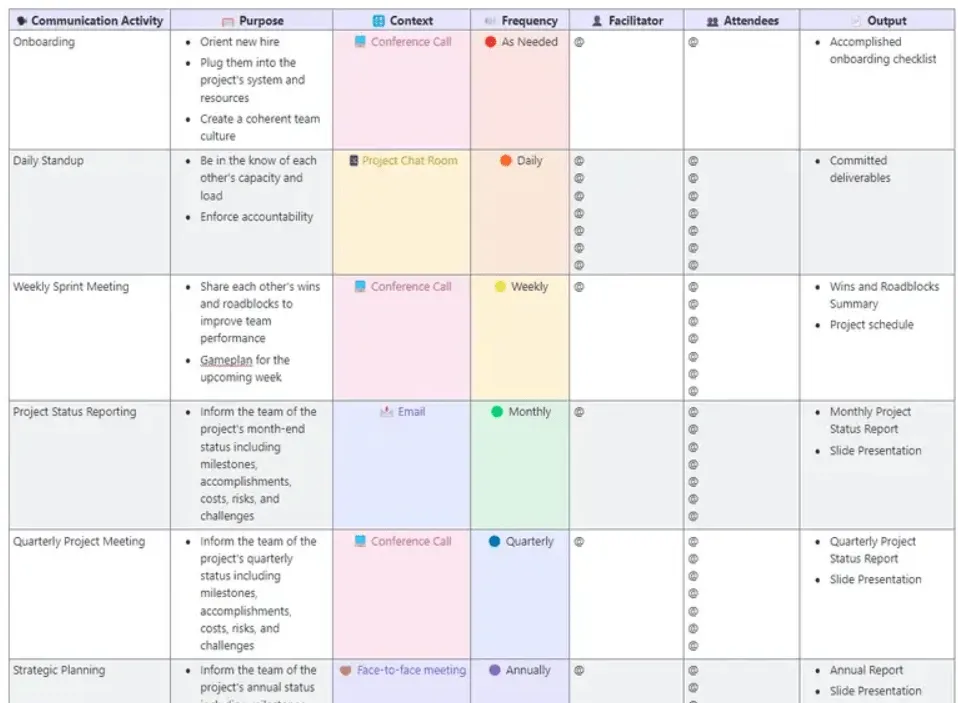

- Bündeln Sie die Kommunikation auf einer Plattform. Wenn die Unterhaltungen über E-Mail, Slack, Zoom und Text verstreut sind, geht der Kontext garantiert verloren. Wählen Sie einen primären Kanal für die Kommunikation zum Projekt aus und setzen Sie dessen Nutzung konsequent durch.
- Legen Sie einen Kommunikationsrhythmus fest. Tägliche StandUp-Meetings (asynchron oder live), wöchentliche Synchronisierungen und Besprechungen zu Meilensteinen. Der Rhythmus ist weniger wichtig als die Regelmäßigkeit.
- Führen Sie eine Kommunikations-Nachbesprechung durch. Analysieren Sie nach Ihrem letzten Projekt, wo die Missverständnisse ihren Ursprung hatten. War es ein Übergang zwischen Teams? Eine im Meeting getroffene Entscheidung, die nicht dokumentiert wurde? Das Muster wird Ihnen zeigen, was Sie verbessern müssen.
Steigern Sie die Produktivität Ihres Teams
Die Produktivität der Mitarbeiter zu steigern bedeutet nicht, „mehr Stunden“ zu arbeiten. Es bedeutet vielmehr, einen höheren Anteil der Arbeitszeit für Aufgaben zu nutzen, die das Projekt voranbringen. Und weniger Zeit für Status-Meetings, Kontextwechsel und manuelle Verwaltungsaufgaben aufzuwenden.
Hier sind einige Möglichkeiten, wie Sie dies mit Erfolg umsetzen können:
- Überprüfen Sie die Zeiteinteilung. Wie viel Zeit verbringt Ihr Team pro Woche mit Meetings zum Status im Vergleich zur eigentlichen Projektarbeit? Wenn Sie das Verhältnis überrascht, muss hier Abhilfe geschaffen werden.
- Kontextwechsel reduzieren. Das Bündeln ähnlicher Aufgaben (alle Überprüfungen in einem Block, alle Planungen in einem anderen) schützt die Konzentration. Jeder Wechsel zwischen nicht miteinander verbundenen Aufgaben kostet Zeit, um wieder in den Arbeitsfluss zu kommen.
- Automatisieren Sie sich wiederholende Verwaltungsaufgaben im Projekt. Aufgaben wie Statusaktualisierungen, Erinnerungen und die Erstellung wiederholender Aufgaben sind vorhersehbar und wiederholbar. Damit eignen sie sich perfekt für die Automatisierung. Tools mit integrierten Automatisierungsfunktionen ( ClickUp Automations, Monday.com-Automatisierungen, Asana Rules) erledigen dies ohne benutzerdefinierten Code.

Proaktive Minderung von Risiken im Projekt
Das Ziel besteht nicht darin, Risiken vollständig zu beseitigen, sondern sie zu erkennen, bevor sie zu Krisen eskalieren, und Strategien zur Risikominderung parat zu haben.
- Führen Sie bereits beim Projektstart eine Risikobewertung durch. Nicht erst, wenn das erste Problem auftritt. Sondern schon beim Projektstart, wenn Sie noch entsprechend planen können.
- Kategorisieren Sie nach Eintrittswahrscheinlichkeit und Auswirkung. Ein Risiko mit hoher Eintrittswahrscheinlichkeit und hoher Auswirkung erfordert sofort einen Plan zur Risikominderung. Ein Risiko mit geringer Eintrittswahrscheinlichkeit und geringer Auswirkung wird überwacht. Die Matrix verhindert, dass Sie jedes Risiko gleich behandeln.
- Weisen Sie jedem Risiko einen Eigentümer zu. Ein Risiko ohne Eigentümer ist ein Risiko, das niemand im Blick hat.
- Überprüfen Sie das Risikoregister bei jedem Meilenstein. Die meisten Projektmanager führen die Risikobewertung nur einmal, zu Beginn des Projekts, durch und kommen nie wieder darauf zurück. Die regelmäßige Überprüfung ist das, was gutes Risikomanagement von einer reinen Übung als Kontrollkästchen unterscheidet.
Die Erwartungen der Beteiligten mit der Realität des Projekts in Einklang bringen
Projekte mit aktiv engagierten Sponsoren haben größere Erfolgschancen. Der Unterschied ist so groß, dass die Abstimmung mit den Stakeholdern ein eigenständiges Ziel sein sollte und nicht nur ein „nice-to-have“.

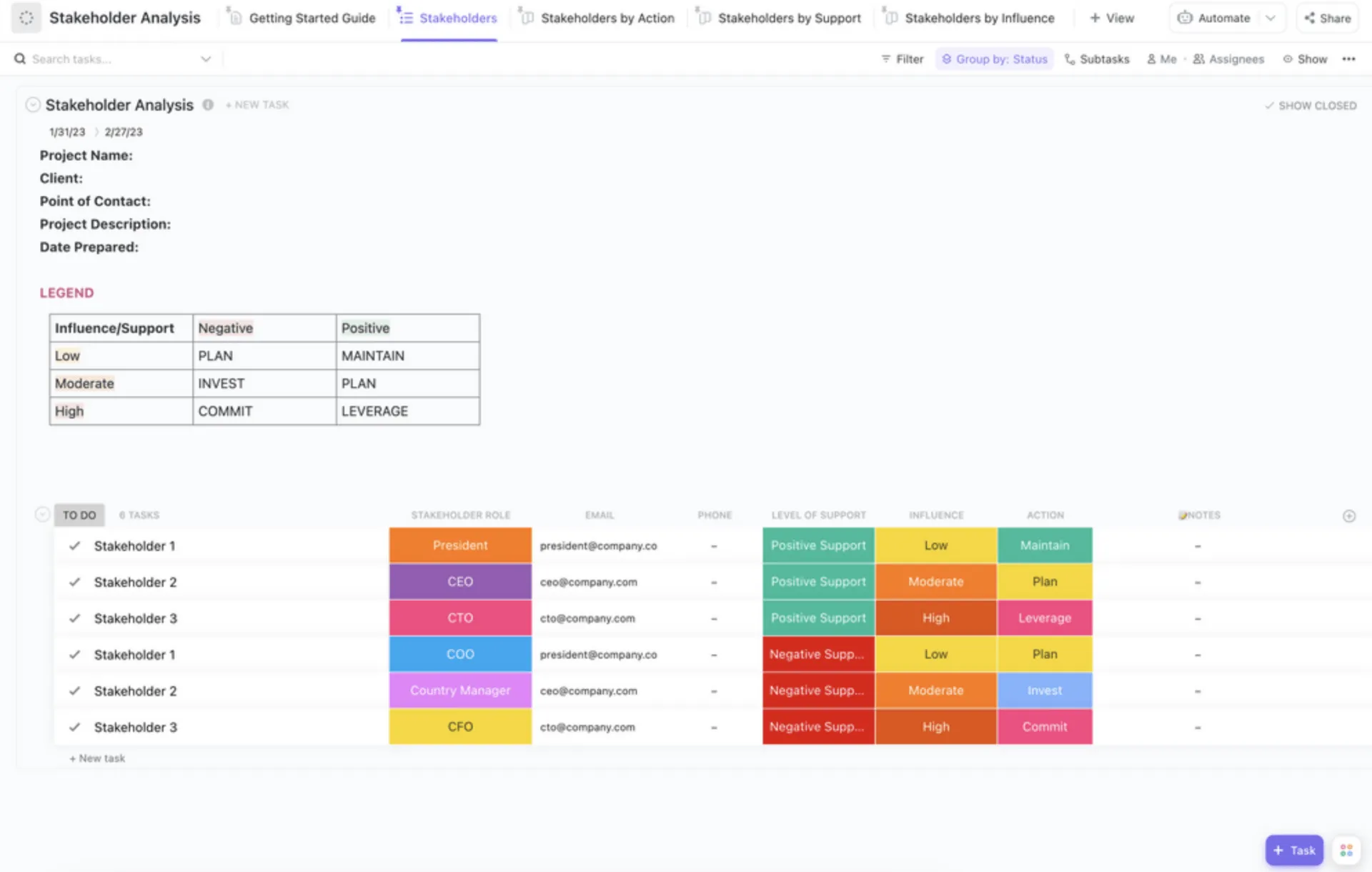

- Führen Sie eine Stakeholder-Analyse durch, um deren Einflussgrad frühzeitig zu ermitteln. Nicht alle Stakeholder sind gleichberechtigt. Ein RACI-Diagramm oder eine Stakeholder-Karte verdeutlicht, wer entscheidet, wer genehmigt, wer informiert werden muss und wer konsultiert werden kann.
- Sorgen Sie für Sichtbarkeit in Echtzeit. Verwenden Sie statt Präsentationen, die manuelle Arbeit erfordern und nie auf dem neuesten Stand sind, Dashboards, die sich automatisch aktualisieren. Auf diese Weise erhalten die Beteiligten die gewünschten Informationen, ohne dass der Projektmanager jede Woche einen Bericht erstellen muss.
- Standardisieren Sie Feedback-Schleifen. Legen Sie fest, wann und wie die Beteiligten Rückmeldungen geben. Wenn Genehmigungen keine Frist und kein Format haben, werden sie zu Engpässen.
Ressourcen effektiver zuweisen
Bei diesem Ziel geht es darum, mit dem, was man hat, mehr zu erledigen – nicht darum, mit weniger mehr zu erledigen. Diese Unterscheidung ist wichtig, denn „mit weniger mehr erledigen“ ist ein Euphemismus für Überlastung. Eine kluge Ressourcenzuweisung bedeutet, die richtigen Mitarbeiter zur richtigen Zeit mit den richtigen Aufgaben zu betrauen.
- Ermitteln Sie den Ressourcenbedarf bereits in der Planungsphase. Warten Sie nicht bis zur Umsetzung, um herauszufinden, wer verfügbar ist. Planen Sie dies, bevor die Arbeit beginnt.
- Prüfen Sie die aktuelle Workload, bevor Sie neue Aufgaben zuweisen. Die Zuweisung von Arbeit ohne angemessene Kapazitätsplanung an jemanden, der bereits voll ausgelastet ist, beschleunigt den Prozess nicht, sondern verlangsamt alles.
- Nutzen Sie Echtzeit-Ansichten der Kapazität. Behalten Sie die aktuellen Aufgaben jedes Teammitglieds im Blick und verhindern Sie Überbuchungen. Wöchentlich aktualisierte Tabellenkalkulationen reichen dafür nicht aus; die Daten sind immer veraltet.
- Schaffen Sie Zeitpuffer für Aufgaben. Planen Sie Slack im Zeitplan ein, um unerwartete Ereignisse auffangen zu können. Wenn jede Stunde verplant ist, führt ein Krankheitstag dazu, dass ein Meilenstein verpasst wird.

Schaffen Sie eine Kultur der datengestützten Entscheidungsfindung
Die meisten Projektentscheidungen werden nach wie vor aus dem Bauch heraus getroffen. Datengestützte Entscheidungsfindung bedeutet, vor der Festlegung einer Richtung Projektmanagement-Analysen heranzuziehen und diese Zahlen dem gesamten Team zugänglich zu machen.
- Legen Sie zu Projektbeginn KPIs pro Projekt fest. Wählen Sie drei bis fünf Metriken aus, anhand derer Sie erkennen können, ob das Projekt auf Kurs ist. Bei mehr als fünf wird niemand ihre Nachverfolgung durchführen; bei weniger als drei agieren Sie im Blindflug.
- Nutzen Sie Dashboards, die sich in Echtzeit aktualisieren. Monatsabschlussberichte zeigen Ihnen, was bereits schiefgelaufen ist. Echtzeit-Dashboards zeigen Ihnen, was gerade schiefläuft – und zwar noch, während Sie das Problem beheben können.
- Machen Sie die Daten für das gesamte Team sichtbar. Wenn nur der Projektmanager die Zahlen sieht, liegt die Verantwortung zentral bei ihm. Wenn das Team sie sieht, wird die Verantwortung geteilt.
Der Wert liegt nicht in den Daten selbst. Er liegt darin, sich anzugewöhnen, Daten zu prüfen, bevor man Entscheidungen trifft.
Verbessern Sie die Qualität der Ergebnisse des Projekts
Qualität ist das Erste, was auf der Strecke bleibt, wenn Zeitleisten aus dem Ruder laufen. Teams kürzen die Qualitätssicherung, lassen Überprüfungen aus und liefern Produkte, die „gut genug“ sind. Anschließend verbringen sie doppelt so viel Zeit damit, die Fehler nach der Markteinführung zu beheben.
- Legen Sie im Vorfeld Qualitätsstandards für jedes Ergebnis fest. „Hohe Qualität“ bedeutet ohne Kriterien nichts. Legen Sie eine klare Definition dafür fest, wann eine Aufgabe als erledigt gilt, bevor die Arbeit beginnt.
- Integrieren Sie Qualitätssicherungs-Kontrollpunkte in den Plan des Projekts. Überprüfen Sie bei jedem Phasenwechsel die erzielten Ergebnisse anhand der von Ihnen festgelegten Standards.
- Sammeln Sie Feedback von den Beteiligten an Meilensteinen. Wenn Sie erst bis zur endgültigen Fertigstellung auf Feedback warten, ist das ein sicherer Weg für Nacharbeiten. Meilenstein-Reviews decken Abweichungen frühzeitig auf
- Führen Sie nach jeder Phase eine „Lessons Learned“-Sitzung durch. Retrospektiven auf Phasebene decken Qualitätsprobleme auf, solange noch Zeit ist, den Kurs zu korrigieren.
Investieren Sie in Projektmanagement-Kompetenzen und kontinuierliches Lernen
Laut dem „Pulse of the Profession“ des PMI verschwenden Unternehmen, die Wert auf Projektmanagement-Schulungen legen, 28-mal weniger Geld als solche, die dies nicht tun. Doch dieses Ziel für Projektmanager geht über reine Qualifikationsnachweise hinaus. Es geht darum, Urteilsvermögen und Anpassungsfähigkeit zu entwickeln – Fähigkeiten, die durch Zertifizierungen allein nicht vermittelt werden können.
- Setzen Sie sich ein vierteljährliches Ziel. Ein Kurs, eine Konferenz oder die Erprobung einer neuen Methode pro Quartal. Streben Sie kleine, kontinuierliche Investitionen an, die sich im Laufe der Zeit summieren.
- Fördern Sie Führungskompetenzen innerhalb des Teams. Behalten Sie die Entwicklung nicht für sich. Delegieren Sie die Verantwortung für Projektphasen an Mitglieder des Teams, die sich zu Rollen als Projektmanager weiterentwickeln möchten.
So halten Sie Ihre PM-Ziele auch über die zweite Woche hinaus am Leben
Die meisten Projektmanagementziele scheitern nicht, weil sie falsch waren. Sie scheitern, weil sich nach dem Projektstart niemand mehr um sie gekümmert hat. Die Einstellung der Ziele dauert eine Woche, aber ihre Umsetzung erfordert eine Gewohnheit.
Diese sechs Vorgehensweisen sorgen dafür, dass Ihre Ziele auch noch in einigen Wochen Bedeutung haben.
Bringen Sie bei jeder Besprechung die Nummer zur Sprache, nicht das Ziel. Bei Ihrer wöchentlichen Synchronisierung sollte die Unterhaltung mit der aktuellen Nummer beginnen, nicht mit der Zielformulierung. „Die Entscheidungsdauer liegt diese Woche bei 2,4 Tagen, gegenüber 1,8 Tagen in der letzten Woche“ ist ein nützlicher Einstieg. „Lassen Sie uns unser Ziel zur Entscheidungsdauer überprüfen“ ist es nicht. Beginnen Sie jedes Mal mit der Zahl, dann bringt die anschließende Diskussion das Ziel tatsächlich voran.
Betrachten Sie eine verpasste Woche als Signal, nicht als Misserfolg. Eine Woche Abweichung vom Einzelziel ist eine Information, kein Urteil. Zwei aufeinanderfolgende Wochen Abweichung sind ein Muster. Drei sind ein strukturelles Problem. Legen Sie eine einfache Regel fest: eine Woche Abweichung = Notiz, zwei Wochen Abweichung = besprechen, drei Wochen Abweichung = Maßnahmen ergreifen. Diese Regel sorgt dafür, dass das Team auf Kurs bleibt, ohne auf Störfaktoren überzureagieren.
Passen Sie das Ziel an, wenn die Daten dies rechtfertigen, und nicht, wenn es gerade ungünstig ist. Wenn Ihre Ausgangsbasis falsch war, Ihr Einzelziel unrealistisch war oder sich der Umfang des Projekts wesentlich geändert hat, ändern Sie das Ziel. Dokumentieren Sie jedoch die Änderung und den Grund dafür. Ziele, die stillschweigend nach unten korrigiert werden, weil das Team im Rückstand ist, sind schlimmer als gar keine Ziele. Sie vermitteln dem Team, dass Einzelziele verhandelbar sind. Explizit überarbeitete Ziele mit dokumentierter Begründung vermitteln dem Team, dass das System ehrlich ist.
Unterscheiden Sie zwischen dem Verfehlen eines Ziels und dem Scheitern eines Projekts. Ein Projekt kann erfolgreich abgeschlossen werden, ohne dass auch nur ein einziges Projektmanagementziel erreicht wurde. Ein Projekt kann alle Projektmanagementziele erreichen und dennoch scheitern. Wenn Sie ein Ziel verfehlen, geht es darum, was der Prozess benötigt, und nicht darum, ob das Team gute Arbeit geleistet hat. Konzentrieren Sie sich in der Unterhaltung auf den Prozess, nicht auf die Personen. Behandeln Sie die Überprüfung der Projektmanagementziele und die Projektretrospektive als zwei separate Sitzungen und nicht als eine kombinierte Besprechung.
Streichen Sie Ziele, die ihren Zweck nicht mehr erfüllen. Nicht jedes Ziel, das Sie in Woche eins festgelegt haben, ist auch in Woche sechs noch das richtige. Eine Metrik, die zu Projektbeginn dringend war, ist möglicherweise inzwischen gelöst. Ziele, die ihre Gültigkeit verloren haben, sollten gestrichen und nicht ignoriert werden. Das Streichen eines Ziels ist ein klarer Schritt mit einer dokumentierten Begründung. Das Ignorieren eines Ziels untergräbt die Glaubwürdigkeit aller anderen Ziele auf der Liste. Das Team sollte bereit sein, mindestens ein Ziel pro Quartal zu streichen.
Übertragen Sie die Erkenntnisse auf das nächste Projekt, nicht nur auf das nächste Quartal. Der Sinn der Nachverfolgung von Projektmanagement-Zielen liegt nicht im aktuellen Projekt. Es geht um das nächste und das darauffolgende. Notieren Sie am Ende jedes Projekts, welche Ziele funktioniert haben, welche nicht und was Sie ändern würden. Nehmen Sie dieses Dokument mit in den Kick-off des nächsten Projekts. Die meisten Teams führen Retrospektiven durch, legen die Notizen ab und beginnen das nächste Projekt von Grund auf neu. Die Teams, die sich kontinuierlich verbessern, lassen die Erkenntnisse aus den Zielen des letzten Projekts in den Plan dieses Projekts einfließen.
Die Beziehung des Teams zum Ziel ist es, die es am Leben erhält. Ein perfekt formuliertes SMART-Ziel in einem Dokument, das niemand öffnet, ist tot. Ein locker formuliertes Ziel, das jeden Monday besprochen und ehrlich überarbeitet wird, wenn sich die Daten ändern, ist lebendig.
So führen Sie die Nachverfolgung von Projektmanagement-Zielen in ClickUp durch
Das Setzen von Zielen ist nur die halbe Miete. Der schwierigere Teil besteht in der Nachverfolgung dieser Ziele, ohne dem Team zusätzlichen manuellen Aufwand zu verursachen.
Den meisten Teams fällt es schwer, die täglichen Aufgaben mit den übergeordneten Projektzielen in Verbindung zu bringen. Aktuelle Informationen sind oft über Tabellenkalkulationen, Meetings und Statusberichte verstreut.
Hier kommt ein integrierter KI-Workspace ins Spiel. Wenn Aufgaben, Dokumente, Dashboards und Zeiterfassung auf einer einzigen Plattform zusammengeführt sind, erfolgen Fortschrittsaktualisierungen automatisch, anstatt zu einer weiteren Aufgabe für Administratoren zu werden.
So funktioniert das in der Praxis in ClickUp.
Echtzeit-Sichtbarkeit mit ClickUp-Dashboards

ClickUp-Dashboards beziehen Live-Daten aus Aufgaben, Sprints, Zeiterfassung und Benutzerdefinierten Feldern in visuelle Berichte über Prozess-Metriken ein, die Ihre PM-Ziele tatsächlich messen. Es stehen über 50 Widget-Typen zur Verfügung, von denen jeder direkt einer Zielkategorie zugeordnet ist:
- Die Einhaltung des Zeitplans lässt sich anhand von Burndown-Diagrammen erkennen, die die zugesagte Arbeit mit der fertiggestellten Arbeit in jedem Sprint vergleichen. Auf diese Weise werden Abweichungen vom Zeitplan bereits zur Mitte des Sprints sichtbar und nicht erst am Ende.
- Die Nachverfolgung des Budgets nutzt benutzerdefinierte Felder für geplante und tatsächliche Ausgaben, die in Leisten- oder Batterie-Widgets visualisiert werden. So sehen Sie Abweichungen bereits in der Woche, in der sie auftreten, und nicht erst beim Monatsabschluss.
- Die Teamauslastung deckt Überbuchungen mithilfe von Workload-Ansichten auf, bevor sie zu Terminüberschreitungen führen. Damit wird der Fehlerfall bei der Zuweisung der Kapazität aus dem Audit-Schritt behoben.
- Sichtbarkeit für die Beteiligten ersetzt wöchentliche Präsentationen durch gemeinsam genutzte Dashboard-Links, die automatisch aktualisiert werden. Projektmanager müssen Status-Updates nicht mehr manuell an die Beteiligten senden.
So erfolgt die Nachverfolgung der vierteljährlichen PM-Ziele durch unser PMO-Team: Jedes Dashboard fasst den Fertigstellungsgrad auf Aufgabenebene zu Fortschritten auf Zielebene zusammen, sodass sich die Zahlen automatisch aktualisieren. Die Beteiligten erhalten einen Link zum gemeinsamen Dashboard anstelle einer Status-E-Mail. Die wöchentliche Synchronisierung beginnt mit den aktuellen Zahlen auf dem Bildschirm, anstatt dass jemand endlose Folien vorbereiten muss.
Wenn Sie noch keine Erfahrung damit haben, finden Sie hier ein kurzes Video-Tutorial zur Erstellung Ihres ersten Dashboards für das Projektmanagement in ClickUp!
Mustererkennung mit ClickUp Brain
Für Teams, die die Nachverfolgung von Zielen über mehrere Projekte hinweg durchführen, ist ClickUp Brain der intelligente KI-Assistent, der den gesamten Kontext Ihrer Arbeit kennt. Er kann
- Fassen Sie den Fortschritt über alle Workspaces hinweg zusammen – nach Bedarf oder termingerecht
- Kennzeichnen Sie gefährdete Metriken und schlagen Sie Maßnahmen vor
- Decken Sie Muster wie wiederkehrende Scope Creeps oder Engpässe bei der Kapazität auf, ohne dass der Projektmanager manuell Berichte aus jedem einzelnen Projekt abrufen muss

Schwellenwert-Benachrichtigungen mit ClickUp-Automatisierungen
Kombinieren Sie Dashboards mit ClickUp-Automatisierungen, um Benachrichtigungen auszulösen, wenn eine Ziel-Metrik einen festgelegten Schwellenwert überschreitet. Beispiele hierfür sind eine Budgetauslastung, die einen festgelegten Prozentsatz überschreitet, das Verstrichen eines Meilensteins ohne Abschluss der Aufgabe oder eine Kapazität eines Teammitglieds, die 100 % erreicht.
Sie können in ClickUp auch einen „Super Agent“ einrichten, der den Status des Projekts selbstständig zusammenfasst, Abweichungen kennzeichnet und vieles mehr.

Die Überwachung übernimmt das System, nicht eine Person. Sie können sich stattdessen auf die Reaktion konzentrieren.
In welchen Fällen ClickUp nicht die richtige Wahl ist
Für Teams, die lediglich eine einfache Nachverfolgung der Ziele ohne umfassendes Projektmanagement benötigen, ist ein eigenständiges OKR-Tool wie Weekdone oder Perdoo einfacher einzurichten und zu pflegen. Außerdem ist der Ansatz mit Tabellenkalkulationen nach wie vor die richtige Lösung für ein Team, das sein erstes vierteljährliches Experiment mit Projektmanagement-Zielen durchführt.
Überspringen Sie diesen Abschnitt, wenn: Ihr Team aus weniger als 5 Personen besteht, keine teamübergreifenden Abhängigkeiten bestehen und Sie nie mehr als 3 Ziele gleichzeitig nachverfolgen werden. Eine Tabellenkalkulation lässt sich schneller einrichten und ist genauso effektiv.Am besten geeignet für: Die Verwaltung funktionsübergreifender Projekte, die mehr als eine einfache Nachverfolgung von Zielen erfordern
5 Fehler, die Ziele des Projektmanagements zunichte machen
Die meisten Teams, die Projektmanagementziele festlegen, geben diese innerhalb eines Quartals wieder auf, und die Gründe für das Scheitern sind bemerkenswert einheitlich. Die folgenden Fehler treten team-, branchen- und projektartübergreifend auf.
Festlegung von Zielsetzungen, die als Prozessziele getarnt sind. „Das Redesign bis zum Ende des 3. Quartals ausliefern“ klingt wie eine Prozessverpflichtung, da es ein Datum und ein Einzelziel gibt, ist aber in Wirklichkeit ein als Prozess getarntes Projektziel. Die Kennzahl ist das Ergebnis, nicht der Prozess, der es hervorgebracht hat. Das Team hält den Termin ein, indem es die Qualitätssicherung verkürzt und Übergaben überspringt, und das Ziel des Projektmanagers wird „erreicht“, während sich der Prozess verschlechtert.
Die Lösung: Jedes Projektmanagementziel sollte messen, wie die Arbeit abläuft (Rhythmus, Abweichungen, Durchlaufzeit, Kapazität), und nicht, was die Arbeit hervorbringt. Wenn das Ziel auch ohne einen konkreten Anhang Sinn ergibt, handelt es sich um ein Prozessziel. Wenn es am Tag der Projektübergabe verschwindet, ist es ein getarntes Ergebnis.
12 Ziele statt 5 zur Nachverfolgung verfolgen. Eine Flut von Metriken in einem Dokument zur Nachverfolgung der Ziele ist ein Garant dafür, dass diese Ziele nicht lange Bestand haben werden. Jedes einzelne wurde zu Beginn des Projekts in bester Absicht festgehalten, und spätestens in der sechsten Woche hat das Team ein schlechtes Gewissen, wenn es sich das Dokument ansieht.
Die Lösung: Reduzieren Sie die Anzahl der Ziele gnadenlos auf drei bis fünf. Bei der Entscheidung, welche Ziele beibehalten werden sollen, wählen Sie diejenigen aus, die mit den kostspieligsten Fehlern aus Ihrem letzten Audit in Verbindung stehen. Die anderen Ziele sind nicht für immer verloren; sie stehen lediglich in diesem Quartal nicht im Fokus. Eine kleine Anzahl von Zielen, die jede Woche überprüft wird, ist besser als eine umfassende Liste, die nur zweimal überprüft wird.
Ziele ohne Ausgangsbasis festlegen. „Die Entscheidungsdauer verkürzen“ ist ein unvollständiges Ziel, da nicht festgehalten wird, wie lang die aktuelle Entscheidungsdauer tatsächlich ist. Nach sechs Wochen fragt jemand, ob sich das Team verbessert, und niemand kann darauf antworten. Das Ziel wird zu einem Gefühl statt zu einer Messgröße. Das Team spricht das Thema schließlich nicht mehr an, weil die Unterhaltung ins Leere läuft.
Die Lösung: Nehmen Sie sich eine Stunde Zeit, um vor Beginn des Projekts Verlaufsdaten aus zwei bis vier Wochen zu erfassen. Notieren Sie die Ausgangsbasis neben dem Ziel im selben Dokument, damit jede Überprüfung von einem bekannten Ausgangspunkt ausgeht. Ein Ziel mit einer Ausgangsbasis ist eine Messgröße. Ein Ziel ohne solche ist ein Wunsch.
Manuelle Datenerfassung zur Nachverfolgung des Ziels erforderlich. Ein Ziel-Eigentümer verbringt jeden Freitag 20 Minuten damit, Zahlen aus drei verschiedenen Systemen in einer Tabelle zusammenzufassen und den Status zu aktualisieren. Ab der vierten Woche erfolgt die Aktualisierung jeden zweiten Freitag. Ab der achten Woche findet sie gar nicht mehr statt. Das Ziel wurde nicht gestrichen; es ist still und leise aufgrund von Reibungsverlusten ins Leere gelaufen.
Die Lösung: Bevor Sie ein Ziel endgültig festlegen, fragen Sie sich, wo die Nummer gespeichert ist und wie sie aktualisiert wird. Wenn die Antwort eine manuelle Erfassung beinhaltet, erstellen Sie eine Live-Dashboard-Ansicht, die die Nummer automatisch abruft. Alternativ wählen Sie eine andere Metrik, die im System gespeichert ist. Das Ziel, das keine manuelle Aktualisierung erfordert, gewinnt auf lange Sicht gegenüber dem Ziel, das jede Woche 20 Minuten Vorbereitungszeit erfordert.
Überprüfung der Projektmanagementziele in einem anderen Rhythmus als der Projektablauf. Ihr Projekt läuft in zweiwöchigen Sprints, die Projektmanagementziele werden jedoch vierteljährlich überprüft. Das Team stellt in Woche zehn fest, dass es bei drei Zielen bereits seit Woche drei hinter den Vorgaben zurückliegt. Es gab keine Möglichkeit, den Kurs zu korrigieren.
Die Lösung: Passen Sie den Rhythmus der Überprüfungen an den natürlichen Rhythmus des Projekts an. Metriken auf Sprint-Ebene werden in Sprint-Reviews überprüft. Wöchentliche Metriken werden in wöchentlichen Synchronisationsbesprechungen überprüft. Ziele, die im tatsächlichen Rhythmus des Projekts überprüft werden, bleiben aktuell.
Entwickeln Sie Ziele für das Projektmanagement, die sich in der Praxis bewähren
Ziele im Projektmanagement funktionieren nur, wenn sie den Prozess messen und nicht nur das Ergebnis. Und genauso wichtig ist, dass sie wöchentlich durch Nachverfolgung verfolgt werden und nicht nur zu Beginn des Projekts notiert und dann bereits in der dritten Woche vergessen werden.
Ziele scheitern, wenn sie keinen Bezug zum tatsächlichen Workflow des Teams haben. Ein Ziel, das das Falsche misst, in der Masse untergeht, keine Basislinie hat, manuell gepflegt werden muss oder im falschen Rhythmus läuft, ist gar kein Ziel. Es ist ein Artefakt. Die Lösung ist in jedem Fall dieselbe: Bringen Sie das Ziel näher an die Arbeit heran.
Klare Ziele des Projektmanagements schließen diese Lücke. Sie verwandeln „das Projekt wurde abgeschlossen“ in „wir wissen genau, wie gut wir es durchgeführt haben und was wir beim nächsten Mal verbessern müssen“.
Im Laufe der Jahre haben wir festgestellt, dass Teams, die konstant Ergebnisse liefern, ihre Projektmanagementziele als dynamische Verpflichtungen betrachten. Sie legen Ausgangswerte fest, überprüfen die Zahlen in den ohnehin stattfindenden Meetings und passen die Ziele offen an, wenn sich die Datenlage ändert. Das ist es, was den Prozess von Projekt zu Projekt auf einem gesunden Niveau hält.
Wenn Ihr Team bereits Projekte in ClickUp durchführt oder die Nachverfolgung der Ziele und Projektdurchführung in einem Workspace zusammenführen möchte, starten Sie kostenlos mit ClickUp und erstellen Sie Ihr erstes Dashboard zur Nachverfolgung der Ziele in weniger als 10 Minuten.
Häufig gestellte Fragen zu Zielen des Projektmanagements
Was sind SMART-Ziele im Projektmanagement?
SMART-Ziele im Projektmanagement sind Einzelziele, die spezifisch, messbar, erreichbar, relevant und terminiert sind. Das ursprünglich 1981 von George T. Doran vorgeschlagene Rahmenwerk zwingt dazu, vage Absichten wie „die Kommunikation verbessern“ in konkrete Verpflichtungen wie „die durchschnittliche Antwortzeit auf Projektnachrichten bis zum Ende des 3. Quartals auf unter 2 Stunden senken, gemessen anhand der Nachrichtenanalyse“ umzuwandeln. “ Jedes gut formulierte Projektmanagementziel erfüllt alle fünf Kriterien und verfügt über einen benannten Eigentümer sowie eine Datenquelle.
Wie misst man den Erfolg im Projektmanagement?
Der Erfolg im Projektmanagement wird anhand von zwei unterschiedlichen Kennzahlensätzen gemessen: Ergebniskennzahlen (wurde das Projekt termingerecht, im Rahmen des Umfangs, im Budget und in der gewünschten Qualität ausgeliefert?) und Prozesskennzahlen (wie effizient hat das Team die Arbeit durchgeführt?). Ein Projekt, das zwar pünktlich fertiggestellt wird, bei dem das Team dabei jedoch überlastet wird, ist nach dem zweiten Maßstab kein Erfolg. Die nützlichsten PM-Scorecards erfassen beide Kennzahlen nebeneinander, sodass das Team erkennen kann, ob eine erfolgreiche Fertigstellung auf einem gesunden Prozess beruhte oder trotz eines gestörten Prozesses zustande kam.
Was ist der Unterschied zwischen einem Ziel des Projektmanagements und einem KPI?
Ein Ziel des Projektmanagements ist das Ziel, das Sie erreichen wollen; ein KPI ist der Indikator, den Sie messen, um festzustellen, ob Sie es erreichen. Das Ziel „Verkürzung der Entscheidungsdauer auf unter 24 Stunden im 3. Quartal“ ist die Verpflichtung. Der KPI ist die „durchschnittliche Entscheidungsdauer, gemessen auf Wochenbasis“. “ Hinter jedem gut formulierten Projektmanagementziel steht mindestens ein KPI. Nicht jeder KPI ist an ein Ziel geknüpft: Teams führen die Nachverfolgung operativer KPIs oft kontinuierlich durch, ohne dafür ein Einzelziel festzulegen.
Was ist der Unterschied zwischen Zielen des Projektmanagements und OKRs?
Ein Ziel des Projektmanagements bezieht sich auf den Ablauf der Arbeit („Budgetabweichung unter 8 % halten“). Ein OKR zielt auf ein Geschäftsergebnis ab („Anzahl der aktiven Benutzer um 30 % steigern“). OKRs erstrecken sich über Quartale und sind auf die Unternehmensstrategie ausgerichtet; Projektmanagementziele beziehen sich auf ein Projekt oder einen Sprint und regeln die Abläufe, die der Umsetzung zugrunde liegen. Die meisten Teams benötigen beides, scheitern jedoch auf unterschiedliche Weise: OKRs scheitern aufgrund mangelnder Abstimmung, Projektmanagementziele scheitern aufgrund von Vernachlässigung.
Können sich Ziele des Projektmanagements während des Projekts ändern?
Ja, Ziele des Projektmanagements können und sollten sich während des Projekts ändern, wenn die zugrunde liegenden Daten dies rechtfertigen. Wenn sich die Ausgangsbasis als falsch herausstellt, das Einzelziel als unrealistisch erscheint oder sich der Projektumfang wesentlich ändert, sollte das Ziel ausdrücklich überarbeitet und dokumentiert werden. Entscheidend ist dabei die Unterscheidung zwischen bewusster Anpassung und stiller Abweichung: Ein Ziel, das mit einer schriftlichen Begründung geändert wird, vermittelt dem Team, dass das System transparent ist, während ein Ziel, das stillschweigend nach unten korrigiert wird, dem Team signalisiert, dass Einzelziele verhandelbar sind.
