프로젝트 목표란 무엇인가? 정의, 예시 및 작성 방법
Goals

프로젝트 목표란 무엇인가? 정의, 예시 및 작성 방법

프로젝트 첫날부터 프로젝트 목표를 SMART(Specific, Measurable, Achievable, Relevant, Time-bound) 원칙에 맞게 설정하라는 것이 프로젝트 관리 분야에서 가장 흔히 듣는 조언입니다. 안타깝게도, 바로 이 조언이 일을 시작하기도 전에 대부분의 목표를 무산시키는 원인이 되기도 합니다.

연구에 따르면 프로젝트 중 완전히 성공하는 비율은 31%에 불과하며, 그 주된 원인 중 하나는 목표가 메트릭으로 대체된 경우입니다.

문제는 구조적인 데 있습니다. 목표와 구체적 목표는 별개의 개념이지만, 팀들은 이를 하나의 문장으로 뭉뚱그려 버리다 보니 상황이 변했을 때 방향을 수정하고 적응할 능력을 상실하게 됩니다. 이런 일이 발생하면, 더 큰 그림의 성과는 계획대로 진행되고 있음에도 불구하고 단 하나의 수치만 달성하지 못해도 전체 목표가 실패한 것처럼 보이게 됩니다.

이 가이드는 두 가지 개념을 명확히 구분하고, 측정 가능한 세부 목표를 그 밑에 배치한 실제 목표의 예시를 제시하며, 불확실한 상황에서도 견고하게 유지될 수 있는 목표를 수립하기 위한 5단계 절차를 단계별로 안내합니다.

요약: 프로젝트 목표는 ‘제품의 고객 지원 경험을 개선한다’와 같이 달성하고자 하는 광범위한 결과입니다. 이는 메트릭이 아닙니다. 메트릭은 목표 아래에 위치한 3~5개의 프로젝트 세부 목표에 포함되며, 각 세부 목표에는 수치와 마감일이 지정됩니다. 이러한 구분이야말로 목표를 효과적으로 작동하게 합니다. 세부 목표 중 하나를 달성하지 못하더라도 목표 자체가 정상 궤도에 있는지 확인할 수 있습니다. 목표를 하나의 수치로만 요약해 버리면 이러한 보기를 잃게 됩니다.

프로젝트 목표란 무엇인가요?

프로젝트 목표는 프로젝트가 달성하고자 하는 결과, 즉 일이 완료된 후 실현되기를 바라는 변화를 포괄적으로 기술한 것입니다. 이는 해당 결과를 향한 구체적이고 측정 가능한 단계를 지칭하는 ‘목표항목’과는 다릅니다. 프로젝트 목표는 의도적으로 광범위하게 설정되어, 한 번에 여러 가지 의사결정을 안내할 수 있도록 합니다.

좋은 프로젝트 목표는 포괄적이고, 결과에 초점을 맞추며, 비즈니스 성과와 연계되어 있고, 개별 작업보다 더 오래 지속될 만큼 안정적입니다. 이는 “왜 이 일을 하는가”라는 질문에 답하고, 구체적인 결과와 대상자를 명시하며, 단일 메트릭으로 축소되어서는 됩니다.

TenStep에 따르면, 프로젝트 목표는 조직 수준에, 프로젝트 목적은 프로젝트 수준에 속합니다. 한 프로젝트 주기 내에서 직접 측정할 수 있는 것이라면, 그 목표는 너무 세부적으로 설정된 것이며, 이는 목적에 해당합니다.

프로젝트 목표와 목적: 차이점은 무엇일까요?

프로젝트 목표는 광범위한 결과인 반면, 세부 목표는 그 목표를 달성하기 위해 취해야 할 구체적이고 측정 가능한 조치입니다. 일반적으로 하나의 목표 아래에는 여러 개의 세부 목표가 필요합니다. 이 두 가지를 혼동하면 큰 손실을 초래할 수 있습니다. 왜냐하면 두 개념이 쉽게 혼동되기 때문입니다. 다음은 프로젝트 목표와 세부 목표의 명확한 구분입니다:

속성프로젝트 목표프로젝트 목적
범위광범위하고 고차원적인 결과좁고 구체적인 결과
측정 가능성대개 직접적인 것은 아니며, 의도적으로 광범위하게 설정됩니다항상 메트릭과 마감 기한을 함께 설정하세요
기간장기적이며, 프로젝트 기간보다 오래 지속될 수 있습니다.단기에서 중기적이며, 프로젝트의 범위 내에서 이루어집니다.
답변왜 이 일을 하는 것일까요?우리는 무엇을, 언제 달성할 것인가?
예시지원 경험 개선6개월 이내에 평균 응답 시간을 4시간 미만으로 단축한다

이 두 가지는 서로 밀접하게 연결되어 있습니다. 프로젝트가 왜 존재하는지, 그리고 ‘더 나은’ 상태가 어떤 모습인지 정의할 때 프로젝트 목표를 설정하세요. 예를 들어, ‘신규 사용자 경험을 개선한다.’

프로젝트 목표를 명확히 작성하여 목표 달성 시점을 파악하세요. 예를 들어, ‘다음 릴리스까지 설정 단계를 6번 클릭에서 3번 클릭으로 줄인다’와 같은 식입니다. 프로젝트 목표를 통해 구성원들의 방향을 일치시키고 상충되는 요소 간의 균형을 맞추세요. 진행 상황을 추적하고 프로젝트를 완료로 선언할 수 있도록 프로젝트 목표를 선정하세요.

프로젝트 목표가 왜 중요한가요?

프로젝트 목표가 중요한 이유는, 작업 목록으로는 할 수 없는 네 가지 역할을 수행하기 때문입니다. 즉, 독립적인 의사결정을 지원하고, 팀 구성원이 바뀌어도 유지되며, 재작업량을 줄이고, 우선순위가 바뀌어도 프로젝트를 계속 진행할 수 있게 해줍니다. 목표를 소홀히 하면, 그로 인한 모든 공백이 프로젝트 중반에 큰 손실로 이어집니다.

프로젝트가 점점 더 복잡해지고 있는 오늘날, 이는 특히 중요합니다. AI 중심의 업무 생태계에서는 기술의 변화, 규제 압력의 변동, 시장 신호, 그리고 다양한 이해관계자 그룹이 일상적인 현상이 되었습니다. 이러한 복잡성을 효과적으로 헤쳐 나가는 프로젝트는 그렇지 못한 프로젝트에 비해 성공할 확률이 5배 더 높으며 (성공률 88%)입니다.

프로젝트 목표는 구성원이 맡은 작업과 회사가 중요하게 여기는 결과 사이의 간극을 메워줍니다. 프로젝트의 복잡성을 어느 정도 해소하여, 구성원들이 더 큰 맥락에서 자신의 작업이 왜 중요한지 이해할 수 있게 해줍니다. 목표는 바로 그러한 방향성을 제시해 줍니다.

실제로는 다음과 같이 적용됩니다.

  • 사람들은 여러분을 기다리지 않고 스스로 결정을 내립니다. 목표가 명확하면 팀원들은 스스로 일관된 결정을 내립니다. 두 가지 레이아웃 중에서 선택해야 하는 디자이너는 목표 달성에 더 도움이 되는 쪽을 고릅니다. 목표가 없으면 사소한 결정 하나하나가 결국 한 사람에게로 돌아가고, 그 사람이 병목 현상이 됩니다.
  • 이는 후임자를 원활하게 적응시키는 데 도움이 됩니다. 때로는 팀원이 프로젝트 도중에 이탈하기도 합니다. 누군가 떠날 때, 문서화된 목표는 후임자가 상황을 파악하는 데 필요한 공백을 메워줍니다. 목표가 없다면, 후임자는 의도가 반영되지 않은 체계적이지 않은 작업 목록만 물려받게 됩니다.
  • 이는 재작업의 원인을 근본적으로 제거합니다. 복잡하고 여러 부서가 협업하는 프로젝트에서, 구성원들이 각기 다른 프로젝트 목표에 따라 작업을 진행할 경우 혼란이 발생합니다. 공통의 목표를 설정하면 작업이 시작되기 전부터 모든 구성원이 동일한 결과물을 향해 나아갈 수 있습니다. 따라서 두 팀이 서로 맞지 않는 반쪽짜리 결과물을 제출하는 일이 없습니다.
  • 이는 우선순위가 바뀌었을 때 프로젝트를 보호해 줍니다. 리더십이 개편되거나 시장 조건이 변하면, 명확한 목적이 없는 프로젝트는 어려움을 겪게 됩니다. 비즈니스 성과와 연계된 목표는 이러한 상황에서 여러분의 방어막이 되어줍니다. 이는 부실한 관리를 극복하고 목표를 확고히 다져줍니다.

e스포츠 플랫폼 G-Loot는 바로 이러한 문제에 직면했습니다. 팀들이 회사 차원의 목표와 부합하지 않는 일을 하고 있었던 것입니다. 일단 각 과제를 하나의 공유된 목표 체계에 연계하자, 추가 회의를 늘리지 않고도 80명의 구성원 모두가 목표에 맞춰 일하게 되었습니다.

G-Loot의 최고 성장 책임자(CGO) 제이미 던바 스미스는 다음과 같이 말했습니다:

크리에이티브 팀의 구성원은 CRM 팀 구성원이 무엇을 하고 있는지 전혀 모를 수 있으며, 이로 인해 그들의 노력을 지원하기가 어려워집니다. 우리는 모든 구성원에게 업무 가시성을 확보하고자 합니다. ClickUp의 Docs 기능을 활용하면 다양한 목록과 화이트보드 카드의 보기를 통합하고 삽입하여 페이지를 구성할 수 있으므로, 내용을 쉽게 확인할 수 있어 이를 실현하는 훌륭한 방법이 됩니다.

크리에이티브 팀의 구성원은 CRM 팀 구성원이 무엇을 하고 있는지 전혀 모를 수 있으며, 이로 인해 그들의 노력을 지원하기가 어려워집니다. 우리는 모든 구성원에게 업무 가시성을 확보하고자 합니다. ClickUp의 ‘Docs’ 기능은 이를 실현하는 훌륭한 방법을 제공합니다. 다양한 목록과 화이트보드 카드의 보기를 통합하고 삽입하여 페이지를 구성할 수 있으므로, 내용을 쉽게 확인할 수 있습니다.

프로젝트 목표에는 무엇이 포함되어야 할까요?

완벽한 프로젝트 목표는 일곱 가지 요소로 구성됩니다: 하나의 성과 진술, 비즈니스와의 연계, 명시된 대상, 의도된 범위, 그 아래에 있는 SMART 목표, 소유자, 그리고 기간입니다. 이 중 하나라도 빠지면, 그 목표는 단순한 과제로 축소되거나 프로젝트를 정당화할 수 있는 어떤 근거와도 분리된 상태가 됩니다.

  • 단 하나의 성과 진술문: 프로젝트가 실현하고자 하는 변화를 명시하는 한 문장
  • 비즈니스와의 명확한 연계: 프로젝트의 타당성을 입증하기 위해 회사의 목표와 명확하게 연결되어야 합니다.
  • 대상 그룹: 결과가 누구를 위한 것인지, 예를 들어 고객, 신입 사원, 운영 팀 등 예시
  • 의도적인 폭: 한 번에 여러 가지 의사결정을 안내할 수 있을 만큼 충분히 폭넓게 설정하기
  • 그 아래에 있는 SMART 목표: 구체적이고, 측정 가능하며, 기한이 정해져 있고, 관련성이 있으며, 달성 가능한 3~5개의 목표가 목표 달성을 위해 함께 작용합니다.
  • 단 한 명의 책임자: 목표를 달성 가능한 수준으로 유지하는 데 전적으로 책임을 지는 한 사람
  • 현실적인 시간 범위: 목표가 속해 있는 장기적인 시간적 틀로, 단일 프로젝트 주기를 넘어 지속될 수도 있습니다.

SMART를 너무 일찍 적용해서는 안 되는 이유

SMART 기법은 효과적입니다. 문제는 이 다섯 가지 기준을 한꺼번에 모두 충족시키려 할 때 발생합니다. 이 기법에 대한 동료 심사 연구에 따르면, 대부분의 가이드북은 SMART를 빈칸 채우기 식의 공식으로 다루고 있는 것으로 나타났습니다. 저자인 Bjerke와 Renger는 이것이 잘못된 접근 방식이라고 주장합니다. 각 기준을 어떻게, 언제 적용할지는 상황에 따라 결정되어야 합니다.

여기서 핵심은 다음과 같습니다. 프로젝트를 시작할 때 기준 데이터가 없는 경우가 종종 있습니다. 그럴 때는 아직 구체적인 수치를 설정할 수 없습니다. 그런데도 템플릿에서 수치를 입력하도록 요구하면, 가장 타당한 추정치로 채워 넣게 됩니다. 메트릭은 정밀해 보이지만, 구체적인 근거는 전혀 없습니다. 데이터가 그 수치를 가리키기 때문이 아니라, 단순히 빈 칸을 채우기 위해 그 수치를 선택한 것입니다.

바로 이 점이 목표를 무너뜨립니다. 목표는 방향을 설정하기 위한 것입니다. 하지만 SMART 템플릿은 첫날부터 수치 입력을 요구합니다. 그래서 팀은 문제를 제대로 이해하기도 전에 목표를 작성해 버립니다. 이제 그 목표는 소수점이 붙은 초기 추측에 불과해집니다.

해결책은 SMART 기법을 단계별로 적용하는 것입니다. 먼저, 숫자를 명시하지 않고 명확한 결과로 목표를 작성하세요. 그런 다음 현실적인 목표를 설정할 수 있을 만큼 충분한 정보를 파악하세요. 준비가 되면, 목표 아래에 측정 가능하고 기한이 정해진 세부 사항을 세부 목표로 추가하세요. 목표는 포괄적인 상태로 유지하고, 숫자가 실질적인 의미를 가질 때 비로소 구체적인 수치를 채워 넣으세요.

이를 통해 광범위한 목표를 축소하지 않고도 추적할 수 있습니다.

프로젝트 목표는 어떻게 작성하나요?

프로젝트 목표를 수립하려면 다음 다섯 단계를 순서대로 진행하십시오: 비즈니스 성과를 명명하고, 목표를 포괄적으로 기술하고, 세부 목표를 도출하고, 승인을 받고, 마지막으로 검토하십시오.

1단계: 먼저 비즈니스 성과를 명명하세요

목표를 작성하기 전에, 그 목표가 기여하는 회사의 결과를 먼저 적어보세요. 이것이 바로 전략으로 이어지는 연결고리이며, 이 연결고리가 없으면 우선순위가 바뀌었을 때 프로젝트가 어려움을 겪게 됩니다.

이 프로젝트가 지원하는 비즈니스 동인 하나를 꼽으십시오:

  • 매출: 더 많은 파이프라인, 더 높은 전환율, 더 큰 규모의 거래
  • 고객 유지: 이탈 계정 감소, 갱신율 향상
  • 비용: 수작업 감소, 지원 건수 감소, 필요한 도구 수 감소
  • 신뢰성: 가동 중단 시간 단축, 결함 감소, 신속한 복구

만약 프로젝트가 이 중 어느 항목에도 해당되지 않는다면, 단 하나의 목표도 작성하기 전에 왜 자금이 지원되는지 먼저 파악하십시오.

2단계: 의도적으로 목표를 포괄적으로 설정하세요

결과를 번호를 포함하지 않은 한 문장으로 간결하게 작성하십시오. 번호가 들어가면 이는 ‘목표’가 되어 더 큰 목적을 놓치게 됩니다.

  • 목표: 신규 고객 온보딩 프로세스 개선
  • 다음은 목표가 아닙니다: 30일 내 활성화율을 20% 증가시킨다 (이는 수행목표입니다)
  • 테스트: 직접 측정할 수 있다면, 목표치를 너무 낮게 설정한 것입니다.

전문가 팁: 지금은 목표를 폭넓게 설정해 두세요. 그래야 다음 단계에서 그 목표 아래에 여러 세부 목표를 설정할 수 있습니다.

3단계: 그 아래에 3~5개의 세부 목표를 도출하세요

SMART 기법은 여기에서만, 오직 여기에서만 적용하십시오. 이 목표들이 종합적으로 달성되었을 때 최종 목표가 달성된 것으로 간주되는 세부 목표들을 작성하십시오. 각 세부 목표에는 다음이 포함되어야 합니다:

  • 메트릭: 활성화율이나 결함 수와 같이 변화를 입증하는 수치
  • 기준선: 현재 그 번호가 어느 수준인지 파악하여, 목표가 추측에 그치지 않도록 합니다.
  • 마감일: 달성할 것으로 예상되는 시점
  • 소유자: 팀 전체가 아닌 한 사람에게 그 임무를 위임하십시오.

3~5개로 제한하세요. 그 이상이면 목표가 너무 크거나 세부 목표가 지나치게 세분화된 것입니다.

2단계와 3단계를 결합하면 다음과 같은 모습이 됩니다:

계층명제소유자마감일
프로젝트 목표신규 고객 온보딩 프로세스 개선제품 담당 부사장지속적 (프로젝트 종료 후에도 지속됨)
목표 1설정 단계를 6번 클릭에서 3번 클릭으로 줄이세요디자인 리드7월 30일
목표 230일 내 활성화율을 52%에서 70%로 높이기Growth PM9월 15일
목표 3‘설정’ 태그가 붙은 지원 티켓을 40% 줄이세요지원 담당자9월 15일
작업 (목표 1)현재 설정 흐름을 점검하고 이탈 지점을 파악하세요UX 리서처7월 10일
작업 (목표 2)단일 화면 설정 마법사 프로토타입제품 디자이너7월 20일
작업 (목표 2)온보딩 이메일 시퀀스 구축 (이메일 3통)라이프사이클 마케터8월 5일
작업 (목표 3)대시보드 첫 실행 시 상황에 맞는 툴팁 추가프론트엔드 개발8월 20일

4단계: 일 시작 전에 이해관계자의 승인을 받으세요

목표와 그 세부 과제를 공유한 후, 모든 사람이 이를 동일하게 이해하고 있는지 확인하세요. 지금 불일치를 발견하면 5분 정도 대화로 해결되지만, 프로젝트 도중에 발견되면 재작업으로 이어지는 대대적인 수고가 필요합니다.

  • 이 내용을 공유할 대상: 프로젝트 이해관계자, 실제 일을 수행하는 팀, 그리고 의존성이 있는 모든 팀
  • 확인: 각 참가자가 자신의 말로 목표를 다시 설명할 수 있는지 확인하십시오.
  • 주목할 점: 두 사람이 서로 다르게 설명하는 부분, 바로 그곳이 초기 단계에서 발견된 격차입니다.

5단계: 프로젝트 진행 상황에 따라 목표를 재검토하세요

정적인 목표는 3주 차가 되면 실제 업무와 더 이상 부합하지 않을 수 있습니다. 단기 프로젝트의 경우 매주, 장기 프로젝트의 경우 각 단계별 점검 시점에 정기적인 점검 지점을 설정하십시오. 이를 통해 목표를 프로젝트 진행 상황과 대조하여 목표 조정이 필요한지 결정하십시오.

  • 이 결정이 목표에 부합하는지 확인하세요: 이 선택지가 목표 달성에 도움이 되는가, 예 또는 아니오
  • 초기 신호를 포착하기 위해 목표를 주의 깊게 관찰하세요: 메트릭이 정체되면 목표 달성이 지연되고 있다는 뜻입니다.
  • 목표가 아니라 목적을 조정하세요: 목표 자체가 계속 바뀌는다면, 그것은 애초부터 목적에 불과했던 것입니다.

목표를 작성할 때는 표현 방식보다 순서가 더 중요합니다. 이 순서대로 진행하면 목표가 자연스럽게 잘 정리되는 경향이 있습니다.

각 범주별로 프로젝트 목표는 어떤 모습일까요?

업무의 범주마다 목표의 유형은 다르지만, 그 구조는 동일합니다. 즉, 하나의 포괄적인 결과, 구체적인 메트릭은 없으며, 수치를 담고 있는 세부 목표들이 있습니다.

다음은 여섯 가지 일반적인 프로젝트 유형에 따른 프로젝트 목표의 예시입니다.

카테고리프로젝트 목표목표를 지원하는 것
매출중견 기업 시장으로 진출하기데모에서 계약 성사율 18% 이상; 분기당 신규 고객사 30곳; 평균 거래 크기 25,000달러 이상
비용 절감영업 팀과 주문 처리 부서 간의 수작업 인계 과정을 없애세요프로세스 단계를 9단계에서 4단계로 줄이고, 사이클 시간을 35% 단축하며, 오류율을 2% 미만으로 낮춥니다.
제품 품질결제 흐름의 신뢰성을 향상시키세요99. 결제 단계에서 95% 가동률 달성; 오류율 0.3% 미만; 장바구니 포기율 10포인트 감소
직원 경험엔지니어링 역할의 채용 주기를 단축하세요채용 제안까지 소요되는 일수 21일 미만; 지원자 이탈률 15% 미만; 채용 담당자 만족도 4.2/5 이상
규정 준수데이터 처리를 SOC 2 요구 사항에 부합하도록 조정하십시오.중대한 감사 지적 사항 제로; 정책 문서 100% 갱신; 팀 교육 완료율 95%
고객 유지입사 후 첫 90일 동안의 이직률을 낮추세요14일 차까지 70%가 활성화 마일스톤 달성; 60일 차에 NPS 40 이상 달성; 조기 해지 요청 25% 감소

ClickUp에서 프로젝트 목표를 설정하는 방법

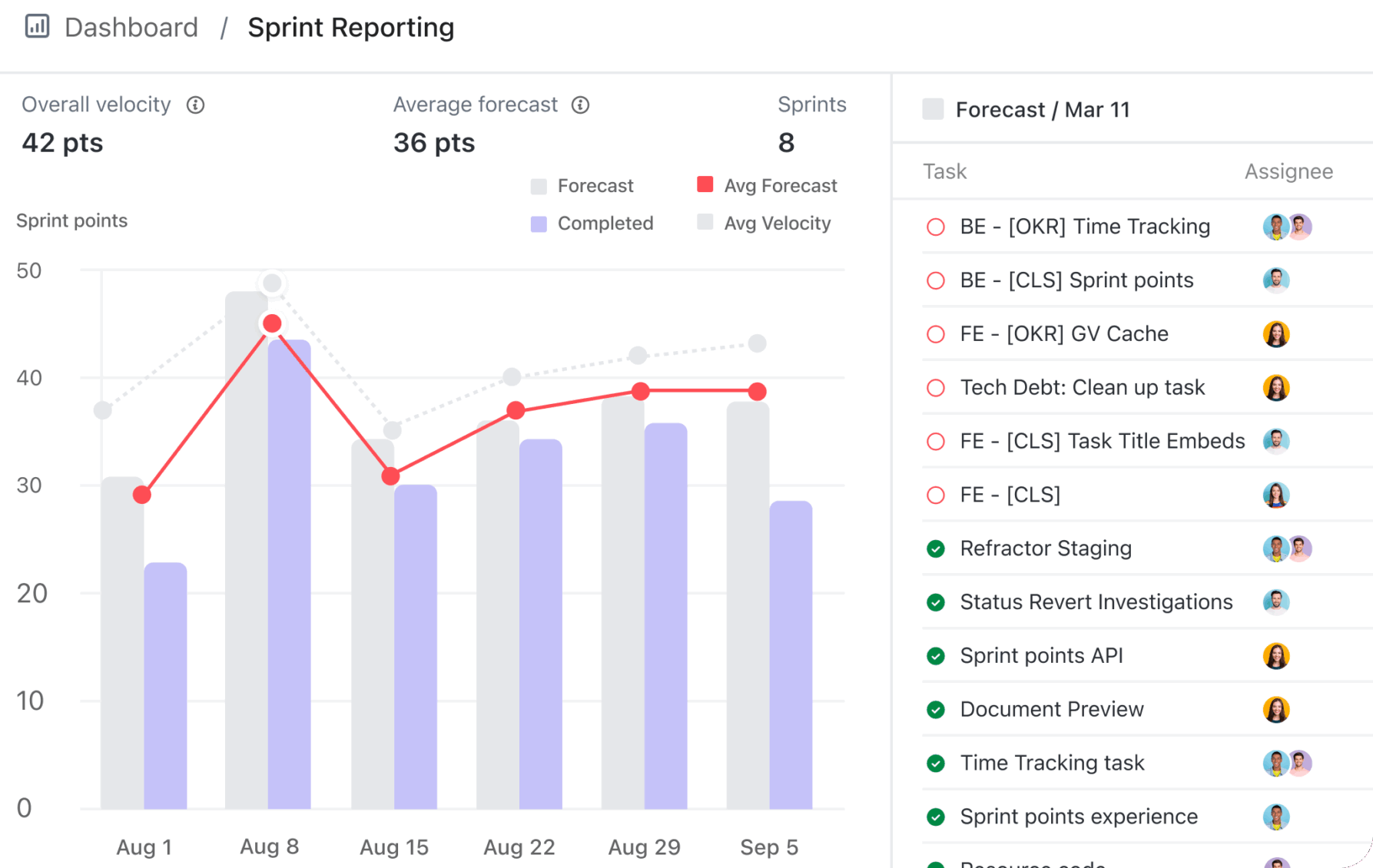

대시보드를 활용한 ClickUp 스프린트 보고: 프로젝트 목표
ClickUp 대시보드에서 여러 주기에 걸친 스프린트 벨로시티 및 작업 완료 현황 추적하기

ClickUp의 계층 구조는 대부분의 목표 설정 방식이 실패하는 부분, 즉 목표를 실제 업무와 연결해 줍니다. 목표를 ‘리스트’나 ‘스페이스’로 설정하면, 세부 목표는 그 아래에 ‘작업’으로 배치됩니다. 각 작업에는 소유자, 마감일, 상태, 그리고 메트릭을 기록할 수 있는 사용자 지정 필드가 있습니다.

작동 방식: 누군가 작업을 완료하면 번호가 자동으로 업데이트됩니다. 별도의 추적표를 수동으로 업데이트할 필요가 없습니다.

여기서는 목표와 실행 사이의 연결 고리를 놓쳐서는 안 됩니다. 두 가지가 서로 다른 tools에서 처리되지 않기 때문입니다. ClickUp을 사용하여 프로젝트 목표를 설정하는 실제 과정은 다음과 같습니다:

  • 목표를 스프린트로 세분화하세요. 각 목표를 하나의 스프린트로 전환하세요. 노력에 따라 포인트를 할당하세요. ClickUp 스프린트는 팀이 주기를 얼마나 빠르게 진행하는지 추적하고, 미완료 작업을 다음 스프린트로 이월하며, 스프린트 도중에도 목표 달성 여부를 확인할 수 있게 해줍니다. 맞춤형 상태는 작업 완료 여부를 표시합니다. 마감일은 기한을 엄수하도록 합니다.
  • 누구에게도 묻지 않고도 목표 진행 상황을 확인하세요. ClickUp 대시보드는 작업, 사용자 정의 필드 및 시간 추적에서 실시간 데이터를 가져와 시각적인 보고서로 보여줍니다. 번다운 차트는 스프린트 중반에 일정이 지연되고 있는지 여부를 보여줍니다. 배터리 카드는 메트릭이 목표치에 얼마나 근접해 있는지 예측해 줍니다. 이해관계자들과 링크를 공유하여 최신 정보를 지속적으로 전달할 수도 있습니다.
  • 진도가 뒤처지는 과제를 조기에 파악하세요. ClickUp Brain은 작업 공간 내 모든 항목에 대한 맥락 정보를 보유하고 있습니다. 진행 상황 요약을 요청해 보세요. 작업 완료 현황, 기한이 지난 항목, 범위 변경 사항 등을 하나의 답변으로 통합해 보여줍니다. 다음 검토 회의 전에 어떤 작업이 진도가 뒤처지고 있는지 확인할 수 있습니다.
  • 주간 진행 상황 확인을 자동화하세요. 일정대로 실행되는 ‘슈퍼 에이전트’를 구축하세요. 이 에이전트는 상태 업데이트를 작성하고, 목표 달성에서 벗어난 항목을 표시하며, 요약 내용을 문서나 채팅 채널에 게시합니다. 누군가가 이를 기억하든 그렇지 않든 상관없이 진행 상황 확인은 자동으로 이루어집니다.

ClickUp 슈퍼 에이전트는 여러분의 일을 충분히 이해하고 있어, 프로젝트 목표를 설정할 뿐만 아니라 이를 달성하기 위해 필요한 작업도 수행합니다. 단 몇 분 만에 첫 번째 AI 에이전트를 설정하는 방법을 확인해 보세요.

  • 목표 간의 의존성을 파악하세요. 한 목표가 다른 목표를 방해할 경우, ClickUp 간트 보기에서 이를 시각적으로 확인할 수 있습니다. 한 작업을 이동하면 그 하류의 마감일도 함께 변경됩니다. '중요 경로'를 활성화하면 어떤 목표가 타임라인을 좌우하는지 확인할 수 있습니다.

솔직한 한계: ClickUp은 종합 업무 플랫폼입니다. 팀에서 목표를 세 개만 설정하고 분기마다 한 번씩 검토하기만 한다면, 이 플랫폼의 설정은 필요 이상일 수 있습니다. 스프레드시트에서 전환하는 팀의 경우, 목표 추적과 함께 프로젝트 관리 기능 도 익혀야 하므로 시스템에 익숙해지는 데 시간이 필요할 것입니다.

가장 적합한 대상: 수동 업데이트가 아닌 완료된 업무를 통해 목표 진행 상황을 파악하고자 하는 팀.

다음과 같은 경우에는 건너뛰세요: Microsoft Viva 목표, Perdo, Weekdone과 같은 전용 OKR 도구가 필요하고, 여러 부서에 걸쳐 공식적인 점검 주기가 필요한 경우. 또는 스프레드시트로 이미 필요한 기능을 모두 충족하고 있는 경우.

예시를 통해 프로젝트 목표와 목적 이해하기

다음은 목표 설정 템플릿에 참고용으로 추가할 수 있는 프로젝트 목표와 프로젝트 목적의 몇 가지 예시입니다.

직원 경험에 대한 프로젝트 목표 예시

참여도가 높고 만족도가 높은 직원들은 성공적인 비즈니스의 중추입니다. 따라서 직원에 초점을 맞춘 프로젝트 목표는 다음과 같을 것입니다:

목표 예시 #1: 직원 참여도 향상

프로젝트 목표:

  • 분기별로 직원 만족도 설문조사를 실시하여 개선이 필요한 부분을 파악하고, 직원 만족도 점수를 5% 향상시킵니다.
  • 일과 삶의 균형을 개선하기 위해 원격 근무나 유연근무제와 같은 유연한 근무 방식을 제공하십시오.
  • 직원들이 개인적인 목표를 달성할 수 있도록 돕는 긍정적이고 포용적인 업무 환경을 조성하십시오.

목표 예시 #2: 팀의 사기와 동기 부여 향상

프로젝트 목표:

  • 팀의 협업과 사기를 높이기 위해 의사소통과 문제 해결을 중심으로 분기별 팀 빌딩 활동을 기획하십시오.
  • 팀의 노력을 인정하고 팀의 동기를 유지하기 위해 연간 표창 및 보상 프로그램을 시행하십시오.
  • 팀원들과 매주 일대일 회의를 진행하여 건설적인 피드백과 성장 기회를 제공하십시오.

목표 예시 #3: 직원 유지율 향상

프로젝트 목표:

  • 신입 사원을 위한 포괄적인 90일 온보딩 및 교육 프로그램을 개발하십시오.
  • 전문성 개발 및 경력 성장 기회를 확대하십시오
  • 지식 공유와 역량 개발을 장려하기 위해 멘토링 프로그램을 도입하십시오.

고객을 위한 프로젝트 목표 예시

고객을 위한 프로젝트 목표는 대개 고객 경험 향상, 충성도 확보, 고객 만족도 제고에 중점을 둡니다. 다음은 그러한 목표의 몇 가지 예시입니다:

목표 예시 #4: 고객 기반 확대

프로젝트 목표:

  • 고객 데이터를 분석하여 새롭고 미개척된 시장 세그먼트를 발굴하고, 다음 분기에 시장 침투율을 10% 높입니다.
  • 향후 3개월 내에 신규 고객 1,000명을 확보하기 위한 전략적이고 목표 지향적인 마케팅 캠페인을 기획하십시오.
  • 입소문 마케팅을 촉진하기 위해 매력적인 추천 프로그램을 도입하여, 추천을 통해 신규 고객 유치율을 15% 증가시킵니다.

목표 예시 #5: 고객 생애 가치(CLV) 증대

프로젝트 목표:

  • 고객의 구매 행동과 트렌드를 모니터링하여 판매 가능성을 예측하고, 트리거 목록을 작성하며, 구매 의도를 정량화하세요.
  • 크로스셀링 및 업셀링 기회를 파악하고 활용하여 평균 주문 금액을 20% 증가시키세요.
  • 맞춤형 고객 관계 관리(CRM) 플랫폼을 도입하여 고객 관계를 개인화하십시오.

목표 예시 #6: 고객 만족도 향상

프로젝트 목표:

  • 데이터 분석을 활용해 맞춤형 고객 경험을 제공함으로써 고객 만족도 점수를 20점 끌어올리세요.
  • AI 기반 챗봇을 활용하여 고객 서비스 응답 시간을 20% 단축하세요
  • 고객 피드백을 수집하고, 영향력이 크고 우선순위가 높은 인사이트를 바탕으로 일을 진행하세요.

운영 분야의 프로젝트 목표 예시

효율성과 비용 효율성을 높이기 위해 워크플로우와 운영을 간소화하고 싶으신가요? 이러한 비즈니스 목표를 달성하기 위해 설정할 수 있는 몇 가지 SMART 목표는 다음과 같습니다:

목표 예시 #7: 운영 효율성 및 확장성 향상

프로젝트 목표:

  • 향후 6개월 내에 일상적이고 반복적인 작업의 40%를 자동화하여 수작업 노력을 20% 줄이겠습니다.
  • 세 가지 핵심 비즈니스 프로세스를 분석하고, 병목 현상을 파악하며, 더 원활한 워크플로우를 위해 최적화를 수행하십시오.
  • 새로운 기술을 도입하여 직원의 노력을 지원하고, 1년 이내에 생산성을 15% 향상시키십시오.

목표 예시 #8: 운영 비용 절감

프로젝트 목표:

  • 향후 3개월 이내에 낭비적이거나 불필요한 지출 중 최소 10%를 파악하여 제거하십시오.
  • 탄력성이 없고 비효율적인 비용이 많이 드는 프로세스 중 최소 4개를 디지털 전환하십시오.
  • 자원 소비량이나 활용 패턴을 추적하여 공과금을 10% 절감하십시오.

목표 예시 #9: 재고 관리 최적화

프로젝트 목표:

  • 재고 관리 소프트웨어를 활용하여 재고의 가시성을 높이고 재고 수준을 추적하세요.
  • 원자재나 제품의 적시 납품을 보장하기 위해 공급업체와의 관계를 개선하십시오.
  • 가격 전략을 세밀하게 조정하여 과잉 재고를 10% 처분함으로써 재고 유지 비용을 절감하고 매출을 5% 증대시키십시오.

재무 프로젝트 목표의 예시

프로젝트 예산 범위 내에서 매출 증대, 운영 간접비 절감, 수익성 향상, 현금 흐름 최적화를 목표로 하고 있다면, 목표 설정 과정에 다음과 같은 예시를 추가해 보시기 바랍니다:

목표 예시 #10: 추가 자금/자본 확보

프로젝트 목표:

  • 향후 3개월 이내에 포괄적인 프로젝트 플랜을 수립하고, 해당 문서를 이해관계자들에게 배포하십시오.
  • 최소 25명의 잠재적 투자자, 벤처 캐피털리스트 또는 엔젤 투자자를 파악하고, 향후 2개월 이내에 연락을 취하며 관계를 구축하십시오.
  • 마지막 분기에 대한 재무 전망 및 예측을 준비하십시오.
ClickUp 목표의 목표치
ClickUp을 사용하여 재무 목표를 설정하세요

목표 예시 #11: 현금 흐름 개선

프로젝트 목표:

  • 공급업체 및 벤더와 더 유리한 결제 조건을 협상하여 향후 3개월 내에 미지급금을 10% 감축합니다.
  • 효과적인 재고 관리를 통해 다음 분기에 재고 보유 비용을 10% 절감하십시오.
  • 4개월마다 효과적인 청구 및 대금 회수 절차를 통해 평균 매출채권 회수 기간(DSO)을 12% 단축하십시오.

목표 예시 #12: 수익성 향상

프로젝트 목표:

  • 향후 6개월 내에 최소 두 가지의 신제품 또는 서비스를 출시하여 약 25만 달러의 매출을 창출한다.
  • 향후 3개월 내에 비핵심 운영 비용을 10% 절감한다.
  • 동적 가격 책정 및 제품 번들링을 도입하여 이익 마진을 15% 향상시키세요.

기술 프로젝트 목표의 예시

기술을 활용하여 혁신을 주도하고, 비즈니스 운영을 개선하며, 보안을 강화하고, 가속화된 성장을 이끌어내고 싶으신가요? 이러한 비즈니스 목표를 달성하기 위한 몇 가지 프로젝트 관리 목표는 다음과 같습니다:

목표 예시 #13: IT 인프라 개선

프로젝트 목표:

  • 향후 1년 이내에 IT 인프라의 최소 70%를 클라우드로 이전한다
  • 핵심 서버 하드웨어 및 소프트웨어와 네트워크 장비를 업그레이드하여 시스템 속도를 25% 향상시킵니다.
  • 고급 방화벽 보호 기능과 침입 탐지 시스템을 도입하여 보안 인시던트를 30% 줄이십시오.

목표 예시 #14: 소프트웨어 애플리케이션 최적화 및 중앙 집중화

프로젝트 목표:

  • 특정 비즈니스 목표를 달성하기 위한 맞춤형 소프트웨어 솔루션을 개발하십시오.
  • 서로 다른 도구, 플랫폼, 시스템을 중앙 집중식 프로젝트 관리 플랫폼으로 대체하여 디지털 생태계를 통합하십시오.
  • 전체 직원의 80%에게 지속적인 기술 지원 및 소프트웨어 교육을 제공합니다.

목표 예시 #15: 데이터 보안 및 프라이버시 보호 강화

프로젝트 목표:

  • 2주마다 보안 감사와 취약점 테스트를 실시하십시오.
  • 직원 대상 필수 사이버 보안 교육 프로그램을 도입하고 매월 평가를 실시하십시오.
  • 인시던트 발생 후 24시간 이내에 가동되는 포괄적인 데이터 유출 대응 플랜을 수립하십시오.

프로젝트 목표를 약화시키는 5가지 실수

프로젝트 목표를 무력화시키는 다섯 가지 습관: 근거 없는 수치, 재활용된 목표, 책임자가 없는 목표, 팀이 아닌 리더십을 겨냥한 목표, 일이 진행됨에도 불구하고 고정된 채로 남아 있는 세부 목표. 주의해야 할 다섯 가지를 소개합니다.

목표를 그대로 방치하는 경우. 분명히 목표 달성에 실패했음에도 불구하고, 목표를 변경하는 것이 실패를 인정하는 것처럼 느껴져 마찰을 일으킬까 봐 문서에 그대로 남겨두는 경우입니다. 한 가지 수치가 효과를 발휘하지 못하면 팀은 나머지 모든 수치도 무시하게 됩니다. 목표는 변경하고, 목표는 유지하세요.

기준선이 정해지기 전에 수치를 설정하는 것. 뒷받침할 데이터가 없는 ‘20%’나 ‘2배’와 같은 목표는 신뢰할 수 없습니다. 팀원들은 일이 시작되기도 전에 그 목표를 믿지 않게 될 수 있습니다. 현재 메트릭이 어느 수준인지 파악한 다음, 타당한 목표를 설정하십시오.

지난 프로젝트의 목표를 그대로 재사용하는 경우. 목표가 모든 프로젝트에 적용될 수 있다면, 그중 하나는 실질적인 내용이 부족하다는 뜻입니다. 해당 목표를 현재 프로젝트의 구체적인 비즈니스 동인과, 이 프로젝트가 도움을 주려는 대상과 연계하십시오.

책임자가 없는 목표 설정. 프로젝트 소유자를 지정하는 것만으로는 부족합니다. 목표에 대한 책임도 누군가에게 맡겨야 합니다. 그렇지 않으면 모두가 다른 누군가가 이를 추적하고 있을 것이라고 가정하게 됩니다. 작업 수행 담당자와는 별도로, 목표 추적을 전담할 한 명을 지정하십시오.

목표 플랜을 복잡하게 만드는 것. 목표를 달성하기 위해서는 화려하게 꾸민 무드보드보다 간결한 플랜이 더 유용합니다. 팀원들이 여러분 없이도 그 플랜을 바탕으로 결정을 내릴 수 없다면, 그 플랜은 제 역할을 하지 못하는 것입니다. 승인하는 사람이 아니라 실행하는 사람을 위해 플랜을 작성하십시오.

프로젝트 목표를 실제로 성공으로 이끄는 요인은 무엇일까요?

프로젝트 목표는 팀원들이 문서를 확인하지 않고도 그 내용을 술술 말할 수 있고, 이를 통해 문제를 상급자에게 보고하지 않고도 의견 차이를 해결할 수 있을 때 제대로 일합니다. 이것이 바로 기준입니다. 만약 팀원들이 여전히 모든 상충되는 문제를 단일 의사결정권자나 경영진에게만 보고하고 있다면, 그 목표는 충분히 명확하지 않은 것입니다. 아니면, 그 목표가 ‘목표(objectives)’에 속해야 할 프로젝트 메트릭들 아래에 묻혀버린 것일 수도 있습니다.

다른 모든 것을 무효화시키는 단 하나의 실수: 목표와 세부 목표를 하나의 문장으로 혼동하는 것입니다. 수치는 달성했지만 본질을 놓치거나, 수치를 달성하지 못했다고 해서 프로젝트 전체가 실패했다고 단정 짓게 됩니다. 이 두 가지를 명확히 구분하십시오. 목표는 방향을 제시하게 하고, 세부 목표는 진전을 입증하게 하십시오.

먼저 하나의 목표와 3~4개의 세부 목표를 설정하고, 매주 이 두 가지를 점검하는 것부터 시작하세요. 이렇게 하면 목표 설정이 또 다른 프로젝트로 번지지 않으면서도, 프로젝트 초기 단계에서 프로젝트를 체계적으로 이끌어 나갈 수 있는 충분한 구조를 마련할 수 있습니다.

이 확인 과정을 자동으로 실행하려면, ClickUp에서 무료로 목표를 설정하고 이를 해당 업무를 수행하는 작업에 직접 연결하세요.

프로젝트 목표에 관한 자주 묻는 질문

프로젝트 목표는 비즈니스 목표와 어떻게 연계되나요?

프로젝트 목표는 회사의 비즈니스 목표와 직접적으로 연결되어야 합니다. 그렇지 않다면 해당 프로젝트의 정당성을 입증하기 어렵습니다. 목표는 결과물(예: ‘지원 경험 개선’)을 명시합니다. 그리고 비즈니스 목표는 그 결과물이 회사에 왜 중요한지(고객 유지, 매출, 비용)를 설명합니다. 내부 인프라 작업조차도 응답 시간 단축이나 비용 절감과 연결됩니다. 이러한 연관성을 도출할 수 없다면, 프로젝트 착수 전에 잠시 멈춰야 한다는 신호로 받아들이십시오.

프로젝트 목표와 OKR의 차이점은 무엇인가요?

프로젝트 목표는 단일 프로젝트의 광범위한 결과물입니다. OKR(목표 및 핵심 성과)은 매 분기마다 팀 전반에 걸쳐 목표를 설정하고 평가하기 위한 전사적 프레임워크입니다. 이 둘은 서로 겹치는 부분이 있습니다. 즉, 프로젝트 목표는 OKR의 ‘목표(Objective)’에 해당하고, 측정 가능한 세부 목표는 ‘핵심 성과(Key Results)’에 해당합니다. OKR은 분기별 주기나 진행 상황 점검과 같은 리듬을 부여합니다. 단일 이니셔티브의 경우 일반적인 프로젝트 목표를 사용하고, 여러 팀 간의 조율 자체가 과제인 경우에는 공식적인 OKR을 도입하십시오.

직접적으로 측정할 수 없는 프로젝트 목표는 어떻게 측정할 수 있을까요?

목표는 그 아래에 배치된 SMART 과제를 통해 간접적으로 측정합니다. 목표는 방향성을 유지하는 반면, 각 과제는 메트릭과 마감 기한을 갖습니다(예: “6개월 내에 최초 대응 시간을 4시간 미만으로 단축한다”). 과제의 진행 상황을 추적하면 목표 달성이 가능한지 여부를 알 수 있습니다. ClickUp과 같은 도구는 연결된 작업과 목표 진행 상황을 하나의 목표로 통합하여 완료율을 백분율로 추적할 수 있도록 자동화하므로, 목표를 단순히 하나의 숫자로 환원하는 일이 없습니다.

프로젝트 목표와 KPI의 차이점은 무엇인가요?

프로젝트 목표는 특정 이니셔티브와 연계된 방향성 있는 결과물로, 프로젝트가 종료되거나 결과가 달성되면 종료됩니다. KPI(핵심 성과 지표)는 개별 프로젝트를 넘어 지속적으로 유지되는 운영 메트릭입니다. 예를 들어, 프로젝트 목표는 ‘지원 경험 개선’일 수 있으며, 이에 영향을 받는 KPI는 ‘평균 첫 응답 시간’일 수 있습니다. 하나는 일시적이고 전략적인 반면, 다른 하나는 영구적이며 진단적인 성격을 띱니다.

프로젝트 목표와 프로젝트 비전의 차이점은 무엇일까요?

프로젝트 비전은 포부적이며 종종 추상적입니다. 예를 들어, ‘온보딩이 가장 쉬운 제품이 되자’와 같은 것이죠. 반면 프로젝트 목표는 프로젝트 종료 시점에 평가할 수 있을 만큼 구체적입니다. 예를 들어, ‘신규 고객의 온보딩을 개선한다’와 같은 것이죠. 비전은 동기를 부여하고, 목표는 방향을 제시합니다. 대부분의 개별 프로젝트에는 비전이 아닌 목표가 필요합니다. 비전은 여러 프로젝트가 동일한 장기적 목표를 추구하는 프로그램이나 포트폴리오 수준에서 다루어져야 합니다.

프로젝트 목표와 산출물(deliverable)의 차이점은 무엇인가요?

목표는 실현하고자 하는 변화입니다. 결과물은 전달하는 구체적인 산출물입니다. 예를 들어, ‘신규 고객 온보딩 개선’은 목표입니다. 그리고 ‘재설계된 설정 마법사’는 이 목표를 달성하기 위한 결과물입니다. 결과물은 완료 여부를 확인할 수 있는 산출물이며, 목표는 이러한 산출물을 통해 달성하고자 하는 최종 결과입니다.

한 프로젝트에 목표가 두 개 이상 있을 수 있나요?

가능하긴 하지만, 대부분의 프로젝트는 하나의 주요 목표, 때로는 두 개의 목표를 설정하고, 각 목표마다 3~5개의 세부 목표를 두는 것이 가장 효과적입니다. 모든 것이 목표가 되면 우선순위가 없어지고, 노력이 분산됩니다. 목표가 5~6개나 되면, 그중 일부는 잘못된 라벨이 붙은 세부 목표일 가능성이 높습니다.
