Best Critical Path Software: 10 Tools Compared for 2026
Software

A legjobb kritikus út szoftverek: 10 eszköz összehasonlítása 2026-ra

25 minute read

Két eszköz is állíthatja magáról, hogy kritikus út számítására alkalmas, mégis nagyon eltérő feladatokat lát el. Az egyik minden feladatnál kiszámítja a tartalékidőt, és szerződés-ellenőrzés során is megállja a helyét. A másik csak a leghosszabb sávot színezi pirosra, és ennyiben marad. A legtöbb vásárló csak akkor jön rá, melyiket vásárolta meg, amikor egy határidő elcsúszik, és a befejezési dátum nem mozdul el.

Ez a lemaradás drágán megfizethető. 2026 júliusában az Egyesült Államok Kormányzati Számvevőszéke (GAO) megállapította, hogy a Pentagon legköltségesebb programjaiban továbbra is fennállnak ütemtervi késések; az új képességek bevezetésére várható átlagos várakozási idő meghaladta a 12 évet.

A kritikus út szoftverek meghatározzák a befejezési dátumot meghatározó, egymással összekapcsolt feladatok láncolatát, és kiszámítják, hogy az egyes tevékenységek mennyire rugalmasak az ütemezés szempontjából. Ez az útmutató tíz ilyen szoftvert mutat be. A Primavera P6, a Microsoft Project, a Planera és az Asta Powerproject azoknak a tervezőknek szól, akiknek az ütemterveit külső felülvizsgálatnak vetik alá. A ClickUp, a Smartsheet és a Wrike a kritikus útvonalat a napi munkához köti. A GanttPRO és a TeamGantt kis csapatoknak és ügyfelek felé irányuló tervekhez alkalmas. A Lucidchartban először megrajzolhatja a hálózatot.

Összehasonlítottuk őket az ütemezés részletessége, a tartalékidő és a függőségek kezelése, az alapvonalak, az együttműködés, az erőforrás-tervezés és a használhatóság szempontjából.

A kritikus út szoftverek összehasonlítása egy pillanat alatt

EszközLegalkalmasabbKiemelkedő funkcióKezdő ár*Hol ér véget
Oracle Primavera P6Nagyvállalati csapatok, amelyek tőkeprojekteket és EPC-programokat irányítanakKonfigurálható kritikus út szabályok, teljes és szabad float, szubkritikus utak, megtartott logika és az előrehaladás felülírásaEgyedi árazásSzakértői szintű ütemezési ismereteket és jelentős beállítási munkát igényel a logika, az alapvonalak, a naptárak és az előrehaladási szabályok tekintetében
Microsoft ProjectProjektmenedzsment-csapatok Microsoft-központú szervezetekbenTeljes és szabad tartalék, nyolcféle korlát, Task Inspector, 11 alapvonal és erőforrás-vezérlés679,99 $ egyszeri díjKizárólag Windows-ra elérhető asztali ütemező, a böngészőalapú Plannerrel külön kezelve
ClickUpBármilyen méretű csapatok, amelyek összekapcsolják a kritikus útvonalat az élő projektmunkávalGantt-kritikus út, szabad idő, függőségek átütemezése, alapvonalak, munkaterhelés, irányítópultok és BrainIngyenes; fizetős változat 7 USD/felhasználó/hó-tólA szoftverek a szerződéses szintű CPM-felülvizsgálat helyett a gyakorlati munkára vannak hangolva, így a logika és az előrehaladás felülírása továbbra is a speciális motorok feladata marad
PlaneraModern CPM-et igénylő építési ütemtervezőkNégy függőségtípus, előrehaladás és késés, több szabad idővel rendelkező út, DCMA-ellenőrzések, Monte Carlo-szimuláció és Manny AIEgyedi árazásA Depth a kivitelezők munkafolyamataihoz van igazítva, ezért az általános projektcsapatok olyan kifejezéseket találnak benne, amelyeket nem fognak használni
Asta Powerproject4D-ben és BIM-ben dolgozó építési projekttervezőkÖsszekapcsolja az ütemterveket az IFC-modellekkel, kritikus út húzás funkcióval, korlátlan alapvonalakkal, egyensúlyi vonallal és az ütemterv minőségének ellenőrzésévelPróbaverzió; fizetős változat 1 530 fonttól/év (kb. 2 066 dollár/év)A teljes alkalmazás Windows-alapú, míg a SaaS és a 4D-hez kapcsolódó kiegészítők növelik a teljes költséget
SmartsheetKözepes méretű, táblázatkezelő-alapú programfejlesztő csapatokRácsalapú ütemezés kritikus úttal, vezető úttal, előrehaladással és késéssel, automatizálásokkal, űrlapokkal és portfólió-ellenőrzésekkelÁr: 9 USD-tól/felhasználó/hóA referenciaértékek és a munkaterhelés nyomon követéséhez Business-szintű hozzáférés szükséges, és a tartalékidő nem jelenik meg numerikus CPM-mezőként
WrikeSzakmai szolgáltató csapatokNégy függőségtípus, előrehaladás és késés, AI-alapú kockázat-előrejelzés, munkaterhelés-tervezés, jóváhagyások és költségvetés-tervezésIngyenes; fizetős változat 10 USD/felhasználó/hó-tólKépes kezelni a függőségeken alapuló kritikus útvonalakat, de nem támogatja a formális CPM-ellenőrzést vagy a több lebegési idővel rendelkező útvonalak elemzését
GanttPROKis csapatok, amelyeknek gyorsan szükségük van a kritikus útraNégy kapcsolattípus, a szabad idő kiszámítása, automatikus ütemezés, AI-alapú Gantt-diagram-készítés, munkaterhelés és a változások történeteÁr: 7 USD-tól/felhasználó/hónapA 14 napos próbaidőszak lejárta után nincs állandó ingyenes csomag
TeamGanttÜgyfelek felé irányuló ütemterveket kezelő csapatokKritikus út, alapvonalak, élő, csak megtekintésre szolgáló megosztás, Project Health, portfólió-nézetek és költségekkel terhelt ütemezésIngyenes; fizetős változat 24 USD/hó-tólA projektekre és feladatokra vonatkozó korlátozások gátló tényezőkké válhatnak a sok ütemtervet kezelő, leterhelt csapatok számára
LucidchartEgyének és kis csapatok, akik az ütemezés előtt megrajzolják a függőségi hálótPERT- és hálózati diagramok, képletek, adatösszekapcsolás, feltételes formázás, AI-alapú diagramkészítés és közös szerkesztésIngyenes; fizetős változat 9 USD/hó-tólNincs ütemezési motorja, ezért a hálózat változásakor a későbbi dátumok nem számolódnak át

Hogyan értékeljük a szoftvereket a ClickUp-nál

Szerkesztői csapatunk átlátható, kutatásokon alapuló és gyártóktól független eljárást követ, így biztos lehet benne, hogy ajánlásaink a termékek valós értékén alapulnak.

Íme egy részletes áttekintés arról, hogyan értékeljük a szoftvereket a ClickUp-nál.

Mi az a kritikus út szoftver?

A kritikus út szoftverek a kritikus út módszert (CPM) alkalmazzák a függő feladatok hálózatára. Meghatározzák az ütemterv leghosszabb útját, a legkorábbi lehetséges befejezési dátumot, valamint az egyes feladatoknál rendelkezésre álló szabad időt.

A kritikus út a hálózat leghosszabb útvonala. Ugyanakkor ez egyben a projekt legrövidebb lehetséges időtartama is. Ez az ellentmondás szinte mindenkit megzavar az első alkalommal.

Három funkció mutatja meg, milyen mélységű ütemezést biztosít egy kritikus út szoftver:

  • A tartalékidő kiszámítása minden feladatra kiterjed, nem csupán a kritikus feladatok jelölésére
  • Támogatja a „befejezés-kezdés”, „kezdés-kezdés”, „befejezés-befejezés” és „kezdés-befejezés” kapcsolatokat, pozitív és negatív késleltetésekkel
  • Automatikus újraszámítás, ha az időtartamok, a tényleges adatok vagy a korlátok változnak, így az út a valóság változásával együtt mozog

Mire kell figyelni a kritikus út szoftvereknél

A kritikus út szoftverek értékelésekor összpontosítson arra, hogy azok milyen pontosan számolják ki a függőségeket, kezelik a naptárakat és a korlátokat, nyomon követik a tartalékidőt és az alapvonalakat, valamint mennyire tartják lépést a projekt aktuális frissítéseivel.

A tartalékokról szóló jelentések

Figyelje a kritikus útvonalon kívüli feladatok teljes tartalékidejét. Ez azt mutatja, hogy egy tevékenység mennyivel csúszhat el anélkül, hogy késleltetné a projektet. Figyeljen továbbá a csupán néhány napos tartalékidővel rendelkező, a kritikus útvonalhoz közeli feladatokra is. Ezek a menetrend változásával kritikus feladatokká válhatnak.

Logikai integritás

A kritikus út számításai csak annyira megbízhatók, amennyire a mögöttük álló függőségi logika. A hiányzó kapcsolatok vagy a szigorú korlátozások olyan útvonalat eredményezhetnek, amely látszólag helyes, de téves befejezési dátumot ad.

A próba során adjon hozzá jelentős időtartamot – általában 600 munkanapot – a befejezetlen kritikus út tevékenység fennmaradó időtartamához. Az újraszámítás után a projekt befejezésének időpontja nagyjából ugyanannyival kell eltolódnia. Ha ez nem történik meg, ellenőrizze a logikát, a korlátokat és a naptárakat.

A Védelmi Szerződéskezelő Ügynökség (DCMA) rendelkezik egy, a Védelmi Minisztérium által dokumentált, 14 pontból álló ütemterv-értékelési rendszerrel, amelyet a csapatok erre a célra felhasználhatnak.

Korlátok és naptárkezelés

A valós ütemtervek tartalmazzák az ünnepnapokat, a műszakbeosztásokat, az időjárási ablakokat és a rögzített dátumokat. Ellenőrizze, hogy az eszköz támogatja-e a több naptár használatát, a feladat- vagy erőforrás-szintű naptárhozzárendeléseket, valamint a különböző korlátozástípusokat. Ezek a beállítások akkor fontosak, ha a projekt egyes részei eltérő munkarend szerint működnek.

Alapvonalak és eltérések

A referenciaállapot azt mutatja, hogy a jelenlegi ütemterv mennyire eltért az eredeti tervtől. Keresse meg a mentett referenciaállapotokat és az eltérés-nézetet, amely összehasonlítja a tervezett és a jelenlegi dátumokat. Több referenciaállapot hasznos lehet, ha nyomon kell követnie az ütemterv időbeli jelentős módosításait.

Kapcsolat magával a munkával

A kritikus út értéke csökken, ha az alapul szolgáló ütemterv elavul. Az élő feladatokhoz kapcsolódó eszközök a munka változásainak megfelelően újraszámolhatják az értékeket. A dedikált ütemezési eszközök inkább a kézi frissítésekre támaszkodnak. Mindkét modell működőképes, de illeszkednie kell ahhoz, ahogyan a csapata ténylegesen kezeli a projektadatokat.

Mielőtt részletesen megvizsgálnánk az eszközöket, nézzük meg röviden, hogyan kezeli a modern Gantt-szoftverek az idővonalakat, a függőségeket és a projektütemezést.

Mielőtt részletesen megvizsgálnánk az eszközöket, nézzük meg röviden, hogyan kezeli a modern Gantt-szoftverek az idővonalakat, a függőségeket és a projektütemezést.

A 10 legjobb kritikus út szoftvereszköz

A legjobb kritikus út szoftverek minden tevékenység esetében kiszámítják a tartalékidőt, támogatják mind a négy függőségtípust előrehaladási és késleltetési idővel együtt, és újraszámolják a befejezési dátumot, ha az időtartamok vagy a tényleges adatok változnak. A Primavera P6, a Planera és az Asta Powerproject a legmélyebbre merülnek ebbe a számításba. A ClickUp, a Smartsheet és a Wrike a kritikus utat a folyamatban lévő munkához kötik.

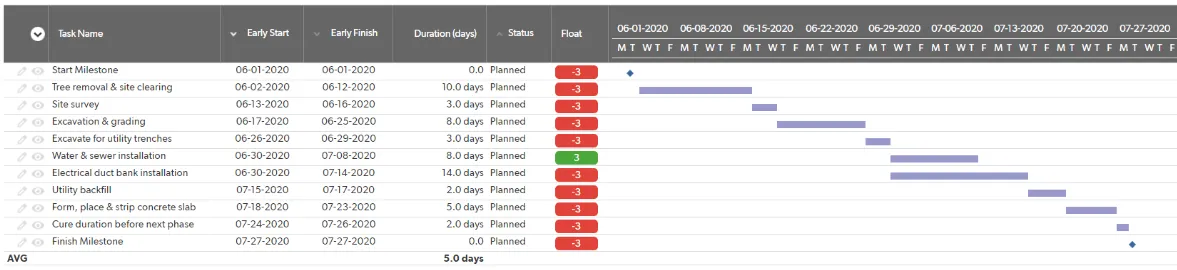

1. Oracle Primavera P6 (Legalkalmasabb beruházási projektekhez és EPC-programokhoz)

Forrás: Oracle: Kritikus útvonal-szoftverek
forrás: Oracle

A Primavera P6 az Oracle vállalati ütemezési platformja CPM-programokhoz, azaz olyan projektekhez, ahol az ütemterv a szerződés szerinti teljesítési kötelezettség. Leginkább építőipari, infrastrukturális, energetikai és EPC-csapatok számára ajánlott, amelyeknek állandó tervezőjük van a személyzetben.

Míg a legtöbb eszköz csak egy kritikus útvonalat ad meg, és ezzel be is fejezi a feladatot, a P6 először a szabály meghatározását kéri. A „Schedule Options” (Ütemezési beállítások) menüpontban minden tevékenységet megjelölhet a beállított teljes szabad idő értéknél vagy az alatt. Vagy kiválaszthatja a „Longest Path” (Leghosszabb út) opciót, amely a legkésőbbi korai befejezésből visszafelé követi nyomon a hajtókapcsolatokat. Futtassa mindkettőt egy olyan munkán, amelyben éjszakai műszakok és leállási naptár is szerepel, és két különböző listát kap.

A számítás többi része is ugyanilyen egyértelmű. Minden tevékenységhez tartozik teljes és szabad tartalékidő. Emellett létrehozhat alkritikus tartalékidő-útvonalakat is, hogy megtekintse azokat a láncokat, amelyek néhány nappal lemaradnak az élen járótól. A sorrendtől eltérő előrehaladás az Ön által választott szabályt követi: megtartott logika, előrehaladás felülírása vagy tényleges dátumok.

Kiemelkedő jellemzők

  • Erőforrás-kiegyenlítési prioritások: Rangsorolja a projekteket és tevékenységeket 1-től 100-ig, hogy a P6 kiválaszthassa, ki kapja meg a megosztott darut
  • Kockázati nyilvántartás pontozási mátrixszal: Pontozza a fenyegetéseket egy vállalati szintű mátrixban, és csatolja a választerveket azokhoz a tevékenységekhez, amelyeket azok érintenek
  • Visualizer-jelentések: Nyomtasson időskálázott logikai diagramokat egy kárigény-csomaghoz vagy a megrendelő általi felülvizsgálathoz
  • Reflection-projektek: Másolja át az aktuális ütemtervet, próbáljon ki egy helyreállítási sorozatot, majd csak azokat a módosításokat egyesítse vissza, amelyeket jóváhagy.

Megjegyzés: A P6 nem rendelkezik beépített AI-asszisztenssel. Az Oracle ezt a funkciót a Primavera Cloudban tartja meg, így a P6-ban az elemzés továbbra is manuálisan történik.

Árak

  • Egyedi árazás

Értékelések

  • G2: 4. 4/5 (több mint 380 értékelés)
  • Capterra: 4,4/5 (több mint 180 értékelés)

Egy G2-felhasználó így nyilatkozott:

Ez egy rendkívül hatékony ütemezési eszköz, amelyet magas szintű projektekhez használhat. Nemcsak időket és tevékenységeket, hanem erőforrásokat és egyéb, a projekt sikeréhez elengedhetetlen, a kritikus úthoz kapcsolódó elemeket is hozzárendelhet.

Ez egy rendkívül hatékony ütemezési eszköz, amelyet magas szintű projektekhez használhat. Nemcsak időket és tevékenységeket, hanem erőforrásokat és egyéb, a projekt sikeréhez elengedhetetlen, a kritikus úthoz kapcsolódó elemeket is hozzárendelhet.

Ahol elmarad: A P6 több ütemezési szakértelmet igényel, mint a legtöbb projektmenedzsment-eszköz. A logika, az alapvonalak, a naptárak és az előrehaladási szabályok beállítása időigényes. A kisebb csapatok számára az adminisztratív munka ráfordítása is indokolhatatlannak tűnhet.

Legalkalmasabb: Vállalkozók és tulajdonosok számára, akik CPM-ütemterveket nyújtanak be felülvizsgálatra, és akiknek fontos, hogy a számítások helytállóak legyenek.

Hagyja ki, ha: a terve naponta változik a feladatok elvégzésével párhuzamosan, vagy a csapatban senki sem foglalkozik hivatásként ütemezéssel.

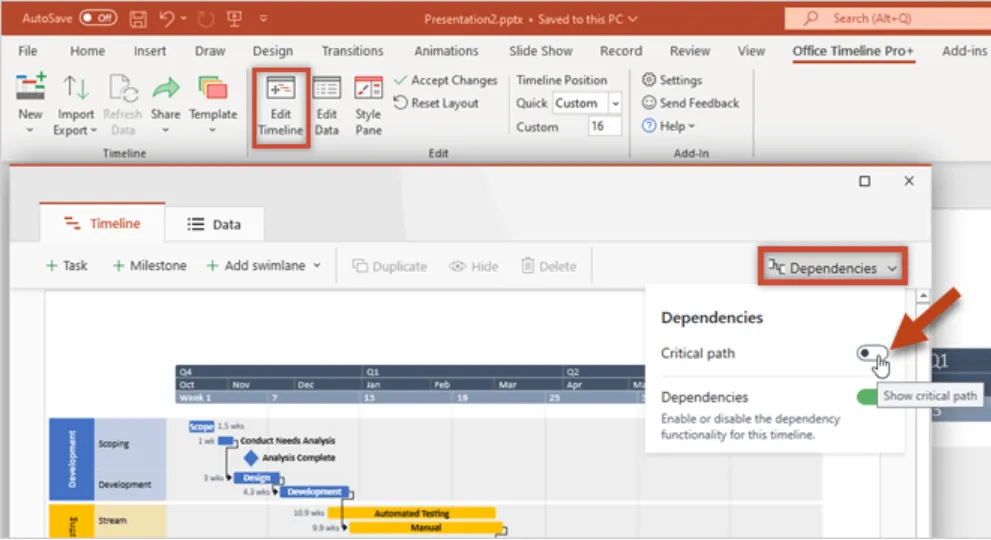

2. Microsoft Project (A legjobb CPM-megoldás a Microsoft-központú szervezetek számára)

forrás: Microsoft Project
forrás: Microsoft Project

A Microsoft Project Windows-asztali alkalmazásban futtatja a CPM-ütemezést, és sok projektmenedzsment-iroda (PMO) alapértelmezésként ezt választja. Ha vállalata már használja a Microsoft 365-öt, a Project-licenc bevezetése gyorsabb, mint egy új rendszer megismerése.

Ha megemeli a tartalék küszöbértékét, az egy-két napos tartalékkal rendelkező feladatok is kritikusnak kerülnek megjelölésre a nulla tartalékkal rendelkező feladatok mellett, így a majdnem kritikus láncok is láthatóak maradnak. Az összes és a szabad tartalék minden feladatnál megjelenik, mint rendezhető és szűrhető mezők, és nyolcféle korláttípus segítségével a szerződés követelményeinek megfelelően rögzítheti a határidőket.

Ha egy határidő nyilvánvaló ok nélkül eltolódik, a Task Inspector megnevezi a felelőst: az előzményt, a korlátot, a naptárat vagy az erőforrás-hozzárendelést. A szélesebb körű Microsoft tervezési eszközkészlet pedig a Copilot révén bevezeti a mesterséges intelligenciát a folyamatba.

Kiemelkedő jellemzők

  • Csapattervező: Húzza át a feladatokat az egyes munkatársak között, és figyelje, ahogy a túlterhelés ugyanazon a képernyőn megszűnik
  • Feladatmódok: Váltson a feladatok kézi és automatikus ütemezése között, hogy a korai helyőrzők ne kerüljenek áthelyezésre a motor által
  • „Projektek összehasonlítása” jelentés: Tekintse meg az azonos fájl két verziója közötti minden dátum-, időtartam- és kapcsolatváltozást
  • 11 alapvonal: Tárolja az eredetit és további 10-et, majd kövesse nyomon az ütemterv, a munka és a költségek eltéréseit bármelyikhez képest

Megjegyzés: A Microsoft 2026. szeptember 30-án megszünteti a Project Online szolgáltatást. A Project Desktop, a Project Server és a Planner továbbra is elérhetőek maradnak.

Árak

  • Project Standard 2024: 679,99 USD, egyszeri vásárlás
  • Project Professional 2024: 1 129,99 USD, egyszeri vásárlás
  • Project Server Subscription Edition: Egyedi árazás

Értékelések

  • G2: 4,0/5 (több mint 1 600 értékelés)
  • Capterra: Az önálló Project Desktop esetében nincs egyértelmű aktuális értékelés. A Capterra a Microsoft Planner és a Project Server szoftvereket külön-külön sorolja fel, ezért ezek pontszámainak összevonása félrevezető lenne.

Egy G2-felhasználó így írta le:

Tetszik a Microsoft Project & Portfolio Management ütemezési képessége, beleértve a projektlogika automatizálásának és az időtartam, valamint a kezdési és befejezési dátumok kiszámításának képességét. A függőségek funkciója hasznos, mert egyértelműen meghatározza, mely feladatoknak kell megelőzniük a többit. Értékelem továbbá a referenciaérték-funkciót is, mivel segít hatékonyan nyomon követni az eltéréseket. A kezdeti beállítás számunkra egyszerű volt.

Tetszik a Microsoft Project & Portfolio Management ütemezési képessége, beleértve a projektlogika automatizálásának és az időtartam, valamint a kezdési és befejezési dátumok kiszámításának képességét. A függőségek funkciója hasznos, mert egyértelműen meghatározza, mely feladatoknak kell megelőzniük másokat. Értékelem továbbá a referenciaérték-funkciót is, mivel segít hatékonyan nyomon követni az eltéréseket. A kezdeti beállítás számunkra egyszerű volt.

Ahol elmarad: A Microsoft Project asztali ütemezőprogram kizárólag Windows-on fut, ami akkor jelent problémát, ha a csapata Mac-eket használ, vagy platformok közötti hozzáférésre van szüksége. A Microsoft kínál egy böngészőalapú Planner szolgáltatást is, de ez független a Project Desktop programtól.

Legalkalmasabb: olyan Microsoft-környezetben működő PMO-k számára, amelyeknek egy fájlban kell kezelniük a referenciaértékeket, a szabad idő elemzését és az erőforrás-ellenőrzést.

Hagyja ki, ha: az ütemtervet közösen kell összeállítani a böngészőben, vagy azt szeretné, hogy a kritikus út a napi munkamenedzsment része legyen.

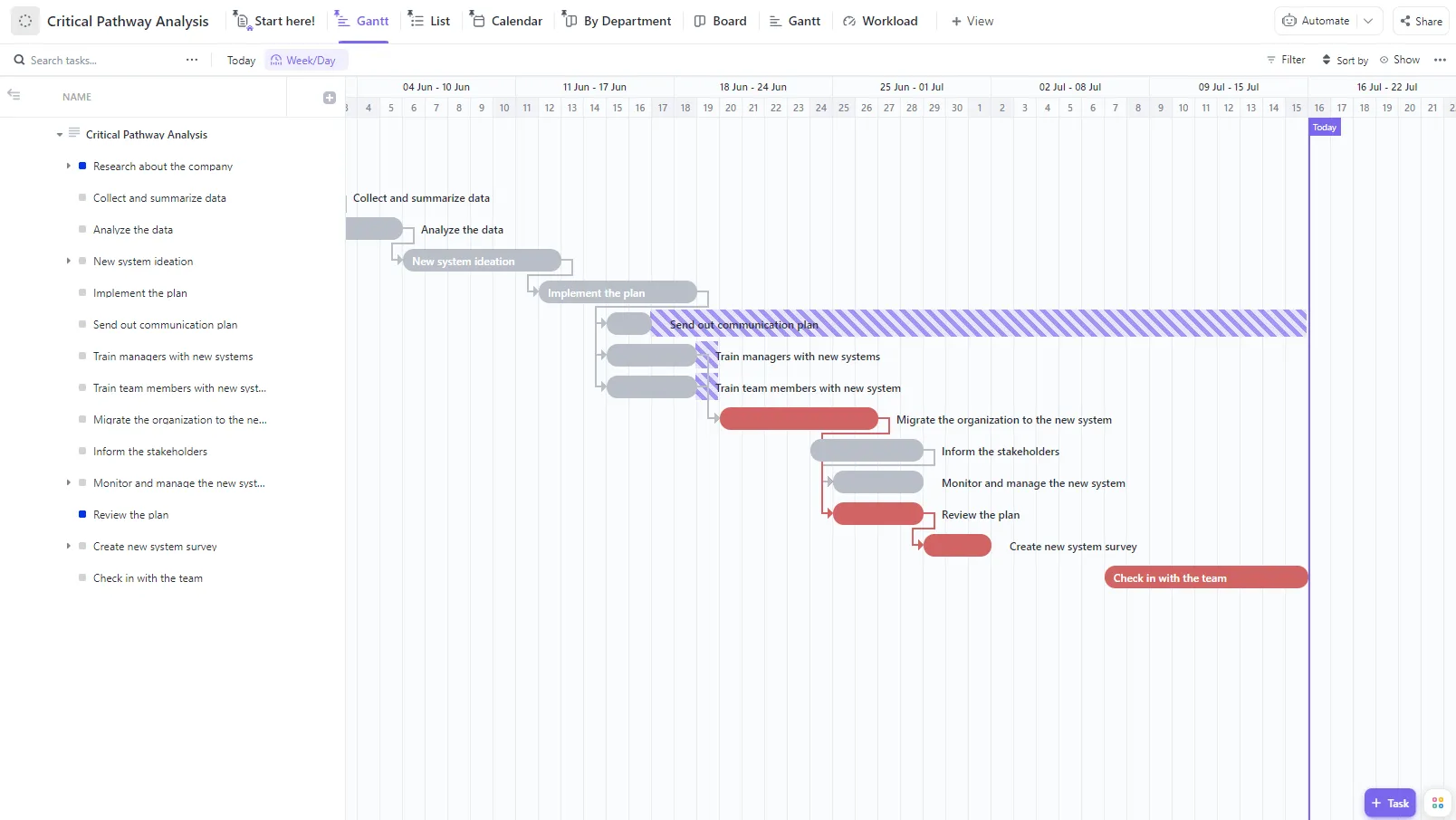

3. ClickUp (A legjobb megoldás a kritikus út és az azt előrehaladó munkák összekapcsolásához)

A projekt ütemterve Gantt-diagramként jelenik meg, összekapcsolt feladatokkal
Használja a ClickUp Gantt View kritikus út- és szabadidő-számításait a projektjéhez

A ClickUp egy konvergens munkamenedzsment-AI-platform. Azért érdemel helyet ebben a listában, mert a ClickUp Gantt-nézete ugyanazokon a feladatokon fut, amelyeket az emberek nap mint nap frissítenek. Kapcsolja be a Kritikus út funkciót, és a határidőt szabályozó lánc kivilágít. Kapcsolja be a Slack Time funkciót, és minden rugalmas feladat mellé egy szaggatott sáv jelenik meg, amely megmutatja, mennyit tolódhat el a határidő előtt, anélkül hogy az hatással lenne rá.

Mivel ezek a sávok aktív feladatokat jelölnek, az útvonal újraszámításra kerül, amikor egy felelős személy áthelyezi a dátumot vagy elhárítja az akadályt. A függőségek újratervezése a kapcsolódó feladatokat is magával húzza, így senkinek nem kell egy rossz hét után újraépítenie a fájlt.

A ClickUp Brain ugyanazokra az adatokra támaszkodik, és a munkaterületed egészéből, valamint a csatlakoztatott alkalmazásokból merítve válaszol arra, hogy mi csúszott el és miért. A megvalósító csapatok számára éppen ez a szoros kapcsolat a lényeg. Az ütemterv és a munka egy helyen található, így a kritikus út mindig a valóságot tükrözi.

Kiemelkedő jellemzők

  • ClickUp Milestones: Jelölje meg az indításokat, jóváhagyásokat és átadásokat az idővonalon, majd nézze meg, melyik munkalánc táplálja az egyes eseményeket
  • Gantt-alapvonalak: A feladatok dátumainak pillanatfelvétele projekt- vagy portfóliószinten, valamint a későbbi eltérések mérése ehhez képest
  • ClickUp Workload View: Hasonlítsa össze a kiosztott munkát a tényleges kapacitással, hogy felismerje azokat a túlterheléseket, amelyek késleltetik a tervezett feladatok elvégzését
  • ClickUp irányítópultok : Az állapotot, a nyomon követett időt és a mérföldkövek elérésének előrehaladását építse be az érdekelt felek számára készített jelentésekbe, így senkinek sem kell minden alkalommal átnéznie a Gantt-diagramot

Árak

Értékelések

  • G2: 4,6/5 (több mint 13 500 értékelés)
  • Capterra: 4,6/5 (több mint 4 600 értékelés)

Egy G2-felhasználó így fogalmazott:

Nagyra értékelem a ClickUp-ot azért, mert megoldja azt a problémát, hogy több ügyfelet is egy nézetben láthassak, és jobb szervezést biztosít a nagyobb projektekhez. Nagyon tetszenek a feladatfüggőségek, az automatizálások és a műszerfalak. A Gantt-nézet, az elme térkép, a naptár, a dokumentumok és az AI-jegyzetek jelentős értéket adnak a munkafolyamatomhoz. Nagyszerű, hogy van egy sablonunk, amit lemásolhatunk, így rengeteg időt takarítunk meg, és biztosak lehetünk benne, hogy semmi sem marad ki, amikor új projekteket indítunk.

Nagyra értékelem a ClickUp-ot azért, mert megoldja azt a problémát, hogy több ügyfelet is egy nézetben láthassak, és jobb szervezést biztosít a nagyobb projektekhez. Nagyon tetszenek a feladatfüggőségek, az automatizálások és a műszerfalak. A Gantt-nézet, az elme térkép, a naptár, a dokumentumok és az AI-jegyzetek jelentős értéket adnak a munkafolyamatomhoz. Nagyszerű, hogy van egy sablonunk, amit lemásolhatunk, így rengeteg időt takaríthatunk meg, és biztosak lehetünk benne, hogy semmi sem marad ki, amikor új projekteket indítunk.

Ahol elmarad: A ClickUp Gantt-diagramja úgy van kialakítva, hogy a kritikus útot a folyamatban lévő munkához kössön, ezért kiolvassa a feladatok dátumait és a függőségi láncokat. Azok a csapatok, amelyek ütemterveket nyújtanak be a megrendelőnek vagy igénylések felülvizsgálatára, egy speciális CPM-motort igényelnek a logika megőrzése és az előrehaladás felülírása érdekében, és sokan mindkettőt futtatják.

Legalkalmasabb: Olyan funkcióközi megvalósító csapatok számára, amelyek szeretnék, ha a kritikus út közvetlenül a már használt feladatok, munkaterhelés és jelentések mellett lenne elérhető.

Hagyja ki, ha: Csak egy ütemezési fájlra van szüksége, és a csapat többi tagja nem tervezi, hogy a napi munkáját ugyanabba az eszközbe helyezze át.

Olvassa el még: Kritikus út sablonok

4. Planera (A legjobb azoknak az építőipari ütemtervezőknek, akik modern CPM-et szeretnének)

forrás: Planera
forrás: Planera

A Planera egy megosztott munkaterületen készít CPM-ütemterveket építkezésekhez. A kivitelezésvezető és az ütemező együtt vázolhatják fel a munkasorrendet, miközben a rendszer a háttérben gondoskodik a logika pontosságáról. A szoftver kizárólag kivitelezőknek szól.

A kritikus út kezelésének vonzereje abban rejlik, hogy ez az egyszerű felület milyen sokféle vezérlési lehetőséget rejt magában. Mind a négy kapcsolattípus rendelkezésre áll: késleltetés és előrehaladás, többféle tartalékos út, megőrzött logika és az előrehaladás felülírása.

Emellett ellenőrzi a saját munkáját is. Futtassa le a DCMA 14 pontos tesztjét az eszközön belül, és az jelzi a gyenge logikát, a szigorú korlátokat és a negatív tartalékot, még mielőtt a tulajdonos tanácsadója felfedezné őket. Manny, a beépített mesterséges intelligencia segítő pedig válaszol az útvonalat meghatározó tényezőkre vonatkozó kérdésekre, és „mi lenne, ha” forgatókönyveket generál a helyreállítási lehetőségek mérlegeléséhez.

Kiemelkedő jellemzők

  • Verzióösszehasonlítás: Több ütemterv-verziót tárolhat, és egymás mellett összehasonlíthatja őket, hogy lássa, mely dátumok és hajtóerők változtak
  • Összekapcsolt terepi ütemtervek: Készítsen rövid távú előretekintő terveket, amelyek szorosan kapcsolódnak a fő ütemtervhez, így a műveleti részleg részletes információkhoz juthat anélkül, hogy külön fájlra lenne szüksége
  • Erőforrás- és költségbeosztás: Rendeljen munkacsoportokat és pénzeszközöket a tevékenységekhez, hogy lássa, hol helyezkednek el a pénzeszközök az útvonal mentén
  • Monte Carlo kockázati szimuláció: Modellezze a menetrenddel kapcsolatos bizonytalanságokat, és becsülje meg a kulcsfontosságú határidők betartásának valószínűségét

Árak

  • Egyedi árazás

Értékelések

  • G2: Nem elérhető
  • Capterra: Nem elérhető

Megjegyzés: A Planera esetében még nincs elegendő nyilvánosan elérhető, független felhasználói értékelés ahhoz, hogy ugyanúgy tudjuk értékelni, mint a listán szereplő, már régóta bevált eszközöket. Ebben a bejegyzésben saját megítélésünkre és a Planera nyilvánosan elérhető dokumentációjára támaszkodunk.

Ahol elmarad: A Planera elsősorban építési ütemtervezésre készült. CPM-modellje, helyszíni ütemtervei, erőforrás-kezelő eszközei, DCMA-ellenőrzései és integrációi mind az építőipari vállalkozók munkafolyamataihoz igazodnak. Az építőiparon kívüli csapatok számára túl részletesnek tűnhet, és előfordulhat, hogy nincs szükségük az összes szakszóra vagy funkcióra.

Legalkalmasabb: Fővállalkozók és projektirányítási csapatok számára, akik teljes körű CPM-funkciókat szeretnének Windows-kliens telepítése nélkül.

Hagyja ki, ha: a cégénél senki sem foglalkozik hivatásként ütemtervek olvasásával, és a terv megvalósításához egyszerű függőségek is elegendőek.

5. Asta Powerproject (A legjobb választás a 4D-ben és BIM-ben dolgozó tervezők számára)

Forrás: Asta Powerproject: Kritikus út szoftverek
forrás: Asta Powerproject

Az Asta Powerproject az Elecosoft építési programokhoz készült tervezőeszköze, és ez az a szoftver, amely összekapcsolja az ütemtervet a modellel. A 4D modul segítségével összekapcsolhatja a feladatokat az IFC-fájlban található objektumokkal, és videó formájában lejátszhatja az építési sorrendet. Így a logikai érvelés olyan formát ölt, amelyet az alvállalkozó is megtekinthet.

A „kritikus út késleltetése” (Critical Path Drag) azt méri, hogy az egyes kritikus feladatok mennyi idővel növelik a teljes időtartamot. Ha ezt a mutatót használja rendezésként, a legnagyobb késleltetést okozó feladat kerül az élre. Ez az a szám, amire szüksége van, amikor az ügyfél azt kérdezi, honnan jönnek a négy hét. Az eszköz emellett konfigurálható szabványok alapján is elvégzi az ütemterv minőségi ellenőrzését, a DCMA és a CIOB iránymutatásaiból származó mutatók alapján.

A helyszíni adatok visszakerülnek az Asta SiteProgress rendszerbe, ahol a munkacsoportok frissítik a mennyiségeket, fényképeket csatolnak, és telefonjukról új feladatokat hoznak létre. A program ezután tükrözi a helyszínen ténylegesen történt eseményeket.

Kiemelkedő jellemzők

  • Korlátlan számú alapvonal: Készítsen annyit, amennyire a munkához szükség van, és hasonlítsa össze az előrehaladást, az erőforrásokat és a költségeket bármely korábbi verzióval
  • Erőforrás-hőtérképek: Tekintse át a tervezett és a tényleges ráfordításokat vagy költségeket időszakonként, színkóddal jelölve az alul-, teljes mértékben és túlterhelt erőforrásokat
  • Költség és elért érték: Kövesse nyomon a költségvetést, a tervezett és a tényleges költségeket az elért értékre vonatkozó jelentések és a projektfájlban található teljes változási előzmények segítségével
  • Egyensúlyi vonal grafikonok: Ábrázolja az egyes helyszíneken ismétlődő munkákat, hogy lássa, hol ütköznek össze két szakma ugyanazon a grafikonon, még mielőtt bármelyik csapat megérkezne

Árak

  • Próbaverzió elérhető
  • Asta Powerproject: 1 530 font/év egy felhasználó számára az Elecosoft áruházán keresztül (kb. 2 066 dollár/év)

Megjegyzés: A párhuzamos licenc, a SaaS-hozzáférés és az olyan kiegészítők, mint a Vision és a SiteProgress, külön kerülnek felszámításra.

Értékelések

  • G2: 4. 4/5 (20+ értékelés)
  • Capterra: 4,5/5 (több mint 30 értékelés)

Egy G2-felhasználó így nyilatkozott:

Az Asta Powerprojectben leginkább azt értékelem, hogy képes hatékonyan létrehozni, kezelni és elemezni a komplex építési programokat. A szoftver hatékony tervezési funkciókat kínál, beleértve a logikailag összekapcsolt ütemezést, az erőforrás-kezelést, az előrehaladás nyomon követését és a késedelem-elemzést, miközben a mindennapi használat során is intuitív marad.

Az Asta Powerprojectben leginkább azt értékelem, hogy képes hatékonyan létrehozni, kezelni és elemezni a komplex építési programokat. A szoftver hatékony tervezési funkciókat kínál, beleértve a logikailag összekapcsolt ütemezést, az erőforrás-kezelést, az előrehaladás nyomon követését és a késedelem-elemzést, miközben a mindennapi használat során is intuitív marad.

Ahol hiányosságok mutatkoznak: A fő alkalmazás Windows-szoftver. A Mac-felhasználók a PowerProject SaaS-t használják, amelyhez külön licenc szükséges. Így a teljes BIM-konfiguráció jelentősen többe kerül, mint a hirdetett ár.

Legalkalmasabb: Azoknak a tervezőknek, akiknek szükségük van arra, hogy az ütemterv és a 3D-modell egy fájlban egymással összhangban legyenek.

Hagyja ki, ha: a projektben senki sem dolgozik IFC-modellel, mivel itt a 4D-s funkciók indokolják az árat.

6. Smartsheet (Legalkalmasabb a táblázatkezelő programokat használó fejlesztőcsapatok számára)

forrás: Smartsheet
forrás: Smartsheet

A Smartsheet a táblázatot valódi ütemtervvé alakítja. Kapcsolja be a függőségeket, majd írja be az előzményeket és az időtartamokat a már használt oszlopokba. A Gantt-nézet ezután kiszámítja és árnyékolja a kritikus útvonalat az adott sorok mentén. A rácsos elrendezésben tervező csapatok így CPM-logikát kapnak anélkül, hogy meg kellene tanulniuk egy tervezőeszköz használatát.

Beállíthatja továbbá az elő- és utólagos időt, kiválaszthatja, mely napok számítanak munkanapnak, és hagyhatja, hogy a függő dátumok önállóan változzanak. A Driving Path egy szűkebb kérdésre ad választ. Válasszon ki egy feladatot, és a Smartsheet csak azokat az előzményeket emeli ki, amelyek befolyásolják annak kezdési dátumát, így egyetlen mérföldkövet követhet anélkül, hogy az egész projektet át kellene olvasnia.

Ugyanezek a sorok táplálják az űrlapokat, a jelentéseket, a műszerfalakat és az automatizálásokat. Éppen ezért tartják a programcsapatok együtt az ütemtervet és a felvételi folyamatot. Az alapárkategóriájú Pro csomag most már a Smart Assist és a Smart Columns révén beszélgető típusú mesterséges intelligenciát is tartalmaz.

Kiemelkedő jellemzők

  • Cell linking: Adja meg egy alprojekt befejezési dátumát közvetlenül a főtáblázat egyik sorában, így ha az egyik tervben csúszás történik, az átterjed a programütemtervre is
  • Munkaterhelés-nyomon követés: Tekintse át a csapat egészén belül kiosztott feladatokat, hogy eldönthesse, egy kapacitási probléma valóban ütemtervi probléma-e
  • Vezérlőközpont: Egységesítse az új projektek létrehozásának módját, a változások beépítését a meglévő tervekbe, valamint a jelentések portfóliószintű összesítését
  • Űrlapok: Az új feladatokat űrlapon keresztül vegye fel, így azok sorokként jelennek meg a tervben, és sorrendbe kerülnek

Árak

  • Pro: 9 USD/tag/hónap, éves számlázással
  • Üzleti: 19 USD/tag/hónap, éves számlázással
  • Fejlett munkamenedzsment: Egyedi árazás

Értékelések

  • G2: 4,4/5 (több mint 22 000 értékelés)
  • Capterra: 4,5/5 (több mint 3 500 értékelés)

Egy G2-felhasználó így nyilatkozott:

Úgy működik, mint egy fejlett táblázatkezelő, de azzal a kiegészítő funkcióval, hogy fájlokat csatolhatok, megjegyzéseket fűzhetek hozzá, és automatikus riasztásokat állíthatok be minden egyes művelethez vagy tételhez. A Gantt-diagram nézetben nyomon követhetem az ütemterveket, megjeleníthetem a feladatok közötti függőségeket, és azonosíthatom a projektem kritikus útját. Támogatja továbbá a projektek közötti, több táblázatot átfogó jelentéskészítést is, ami egységes, összevont áttekintést biztosít számomra. Tetszik, hogy ismerős képleteket használ, és az előre definiált oszloptípusok egyszerűvé teszik a beállítást és a rendszerezést.

Úgy működik, mint egy fejlett táblázatkezelő, de azzal a kiegészítő funkcióval, hogy fájlokat csatolhatok, megjegyzéseket fűzhetek hozzá, és automatikus riasztásokat állíthatok be minden egyes művelethez vagy tételhez. A Gantt-diagram nézetben nyomon követhetem az ütemterveket, megjeleníthetem a feladatok közötti függőségeket, és azonosíthatom a projektem kritikus útját. Támogatja továbbá a projektek közötti, több táblázatot átfogó jelentéskészítést is, ami egységes, összevont áttekintést biztosít számomra. Tetszik, hogy ismerős képleteket használ, és az előre definiált oszloptípusok egyszerűvé teszik a beállítást és a rendszerezést.

Ahol hiányosságok mutatkoznak: Az alapvonalak és a munkaterhelés-nyomonkövetés mindkettő a Business csomagban érhető el, így a Pro csomagot használó csapatok ugyan létrehozhatnak függőségalapú kritikus útvonalat, de továbbra sem tudják mérni az eredeti tervtől való eltérést.

Legalkalmasabb: Olyan program- és üzemeltetési csapatok számára, akik függőségi logikát szeretnének anélkül, hogy bárkit is ki kellene venniük a rácsból.

Hagyja ki, ha: Az ütemtervében a tartalékot számként kell feltüntetni, nem pedig kiemelt sorok láncaként.

7. Wrike (A legjobb nagyvállalati és szakmai szolgáltató csapatok számára)

Forrás: Wrike: Kritikus út szoftverek
forrás: Wrike

A Wrike azoknak a szolgáltató csapatoknak ideális, amelyek egyszerre tucatnyi ügyfél ütemtervét kell összehangolniuk. Kapcsolja be a Gantt-nézetet, állítsa be a függőségeket, és a rendszer megjelöli azokat a feladatokat, amelyek a legnagyobb hatással vannak a szállítási határidőre. Mind a négy kapcsolattípus működik itt, beleértve a „kezdettől a befejezésig” típust is, és bármelyikhez hozzáadhat előrehaladási vagy késleltetési időt.

Az AI Project Risk Prediction elemzi a projektadatokat, hogy felismerje a határidő csúszásának jeleit. Minden projektet alacsony, közepes vagy magas kockázatúként jelöl meg, és ezt a besorolást nézetekben, irányítópultokon és jelentésekben jeleníti meg. A projektvezető figyelmeztetést kap, mielőtt a kritikus út láthatóan eltolódna.

Ha egy dátum megváltozik, a Wrike a függő aktív feladatokat lejjebb tolja a láncban.

Kiemelkedő jellemzők

  • Igénylőlapok: Az ügyfelek igényeit strukturált, továbbított feladatokká alakítja, így az új feladatok már sorrendbe rendezve kerülnek be a tervbe
  • Ellenőrzés és jóváhagyás: A kreatív felülvizsgálati ciklusokat kössük a feladathoz, így elkerülhető, hogy a jóváhagyási késések az e-mailek között rejtőzzenek el
  • Erőforrás- és munkaterhelés-tervezés: Nézze meg, hogyan oszlik el a munka a munkatársak és a csapatok között, amikor három ügyfél ütemterve ugyanazt a munkatársat igényli
  • Költségtervezés: Kövesse nyomon a tervezett és a tényleges költségeket óradíjak alapján, így az ütemterv csúszása azonnal margóproblémaként jelenik meg

Árak

  • Ingyenes
  • Team: 10 USD/felhasználó/hónap
  • Üzleti: 25 USD/felhasználó/hónap
  • Pinnacle: Egyedi árazás
  • Apex: Egyedi árazás

Megjegyzés: A Wrike 2026 januárjában megszüntette az Enterprise csomagot, és helyette bevezette a Pinnacle és az Apex csomagokat.

Értékelések

  • G2: 4,2/5 (több mint 4 500 értékelés)
  • Capterra: 4,4/5 (több mint 3 000 értékelés)

Egy G2-felhasználó így fogalmazott:

Tetszik a kritikus út hozzáadásának lehetősége és az általános használhatóság, különösen a feladatfelelősök kijelölése tekintetében. Tetszenek továbbá a műszerfalak és az egyéb programokkal való összes integráció is.

Tetszik a kritikus út hozzáadásának lehetősége és az általános használhatóság, különösen a feladatfelelősök kijelölése tekintetében. Tetszenek továbbá a műszerfalak és az egyéb programokkal való összes integráció is.

Ahol elmarad: A Wrike ki tudja emelni a projekt kritikus útját, és négyféle függőségi típust tud modellezni. Azonban ütemezési eszközei elsősorban a munkamenedzsmentre lettek kialakítva. Azoknak a csapatoknak, amelyeknek formális CPM-ellenőrzésre, több útszakaszra kiterjedő szabad idő elemzésére vagy szerződéses szintű ütemterv-tesztelésre van szükségük, egy specializáltabb ütemezési eszközre lesz szükségük.

Legalkalmasabb: Olyan vállalatok számára, amelyek egyetlen szakértői csapatot osztanak meg több ügyfél ütemterve között.

Hagyja ki, ha: A függőségalapú ütemezésen túlmutató, speciális CPM-elemzésre van szüksége.

8. GanttPRO (A legjobb megoldás kis csapatok számára, akiknek gyorsan szükségük van a kritikus út meghatározására)

forrás: GanttPRO
forrás: GanttPRO

A GanttPRO az ideális választás, ha még ma délutánra szüksége van egy működőképes kritikus útra. Ez egy böngészőalapú Gantt-eszköz, amelyet kis csapatok és tanácsadók számára fejlesztettek ki, és a beállítása valóban gyors. Adjon hozzá feladatokat, húzza be a függőségeket, majd kapcsolja be a kritikus út funkciót. A GanttPRO árnyékolja a hajtó láncot, és kiszámítja a többi feladat szabad időtartamát.

A háttérben a szabályok elég teljes körűek ahhoz, hogy megbízhassunk bennük. Mind a négy kapcsolattípust támogatják, az előrehaladási és késleltetési időket, a projektnaptárakat és az automatikus ütemezést is beleértve. Ha egy dátumot módosítunk, a kapcsolódó feladatok automatikusan követik azt. A diagram továbbra is ütemtervként viselkedik, nem pedig csupán annak ábrázolásaként.

Egy mesterséges intelligenciával működő Gantt-diagram-készítő megoldja az üres oldal problémáját. Írja le a projektet néhány sorban, és a program megtervezi a fázisokat, feladatokat, függőségeket, mérföldköveket és a szerepkörök kiosztását. Ezt követően kézzel javíthatja ki.

Kiemelkedő jellemzők

  • Változáselőzmények: Tekintse át a terven végzett összes módosítást, és állítsa vissza azt, amelyik megszakította a sorrendet.
  • Zárt megosztási linkek: Küldjön ügyfeleinek csak megtekintésre szolgáló diagramot, amelyben Ön szabályozhatja, hogy mely részletek jelenjenek meg, így senkinek nem kell felhasználói fiókot létrehoznia
  • Idő- és költségnyomon követés: rögzítse a feladatokra fordított időt, és párosítsa az időtartamokat az erőforrás-költségekkel, hogy egyszerre figyelhesse az ütemtervet és a költségvetést
  • Munkaterhelés és portfóliók: Azonnal felismerheti az erőforrás-terhelést több projektben egyszerre (Üzleti terv)

Árak

  • Alapcsomag: 7 USD/felhasználó/hónap, éves számlázással
  • Advanced: 10 USD/felhasználó/hónap, éves számlázással
  • Üzleti csomag: 17 USD/felhasználó/hónap, éves számlázással
  • Vállalati csomag: 20 USD/felhasználó/hónap, éves számlázással

Értékelések

  • G2: 4,8/5 (több mint 500 értékelés)
  • Capterra: 4,8/5 (több mint 500 értékelés)

Egy G2-felhasználó így nyilatkozott:

Ami számomra a leginkább kiemelkedő volt, az a függőségkezelés és az általános felület intuitívsága. A feladatfüggőségek beállítása rendkívül egyszerű, és vizuális képet ad arról, hogy hol tartok a projektben. Ha pedig egy feladat idővonalát eltolom, az azt követő összes feladat automatikusan újraszámolódik és vele együtt eltolódik. Korábbi, más eszközöket használó projektek során minden határidő-változáskor manuálisan kellett újraellenőriznem és újra beállítanom az összes kapcsolódó feladatot – a GanttPRO viszont automatikusan kezeli ezt a láncreakciót, ami meglepően sok időt spórolt nekem, és megakadályozta azokat az ütemezési hibákat, amelyek egyébként elkerülhetetlenül bekövetkeztek volna.

Ami számomra a leginkább kiemelkedő volt, az a függőségkezelés és az általános felület intuitívsága. A feladatfüggőségek beállítása rendkívül egyszerű, és vizuális képet ad arról, hogy hol tartok a projektben. Ha pedig egy feladat idővonalát eltolom, az azt követő összes feladat automatikusan újraszámolódik és vele együtt eltolódik. Korábbi, más eszközöket használó projektek során minden határidő-változáskor manuálisan kellett újraellenőriznem és újra beállítanom az összes kapcsolódó feladatot – a GanttPRO viszont automatikusan kezeli ezt a láncreakciót, ami meglepően sok időt spórolt nekem, és megakadályozta azokat az ütemezési hibákat, amelyek egyébként elkerülhetetlenül előfordultak volna.

A gyenge pontja: A GanttPRO nem kínál állandó ingyenes csomagot. A 14 napos próbaidőszak lejárta után fizetős előfizetésre van szükség a termék további használatához, ami fontos szempont az egyéni felhasználók vagy azoknak a csapatoknak, amelyek csak alkalmanként készítenek ütemtervet.

Legalkalmasabb: Tanácsadók és kis csapatok számára, akiknek egy hétig tartó konfigurálás nélkül is megalapozott ütemtervre van szükségük.

Hagyja ki, ha: Csak alkalmanként van szüksége kritikus út tervezésre, és a próbaidőszak után nem tartja indokoltnak a folyamatos fizetős előfizetést.

9. TeamGantt (A legjobb az ügyfelek számára készített ütemtervekhez)

Forrás: TeamGantt: Kritikus út szoftverek
forrás: TeamGantt

A TeamGantt egy webalapú ütemezési eszköz, amelyet úgy alakítottak ki, hogy a Gantt-diagram mindig a munka középpontjában álljon. A feladatok, a függőségek, az előrehaladás és a munkaterhelés mind ugyanazt az idővonalat táplálják, ami azoknak a csapatoknak felel meg, amelyek a projektjeiket az ütemterv alapján irányítják.

Míg a kritikus út és az alapvonalak a tervezés alapjait fedik le, a TeamGantt akkor válik igazán érdekesé, amikor az ütemterv elhagyja a projektcsapatot. Szűrje le a táblázatot az ügyfél számára fontos dátumokra vagy feladatokra, majd ossza meg az élő, csak megtekintésre szolgáló linket.

Az ügyfelekkel kapcsolatos munkák esetében ez a táblázat két feladatot is ellát. Egyrészt ez az a terv, amelyet a csapat naponta frissít, másrészt ez az az ütemterv, amelyet az érdekelt felekkel áttekint.

Kiemelkedő jellemzők

  • Projektállapot-jelentés: Hasonlítsa össze a mai napra tervezett feladatokat a tényleges előrehaladással, majd nyissa meg az egyes állapotokhoz tartozó feladatokat
  • Portfólió-nézet: Csoportosítsa a projekteket ügyfél, csapat, tulajdonos vagy negyedév szerint, és áttekintse az egész portfólió állapotát
  • A Builder Edition funkciói: Anyagbeszerzési átfutási idők hozzáadása, előretekintő ütemezés, Procore-szinkronizálás és RACI-feladatok hozzárendelése az építési munkákhoz
  • Költségekkel terhelt ütemezés: rendeljen költségeket a feladatokhoz, és figyelje, hogyan változnak a tervezett kiadások a határidők eltolódásával

Árak

  • Ingyenes: Korlátozott számú projekttel és feladattal használható
  • Alapszintű: 24 USD/hó-tól
  • Üzleti csomag: 120 USD/hó-tól
  • Builder Edition: 199 USD/hó-tól
  • Vállalati szint: Egyedi árazás

Értékelések

  • G2: 4,8/5 (több mint 850 értékelés)
  • Capterra: 4,6/5 (több mint 200 értékelés)

Egy G2-felhasználó így fogalmazott:

Nagyon tetszik, hogy a TeamGantt intuitív, drag-and-drop alapú Gantt-diagram felületet kínál, ami rendkívül egyszerűvé teszi a projektütemezést és az ütemterv módosításait. Emellett zökkenőmentes csapatmunkát tesz lehetővé a feladatkiosztás, a fájlmegosztás és a valós idejű előrehaladás-nyomon követés révén. A kezdeti beállítás nagyon egyszerű volt, egyáltalán nem okozott gondot.

Nagyon tetszik, hogy a TeamGantt intuitív, drag-and-drop alapú Gantt-diagram felületet kínál, ami rendkívül egyszerűvé teszi a projektütemezést és az ütemterv módosításait. Emellett zökkenőmentes csapatmunkát tesz lehetővé a feladatok kiosztásával, a fájlmegosztással és a valós idejű előrehaladás nyomon követésével. A kezdeti beállítás nagyon egyszerű volt, egyáltalán nem okozott gondot.

A korlátok: Minden a projektek és a feladatok száma alapján kerül elszámolásra. Az Alap csomag két projektet tartalmaz, és lehetővé teszi legfeljebb öt projekt hozzáadását, projektenkénti felár ellenében, amelyek mindegyike legfeljebb 150 feladatot tartalmazhat. Az Üzleti csomag 20 projektre és 500 feladatra korlátozza a felhasználót, így egy forgalmas ügynökség már az év közepén elérheti a felső határt, és projektenkénti díjat kell fizetnie a további használatért.

Legalkalmasabb: Tanácsadók, ügynökségek és projektcsapatok számára, akiknek olyan kritikus út-ütemtervre van szükségük, amelyet egyértelműen bemutathatnak az ügyfeleknek és más érdekelt feleknek is.

Hagyja ki, ha: Rendszeresen olyan ütemterveket kezel, amelyek túllépik a projekt vagy feladat standard terveiben meghatározott határokat.

10. Lucidchart (A legjobb, ha először a hálózati diagramot szeretné megrajzolni)

Projekttervező szoftver ütemtervvel, feladatrészletekkel és diagramkészlettel
forrás: Lucidchart

A Lucidchart egy webalapú diagramkészítő platform, ami miatt kilóg a sorból ebben a listában. Nem futtat ütemtervet, hanem megrajzolja azt a hálózatot, amelyből az ütemtervet felépíted. A PERT- és a projekt-hálózati sablonok olyan csomópontokat biztosítanak, amelyek tartalmaznak egy feladatot, egy időtartamot, valamint kapcsolatokat a következő lépésekhez.

Az előzetes vázlatkészítés valóban megéri. Az előre- és visszafelé haladó lépéseket könnyebb megérteni dobozok és nyilak formájában, mint táblázatban szereplő sorokként. Az alakzatok egyedi adatokat és képleteket is tartalmazhatnak, így a korai és késői dátumok, valamint a tartalékidő a vásznon azonnal kiszámításra kerülnek, amint a bevitt adatok változnak. Ehhez ugyan még mindig meg kell terveznie az alapul szolgáló modellt, de így a műszaki csapatok sokkal nagyobb kontrollt kapnak a hálózati számítások ábrázolása felett.

A Lucid AI egy szöveges utasítást szerkeszthető diagrammá alakít, és újra megvizsgálja, ha újra megkérdezi. Hasznos egy tervezési workshopon, amikor a cél az, hogy a struktúra megjelenjen a képernyőn, miközben mindenki még a teremben van.

Kiemelkedő jellemzők

  • Feltételes formázás: Állítson be szabályokat az alakzatadatokra, hogy azok a tevékenységek, amelyek teljesítenek egy feltételt – például nulla tartalékidő –, automatikusan megváltoztassák a színüket
  • Adatösszekapcsolás: Töltse be a projektadatokat egy csatlakoztatott forrásból, így senkinek sem kell az értékeket újra begépelnie az egyes mezőkbe
  • Valós idejű közös szerkesztés: Lehetővé teszi, hogy több tervező egyszerre dolgozzon ugyanazon a hálózaton egy sorrendtervezési workshop során
  • Prezentációs mód: Vezesse végig az érdekelt feleket a kész hálózaton anélkül, hogy azt újra kellene építenie a diavetítő szoftverben

Árak

  • Ingyenes
  • Egyéni: 9 USD/hó
  • Team: 10 USD/felhasználó/hónap
  • Vállalati szint: Egyedi árazás (beleértve a Lucidchartot és a Lucidsparkot)

Megjegyzés: A Lucid a Lucidspark és a Lucidchart szoftvereket a szélesebb körű Lucid Visual Collaboration Suite keretében forgalmazza, ezért a pontos ár a választott termékcsomagtól és számlázási időszaktól függhet. A végső költséget a fizetéskor ellenőrizze.

Értékelések

  • G2: 4,5/5 (több mint 8 000 értékelés)
  • Capterra: 4,7/5 (több mint 380 értékelés)

Egy G2-felhasználó így nyilatkozott:

Tetszik, hogy a Lucid Visual Collaboration Suite mennyire intuitív és együttműködésre ösztönző. Segítségével könnyen és gyorsan alakíthatom át az ötleteket, munkafolyamatokat, összetett folyamatokat és struktúrákat világos, vizuális diagramokká, amelyeket a csapatom egy pillantásra megérthet. A munkafolyamatokhoz rendelkezésre álló sablonok széles választékát igazán hatékonynak találom: időt takarítok meg a folyamatábrákhoz, munkafolyamatokhoz és diagramokhoz készült részletes sablonokkal, amelyek segítségével sokkal gyorsabban elvégezhetem a munkámat. A kezdeti beállítás is nagyon egyszerű.

Tetszik, hogy a Lucid Visual Collaboration Suite mennyire intuitív és együttműködésre ösztönző. Segítségével könnyen és gyorsan átalakíthatom az ötleteket, munkafolyamatokat, összetett folyamatokat és struktúrákat világos, vizuális diagramokká, amelyeket a csapatom egy pillantásra megérthet. A munkafolyamatokhoz rendelkezésre álló sablonok széles választékát igazán hatékonynak találom: időt takarítok meg a folyamatábrákhoz, munkafolyamatokhoz és diagramokhoz készült részletes sablonokkal, amelyek segítségével sokkal gyorsabban elvégezhetem a munkámat. A kezdeti beállítás is nagyon egyszerű.

Ahol elmarad: Ön kapja meg az építőelemeket, és állítja össze a logikát. Nincs ütemezési motor, így semmi sem ütemezi át az utólagos feladatokat, ha egy időtartam megváltozik. Ha a Lucidchartban áthelyez egy dátumot, akkor a diagramot frissíti, nem pedig a tervet.

Legalkalmasabb: Olyan csapatok számára, amelyek a függőségi logikát egy táblán dolgozzák ki, mielőtt az bárki ütemtervévé válna.

Hagyja ki, ha: azt szeretné, hogy az eszköz a hálózat felrajzolása után is megőrizze a dátumokat.

Hogyan válasszuk ki a legjobb kritikus út szoftvert?

Kezdje azzal a korlátozó tényezővel, amely miatt az utolsó ütemterve nem sikerült. Ha külső ellenőrzés volt az oka, akkor egy dedikált CPM-motorra van szüksége: Primavera P6, Planera vagy Asta Powerproject. Ha olyan terv volt, amelyet senki sem frissített, akkor a munkához közvetlenül kapcsolódó útvonalra van szüksége: ClickUp, Smartsheet vagy Wrike. Ha a beállítási idő vagy egy bejelentkezni nem hajlandó érdekelt fél volt az oka, akkor a GanttPRO, a TeamGantt és a Lucidchart gyorsabban eljuttatja a célhoz, mint bármelyik másik eszköz.

A korlátjaVálassza a
Az ütemtervet benyújtják a tulajdonosnak vagy a kárigény-vizsgálat céljábólOracle Primavera P6
A Microsoft ökoszisztémán belül kell maradniaMicrosoft Project
A terv eltér a valóságtól, mert valahol ott van, ahol a csapat nincsClickUp
Szerződéses szintű CPM-re van szüksége Windows-szoftver telepítése nélkül?Planera
A 3D-modell határozza meg az építési sorrendetAsta Powerproject
A csapat már eleve táblázatkezelő soraiban gondolkodikSmartsheet
Egy szakértői csapat számos ügyfél ütemtervét kezeliWrike
Még ma estére szüksége van egy megalapozott ütemtervreGanttPRO
Az ütemterv egyben ügyfélprezentációként is szolgálTeamGantt
Maga a függőségi logika a végeredményLucidchart

Előfordulhat, hogy a kritikus út helyes, de mégis elmulasztja a késedelmet

A kritikus út szoftverek megmutatják, melyik műveletsor határozza meg a befejezés dátumát a jelenlegi ütemterv szerint. Ez azonban nem jelenti azt, hogy minden veszélyes késedelem onnan indulna.

A kutatók 77 valós, összesen több mint 10 milliárd dollár értékű építési projektből származó 323 ütemtervet elemeztek, és megállapították, hogy a késések nem csupán a kritikus út mentén, hanem a szélesebb függőségi hálózatban is terjedtek. A nagyobb ütemtervekben a kritikus út aránya a teljes tevékenységi hálózatban egyre csökkent.

Ez megváltoztatja, hogy milyennek kell lennie egy „jó” kritikus út szoftvernek. A piros lánc fontos, de ugyanúgy számítanak az alacsony float-értékű tevékenységek, az elágazó függőségek, az erőforrás-ütközések és a közvetlenül mögötte lévő útvonalak is. Egy olyan eszköz, amely csak egy kiemelt útvonalat jelenít meg, egyértelmű választ adhat egy bonyolultabb problémára.

CPM-szoftver kontra Gantt-diagram-eszköz: Mi a különbség?

A CPM-ütemezési szoftver a tevékenységek, az időtartamok és a függőségi logika alapján számítja ki az ütemtervet, majd kimenetként megrajzolja a Gantt-diagramot. A Gantt-diagram-eszköz idővonalon elhelyezett oszlopokkal indul, és utólag adja hozzá a függőségeket. Mindkettő színes láncot jelenít meg. De csak az egyik tudja megmondani, mennyibe kerül ez a lánc.

A különbség abban a pillanatban válik nyilvánvalóvá, amikor valami megváltozik. A CPM-motor újratervezi az egész hálózatot, minden tevékenységre vonatkozóan jelenti a teljes és a szabad floatot, és módosítja a befejezési dátumot. Egy „chart-first” típusú eszköz viszont csak az Ön által összekapcsolt oszlopokat tolja el, a befejezési dátumot pedig a helyén hagyja.

KépességekCPM-ütemezési szoftverekGantt-diagram-eszköz
Kiindulási pontTevékenységek, időtartamok és logikaAz idővonalra elhelyezett sávok
TartalékidőMinden tevékenységnél számként kerül feltüntetésreGyakran csupán a kritikus lánc kiemelése
FüggőségtípusokMind a négy, pozitív és negatív késésselÁltalában „befejezés-kezdés”, néha más
Amikor egy időtartam megváltozikAz egész hálózat újraszámításra kerül, a befejezési dátum eltolódikAz összekapcsolt sávok eltolódnak, a befejezési dátum pedig nem feltétlenül
NaptárakTöbbszörös, feladat- vagy erőforrás-alapú hozzárendelhetőségEgy projektnaptár
Jellemző kimenetTartaléktáblázatok, alapvonalak, eltérésjelentésekA terv áttekintése
PéldákPrimavera P6, Microsoft Project, Planera, Asta PowerprojectA legtöbb Gantt-nézettel rendelkező munkamenedzsment-platform

A kritikus út csak akkor segít, ha valaki frissíti

Az itt bemutatott összes eszköz képes kritikus útvonalat rajzolni. A kérdés az, hogy melyik tükrözi még a valóságot csütörtökön, miután két feladat elcsúszott, és senki sem nyitotta meg a fájlt.

Ha az ütemtervének ki kell állnia egy szerződésfelülvizsgálatot vagy késedelmi igényt, akkor erre egy dedikált CPM-motorra van szükség, és a részletesség megéri a beállítási munkát. Ha a terve eltér a valóságtól, mert olyan helyen tárolódik, ahol a csapata nem tartózkodik, a megoldás a közelség, nem pedig további funkciók.

Szeretné látni, hogyan számítja újra a kritikus út a valós feladatok alapján, a karbantartott fájl helyett? Próbálja ki ingyen a ClickUp-ot!

Gyakran feltett kérdések a kritikus út szoftverekről

Kiszámítható-e a kritikus út az Excelben?

Igen, de az Excelnek nincs ütemezési motorja, ezért a számításokat magának kell elvégeznie. Hozzon létre oszlopokat az előzmények, az időtartam, a korai kezdés és befejezés, a késői kezdés és befejezés, valamint a tartalékidő számára, majd futtassa le az előre- és visszafelé irányuló futtatást a MIN, MAX és IF képletek segítségével.

A Primavera P6 jobb, mint a Microsoft Project?

Olyan ütemtervek esetében, amelyeket a vállalaton kívüli személyek is áttekintnek, igen. A P6 Professional akár 100 000 tevékenységet is kezel, többprojektes erőforrás-kiegyenlítéssel, valamint a kritikus út meghatározásához a „leghosszabb út” és a teljes szabad idő küszöbérték közötti választási lehetőséggel. A Microsoft Project olcsóbb és könnyebben kezelhető, 11 alapvonallal, nyolc korlát típussal és a Task Inspector funkcióval.

Mi az a közelkritikus út?

A majdnem kritikus út egy olyan műveletsorozat, amelynek összesen viszonylag kevés tartaléka van. A pontos küszöbérték projektenként változik. Ez azért fontos, mert a kis késések felemészthetik ezt a tartalékot, és a műveletsorozatot az új kritikus úttá alakíthatják.

Hogyan jeleníti meg a kritikus útvonalat a Microsoft Projectben?

Nyissa meg a Gantt-diagram nézetet, lépjen a Formátum fülre, és jelölje be a Kritikus feladatok jelölőnégyzetet. A kritikus tevékenységek pirosra váltanak. Adja hozzá a Teljes tartalék és a Szabad tartalék oszlopokat, és megkapja a formázás mögött rejlő tartalékértékeket. A Feladat-ellenőr ezután elmagyarázza, melyik előzmény vagy korlát határozza meg az adott dátumot, ami a leggyorsabb módja egy hibásnak tűnő útvonal diagnosztizálásának.

Hogyan elemzi a kritikus út késedelmeit?

Kezdje azzal, hogy összehasonlítja a jelenlegi ütemtervet egy elmentett alapvonallal, hogy megnézze, mely tevékenységek mozdultak el az útvonalon, és mennyivel. Két formális módszer dominál. Az időhatás-elemzés beilleszt egy késleltető eseményt, és méri annak hatását a befejezési dátumra. Az ablakelemzés diszkrét időszakok mentén vizsgálja a kritikus útvonalat. Mindkettőhöz szükség van egy alapvonalra és tiszta logikára, ezért a legjobb, ha az ütemterv integritását még a viták kialakulása előtt ellenőrizzük.

Igen. Bármely olyan útvonal, amelynek teljes időtartama megegyezik a leghosszabb útvonaléval, szintén kritikus, és az ütemterv-összehúzás gyakran létrehoz egy másodikat is. A Microsoft Project több kritikus útvonalat is meg tud jeleníteni úgy, hogy minden független hálózathoz kiszámít egyet. A Primavera P6 még tovább megy a több szabadidővel rendelkező útvonalakkal, megmutatva a vezető útvonal mögött elhelyezkedő szubkritikus láncokat. Minél több párhuzamos kritikus útvonal van, annál kevesebb a hibalehetőség.

Két technika: a „crashing” és a „fast-tracking”. A „crashing” erőforrásokat vagy túlórát ad hozzá a kritikus tevékenységekhez, és növeli a költségeket. A „fast-tracking” a egymást követő kritikus tevékenységeket párhuzamosan futtatja, és növeli az átdolgozás kockázatát. Mindkettő csak a kritikus út tevékenységeinél működik, így ha egy tartalékkal rendelkező feladathoz további embereket rendelünk, az nem változtat semmit. Minden változtatás után számítsa újra: egy út lerövidítése általában egy másikat emel kritikus szintre.

Van-e ingyenes kritikus út szoftver?

A TeamGantt és a Lucidchart egyaránt kínál ingyenes csomagokat, a ClickUp „Free Forever” csomagja pedig tartalmazza a Gantt-nézetet (korlátozott használatra). Az ingyenes csomagok általában a projektek, feladatok vagy felhasználói helyek számát korlátozzák, nem pedig magát a számítást, ezért ellenőrizze az aktuális korlátokat, mielőtt végleges ütemtervet készítene.

Mi a különbség a PERT és a CPM között?

A CPM feladatonként egy rögzített időtartamot használ, és egyetlen, egy kritikus útvonalat tartalmazó ütemtervet ad vissza. A PERT három becslést – optimista, legvalószínűbb és pesszimista – használ annak modellezésére, hogy mennyire bizonytalan az egyes időtartamok. A csapatok gyakran a PERT-gondolkodásmód alapján vázolják fel a hálózatot, majd a CPM-et futtatják az aktuális ütemterv kezelésére.
