ClickUp Dashboard showing a project update: task dashboard

Jak vytvořit přehled úkolů pro správu úkolů

Každý opuštěný přehled úkolů končí stejným způsobem. Ne kvůli špatnému rozvržení nebo nevhodnému nástroji, ale v okamžiku, kdy se jedno číslo neshoduje s tím, co tým během týdne zažil, a lidé přestanou věřit tomu, co vidí na obrazovce.

Právě proto je tento průvodce oproti většině návodů na tvorbu přehledů obrácený. Čtyři z jeho šesti kroků proběhnou ještě předtím, než se vůbec dotknete rozvržení, protože přehled je jako zrcadlo: může zobrazit pouze to, co již uvádějí vaše záznamy o úkolech. Pokud budou záznamy správné, jednoduchý přehled se čtyřmi kartami vám usnadní pondělí. Pokud budou nesprávné, i ta nejkrásnější obrazovka na světě se stane zdrojem týdenních hádek.

Níže: nastavení, vytvoření, kde ho vytvořit a jak zajistit, aby fungoval spolehlivě i po prvním týdnu.

TL;DR: Každému úkolu přiřaďte jednoho odpovědného, jasný stav a termín splnění. Vytvořte přehled se čtyřmi kartami: úkoly podle stavu, zpožděné úkoly, úkoly podle osoby a zablokovaná práce. Vyberte si jeden pravidelný časový úsek pro aktualizaci stavů, například prvních pět minut pondělní porady, a otestujte přehled na týdnu, který si již pamatujete, než mu svěříte týden, který si nepamatujete.

Co je to přehled úkolů?

Přehled úkolů je jednotný náhled, který zobrazuje aktuální stav sady úkolů, obvykle filtrovaných podle jednoho týmu, projektu nebo osoby. Kombinuje počet otevřených a dokončených úkolů, seznam úkolů po termínu, rozpis úkolů podle odpovědných osob a přehled toho, co brání pokroku.

Přehled sám o sobě neobsahuje žádná data. Při otevření načte vaše záznamy o úkolech a zobrazí jejich obsah. Aktualizované záznamy zajišťují přesný přehled. Zastaralé záznamy vedou k přehledu, který vypadá spolehlivě, ale je nesprávný.

Přehled úkolů vs. přehled projektů vs. zpráva o stavu

Tyto tři nástroje odpovídají na různé otázky pro různé čtenáře. Přehled úkolů sleduje plnění na úrovni jednotlivých úkolů. Přehled projektů sleduje plnění na úrovni iniciativ. Zpráva o stavu je písemné shrnutí pro ty, kteří ani jeden z nich neotevírají.

DimensionPřehled úkolůProjektový přehledZpráva o stavu
Měrná jednotkaJednotlivé úkolyProjekty, fáze, milníkyPopis a klíčová čísla
Hlavní čtenářTým, který práci vykonává, a jeho vedoucíProgramový manažer, PMO, vedoucí odděleníVedení, klienti, zainteresované strany
Rytmus aktualizacíPrůběžně aktualizováno při otevřeníPrůběžně, s týdenním přezkoumánímSestavujte jej týdně nebo měsíčně
Otázka zodpovězenaCo je zpožděné a kdo to má na starosti?Bude tento projekt hotový včas?Měli bychom se obávat, a čeho?
Selže, kdyžStavy zastarávajíMilníky nejsou propojeny se skutečnými úkolyAutor zmírňuje špatné zprávy

Základní pravidlo: Nástroj přizpůsobte čtenáři. Tým používá přehled úkolů, PMO potřebuje přehled projektů a vedoucí pracovníci obvykle pracují s přehledem.

Proč se většina přehledů úkolů přestane používat?

Většina přehledů úkolů je opuštěna, protože údaje v nich obsažené zastarávají, a jakmile se jedno číslo jeví jako nesprávné, tým přestane důvěřovat zbytku obrazovky. Studie zveřejněná v časopise Journal of Medical Quality dokumentovala dva přehledy v téže nemocnici, které obsahovaly stejná data a měly stejný účel. Jeden byl přijat, druhý nikoli.

Rozdíl nesouvisel s designem. Studie naopak odhalila tři zásadní sociální mechanismy, které ovlivňují, zda bude přehled úkolů přijat a využíván:

  • Podporující atmosféra v týmu, díky níž je přehled úloh podnětem k otevřené a upřímné komunikaci a členové týmu se nebojí vyjádřit svůj názor
  • Důvěra mezi členy týmu v data a v to, jak budou použita
  • Vedení týmu

Důvěra se často stává běžným důvodem, proč se od přehledu upouští. Někdo si všimne nesouladu v číslech a každá schůzka ohledně přehledu se pak promění v debatu o přesnosti dat.

Podle zprávy společnosti Wellingtone „State of Project Management“ nemá polovina organizací ani přístup k projektovým KPI v reálném čase. 72 % projektových specialistů stráví každý měsíc půl dne nebo více ručním sestavováním zpráv o stavu projektů.

Než tedy začnete cokoli vytvářet, ujistěte se, že máte vyřešené tyto tři věci:

  • Každému úkolu přiřaďte odpovědnou osobu
  • Zajistěte, aby stav projektu měl pro všechny stejný význam
  • Stanovte si realistické termíny nebo je posuňte

Rychlý způsob, jak otestovat své aktuální záznamy: seřaďte jakýkoli seznam úkolů podle data poslední aktualizace. Vše, čeho jste se dva týdny nedotkli, buď vyžaduje změnu stavu, nebo to od začátku nebyla skutečná práce.

Jak vytvořit přehled úkolů v šesti krocích

Vytvoření přehledu úkolů probíhá v šesti krocích, přičemž pouze poslední dva se týkají samotného rozvržení. První čtyři kroky slouží k nastavení záznamů o úkolech, ze kterých přehled čerpá: rozhodnutí, které podporuje, nastavený stav, odpovědnost a termíny splnění, a postup aktualizace. Pokud tyto kroky přeskočíte, vytvoříte přehled na základě neúplných údajů.

Krok 1: Pojmenujte rozhodnutí, které panel podporuje

Než přidáte jedinou kartu, zapište si konkrétní rozhodnutí, které někdo na této obrazovce učiní. „Zjistit, jak si tým vede“ je pozorování. „Každé pondělí rozhodnout, které dva úkoly posunout dopředu a komu je přeřadit“ je rozhodnutí, které vám přesně řekne, jaké karty vytvořit.

Než přidáte kartu, zkontrolujte, zda odpovídá tomuto rozhodnutí:

  • Nechte si ji, pokud karta změní to, co někdo tento týden dělá
  • Vymažte ji, pokud je karta zajímavá, ale nevyvolává žádnou akci
  • Odložte to, pokud se daná otázka objevila pouze jednou

Tip pro pokročilé: Zeptejte se tří lidí, kteří budou panel nejčastěji používat, co minulý týden ručně kontrolovali. Otázky, které se opakují, budou vašimi prvními kartami.

Krok 2: Dohodněte se na sadě stavů, kterou bude používat celý tým

Každá karta na přehledu se odvíjí od vašeho seznamu stavů, proto jej definujte jako tým a omezte počet fází na pět nebo šest. Ke každé fázi napište krátký popis a uložte jej tam, kde tým plánuje práci.

Největší zmatek způsobují dvě fáze, pokud nejsou jasně definovány:

  • Zablokované nebo čekající: Přiřaďte zablokovaným úkolům vlastní stav. Jinak se úkol čekající na posouzení smlouvy počítá jako aktivní práce. Přehled ukazuje, že tým je zaneprázdněn, i když se část práce vůbec nepohybuje vpřed
  • Ve fázi schvalování: Přesně definujte, co pro váš tým znamená „ve fázi schvalování“. Pokud to jeden člen týmu používá pro schvalování ze strany klientů a jiný pro zpětnou vazbu od kolegů, počet položek ve fázi schvalování mísí dvě různé fronty s dvěma různými dobami cyklu

Než stavy definitivně stanovíte, nechte tým pomocí nich roztřídit 20 skutečných úkolů. Pokud se dva lidé neshodnou na tom, kam který úkol patří, znamená to, že definice stavu ještě není dostatečně jasná.

Krok 3: Stanovte pro každý úkol jednoho odpovědného a jeden termín splnění

Každý úkol přiřaďte přesně jedné osobě. Úkol přiřazený třem osobám se sice na přehledu úkolů zobrazí správně, ale nikdo se ho neujme, protože každý z přiřazených předpokládá, že ho má na starosti někdo jiný.

Totéž zopakujte u termínů splnění. Když se backlog zaplní termíny, o kterých všichni vědí, že jsou pouze orientační, tým se naučí ignorovat karty s prošlými termíny. Stanovte termíny, ke kterým se vlastník zaváže, a přesuňte ty, které se zpozdí, místo toho, abyste je nechali červené. Pokud je backlog již plný termínů, kterým nikdo nevěří, začněte tím, že stanovíte priority mezi konkurenčními úkoly.

Jedna změna v nastavení odstraní celou kategorii úkolů bez přiřazeného odpovědného a termínu: nastavte při vytváření úkolu pole „přiřazený“ a „termín“ jako povinná.

Krok 4: Stanovte si rituál aktualizace ještě před vytvořením rozvržení

Rozhodněte se, kdy se budou stavy aktualizovat a kdo to bude dělat. Obvykle se osvědčují dva přístupy:

  • Při předání: Osoba, která práci předává, aktualizuje její stav v okamžiku, kdy dochází k předání.
  • Podle harmonogramu: Tým provádí pětiminutový přehled stavu během stávající schůzky, například během pondělního standupu

Vyberte si jeden a propojte ho s něčím, co tým již dělá. Pokud například váš tým pořádá pondělní standup, využijte prvních pět minut k procházení tabule a společné aktualizaci stavů. Tímto způsobem se aktualizace odehraje v rámci schůzky, které se lidé již účastní.

Dobré tipy: Nastavte si automatizaci, která označí každý úkol, u kterého nedošlo k žádné aktualizaci za posledních 10 dní. Nenahradí to sice váš rituál, ale zachytí úkoly, které vám unikly, takže nemusíte ručně kontrolovat každý úkol.

Krok 5: Vytvořte si svůj první přehled

Začněte se čtyřmi kartami. Každá z nich odpovídá na konkrétní otázku, kterou si váš tým opakovaně klade:

  • Otevřené úkoly podle stavu: Sloupcový nebo výsečový graf znázorňující, kolik úkolů se nachází v jednotlivých fázích. Zjistíte tak, kde se práce hromadí. Pokud je 20 úkolů „v procesu“ a pouze 1 je „v kontrole“, buď je fáze kontroly úzkým hrdlem, nebo lidé úkoly neposouvají dál
  • Úkoly po termínu: Seznam všech úkolů, u nichž uplynul termín splnění, seřazený podle počtu dní zpoždění. Nejstarší položky jsou uvedeny nahoře, takže se jimi tým zabývá jako první
  • Úkoly podle odpovědné osoby: Přehled toho, kolik otevřených úkolů má na starosti každá osoba. Právě zde odhalíte případnou nerovnováhu. Pokud má jedna osoba 30 otevřených úkolů a dvě další po 8, víte, kde je třeba úkoly přerozdělit, než někdo nestihne termín.
  • Zablokovaná práce: Speciální karta pro úkoly, s nimiž se nedá pokročit. Zablokované úkoly se skrývají v počtu otevřených úkolů a předstírají, že se na nich aktivně pracuje. Uveďte, jak dlouho už je každý úkol zablokovaný, abyste věděli, které z nich je třeba eskalovat.

Tyto čtyři karty používejte dva týdny, než přidáte cokoli dalšího. Pokud budete panel neustále opouštět, abyste si vyhledali stejnou informaci (například co máte tento týden splnit), je to vaše pátá karta.

Při uspořádání karet umístěte zpožděné a zablokované úkoly do levého horního rohu. Tam se lidé dívají jako první a právě tyto karty vyžadují nejrychlejší reakci. Grafy trendů (například míru dokončení v průběhu času) umístěte níže na stránce, protože ty slouží jako podklad pro týdenní plánování.

Krok 6: Otestujte si to na týdnu, který už dobře znáte

Vyberte si nedávný týden, ze kterého si pamatujete, co se dělo: které úkoly se zpozdily, kdo měl příliš mnoho práce, co se zablokovalo.

Otevřete přehled za daný týden a porovnejte, co ukazuje, s tím, co víte, že se skutečně stalo. Pokud měl váš tým náročný týden s nedodrženými termíny, ale přehled ukazuje, že je vše v pořádku, něco v nastavení není v pořádku. Je lepší si toho všimnout teď, než až poté, co na základě toho někdo učiní rozhodnutí.

Zvláště se zaměřte na dvě věci:

  • Nesprávný rozsah: Filtry přehledu mohou směřovat na nesprávný seznam nebo opomenout úkoly celého týmu. Pokud se práce vašeho technického týmu nezobrazuje, jsou všechna čísla v přehledu neúplná
  • Skryté vyloučení: Některé filtry podle data vynechávají úkoly, které byly dokončeny před začátkem daného období. Díky tomu vypadá vaše produktivita nižší, než ve skutečnosti byla, protože přehled počítá pouze část celkového obrazu

Proveďte tuto revizi společně s jedním kolegou, který byl v daném týdnu přítomen. Každý z vás si bude pamatovat jiné věci a společně odhalíte mezery, které přehled přehlédl a které by ani jeden z vás sám nezaznamenal.

Tento návod popisuje stejný postup, včetně návyků, díky nimž zůstávají přehledy přesné:

Co zajistí, že bude přehled i po prvním týdnu užitečný?

Kroky 1 až 6 vám pomohou vytvořit přehled. Díky těmto návykům budou údaje v něm obsažené i za měsíc stále užitečné.

  • Zaznamenejte rozsah dat: Zapište si, ze kterých seznamů, týmů a časových období se panel čerpá. Bez toho se postupem času přidávají nové karty, které čerpají data z různých zdrojů. Nakonec se na jedné obrazovce objeví dvě karty s protichůdnými čísly a nikdo neví, které z nich věřit
  • Stanovte si referenční hodnotu pro normální stav: Zaznamenejte typický počet zpožděných úkolů ve vašem týmu, průměrný počet úkolů na osobu a obvyklý počet zablokovaných úkolů během běžného sprintu. Průzkum PMI „Pulse of the Profession“ z roku 2025 zjistil, že odborníci s vysokou obchodní prozíravostí sledují v průměru 9,1 výkonnostních faktorů na projekt, zatímco u ostatních je to 6,3. Zahrnují přitom i aspekty, jako je spokojenost zákazníků a strategické sladění, které by samotný sloupec se stavem úkolů neodhalil. Nemusíte mít hned od prvního dne devět faktorů, ale zaznamenejte si dvě nebo tři čísla, jejichž zdvojnásobení by váš tým zaznamenal.
  • Dohodněte se na prahových hodnotách pro eskalaci: Rozhodněte se předem, jaké číslo spustí akci. Například: „Každý, kdo má více než 20 otevřených úkolů, dostane výzvu k přerozdělení úkolů.“ Bez stanovené prahové hodnoty se lidé podívají na přehled, cítí neurčitý neklid a nic neudělají.
  • Přidejte kontext na úrovni karet: Ke každé kartě přidejte jednořádkový popis nebo štítek, aby každý, kdo vidí přehled poprvé, pochopil, o čem se jedná.
  • Každé číslo propojte s konkrétní prací: Každé číslo na přehledu by mělo jedním kliknutím vést k příslušným úkolům, které za ním stojí. Pokud někdo uvidí „8 zablokovaných úkolů“ a bude muset otevřít samostatnou aplikaci, aby zjistil, o které osm se jedná, přestane přehled používat.
  • Stanovte pravidlo pro vyřazování: Pokud nikdo během čtyř týdnů na základě informací na kartě nepodnikl žádné kroky, kartu odstraňte. Přehled každý měsíc zkontrolujte a vyřaďte vše, co již nemá vliv na rozhodování.

Kde byste měli přehled úkolů vytvořit?

Tři přístupy pokrývají potřeby téměř každého týmu: tabulkový procesor, specializovaný nástroj pro business intelligence (BI) nebo platforma pro správu práce, kde už úkoly existují. Zde je návod, jak si mezi nimi vybrat.

PostupSilná stránkaSlabé místoNejvhodnější pro
Tabulkový procesor (Excel, Google Sheets)Je to zdarma, známé a za jedno odpoledne ho můžete přebudovatObsahuje kopii práce, kterou musí někdo udržovat v synchronizaciTýmy s méně než 10 členy, které sledují méně než 100 úkolů
Nástroj pro business intelligence (Power BI, Tableau, Looker)Propojuje údaje o úkolech s finančními, CRM a produktovými údaji v jakémkoli rozsahuVyžaduje datový kanál a technického správce, navíc dochází ke zpoždění při aktualizaciOrganizace, které vykazují údaje v několika systémech
Platforma pro správu prácePřímo načítá aktuální úkoly, takže přehled se nikdy neodchýlí od zdrojeReporty se vztahují pouze na data dané platformyTýmy, jejichž práce již probíhá v jednom systému

Tabulky

Prehledová tabulka je kontingenční tabulka doplněná o dva nebo tři grafy nad seznamem úkolů. Zadejte své úkoly do řádků, označte každý z nich stavem, odpovědnou osobou a termínem splnění a poté pomocí vzorců spočítejte a seřaďte je podle těchto polí.

Šablony pro sledování úkolů v Excelu a Google Sheets obsahují předem připravené vzorce a grafy. Stačí do nich vložit své úkoly a do hodiny budete mít funkční přehled.

Co funguje dobře:

  • Žádné náklady na zprovoznění: Pokud někdo z vašeho týmu ovládá základní vzorce v tabulkovém procesoru, můžete začít ještě dnes
  • Naprostá flexibilita: Jakýkoli ukazatel, pro který můžete napsat vzorec, se stane kartou na panelu, například průměrný počet dnů zpoždění na osobu nebo počet dokončených úkolů za týden.
  • Snadné sdílení: Jak Excel Online, tak Google Sheets vám umožňují sdílet odkaz pouze pro prohlížení. Zainteresované strany tak uvidí čísla, aniž by je mohly upravovat nebo něco omylem pokazit

Omezení:

  • Tabulka obsahuje kopii práce: Váš tým vykonává své skutečné úkoly jinde. Pokaždé, když se změní stav úkolu, musí někdo ručně aktualizovat tabulku, aby odpovídala aktuálnímu stavu.
  • Konflikty při úpravách mohou být matoucí: řídicí panely v Google Tabulkách dobře zvládají souběžné úpravy. Soubory Excel sdílené e-mailem nebo na sdíleném disku to však nezvládají: dva uživatelé si mohou navzájem přepsat změny, aniž by si to uvědomili. Jakmile máte více než dva nebo tři pravidelné editory, začnou se objevovat nefunkční vzorce a přepsané řádky. Ani jeden z těchto nástrojů nemá zabudovanou auditní stopu

Tento postup přeskočte, pokud: Zdrojová data aktualizuje více než tři osoby nebo projekt trvá déle než jedno čtvrtletí.

Vhodné pro: Malé týmy, krátkodobé projekty a všechny, kteří potřebují funkční přehled ještě dnes, aniž by museli kupovat software.

Specializované nástroje pro business intelligence

Nástroje pro business intelligence, jako jsou Power BI, Tableau a Looker, čerpají data z různých systémů a kombinují je do jedné zprávy. Propojí se s vaším nástrojem pro správu úkolů, finančním systémem, CRM a analytikou produktů a umožní vám vytvořit přehledy, které čerpají z všech těchto zdrojů najednou.

Můžete například zobrazit splnění úkolů podle týmů spolu s tržbami, které projekty jednotlivých týmů generovaly. Nebo porovnat dobu trvání vývojového cyklu s počtem ticketů zákaznické podpory. Nástroje BI jsou ideální pro tyto systémově přesahující přehledy.

Co funguje dobře:

  • Propojení napříč systémy: Pro výpočet nákladů na jednu dodanou funkci nebo tržeb na jeden projektový tým je nutné propojit data o úkolech s finančními údaji. Nástroje BI to zvládnou hned po instalaci.
  • Historický přehled: Nástroje BI ukládají snímky vašich dat v průběhu času do datového skladu. Můžete porovnat dobu cyklu v tomto čtvrtletí s loňským rokem nebo sledovat, jak se propustnost změnila za posledních šest měsíců
  • Podrobná kontrola přístupu: Můžete omezit to, co každá osoba vidí, až na úroveň jednotlivých řádků. Jedna přehledová tabule slouží vedoucímu pracovníkovi, který vidí všechny projekty, dodavateli, který vidí pouze své vlastní, a klientovi, který vidí pouze své výstupy

Omezení:

  • Údržbu propojení musí zajišťovat někdo s technickými znalostmi: Propojení mezi vaším systémem úkolů a datovým skladem vyžaduje nastavení, monitorování a opravy v případě poruchy. Tato osoba obvykle patří do datového týmu, který má vlastní seznam úkolů, takže změny mohou probíhat pomalu
  • Data nejsou v reálném čase: Většina BI panelů se aktualizuje podle plánu, často jednou přes noc. Panel zobrazuje stav z předchozího dne až do další aktualizace. To je v pořádku pro měsíční přehled, ale ne pro denní poradu, kde jsou data již 18 hodin stará

Tuto část přeskočte, pokud: Potřebujete pouze sledovat, co je zpožděné a kdo za to odpovídá. Na to je nástroj BI zbytečně složitý.

Ideální pro: Týmy, které potřebují mít na jednom panelu přehled o úkolech i o finančních, zákaznických nebo produktových údajích.

Platformy pro správu práce

Většina platforem pro správu práce (Asana, Jira, monday.com, Smartsheet a další) má vestavěné přehledy, které čerpají data přímo z úkolů, na kterých váš tým každý den pracuje. Pro většinu týmů, které se zabývají každodenním vizuálním řízením projektů, je to místo, kde nakonec skončí.

Co funguje dobře:

  • Žádné odchylky od zdroje: Panel čte záznamy o úkolech v reálném čase. Nikdo nekopíruje data mezi systémy, takže čísla nemohou být nesynchronizovaná
  • Podrobný přehled záznamu: Většina platforem vám umožňuje kliknout na číslo v grafu a zobrazit jednotlivé úkoly, které se za ním skrývají
  • Údržba dat u zdroje: Povinná pole, uzamčené seznamy stavů a automatická připomenutí zajišťují, že záznamy, ze kterých přehled čerpá, jsou úplné

Omezení:

  • Některé metriky se aktualizují se zpožděním. Základní údaje o úkolech, jako je stav a přidělená osoba, se aktualizují okamžitě. Vypočítané metriky, jako jsou grafy burndownu a doba cyklu, se často aktualizují podle plánu, někdy jednou denně. Zkontrolujte si časování aktualizací vaší platformy, abyste nebyli zmateni čísly, která ještě nejsou aktuální.
  • Reportování je omezeno na to, co se nachází uvnitř platformy. Pokud se část práce odehrává mimo tento nástroj, řídicí panel to nezobrazí. Vidíte pouze úkoly, které byly zaznamenány v platformě, takže jakákoli práce sledovaná jinde zůstává mimo dohled.

Tuto radu přeskočte, pokud: Vaše reporty musí kombinovat data o úkolech s finančními nebo produktovými analýzami. To zvládne lépe nástroj pro business intelligence (BI) a mnoho týmů používá obojí: panel pro správu práce pro týdenní týmové revize a panel BI pro měsíční zprávy pro vedení.

Ideální pro: Týmy, jejichž úkoly jsou již soustředěny v jednom systému a které potřebují mít přehled o pokroku, pracovní zátěži a rizicích na jedné obrazovce.

3 příklady přehledů úkolů podle role

Přehledy úkolů fungují různě v závislosti na tom, kdo je čte. Máme zde tři příklady: vedoucí týmu, který řídí týdenní práci, jednotlivý pracovník, který spravuje svůj vlastní seznam úkolů, a programový manažer, který koordinuje práci napříč týmy.

1. Týdenní přehled vedoucího týmu

Marketingový vedoucí řídí šest kampaní, na kterých pracuje pět lidí. Každé pondělí před standupem otevře jednu obrazovku, aby zodpověděl dvě otázky: kdo potřebuje pomoc s překonáním překážky a zda je třeba nějakou práci převést na někoho jiného?

Jejich marketingový panel pracuje se čtyřmi kartami:

  • Úkoly po termínu podle odpovědné osoby: Zde jsou uvedeny všechny úkoly, jejichž termín již uplynul, seskupené podle odpovědné osoby. Místo toho, aby se vedoucí musel ptát každého jednotlivě, co je zpožděné, může si vše prohlédnout najednou a rozhodnout, co přeřadit.
  • Úkoly zablokované déle než tři dny: Úkol, který je zablokovaný jeden nebo dva dny, se často vyřeší sám. Pokud však něco uvízne na tři nebo více dní, pravděpodobně bude muset zasáhnout vedoucí, ať už to znamená odstranit závislost nebo úkol přeřadit.
  • Úkoly s termínem splnění tento týden: Zde se zobrazuje vše, co je třeba dokončit do víkendu. Vedoucímu to poskytuje jasný přehled o tom, co hrozí zpožděním, pokud se tomu nevěnuje okamžitá pozornost.
  • Otevřené úkoly na osobu: Než vedoucí přidělí někomu zpožděnou nebo zablokovanou práci, zkontroluje tuto kartu, aby se ujistil, že daná osoba má skutečně volnou kapacitu

Stojí za to přidat po prvním měsíci: kartu „neaktivní úkoly“, na které se zobrazí všechny úkoly, u nichž nedošlo k žádné aktualizaci za posledních 10 dní. Neaktivní úkoly se snadno přehlédnou, protože se nezobrazují jako zpožděné ani zablokované. Prostě tam jen leží. Tato karta vám pomůže odhalit práci, jako je například předání návrhu, kterého se nikdo neujal, protože přijímající designér nevěděl, že je to jeho úkol.

Zaměřte se na to podstatné. Tento přehled obsahuje čtyři karty a každá z nich vede ke konkrétní akci: přeřadit, odblokovat nebo označit. Grafy trendů a procenta dokončení jsou užitečné pro revize sprintů, ale s těmito třemi akcemi vám nepomohou. Pokud je potřebujete, přidejte je do samostatného přehledu pro týdenní revizi.

2. Denní přehled jednotlivého zaměstnance

Zkušený inženýr uprostřed plánování sprintu potřebuje na začátku dne vědět tři věci: na čem mám pracovat, co se zaseklo a přibylo mi od včerejška něco nového? Jeho přehled je zaměřen výhradně na jeho vlastní úkoly.

Budete k tomu potřebovat čtyři karty:

  • Moje úkoly na tento týden: Seznam vlastních úkolů na tento týden, seřazený podle priority. To je jejich pracovní fronta. Otevřou si ji, podívají se, co je nejdůležitější, a začnou tím.
  • Moje blokované položky: Pokud některý z úkolů čeká na někoho jiného, tato karta to ukáže. Inženýr to může nadnést na standupu nebo hned poslat zprávu
  • Přiřazeno mně za posledních 24 hodin: Nové úkoly nejsou vždy doprovázeny oznámením, které by inženýr včas zaznamenal. Tato karta zachycuje vše, co mu bylo přiřazeno od včerejška.
  • Odkaz na sprintovou tabuli: Pokud úkol vyžaduje kontext týmu, stačí jedno kliknutí a uživatel se dostane na sdílenou tabuli, aniž by ji musel hledat

Proč je tento přehled důležitý pro celý tým: Když má inženýr nebo designér osobní přehled, který mu pomáhá plánovat vlastní den, aktualizuje své úkoly v rámci svého pracovního postupu. To znamená, že všechny ostatní přehledy získávají přesnější data, aniž by někdo musel aktualizace aktivně vyhledávat. Pokud si z tohoto průvodce vytvoříte pouze jeden přehled, vytvořte nejprve tento.

3. Mezioborový pohled na program

Provozní manažer koordinuje uvedení produktu na trh, na kterém se podílejí oddělení marketingu, podpory a vývoje. Žádná z tabulek jednotlivých týmů neposkytuje ucelený přehled o tomto uvedení, protože každý tým sleduje pouze svou vlastní práci. Tento přizpůsobený dashboard sleduje mezery mezi týmy, konkrétně předávky, při nichž se práce přesouvá z jedné skupiny na druhou.

Abyste měli přehled, použijte pět karet:

  • Úkoly blokované jiným týmem: Zde jsou uvedeny všechny úkoly, které čekají na dokončení práce jiného týmu, včetně uvedení názvu blokujícího týmu. Žádná stand-up schůzka jednotlivých týmů se těmito mezitýmovými závislostmi nezabývá, takže bez této karty zůstanou nepovšimnuty, dokud někdo nedodrží termín.
  • Procento splnění milníků: Namísto počítání jednotlivých úkolů tato karta zobrazuje pokrok ve vztahu k milníkům plánu spuštění
  • Pozdní úkoly seskupené podle týmů: Zde vidíte na jedné obrazovce, který tým má zpoždění a o kolik. Bez toho by provozní manažer musel otevřít tři samostatné tabule a ručně si z nich poskládat celkový obraz.
  • Trend doby cyklu: Sleduje, zda se práce s blížícím se datem spuštění zrychluje, nebo zpomaluje. Pokud se doba cyklu prodlužuje (dokončení úkolů trvá déle), je to včasný signál, že tým naráží na limity své kapacity nebo se potýká s větším počtem závislostí.
  • Čas mezi týmy: Toto je údaj, který na většině programových přehledů chybí. Měří, jak dlouho leží hotová práce ladem, než ji převezme další tým. Vývojové oddělení dokončí funkci v úterý, ale marketing začne psát text k uvedení na trh až následující pondělí. Tabule jednotlivých týmů vypadají v pořádku, ale uvedení na trh právě ztratilo v této mezeře pět dní a žádný přehled jednotlivého týmu by to neukázal.

To, s čím nikdo nepočítá: odpovědnost. Každý tým má někoho, kdo spravuje jeho tabuli. Tento přehled se nachází mezi týmy, takže za něj není zodpovědný žádný konkrétní tým. Určete jednu osobu, která ho bude každý týden kontrolovat a upozorní, když se neřeší mezitýmová předávka nebo překážka bránící spolupráci mezi týmy. Bez toho přehled sice existuje, ale nikdo na základě toho, co ukazuje, nejedná, protože každý předpokládá, že ho sleduje jiný tým.

Jak vytváříme přehledy úkolů v ClickUp

ClickUp je platforma pro správu práce, kde se úkoly, dokumenty, cíle a chat nacházejí v jednom pracovním prostoru. Panely ClickUp čerpají data přímo z těchto úkolů, takže nemusíte nic exportovat ani synchronizovat. Každá karta na panelu čerpá data ze stejných záznamů, které váš tým každý den aktualizuje.

Vytvořte si přehled

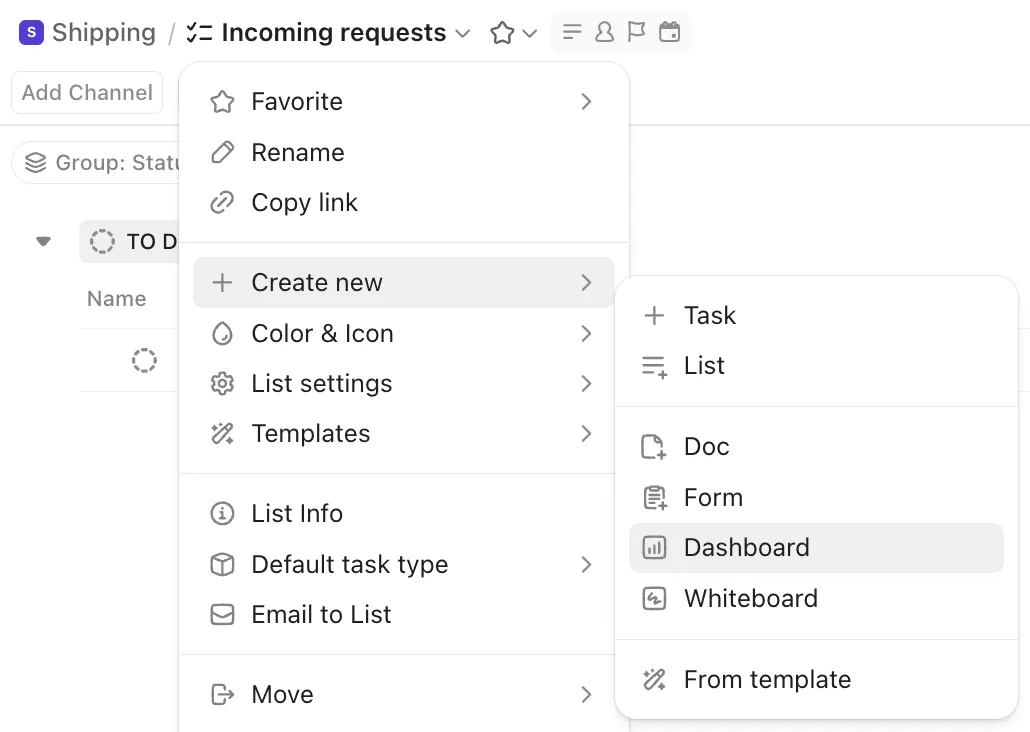

Vytvořte nový panel přímo ze seznamu ClickUp: panel úkolů
Vytvořte nový panel přímo ze seznamu v ClickUp

Otevřete sekci Dashboardy v levém postranním panelu. Klikněte na + Nový dashboard, pojmenujte jej podle rozhodnutí, které podporuje (z kroku 1), a vyberte, zda chcete začít s prázdným dashboardem nebo šablonou.

ClickUp obsahuje předem připravené šablony pro běžná nastavení, jako je sledování sprintů a přehledy projektů. Šablony vám poskytují výchozí rozvržení, které si můžete přizpůsobit; prázdné řídicí panely vám umožňují vytvořit si vlastní od základu.

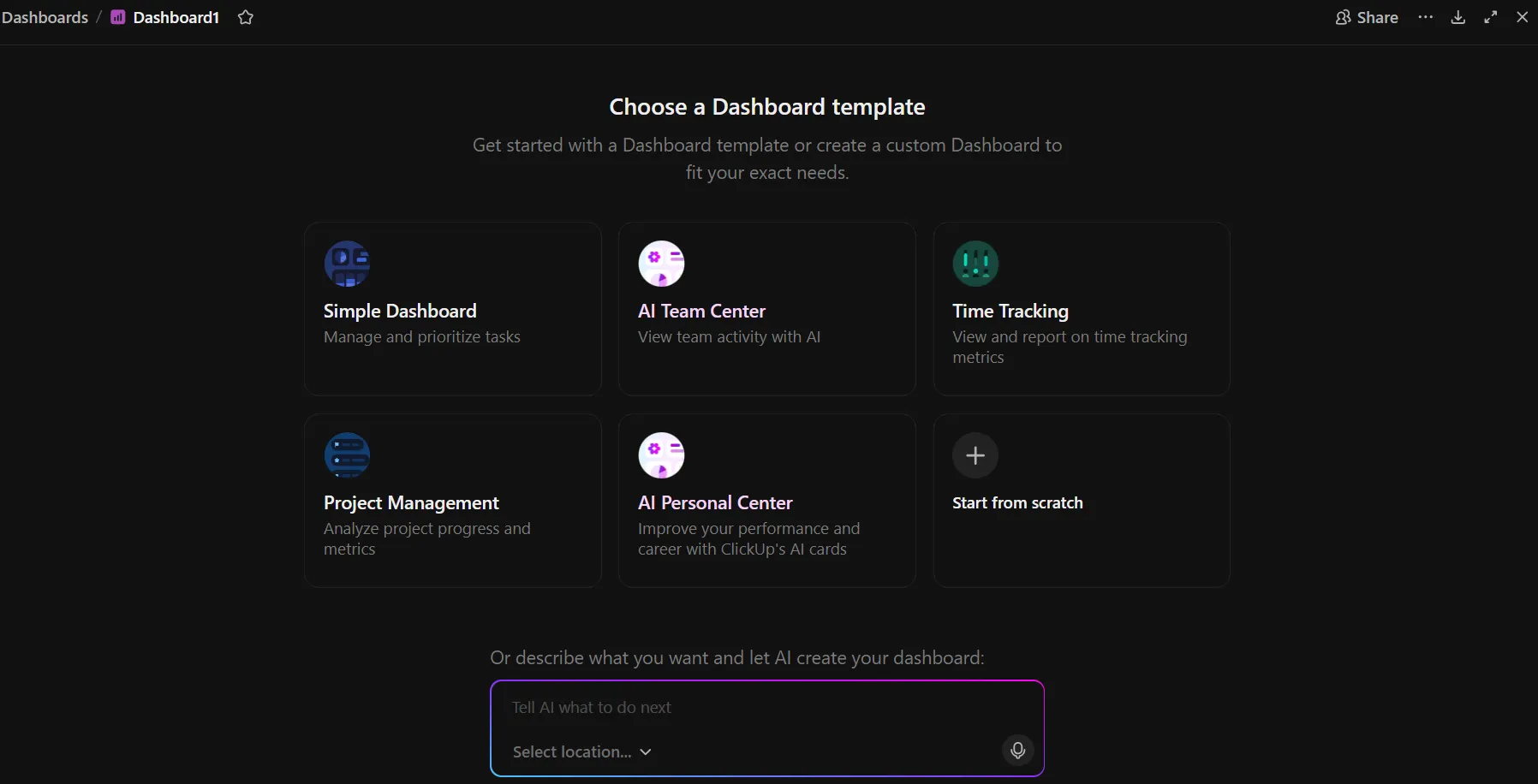

Vyberte si předem připravené rozvržení, jako je Simple Dashboard, nebo popište, co potřebujete, a nechte ClickUp Brain, aby ho vytvořil: panel úkolů v ClickUp
Vyberte si předem připravené rozvržení, jako je Simple Dashboard, nebo popište, co potřebujete, a nechte ClickUp Brain, aby ho vytvořil

Chcete-li přidat kartu, klikněte na + Přidat kartu, vyberte typ karty a přiřaďte ji k prostoru, složce nebo seznamu, ve kterém váš tým pracuje.

Filtrujte celý přehled najednou

Ve výchozím nastavení každá karta na panelu ClickUp načítá data z jakéhokoli prostoru, složky nebo seznamu, na který jste ji při nastavení nasměrovali. Můžete však také použít jeden filtr na úrovni panelu a všechny karty založené na grafech na stránce se podle toho přizpůsobí.

Řekněme například, že váš přehled zobrazuje data z celého vašeho Marketing Space. Chystáte se na revizi sprintu a chcete vidět pouze úkoly z aktuálního sprintu. Místo toho, abyste upravovali filtry u jednotlivých karet, použijte filtr časového rozsahu na úrovni přehledu. Každý graf na stránce nyní zobrazuje pouze data z daného sprintu. Odstraněním filtru se vrátíte k úplnému přehledu.

Jednotlivé karty mohou mít kromě filtrování na úrovni přehledu i své vlastní filtry. Můžete tak mít přehled filtrovaný na prostor jednoho týmu, s jednou kartou, která dále filtruje pouze zablokované úkoly. To znamená, že jeden přehled může sloužit jak jako týdenní přehled, tak jako podrobný rozbor, aniž byste museli vytvářet a spravovat dva samostatné přehledy.

Co dalšího můžete dělat s řídicími panely ClickUp?

  • Vytvářejte aktualizace stavu na základě skutečné aktivity při plnění úkolů: Přidejte do svého panelu kartu „AI StandUp“ nebo „AI Project Update“ a ClickUp Brain vygeneruje souhrn na základě toho, co tým udělal: dokončené úkoly, změny stavu a nové překážky. Upravte návrh a sdílejte ho, místo abyste každý týden začínali s prázdnou stránkou
  • Udržujte data úkolů automaticky v pořádku: Nastavte pravidla jednou a ClickUp Automations je spustí pokaždé, když dojde ke splnění spouštěcí podmínky. Například: přesuňte nadřazený úkol do stavu „Ve schvalování“, když se uzavře jeho poslední podúkol, upozorněte vedoucího, když úkol překročí termín splnění, nebo automaticky přiřazujte nové úkoly na základě hodnoty vlastního pole. ClickUp nabízí předdefinované šablony pro běžná pravidla, nebo si můžete vytvořit vlastní.
  • Odhalujte problémy mezi kontrolami přehledu: Super Agent je týmový kolega poháněný umělou inteligencí, kterého nakonfigurujete pro konkrétní roli a přiřadíte k projektu nebo prostoru. Definujte, na co má dávat pozor: počet úkolů po termínu překračující určitou hranici nebo úkoly z více seznamů, které zaostávají. Když něco zjistí, zveřejní zprávu v chatu nebo přidá komentář k příslušnému úkolu.
  • Ovládejte, kdo co vidí, díky sdílení přehledů: Sdílejte přehledy s konkrétními osobami, týmy nebo kýmkoli v pracovním prostoru. Karty zobrazují pouze úkoly, ke kterým má prohlížející přístup
  • Vložte přehled jako zobrazení přímo vedle svých seznamů: Místo toho, abyste přecházeli do samostatné sekce „Přehledy“, přidejte přehled jako součást zobrazení ClickUp. Tým otevře stejný prostor, ve kterém pracuje, klikne na záložku přehledu a přehled se mu zobrazí přímo tam

Omezení:

  • Přehledy jsou určeny pro stolní počítače. Mobilní aplikace ClickUp sice umožňuje prohlížení přehledů, ale rozložení a interakce s kartami jsou navrženy pro zobrazení na celé obrazovce. Pokud váš tým při aktualizacích úkolů hojně využívá mobilní zařízení, více mu vyhovuje mobilní seznam úkolů.
  • Karty mají datový limit. Výpočetní karty zpracovávají až 25 000 úkolů. Pro většinu týmů je to více než dost. Pokud však vytváříte přehled pokrývající celou organizaci s dlouholetou historií úkolů, můžete tento limit dosáhnout a budete muset omezit rozsah svých karet na užší časová období nebo konkrétní prostory.

Tento návod přeskočte, pokud: Jste samostatný uživatel, který sleduje méně než 20 úkolů. Filtrované zobrazení Seznam nebo Tabule vám poskytne stejné informace bez nutnosti nastavování.

Ideální pro: Týmy, ve kterých více než jedna osoba potřebuje na jedné obrazovce sledovat průběh úkolů, vyváženost pracovní zátěže a rizika.

Přehled, který bude fungovat i příští měsíc

Funkční přehledy vypadají jednoduše a obsahují čtyři nebo pět karet. Fungují proto, že se tým shodl na tom, na jakou otázku obrazovka odpovídá, a někdo zajistil, aby se pravidelně kontrolovala.

Ty, které se nakonec opustí, obvykle začínají ve velkém. Nakonec jsou přeplněné kartami, grafy a metrikami. Během měsíce polovina čísel vypadá nesprávně, protože aktualizace úkolů zaostávají. Za dva měsíce tým přestane panel otevírat a vrátí se ke schůzkám o stavu projektu.

Pokud váš tým již pracuje v ClickUp, řídicí panel čerpá data ze stejných úkolů, které lidé každý den aktualizují, a není třeba spravovat žádný samostatný zdroj dat. Začněte s ClickUp zdarma.

Často kladené otázky ohledně přehledů úkolů

Kanbanová tabule je pracovní plocha: přesouváte kartičky úkolů mezi sloupci, abyste aktualizovali jejich stav. Přehled úkolů je souhrn pouze pro čtení, který vychází z této práce. Na tabuli pracujete, přehled si pouze prohlížíte. Tabule zobrazuje všechny kartičky v jednom projektu; přehled agreguje data napříč projekty, aby odhalil výjimky, jako jsou zpožděné a zablokované úkoly. Většina týmů používá obojí: tabuli pro denní tok práce a přehled pro týdenní revizi.

Sledovač úkolů je systém, který používáte k zaznamenávání a aktualizaci úkolů. Přehled úkolů je souhrnný pohled vytvořený na základě těchto záznamů. Ve sledovači pracujete a v přehledu čtete. Sledovač obsahuje všechna pole a komentáře ke každému úkolu, zatímco přehled zobrazuje pouze souhrnné údaje a výjimky, které čtenář potřebuje, jako je počet zpožděných úkolů a nerovnováha v pracovní zátěži.

Ano. Existují bezplatné šablony pro ClickUp, Excel a Google Sheets a většina platforem pro správu práce zahrnuje v rámci svých bezplatných tarifů úvodní přehledy. Šablona ušetří čas při vytváření rozvržení, ale stále zobrazuje vše, co váš tým zaznamená, takže disciplína „jeden vlastník, jeden stav, jeden termín“ je důležitější než to, kterou šablonu si vyberete.

Umělá inteligence dokáže sestavit rozložení přehledu a shrnout data, ale nedokáže opravit podkladové záznamy. ClickUp Brain odpovídá na otázky na základě aktuálních dat z pracovního prostoru srozumitelným jazykem. To pokrývá jednorázové dotazy, které by se jinak staly trvalými nadbytečnými kartami. Omezení je stejné jako u jakéhokoli přehledu: pokud jsou stavy a vlastníci zastaralí, je zobrazení generované umělou inteligencí s jistotou nesprávné.

Řídící panel sdružuje několik panelů úkolů do jednoho souhrnného přehledu pro vedoucího, který nikdy neotevírá jednotlivé seznamy úkolů. Zobrazuje ukazatele, jako je míra plnění, čerpání rozpočtu a klíčové ukazatele výkonnosti (KPI) pro celý tým nebo obchodní jednotku, které jsou obvykle čerpány z několika systémů, nikoli pouze z jednoho nástroje pro správu úkolů. Panel úkolů zobrazuje jednotlivé pracovní položky; řídící panel ukazuje, zda je daná funkce na dobré cestě.

Do pěti sekund od otevření přehledu by měl uživatel pochopit alespoň jeden klíčový údaj, aniž by musel posouvat stránku nebo klást otázky. Společnost Nielsen Norman Group definuje přehledy jako zobrazení, které uživateli umožňují na první pohled reagovat s minimálním kognitivním úsilím. V případě přehledu úkolů to znamená, že úkoly po termínu a zablokované úkoly by měly být umístěny v levém horním rohu, kam se pohled upře jako první, a grafy trendů níže na stránce.
